安厦工作
进度周报
2020.8.10-2020.8.16
智谷雅苑/带湖雅苑/天佑学校
周例会主要内容
一、会议强调全力抓好各项目工地质量、安全与进度。
1.工程质量:严格把关各项目总包单位二次结构、砌体等的质量,并要求监理单位对过程施工质量做好严格监督与把控。
2.安全施工:吸取丰城8月4日较大事故的教训,安全生产责任人会同项目负责人督促各项目监理单位开展安全隐患排查整治,杜绝“三违”行为,加强危大工程、施工机械、重点人员的监管,切实做到“查大风险、除大隐患、防大事故”。书面列出排查整治问题清单,责任单位及时整改并书面回复整改情况。
3.工程进度:结合商品房买卖合同中的交付条件和交付时间,督促各项目总包单位倒排好施工总进度计划,并监督其严格按照倒排计划进行施工。
二、结合集团公司相关制度要求和刘总相关部署,会议通报或明确了以下事项:
1.严格按照集团公司监理服务考核管理办法,对各项目监理单位进行考核。
2.各项目住宅的的燃气引入管安装位置参照市其他楼盘的实际情况合理规划,尽量利用与厨房相连的阳台、设备平台等,确有困难的结合厨房现有管道位置合理布置。
3.各项目抓紧完善景观、智能化等工程设计,方案和施工图的设计过程中要有成本意识,做好各项目的成本控制。
4.智谷雅苑东西地块间的市政道路的设计参数需抓紧对接。
5.各楼盘合同的备案、按揭和公积金贷款需按刘总的部署抓紧办理。

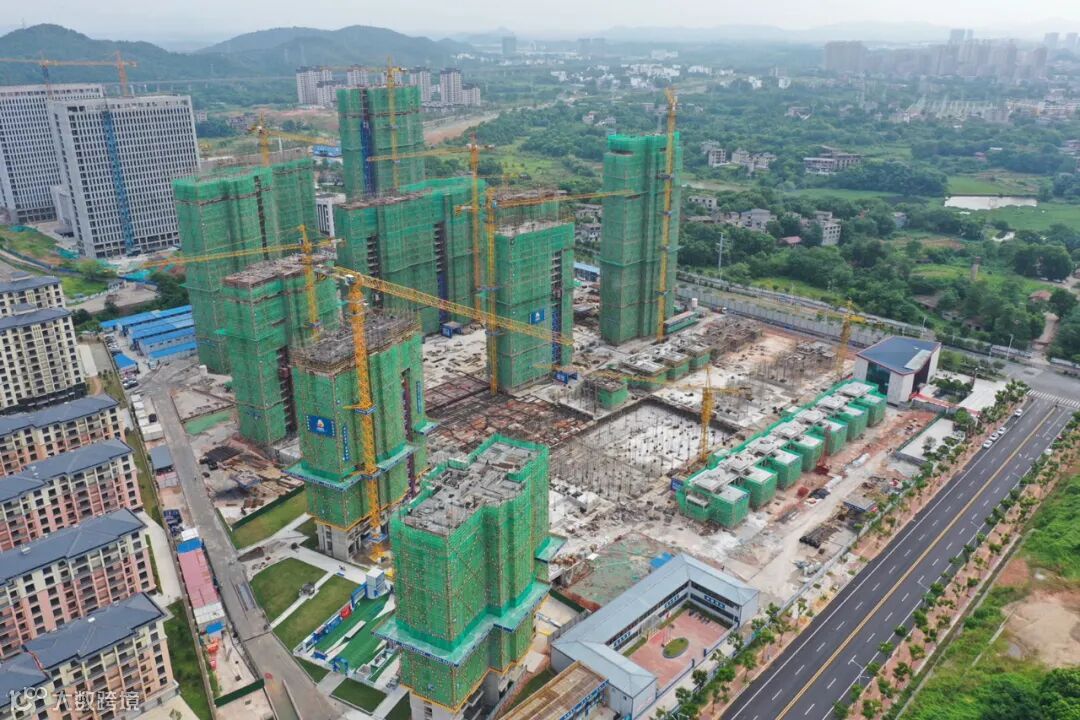

在建项目


1.本周智谷雅苑项目建设方组织监理方、施工总承包方三方召开创卫迎国检工作部署专题会。

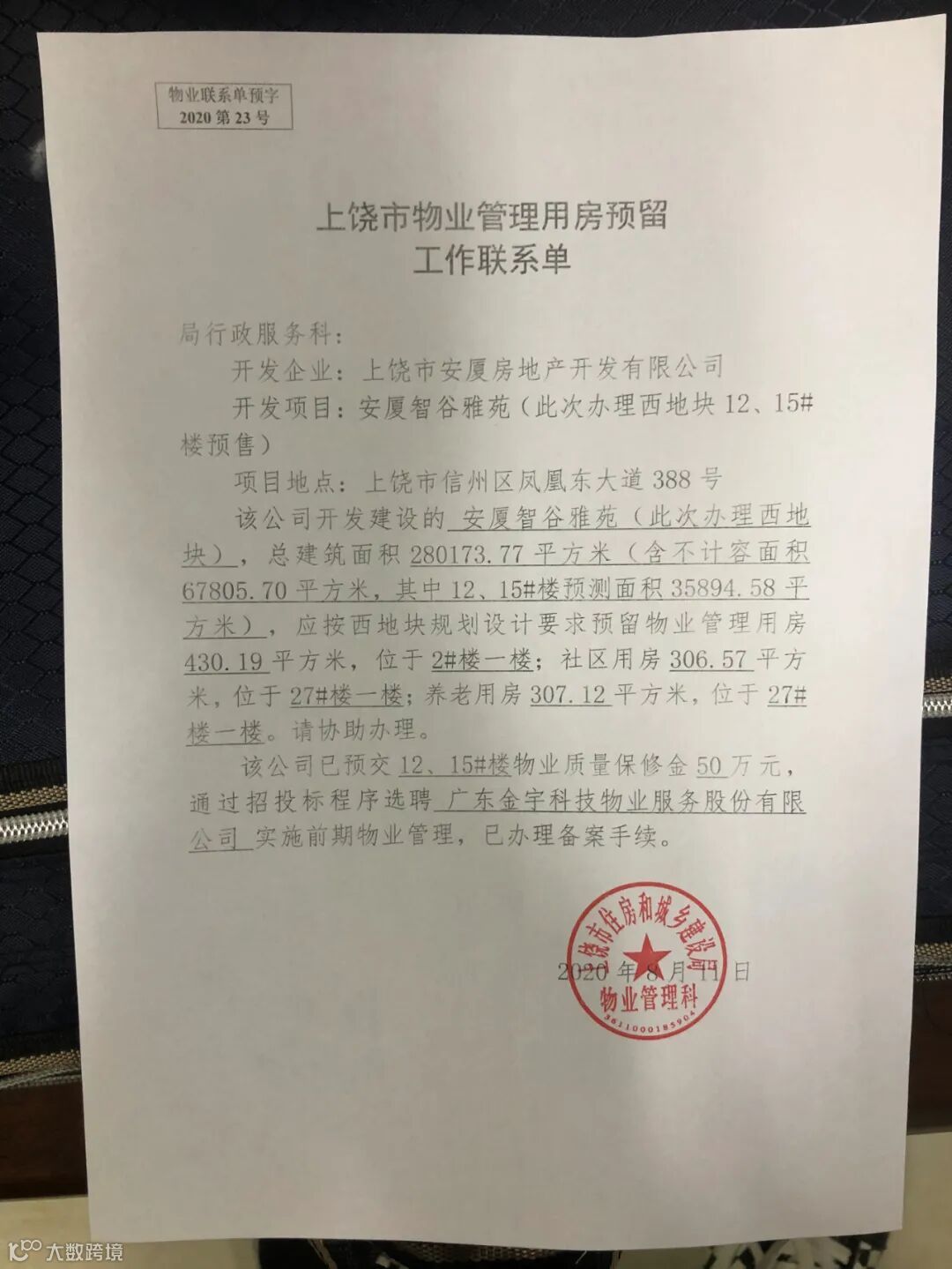

2.智谷雅苑12、15号楼物业联系单办理完毕。
本周项目现场
东地块:
1、40#楼西单元19层顶板模板安装,东单元19层顶板模板安装,43#楼22层顶板混凝土浇筑。
2、46#楼16层顶板浇筑,47#楼19层墙柱钢筋绑扎,42#楼10层木工支模架搭设,41#楼二层墙柱封模。
3、45#楼东单元9层顶板浇筑,西单元9层顶板钢筋绑扎。
4、别墅59#楼负一层顶板钢筋绑扎。

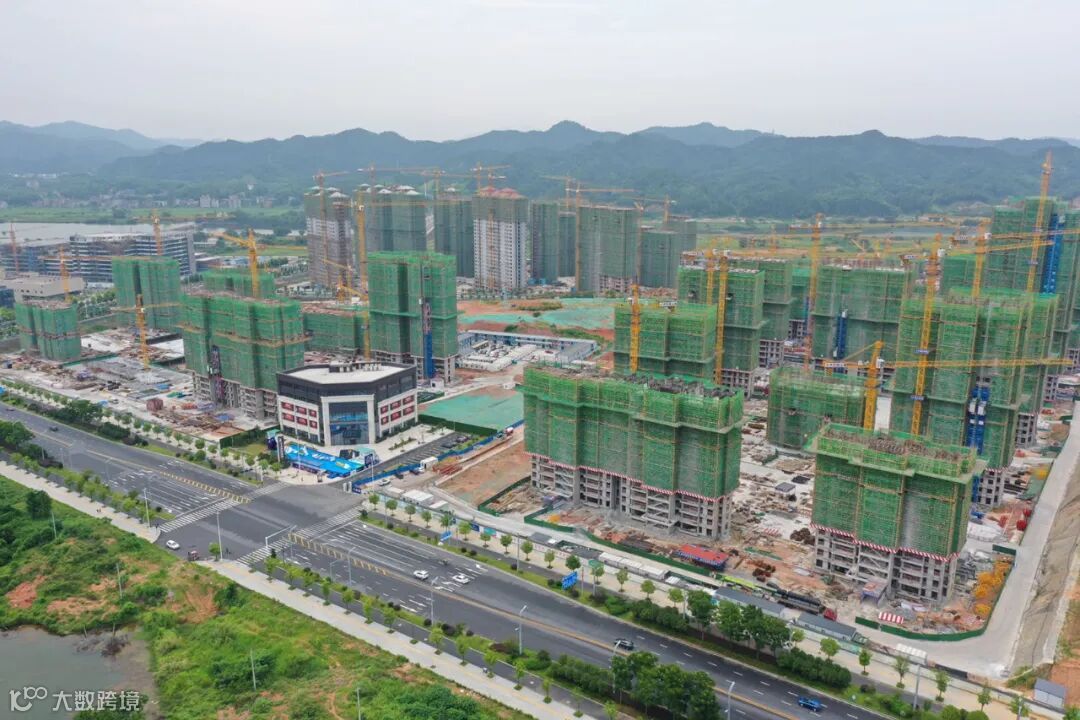

西地块:
1、9#楼封顶,12#楼21层墙柱钢筋绑扎,13#楼16层顶板钢筋绑扎,15#楼16层墙柱封模。
2、6#楼19层顶板浇筑,5#楼10层顶板钢筋绑扎,11#楼21层墙柱钢筋绑扎,8#楼21层顶板浇筑,10#楼21层墙柱封模。
3、20#楼5层梁板模板搭设,21#楼5层梁板支模,23#楼4层梁板钢筋绑扎。
4、1#楼14层顶板钢筋绑扎,2#楼西单元16层墙柱封模,东单元15层顶板浇筑,3#楼23层顶板浇筑,7#楼21层支模架搭设。



1.上饶市政协主席杨文英、信州区副区长周小凤、市城管局长黄良华至带湖雅苑视察工作,区住建局姬局、徐局、张站陪同,对国资安厦.带湖雅苑项目双创迎国检进行工作指导,要求再接再励、继续努力、保持良好状态,做好迎接国家创卫专家来饶城检查工作。
2.带湖雅苑组织建设主管单位、各参建单位对1、3号楼进行15层以下地上主体结构验收。
本周项目现场
15、1#楼21层砌筑,10层构造柱浇筑,附框8层安装;3#楼21层砌筑,17层构造柱浇筑,附框安装18层
16、5#楼11层砌筑,5层构造柱浇筑
17、7#楼12层墙体砌筑,8层构造柱浇筑
18、16#楼首层反坎浇筑完成

1.天佑学校项目用地相关事宜对接市自然资源局张云兴副局长、所有者权益科俞科长。

2.天佑学校项目用地相关事宜(上饶市劳动技工学校区域)到国控集团对接郑锦强副总经理。

上饶市安厦房地产开发有限公司
