安厦工作
进度周报
2019.08.05-2019.08.11
项目:智谷雅苑、带湖雅苑

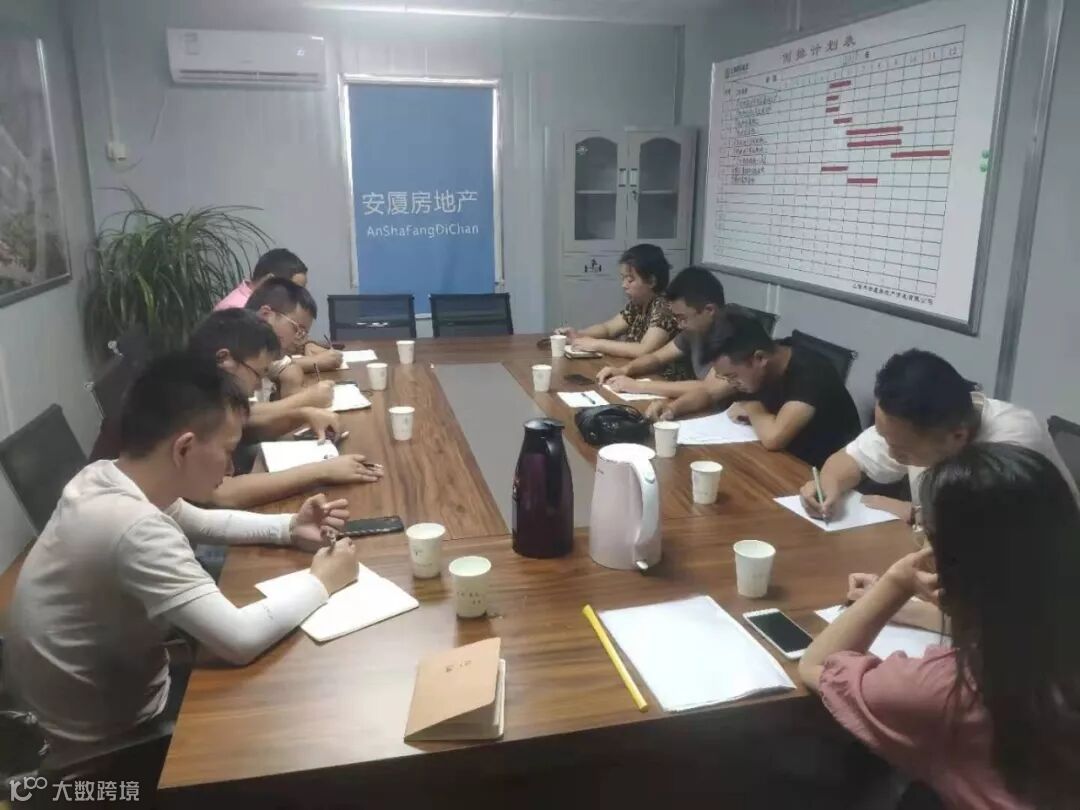

一、在刘总的指示下,本周例会由安厦副总徐仁贤组织召开,布置本周安厦房地产公司各项目须完成工作任务:
(一)智谷雅苑项目:
1、项目继续进行土方外运工作。

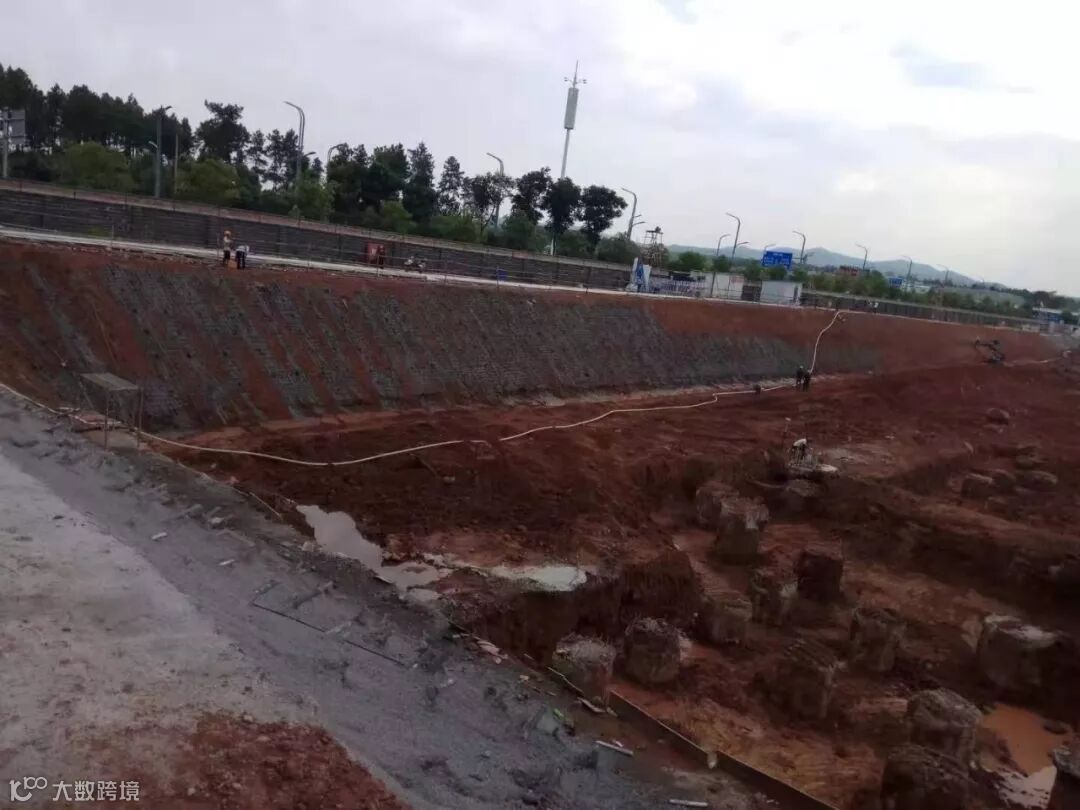

2、督促总包单位完成项目地块的边坡支护工作,严把工程质量安全关。
3、常态化组织参加单位对项目桩基工程的钢筋笼、护筒等相关隐蔽工程检查,严控项目质量关。
4、预售40#楼按倒排计划组织实施。
(二)带湖雅苑项目:

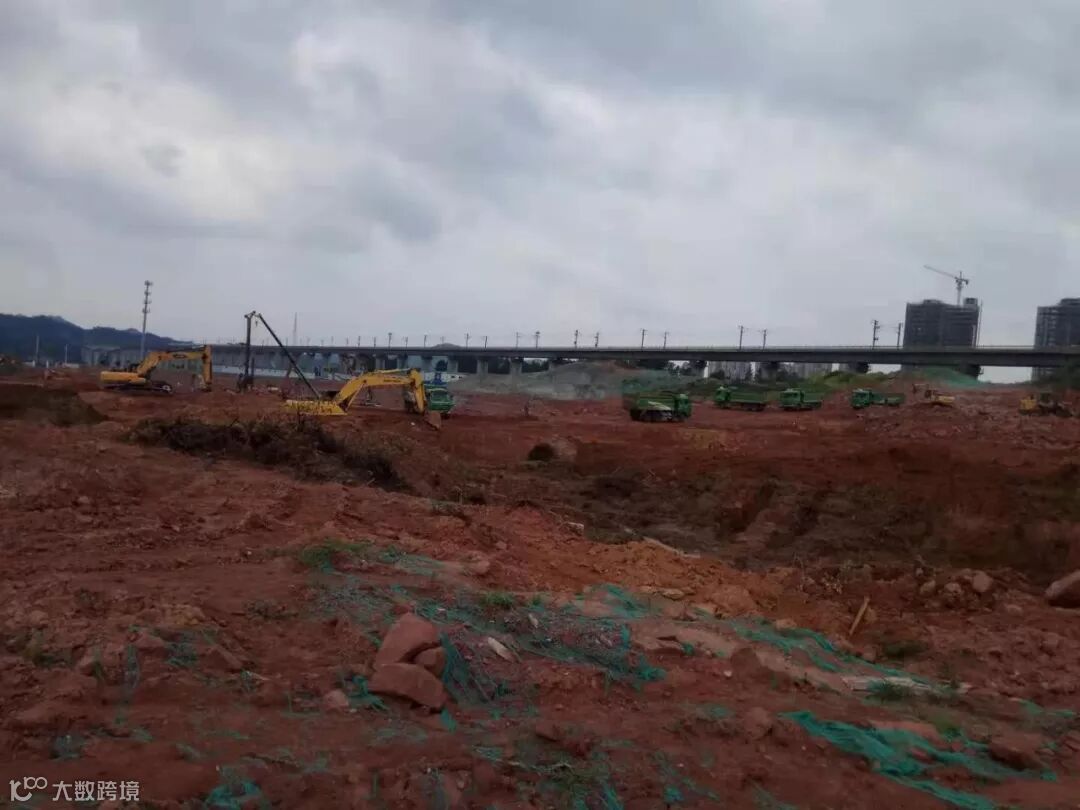

1、项目继续进行土方外运工作。
2、组织监理、总包单位对项目隐蔽工程例如防水等,原材料进行进场检查。
3、带湖雅苑预售楼盘2#、8#楼按倒排计划组织实施。
二、积极响应集团公司的创卫要求,应高度重视并落实好两项目的创卫工作。
三、组织学习“打非治违百日行动及饶消委”文件贯彻落实!确保安全生产迎接七十周年庆。
四、各项目售楼部工程进展需及时跟进相关工作,以利促进销售工作同步推进。

在建项目

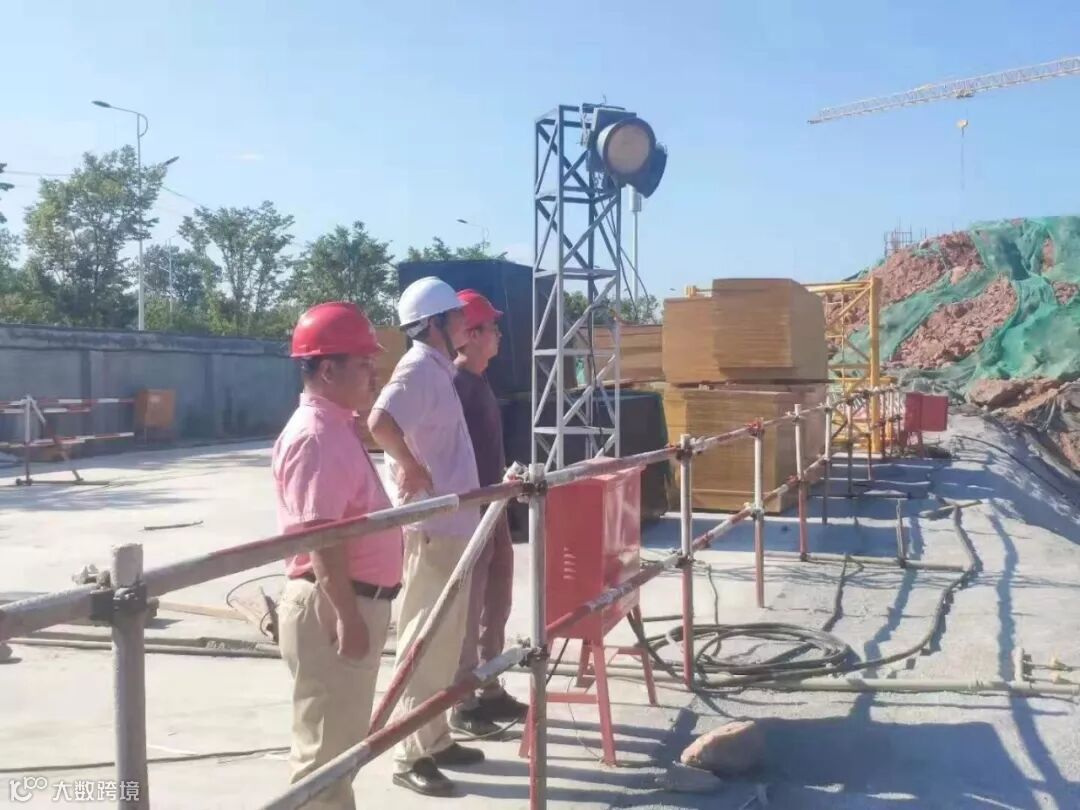

4.本周高铁管委会建交局长吴国才带领质监站长刘杰及专员詹远波至智谷雅苑项目指导创卫工作。

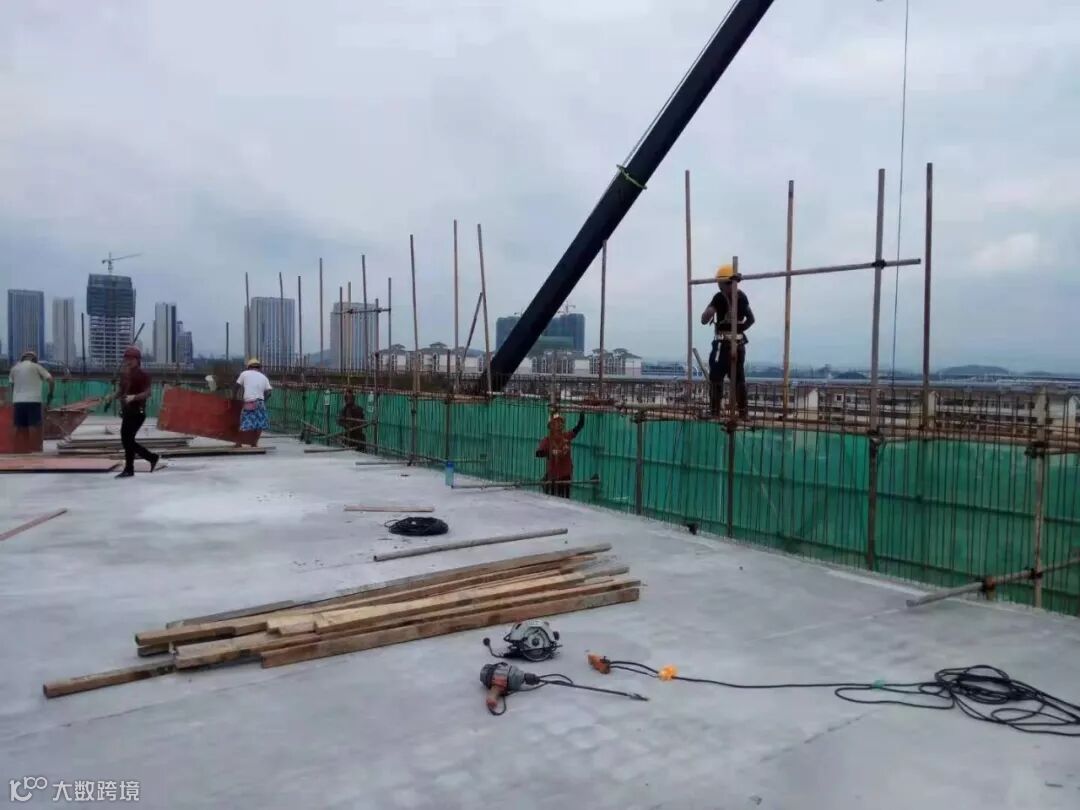

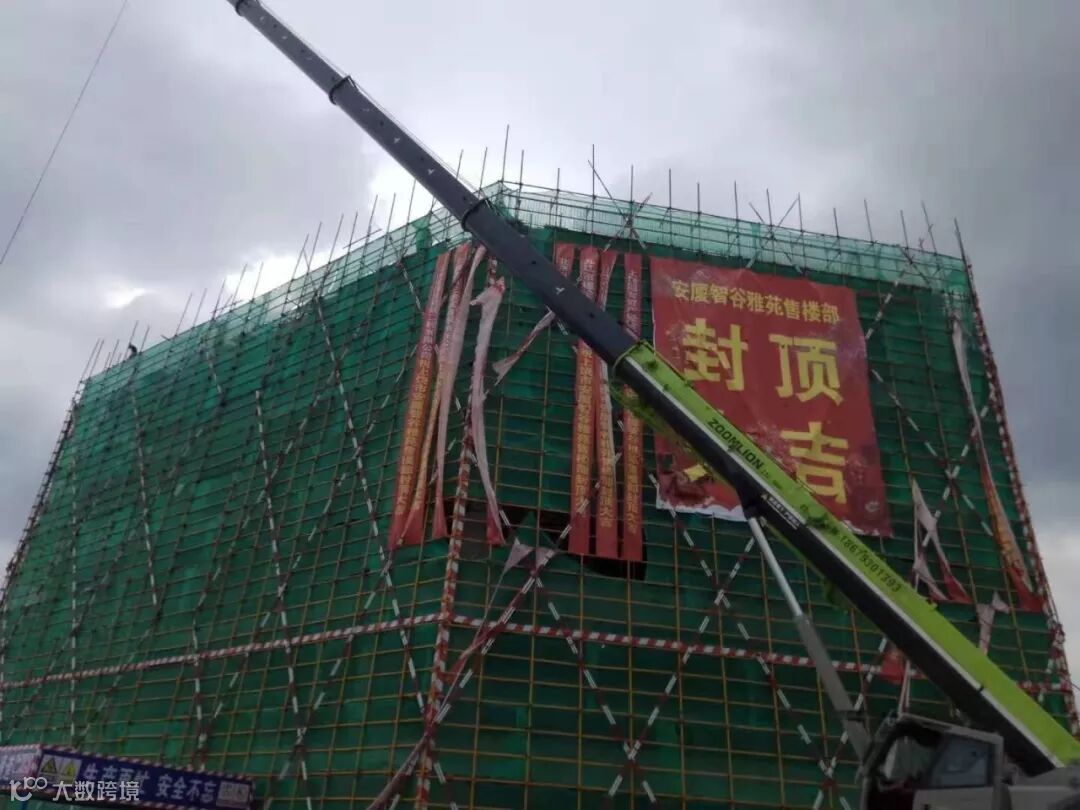

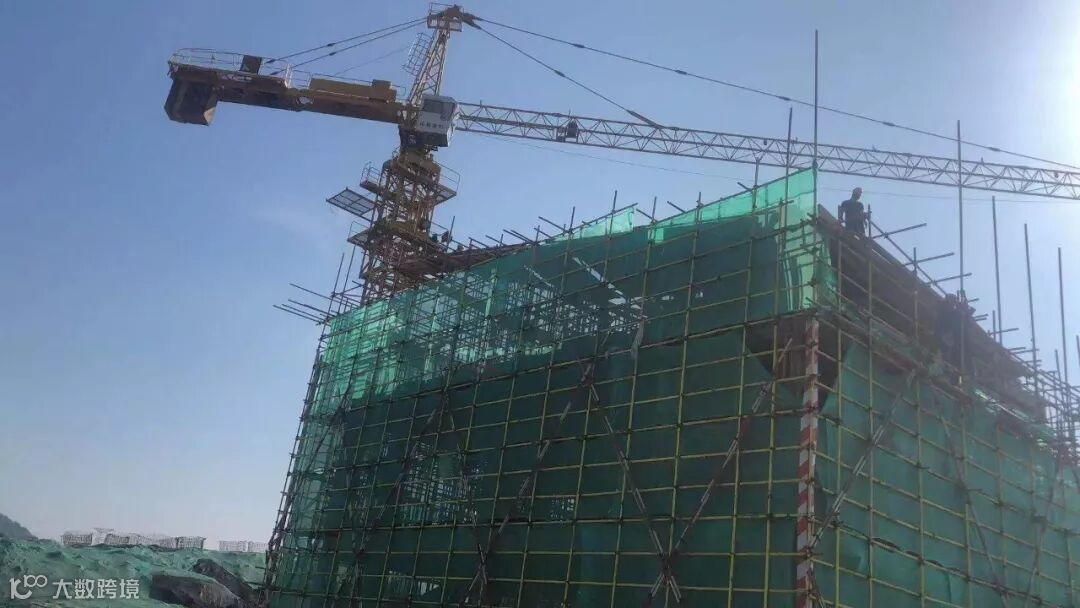

5.本周智谷雅苑项目现场36#楼(售楼部)主题结构封顶,外交架搭设。现场5、6#地块桩基作业,钢筋笼焊接,成孔浇筑;5#地块基坑支护等工作持续进行中。

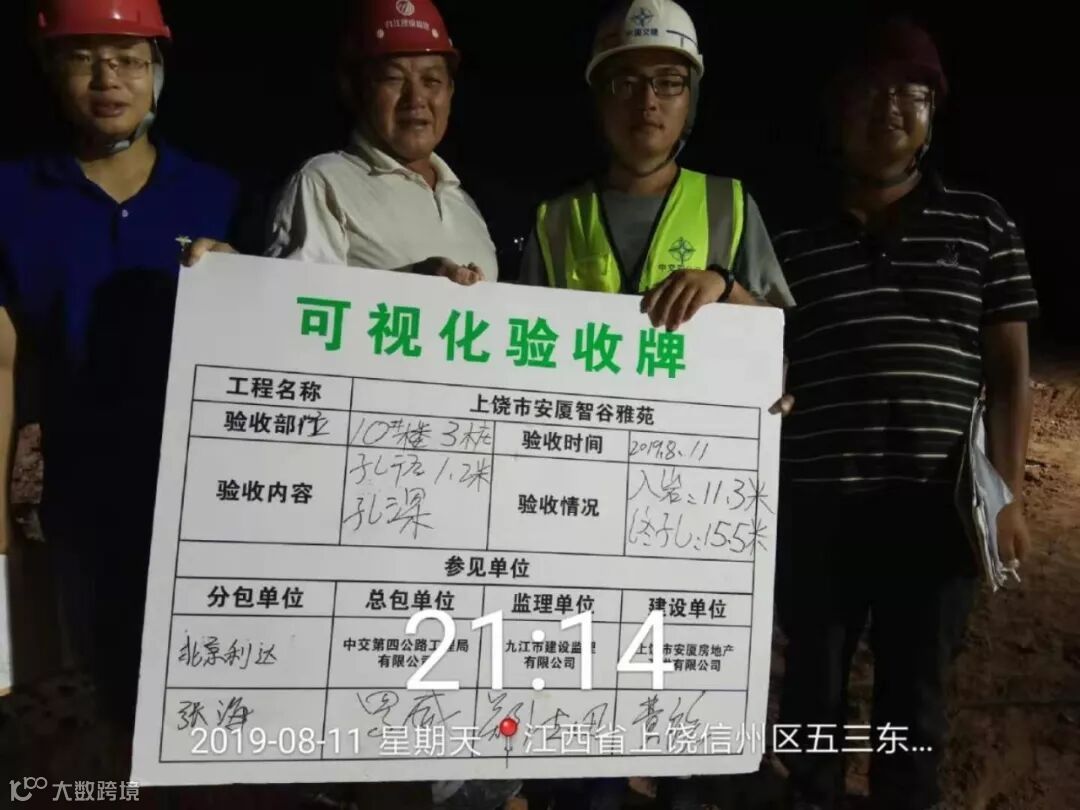

6.本周智谷雅苑项目每日对现场终孔进行可视化验收。

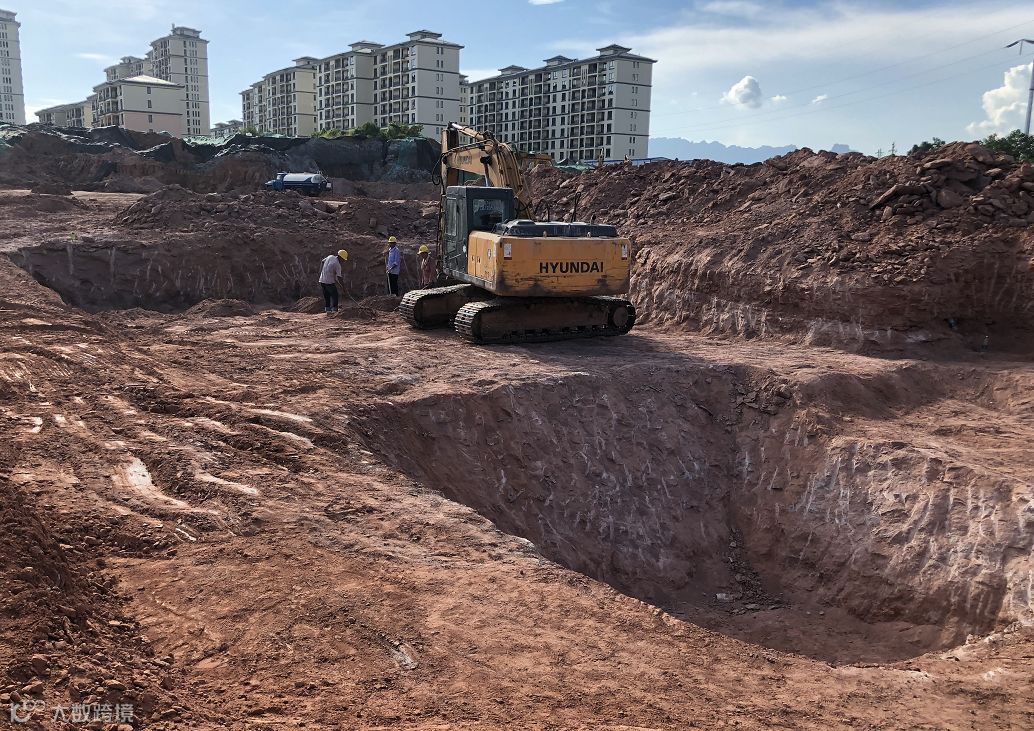

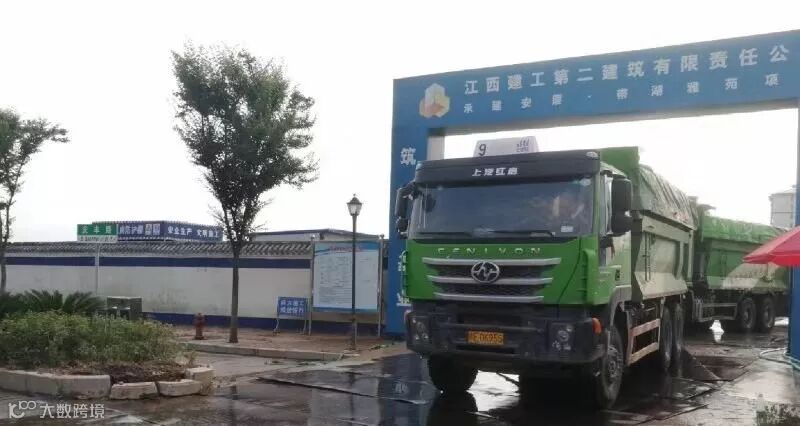

7.智谷雅苑项目本周土石方外运1075车,约1.6万方。(08.04-08.10)



1.安厦公司副总徐仁贤至带湖雅苑项目检查项目工作进展。

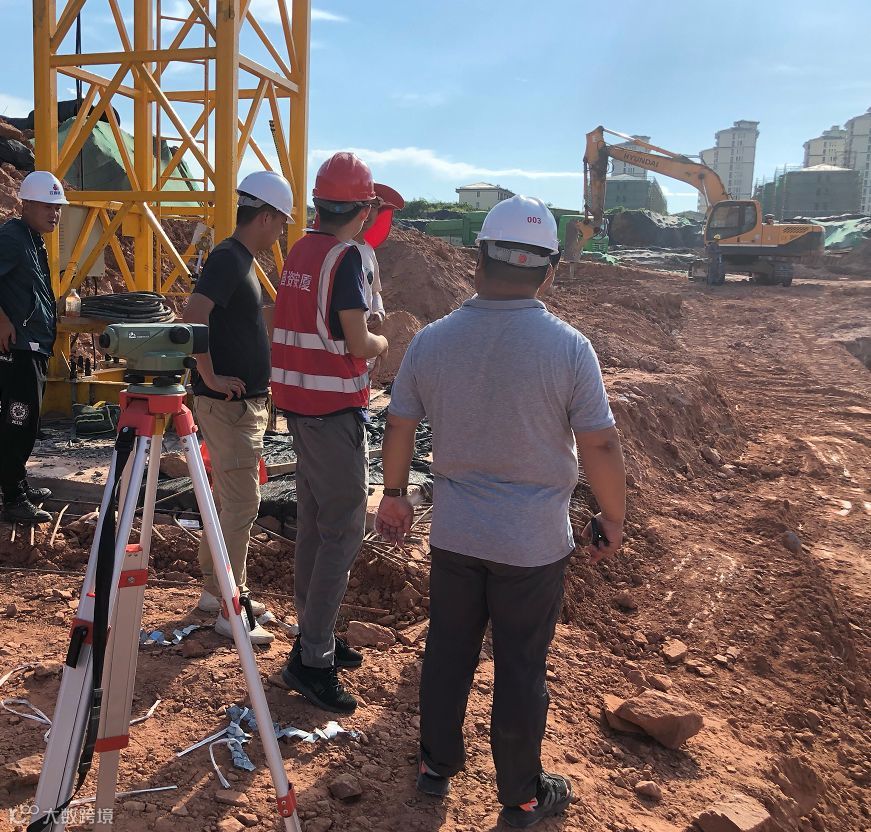

2.带湖雅苑项目本周组织主管单位、施工、监理、设计、地勘对8号楼基坑进行验槽。


3.带湖雅苑项目本周邀请人防办相关人员对该项目进行人防质监交底,项目管理人员,人防设计院,地勘单位,总包单位,监理单位参与。

4.本周上饶市信州区住建局徐局长、娄站长亲临带湖雅苑项目检查指导创卫工作。

5.带湖雅苑项目本周现场售楼处闷顶模板安装;2#楼基础筏板钢筋绑扎等工作持续进行中;

6.带湖雅苑项目本周土石方外运1488车,约2.3万方。(08.05-08.10)

上饶市安厦房地产开发有限公司
