2019.04.15-2019.04.21
项目:智谷雅苑、带湖雅苑

一、会议中刘总布置安排本周安厦房地产公司各项目须完成工作任务:
⑴智谷雅苑项目:
①、全力以赴力争本月完成±零以上土方外运工作。
②、按照原定计划办理施工许可证工作,力争本月底完成施工许可证的办理工作。
③、桩基检测按照国家、地方政府及集团公司的相关规范要求进行开展,保障桩基检测的质量要求。
④、上周已经完成施工图初步会审工作,通知设计院将所收的反馈意见进行回复,并按反馈意见信息进行施工图纸优化工作。东地块马上进行桩基试桩工程,要求设计院派驻专业工程师进行驻场。
⑤、确保施工正式开始时,项目三通一平到位。督促临电施工方尽快完成项目临电施工安装及检测工作。
⑵带湖雅苑项目:
①、全力以赴力争本月完成±零以上土方外运工作。
②、确保施工正式开始时,项目三通一平到位。督促临电施工方尽快完成项目临电施工安装及检测工作。
二、刘总强调在集团开展“增强员工危机意识,助推企业长远发展”大讨论中,要按照董事长第一次讨论会提出的“紧扣主题、拓宽视野、提高站位、结合岗位、立足自身”五点要求,深挖细找自身存在不足,研究分析问题存在根源并结合本职工作中实际情况进行查摆。
三、本月省市会对全市创卫督导进行检查工作,为积极主动配合全市创卫工作开展,督促各项目施工单位将产生的建筑垃圾和生活垃圾进行分类并及时处理,坚决杜绝项目地发生污染环境和破坏生态的事故。
四、项目现场的进度有序开展,目前各项目上监理单位配备的人员不足,依据各项目签订的监理合同,发文监理单位,要求监理单位按照合同约定增派相关职务的监理人员。
在建项目

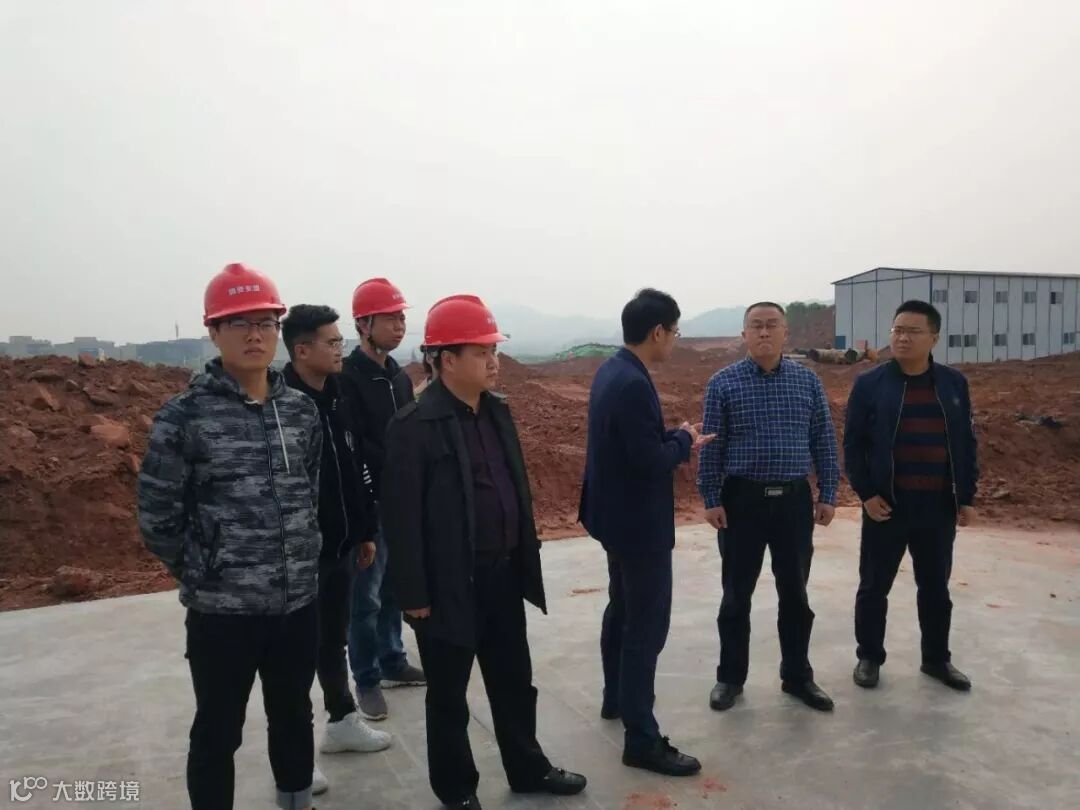

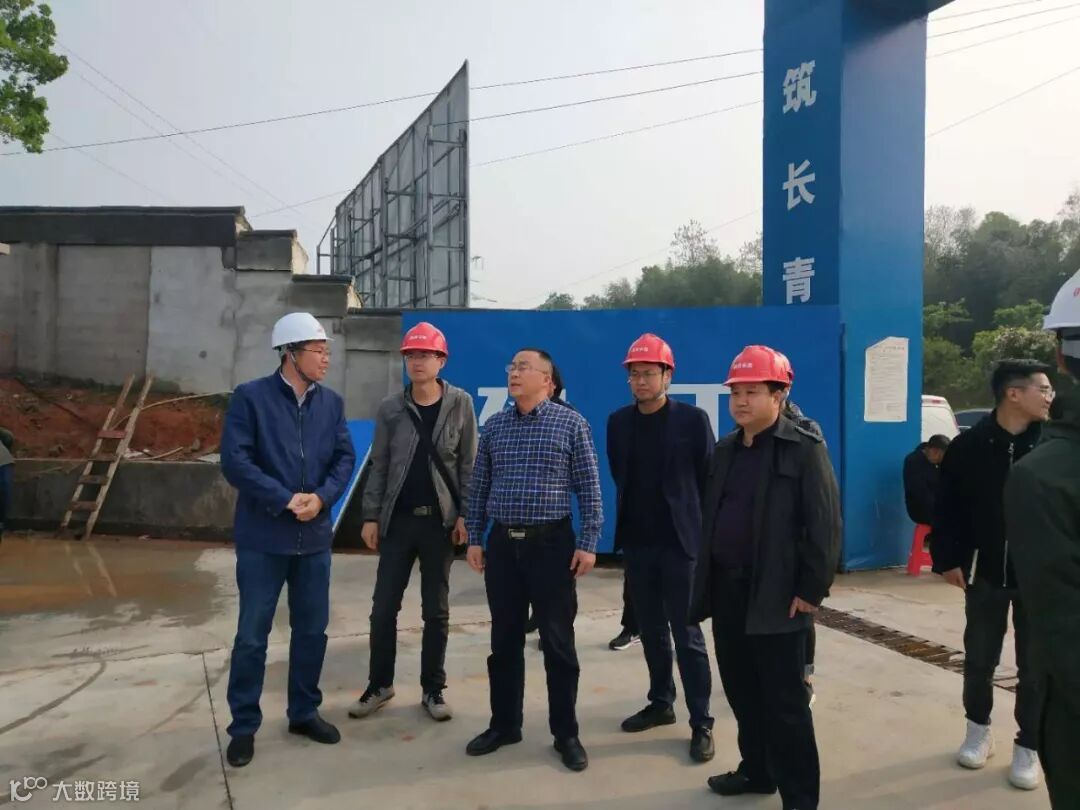

1.集团副总刘荣富本周至智谷雅苑项目现场进行检查指导工作。

2.根据上饶市创卫工作要求,及高铁新区创卫工作部署、项目现场公益广告需求,智谷雅苑本周加紧项目现场临时围墙公益广告绘制工作。

3.智谷雅苑项目本周东面临时围墙施工中。

4.智谷雅苑项目本周场内土换填,绿网覆盖,耕机作业中。

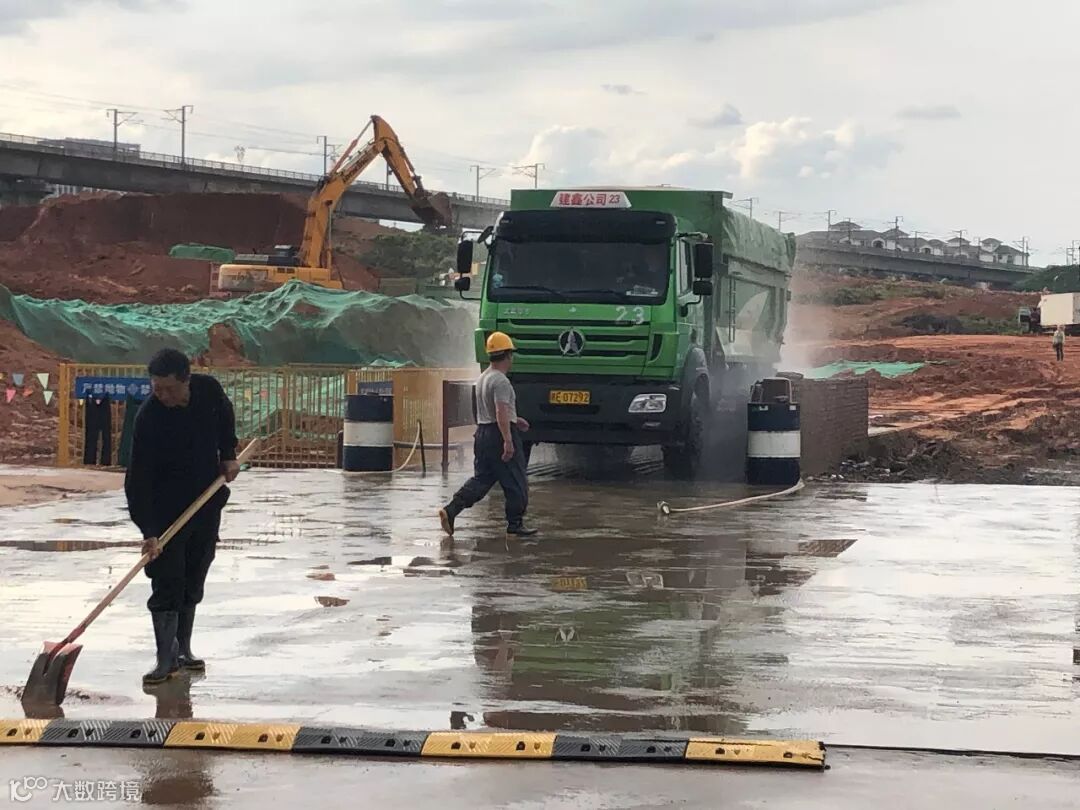

6.智谷雅苑项目本周土石方外运工作:出土约1846车,约2.77万方。(04.14-04.20)

1.集团副总刘荣富率安厦全体员工在带湖雅苑项目现场检查进度并指导工作。

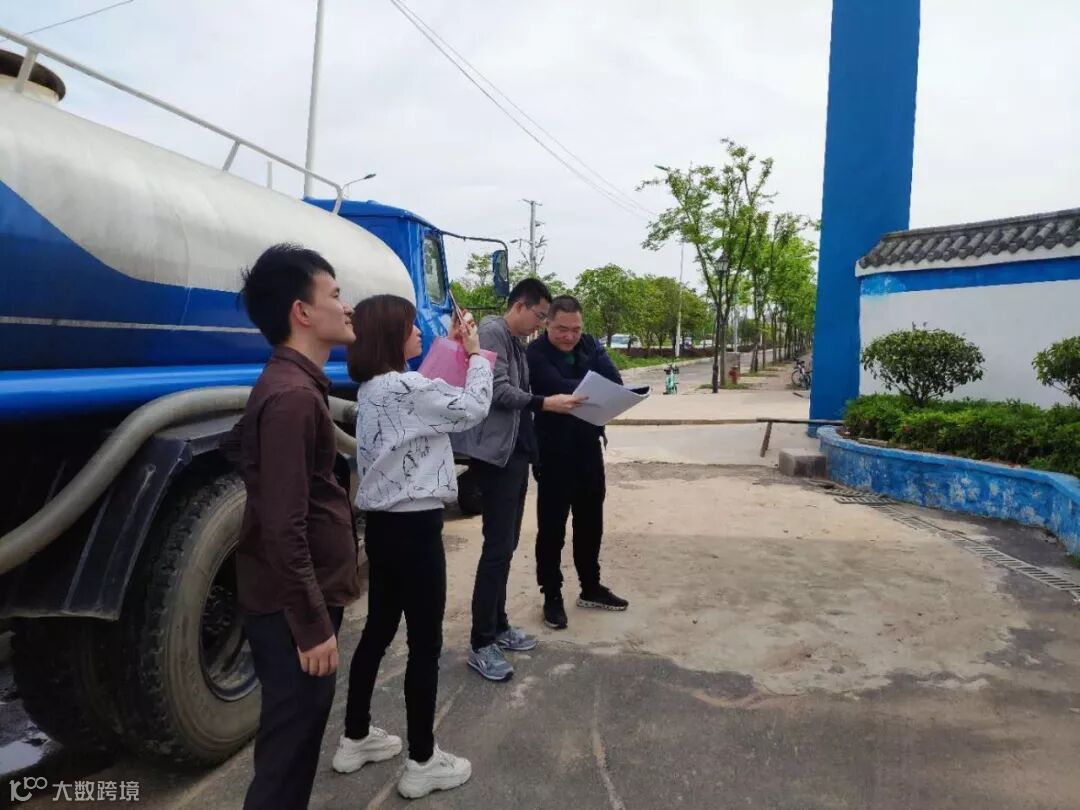

2.市民政局地名办姬科本周至带湖雅苑就地名实地勘查。
3.安厦公司徐总本周至带湖雅苑项目检查指导创卫工作。

上饶市安厦房地产开发有限公司
