安厦工作
进度周报
2019.1.14-2019.1.20
项目:智谷雅苑、带湖雅苑

一、会议中刘总布置安排本周安厦房地产公司各项目须完成工作任务:
⑴智谷雅苑项目:
①、跟进项目初步设计工作,并在初步设计完成后组织专家评审,对初步设计图纸提出建设性意见,完善项目初步设计图纸。
②、跟进项目临时围墙施工,保证施工质量。
③、跟进项目5号地块清表、迁坟工作。
⑵带湖雅苑项目:
①、跟进项目规划方案审批备案。
②、跟进项目核容报告相关事宜。
二、会议通报了关于集团公司纪委针对项目建设过程中涉及的相关询价、报价等问题,要求来参加比选报价的公司必须做好相应的密封措施,否则不予接收其报价文件;进行报价拆封比选时须邀请招标办等相关部门同时参加,现场拆封进行比选,相关参与人员必须做好相应的保密措施。
在建项目


1.集团副总刘荣富本周对智谷雅苑项目现场进行检查指导工作。
2.智谷雅苑项目野外勘探工作本周已经结束,目前进行室内岩土实验工作。

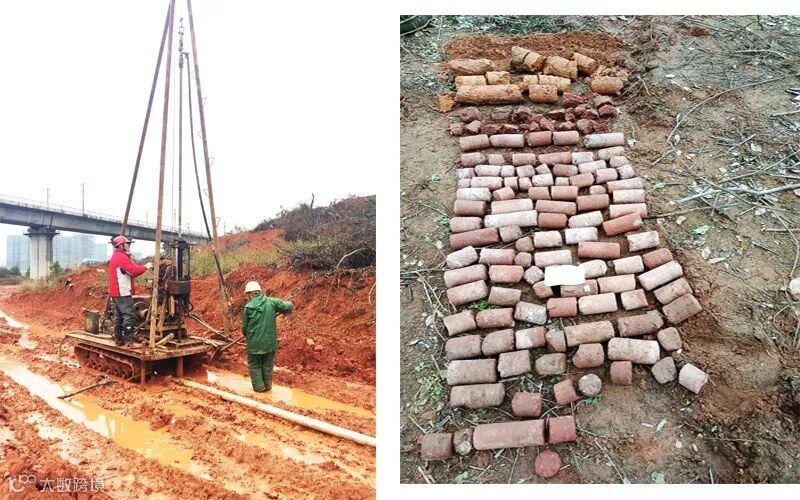

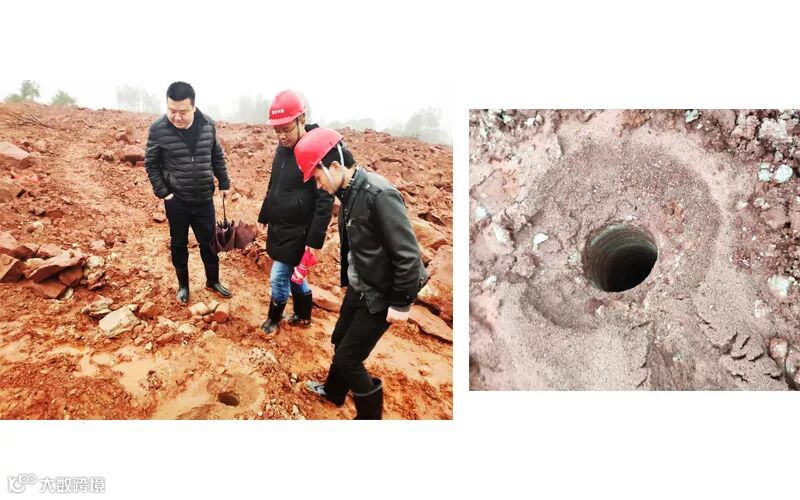

3.智谷雅苑项目组织勘察单位,外业见证单位和现场监理单位,进行地质勘察验收工作。

4.集团公司总工刘怡金、综治办主任曾桂良联合集团工程管理部、集团综治办,对安厦智谷雅苑项目进行综合检查。
5.智谷雅苑项目本周8台后八轮回填环形施工道路。

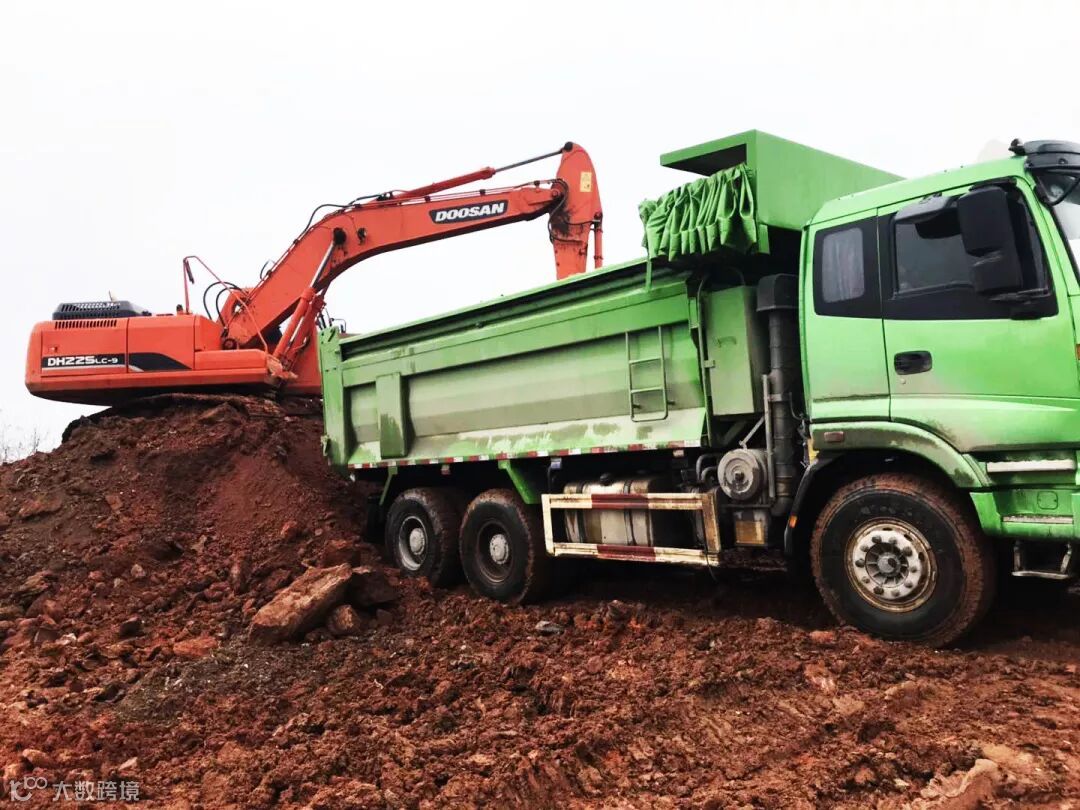

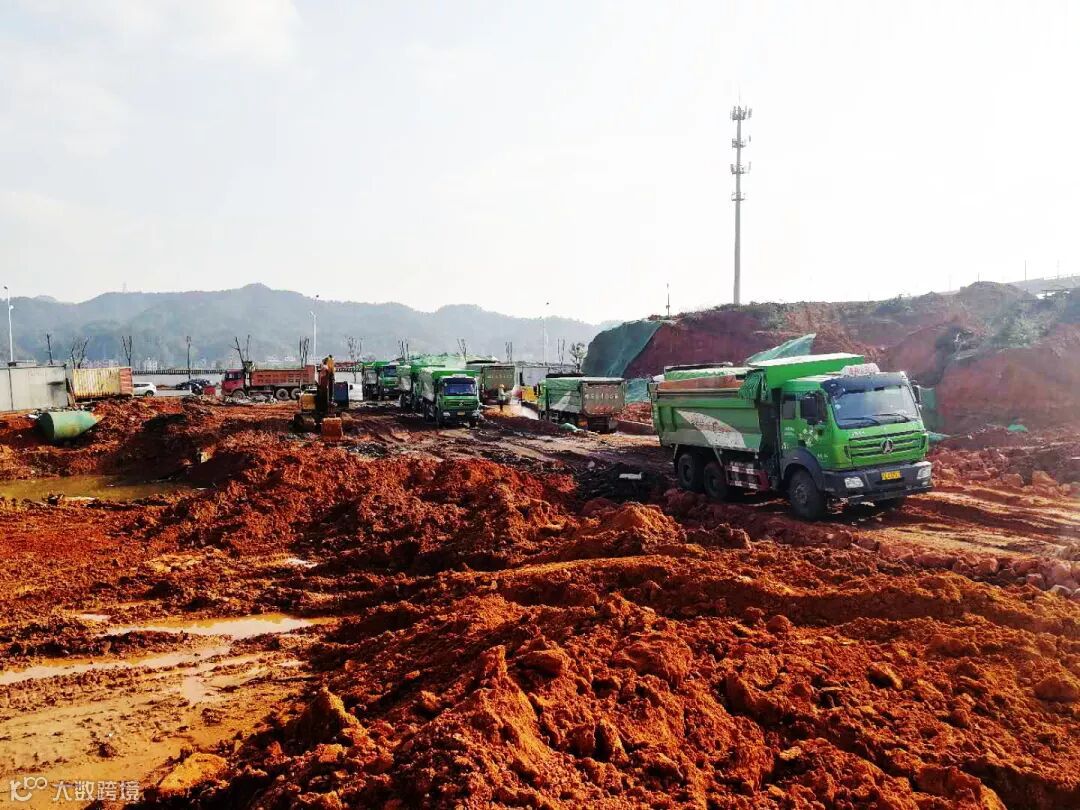

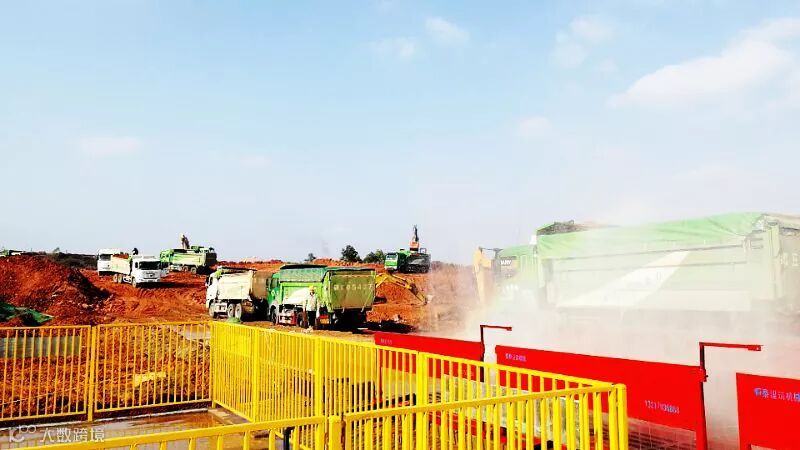

6.智谷雅苑项目本周土石方外运1541车,约23115方。


1.集团副总刘荣富本周对带湖雅苑项目现场进行检查指导工作。
2.带湖雅苑项目现场地勘工作本周持续进行中。

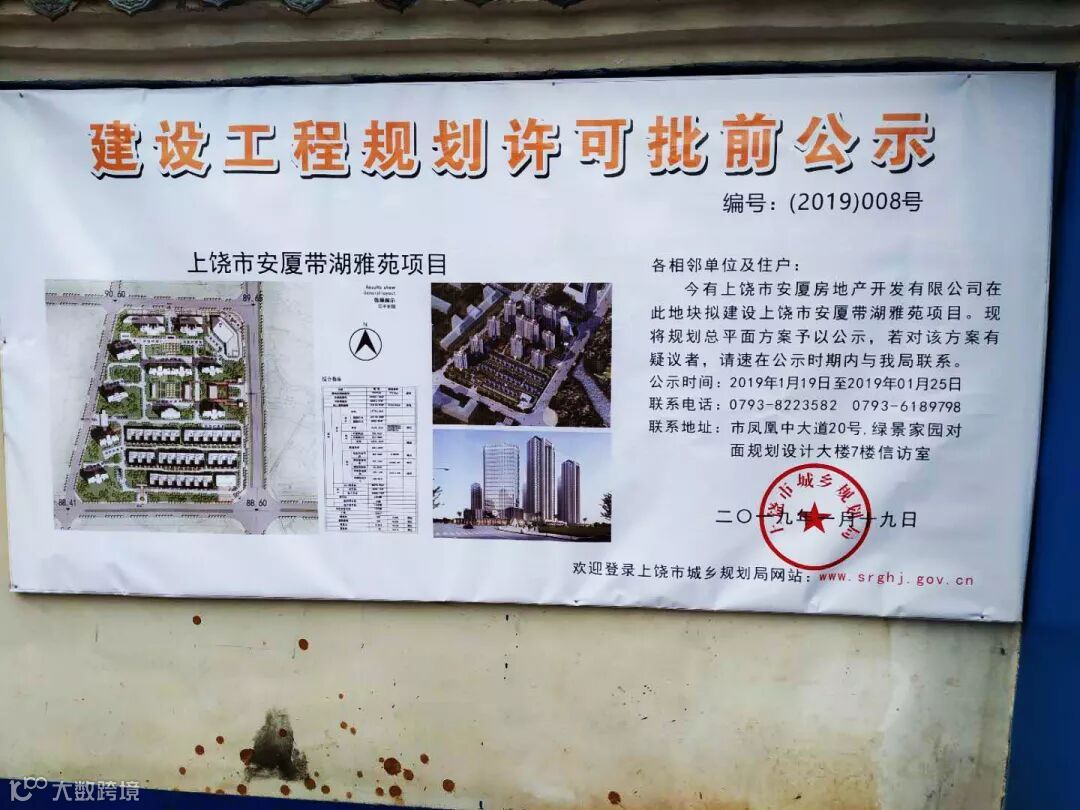

3.带湖雅苑项目规划已公示。

4.集团工程管理部联合集团综治办,对安厦带湖雅苑项目进行综合检查。

5.带湖雅苑项目本周土石方外运730车,约11250方。
上饶市安厦房地产开发有限公司
