安厦工作
进度周报
2019.10.21-2019.10.27
项目:智谷雅苑、带湖雅苑
一、会议中刘总布置安排本周各项目须完成工作任务,确保工程进度;
(一)智谷雅苑项目:

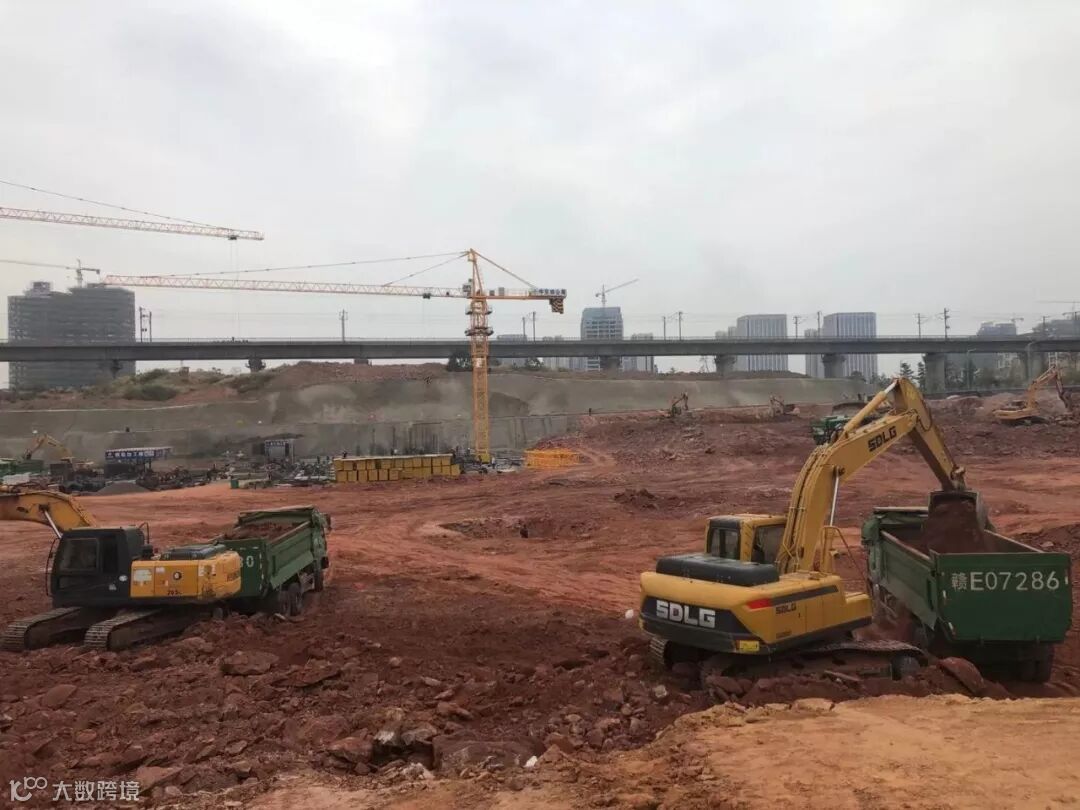

1、跟进项目土方外运工作。
2、跟进项目8#、9#楼的施工进度,确认售楼部36#楼装修工程施工进度是否按各方确认的倒排计划进行中,确保工程安全、质量的前提下科学合理安排加班等跟上原定计划。

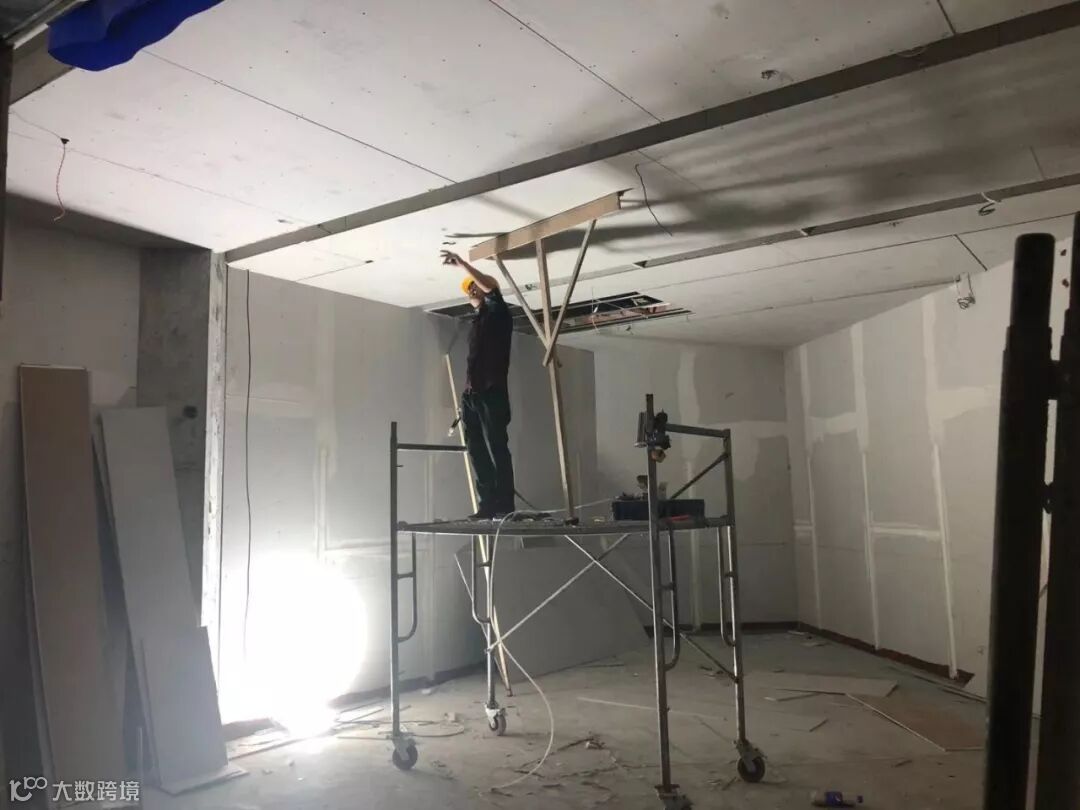

(二)带湖雅苑项目:
1、跟进项目土方外运工作。
2、跟进项目2#、8#楼的施工进度,确认售楼部装修工程施工进度是否按各方确认的倒排计划进行中,确保工程安全、质量的前提下科学合理安排加班等跟上原定计划。
二、本周两个项目的节能检测、沙盘制作拟定详细方案,上报集团经管会,确定招标控制价,并邀集团招标办准备招标工作。
三、告知两个项目销售代理公司,开展各项目前期蓄客工作,案场管理等工作。
四、公司准备招聘各项目收银人员、司机、按揭专员的工作,打报告上报集团人力,进行招聘工作。
五、两个项目每天按创卫表格要求巡查,并及时反馈实际情况,做好6个100%落到实处。

在建项目

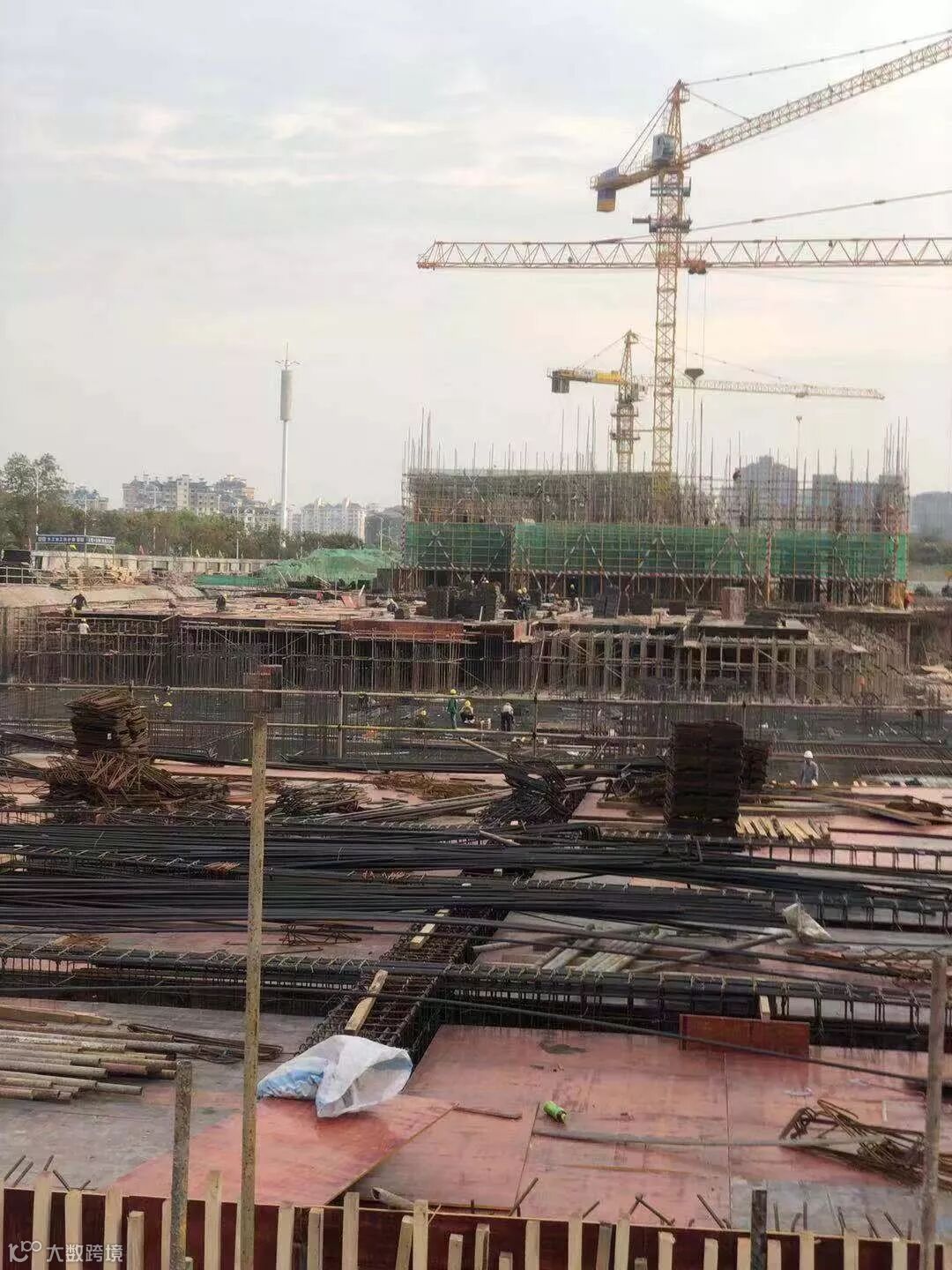

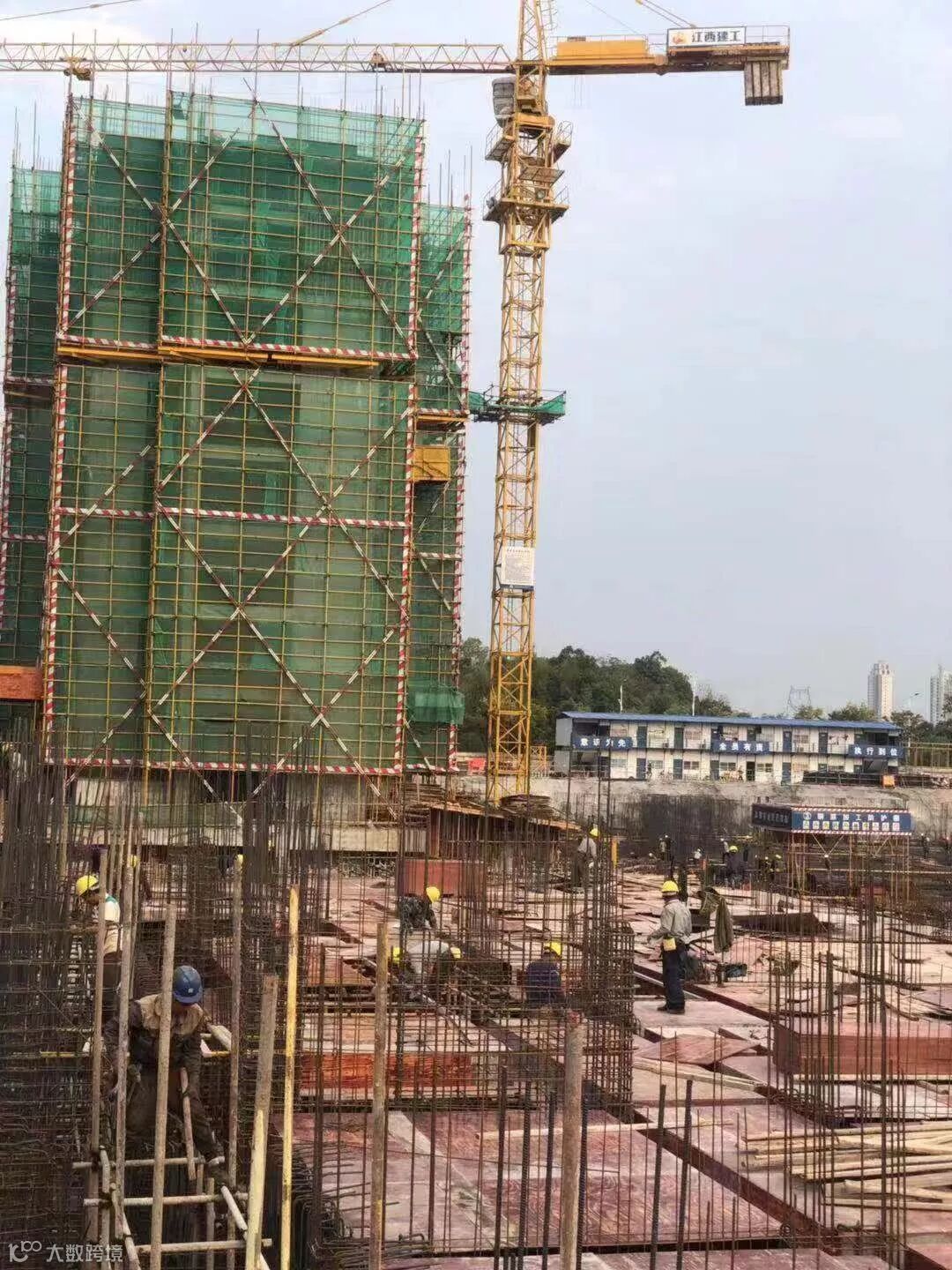

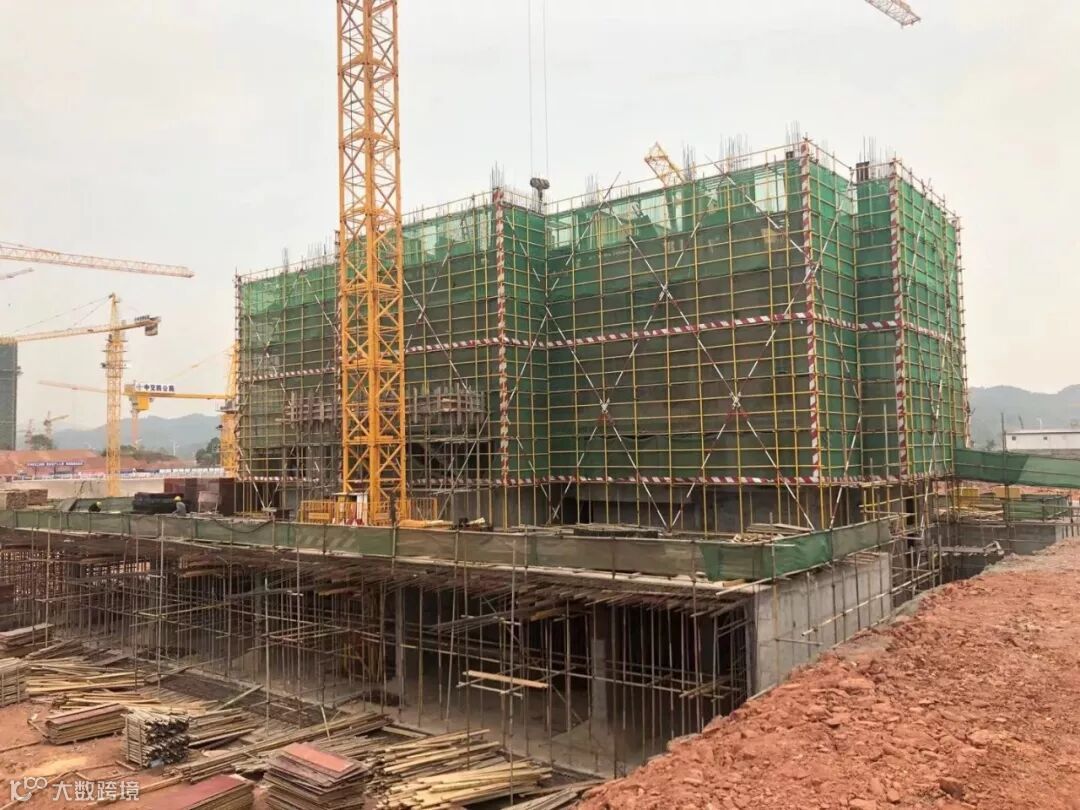

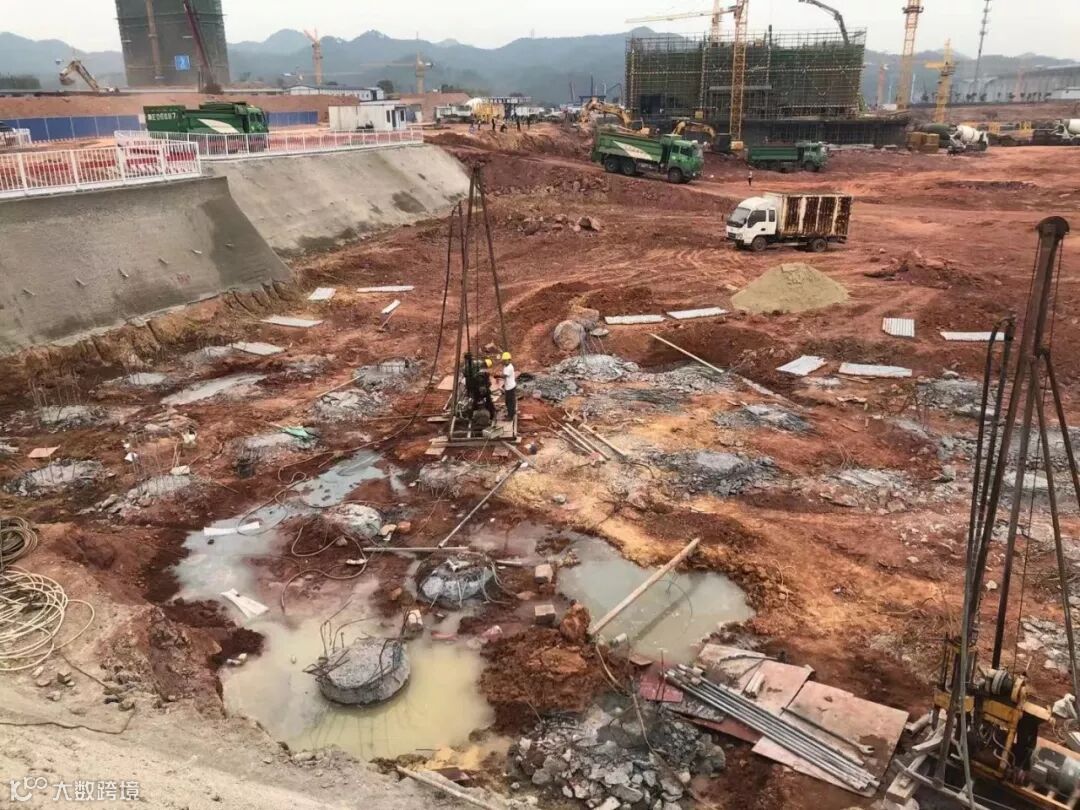

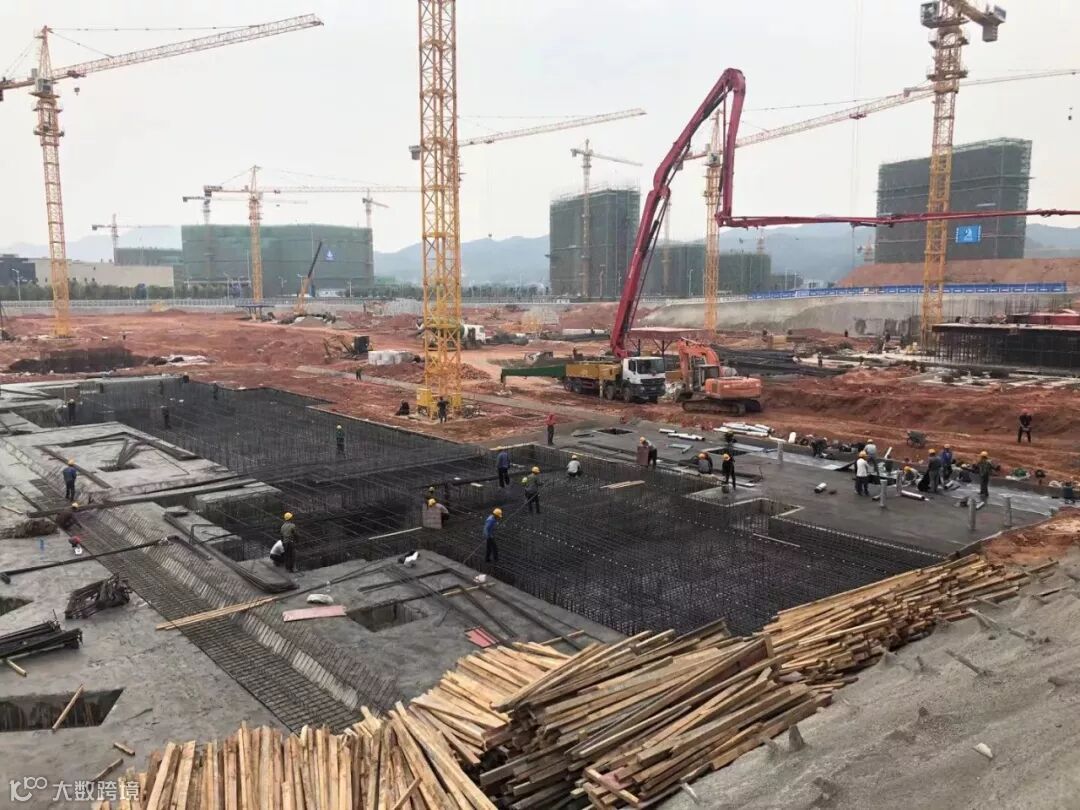

3.智谷雅苑项目现场:西地块8号楼3层浇筑顶板;西地块9号楼4层支模;西地块桩基检测;西地块北面场地破碎作业且土方外运;东地块36号楼售楼部装修安全有序进行中;40号楼地下室钢筋绑扎且进行防水施工;41号楼地下室进行支模等工作安全有序施工中。

4.本周智谷雅苑项目对现场终孔进行可视化验收。

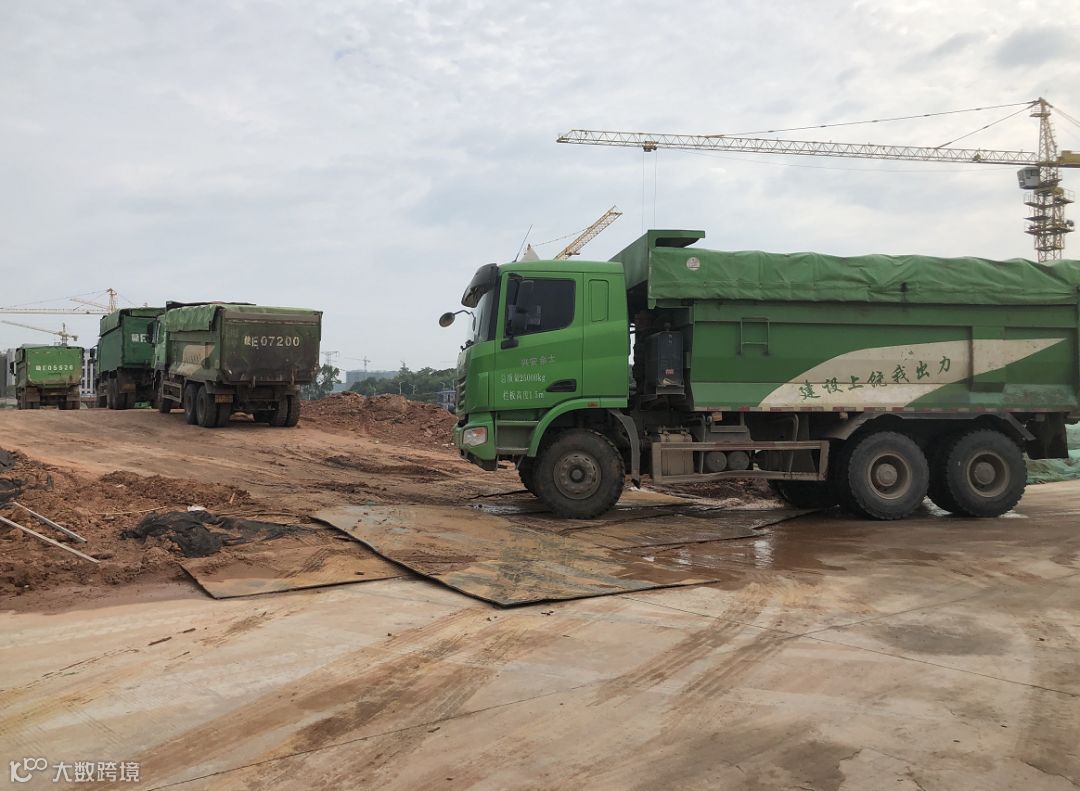

5.智谷雅苑项目本周土石方外运200车,约3000方。(10.20-10.26)

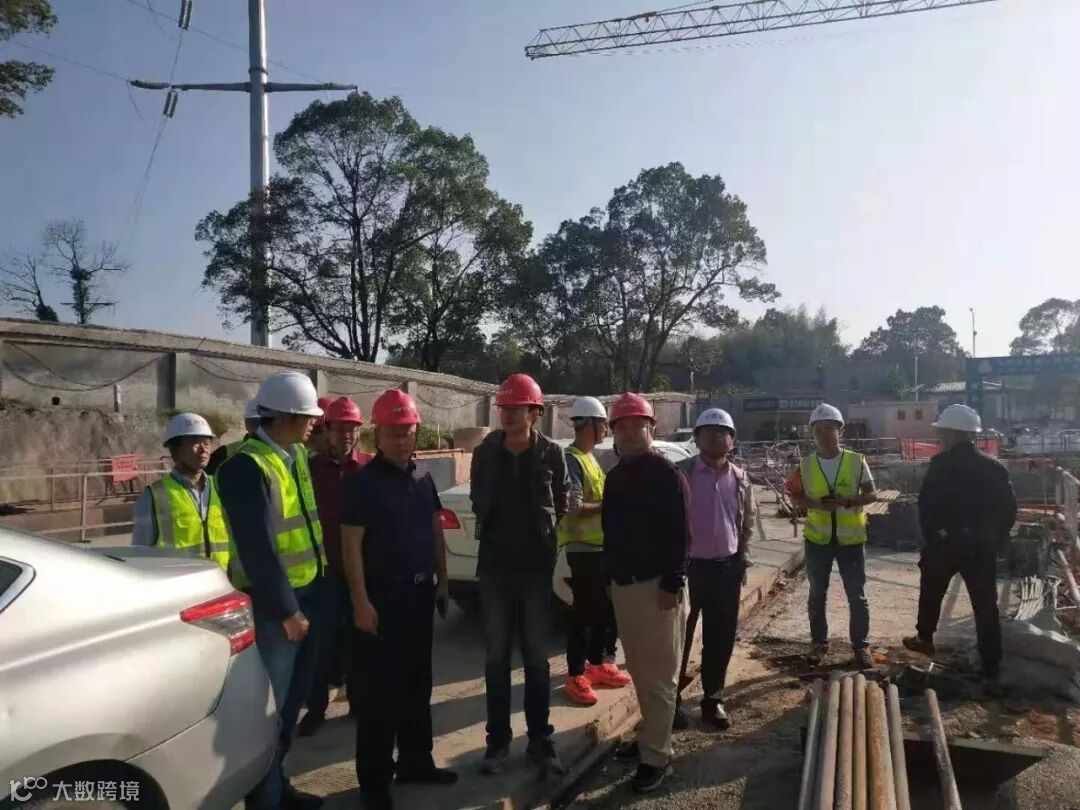

1.集团副总刘荣富至带湖雅苑项目现场检查指导工作。
2.集团副总刘荣富至带湖雅苑现场与销售对接销售策划事宜。

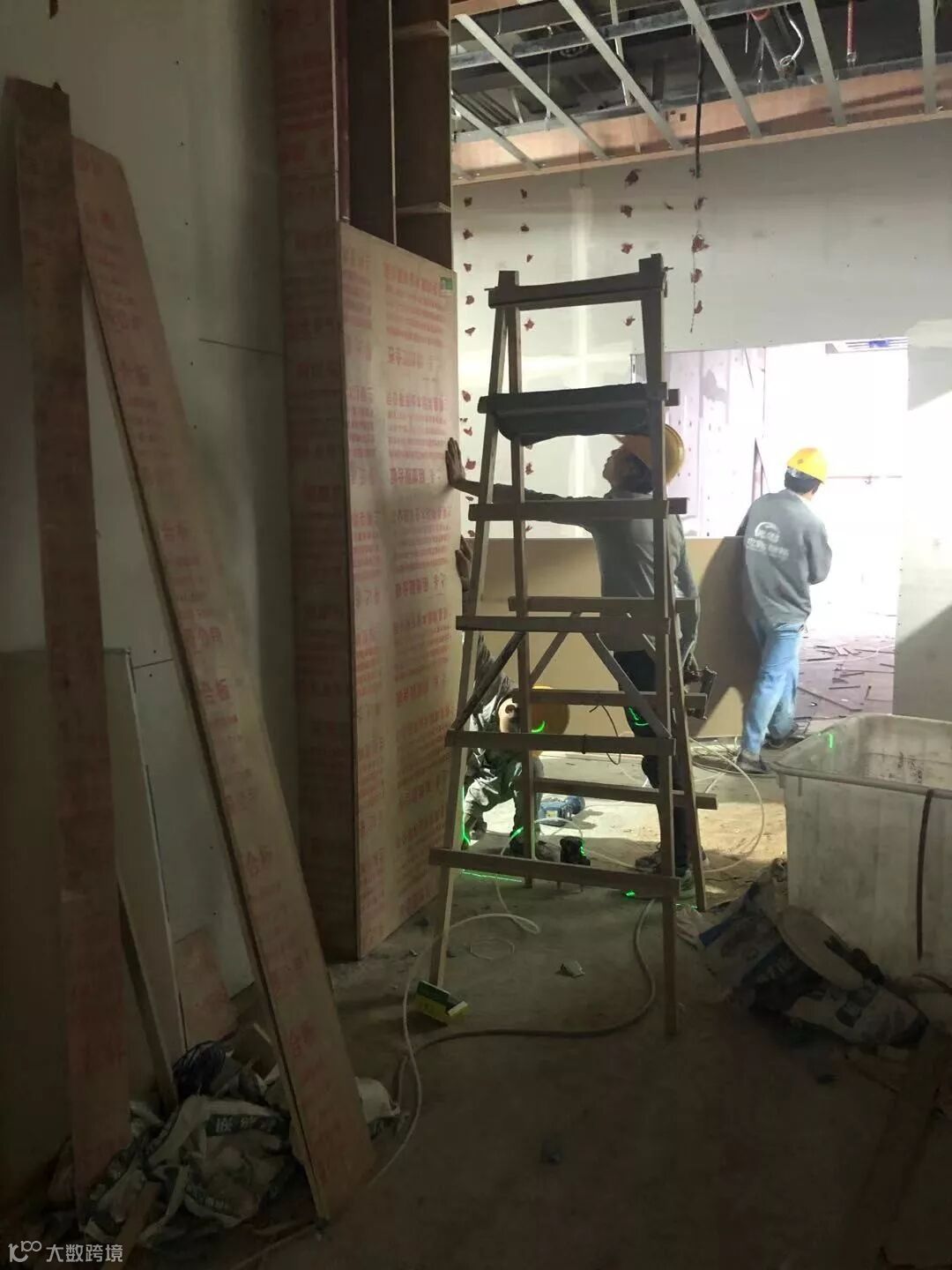

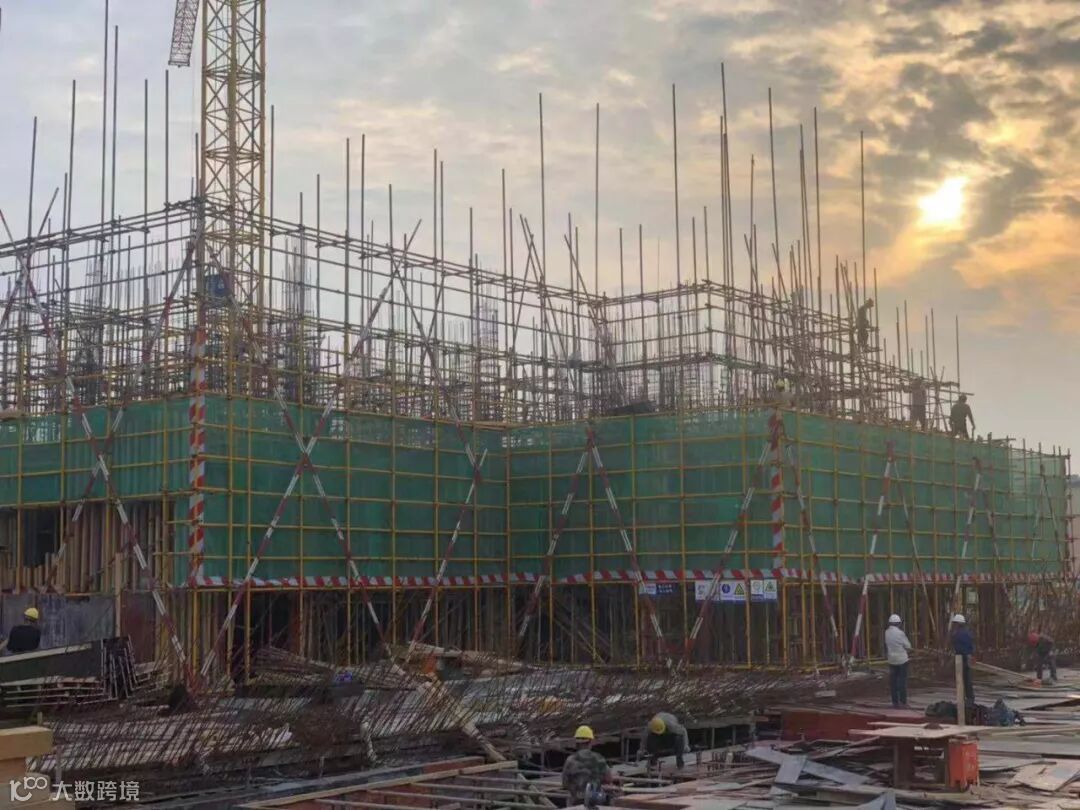

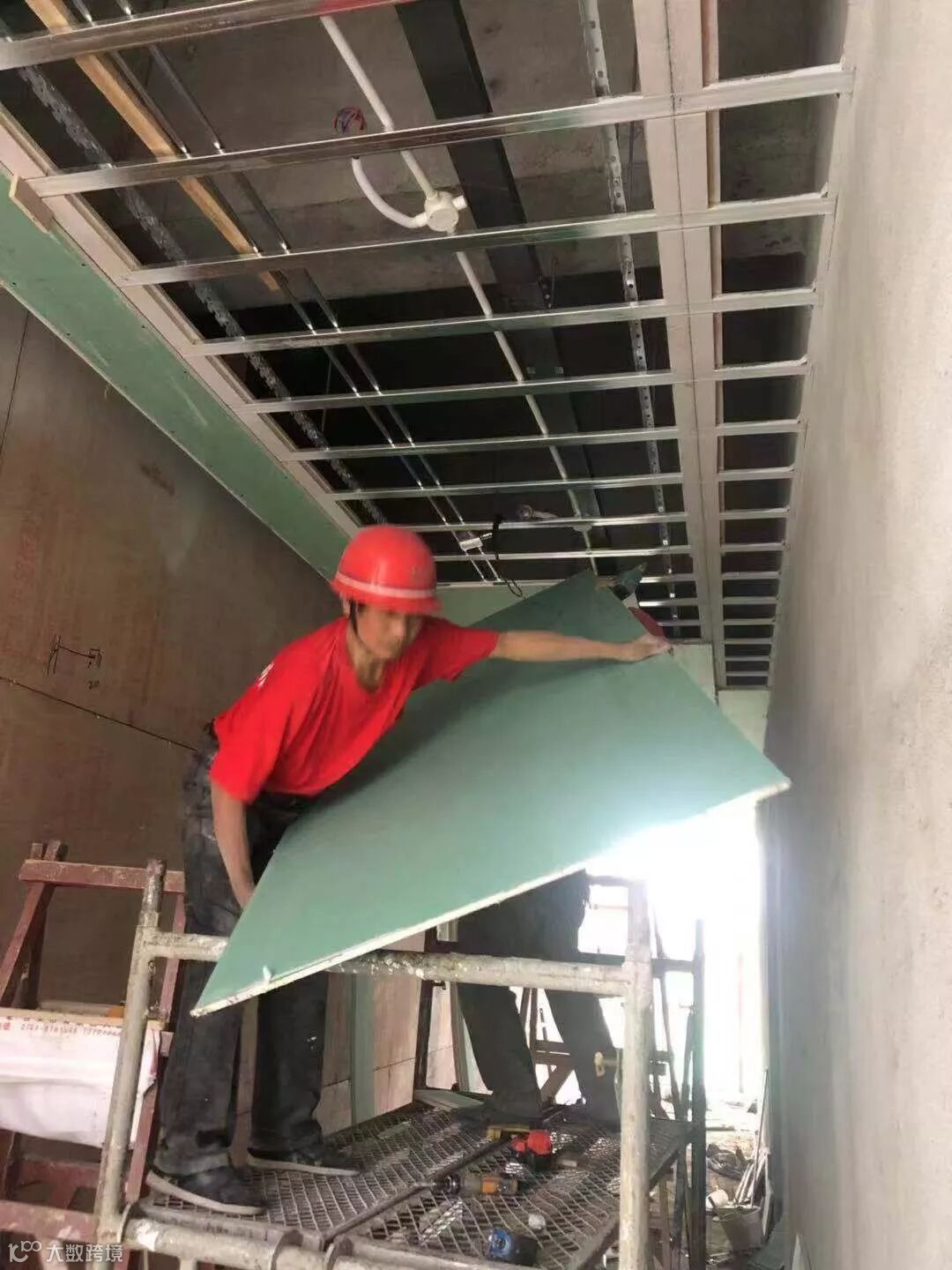

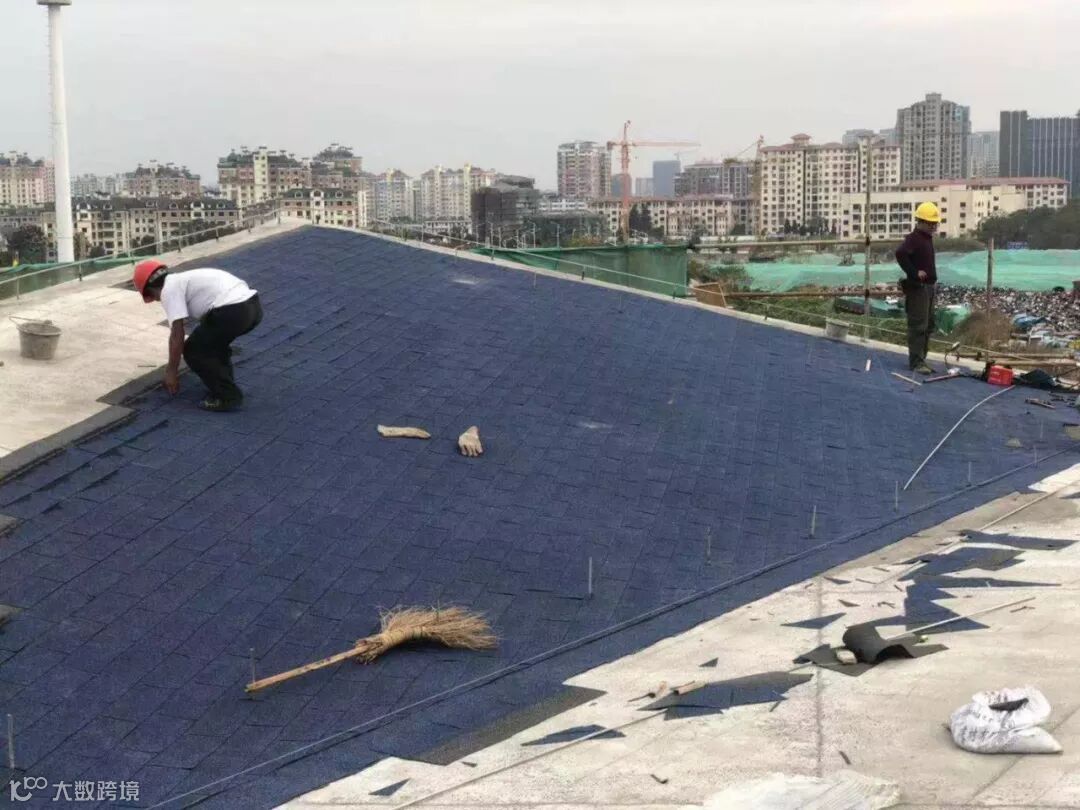

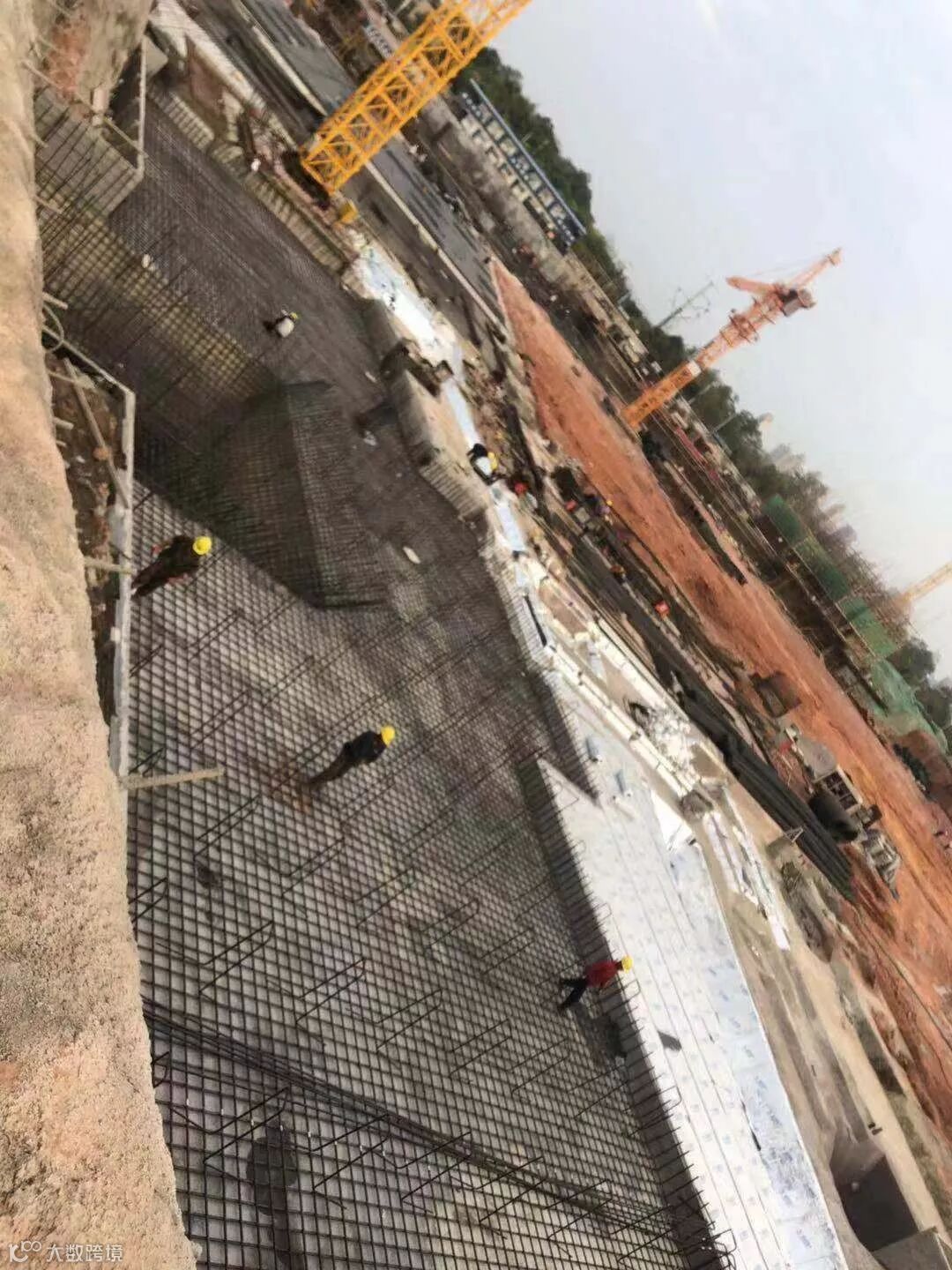

3.带湖雅苑项目现场:2号楼七层顶板绑扎钢筋;售楼部屋面铺设沥青瓦、外墙安装干挂石材、室内铺设地砖和封吊顶;8号楼二层搭设支撑脚手架;宾馆首层绑扎钢筋;5号和8号楼之间地库首层绑扎钢筋;1号楼首层支模;3号楼主体筏板基础钢筋绑扎;西侧护坡打孔等工作安全有序施工中。

4.带湖雅苑项目本周土石方外运1248车,约2.0万方。(10.20-10.26)

上饶市安厦房地产开发有限公司
