进度周报
2019.06.10-2019.06.16
项目:智谷雅苑、带湖雅苑

一、本周会议安厦徐总根据集团公司刘总的指示,布置安排本周安厦房地产公司各项目须完成工作任务:
⑴智谷雅苑项目:
①、跟进项目土方外运工作。
②、项目各参建主体单位本周需对施工图纸进行会审,拟定下周组织项目各方单位进行图纸会审及设计技术交底工作。
③、组织召开项目深基坑支护专家论证会。
⑵带湖雅苑项目:
①、跟进项目土方外运工作。
②、本周完成工程规划许可证的办理,跟进项目施工许可证办理工作。
③、组织销售、总包、设计等各方召开售楼部室内装饰装修、室外景观设计方案设计研讨会。
二、项目施工许可证办理完毕后,根据各项目实际情况,要求各项目总包单位做好整体小区施工组织设计、总进度计划表、单栋进度计划表、一期售楼部及销售面积的楼房结构封顶倒排计划表上报监理方及建设方审核。
三、按照集团要求,安厦公司按时报送19年上半年工作总结及下半年工作计划安排。
四、两个项目部本周继续做好“创国卫”工作;同时会同监理方做好“六月安全生产月”督查施工总承包方做好安全生产相关工作。
五、安厦全体员工继续加强“学习强国”学习,提高思想意识和综合素
质教育。

在建项目

1.安厦智谷雅苑项目部本周组织监理、总包、勘察、设计,并邀请高铁建设交通局组织有关专家对该项目深基坑支护、土方开挖开展专家论证会。
2.智谷雅苑项目本周36#柱子脚手架搭设中。

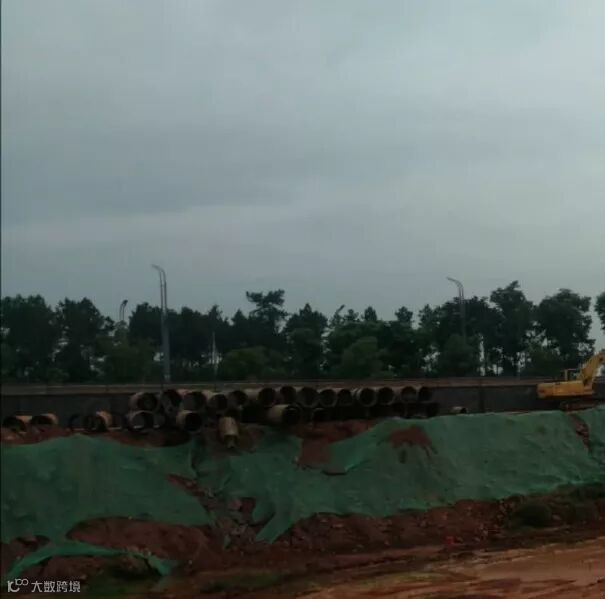

3.安厦智谷雅苑项目40#旋挖机及护桶到位。

5.智谷雅苑项目本周邀请高铁新区建设交通局质安监站长刘杰、专员詹远波,并组织监理和总包单位,开展“安全意识在我心”安全生产月宣传教育活动。

6.智谷雅苑本周取得小区房屋地址门牌号。地址为:凤凰东大道388号。

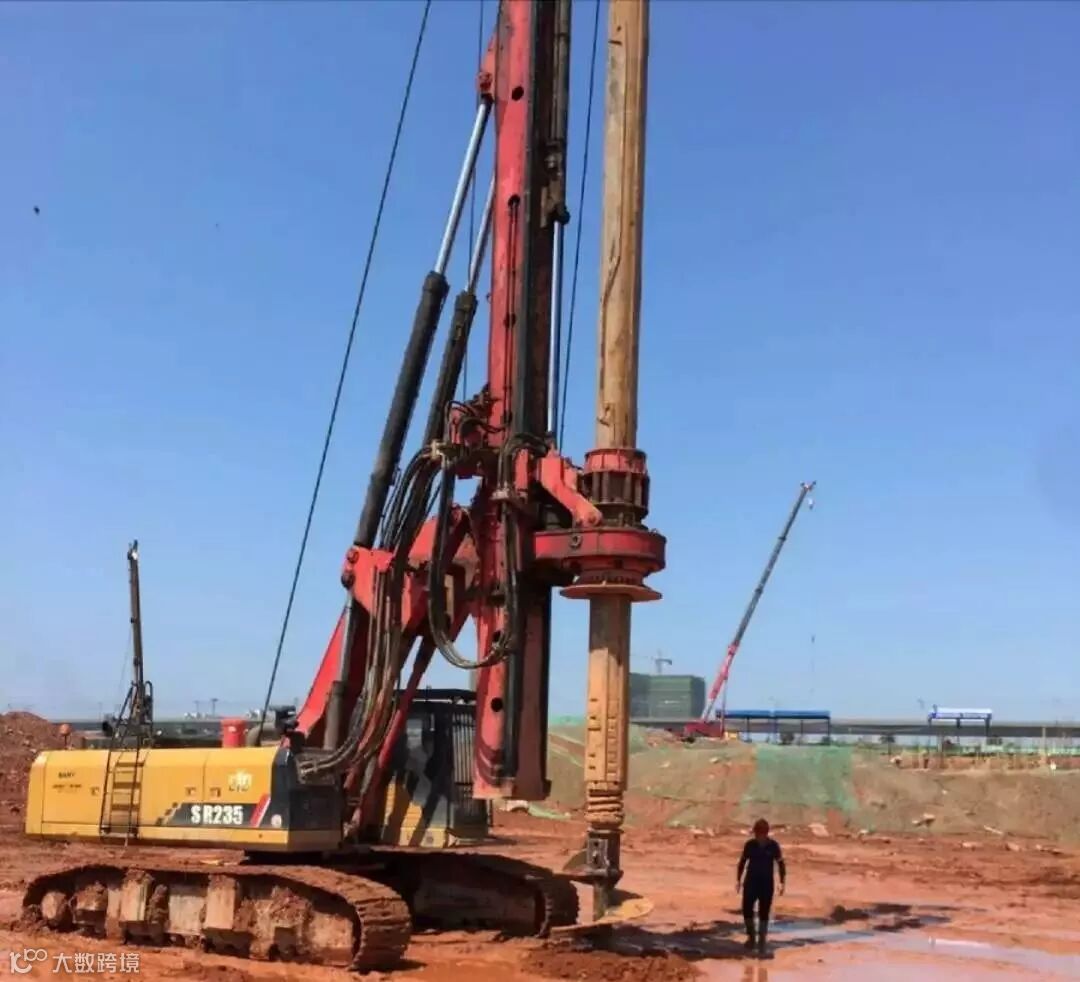

7.智谷雅苑项目本周40#旋挖桩开钻。

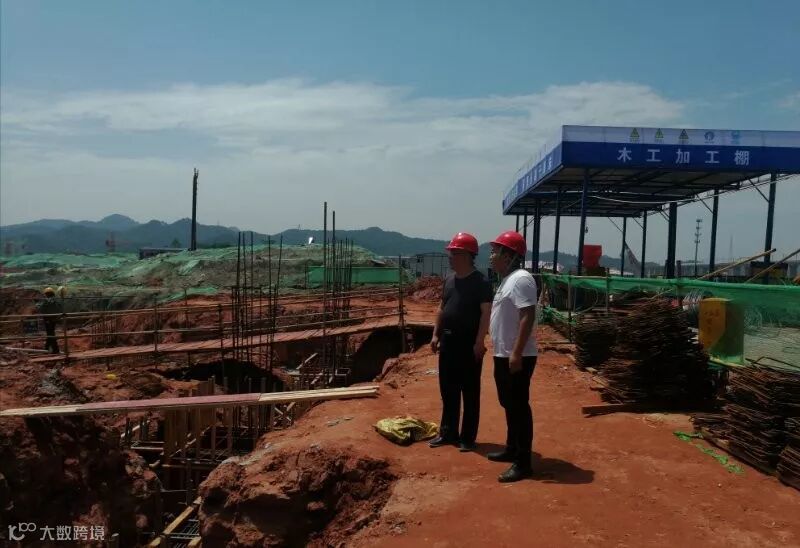

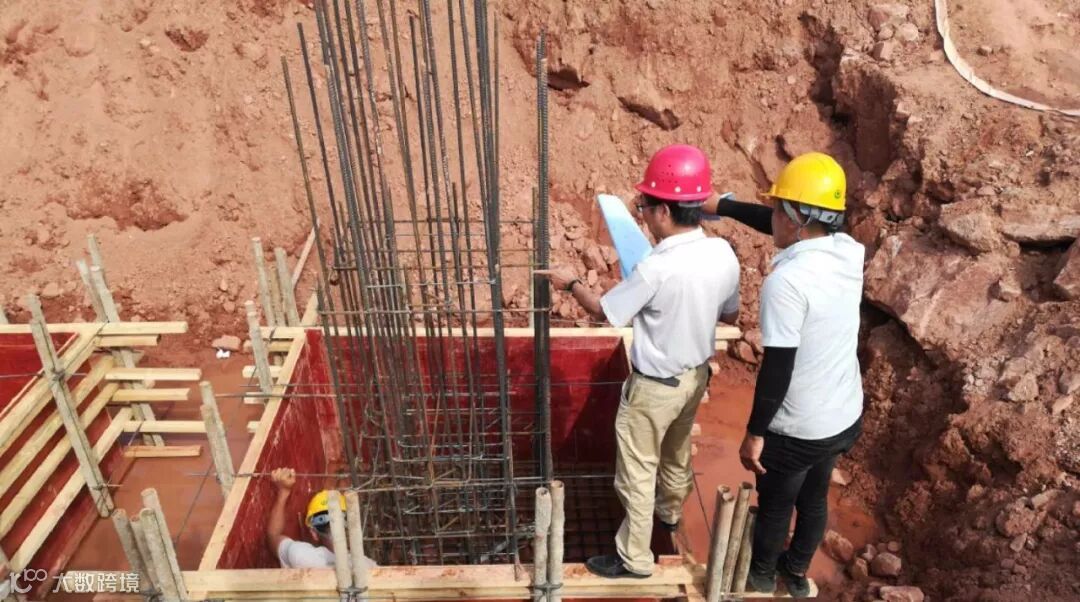

8.安厦智谷雅苑项目部36#楼(售楼部)现场基础钢筋验收。

9.安厦智谷雅苑项目今日在项目部组织召开(上饶市安厦智谷雅苑项目坍塌专项应急预案演练)专项会议。

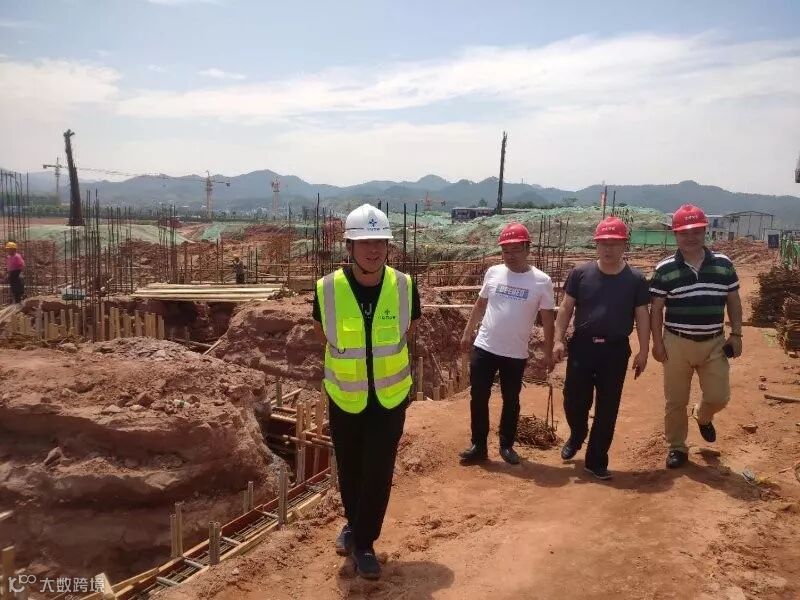

10.集团副总刘荣富本周至智谷雅苑项目现场检查指导创卫工作,检查六月安全生产月贯彻文件精神落实情况,并对项目后续开发建设的开展进行工作部署。

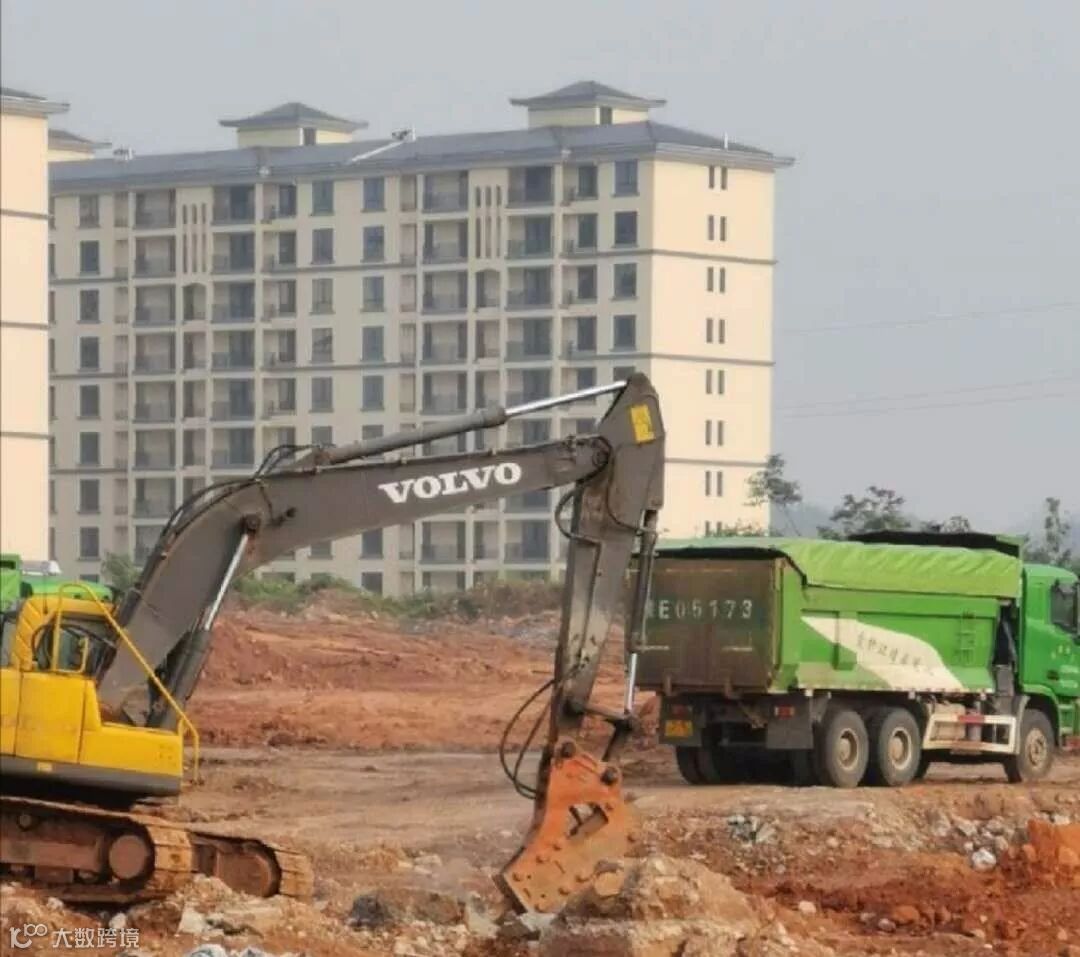

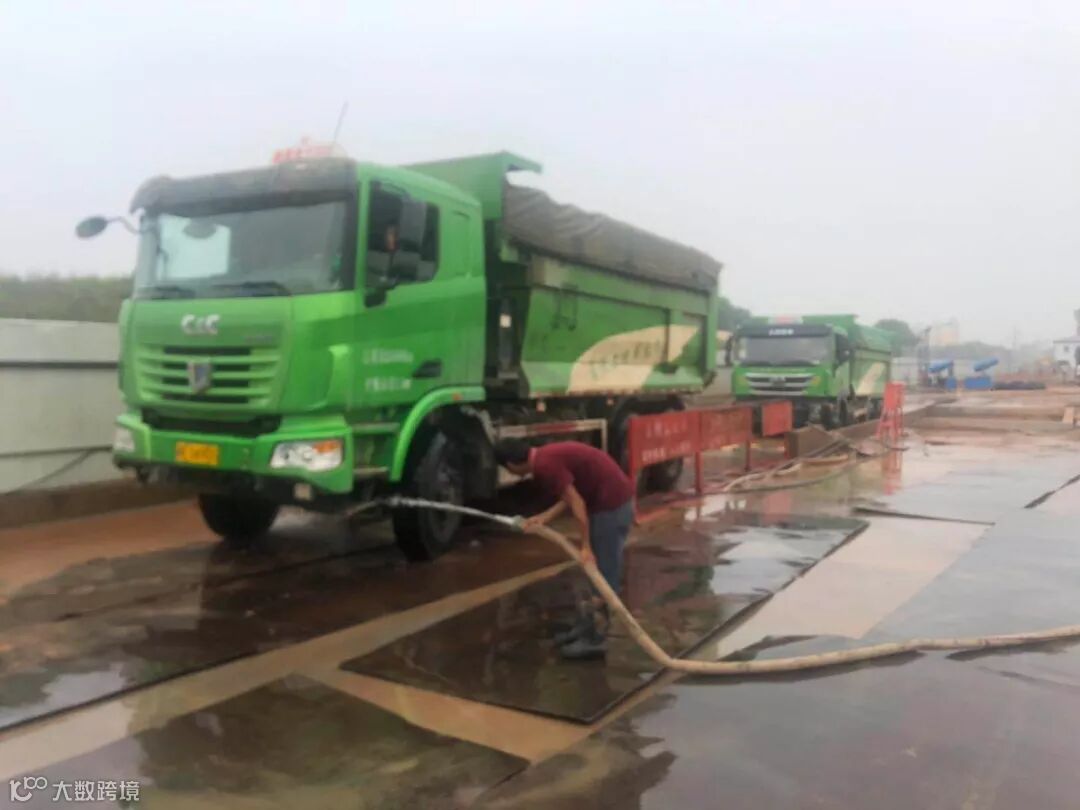

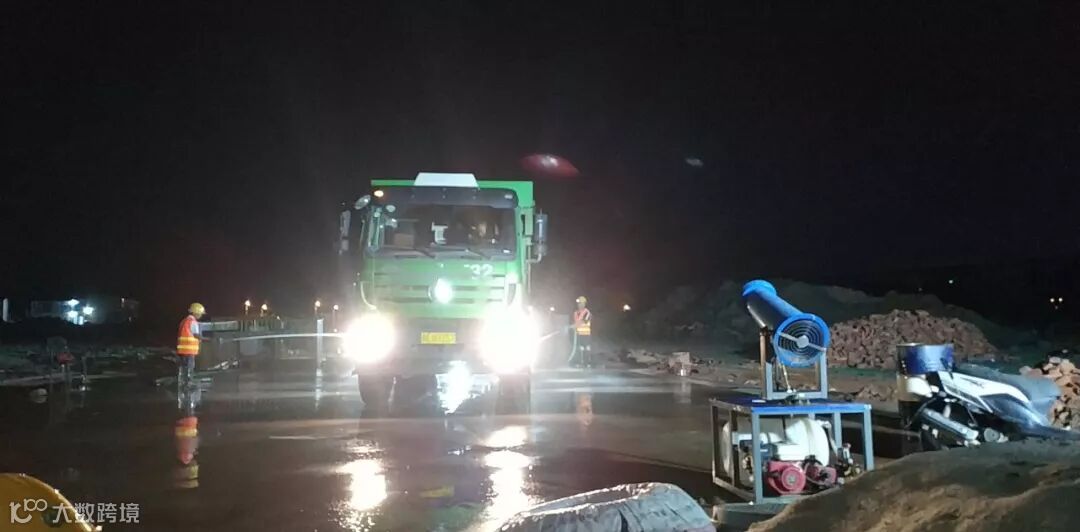

11.智谷雅苑项目本周土石方外运1437车,约2.16万方。(06.10-06.15)

1.安厦带湖雅苑工程规划许可证办理完毕,现已领证。

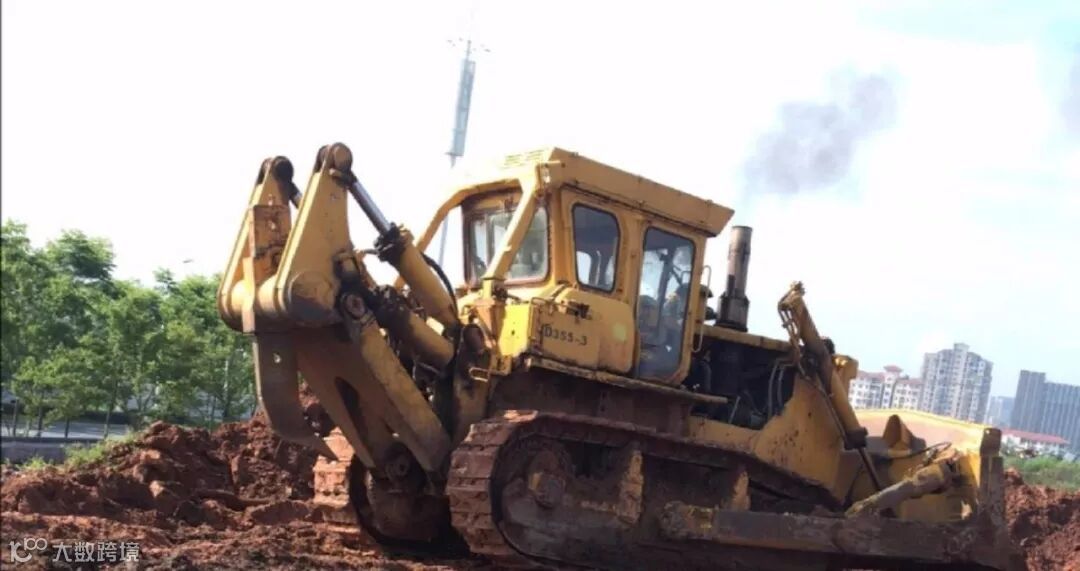

2.带湖雅苑项目本周机械破碎砼墩;耕机持续施工中。

上饶市安厦房地产开发有限公司
