安厦工作
进度周报
2020.6.29-2020.7.5
项目:智谷雅苑、带湖雅苑
一、经会议研究,同意智谷雅苑售楼部物业物料以 5337元/月包干给物业公司(广东金宇),并要求做好后续签订补充协议相关事宜。
二、会议要求,在确保质量与安全的前提下,重点推进各楼盘销售工作。
1、郑云翔在跟进天佑学校项目推进的同时,协助郑筱杨前期办证工作。
2、按揭专员加紧对接,持续跟进房款回笼进度。
3、配合销售做好学习强国积分兑换和水上大冲关活动顺利推进。
三、会议要求,邀请集团公司工程管理部共同商讨对内交房标准,并尽快完善和出具。
四、安厦公司召开每月一次的廉政建设学习专题会,纪检监察员郑筱杨通报了近期违反中央八项规定的典型案例。

在建项目


1.本周智谷雅苑项目邀请集团公司安全生产办参加项目脚手架坍塌应急救援演练,并做总结会。

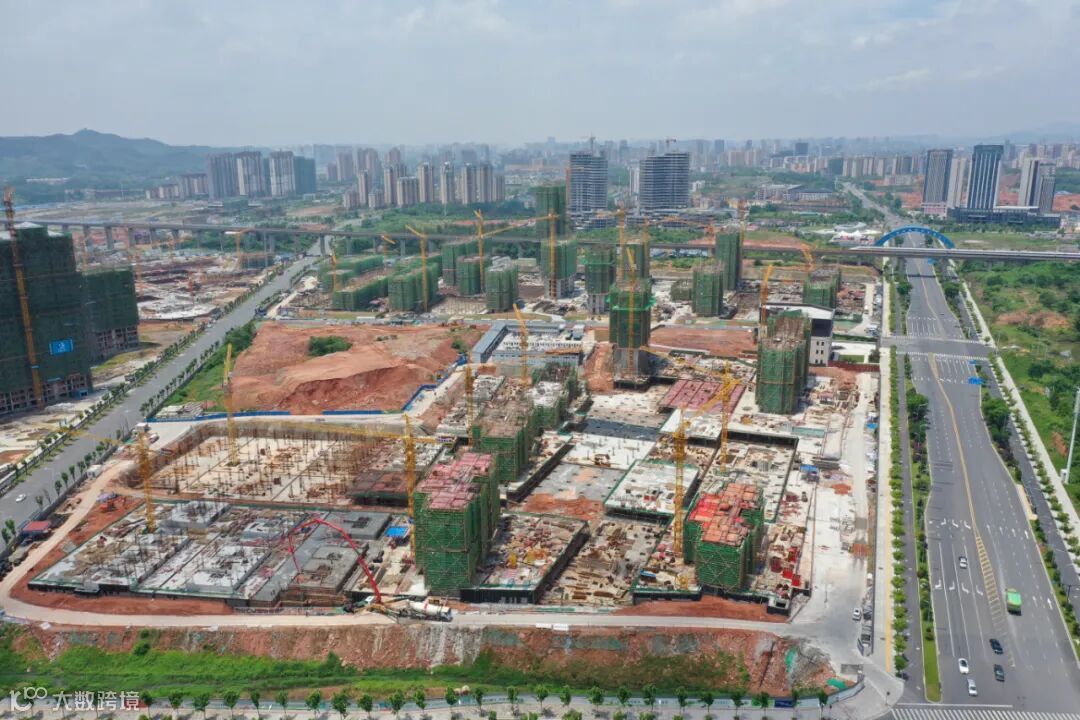

智谷雅苑项目现场
东地块:
1、40#楼西单元14层支模架搭设,东单元14层墙柱钢筋绑扎,43#楼17墙柱模板加固。
2、46#楼10层墙柱封模,47#楼12层墙柱钢筋绑扎,42#楼7层顶板模板搭设,41#楼地库顶板模板安装。
3、45#楼西单元6层顶板钢筋绑扎,东单元7层墙柱封模板。
3、别墅55#楼负一层顶板混凝土浇筑完成,56#、63#、65#楼负一层顶板钢筋绑扎。
西地块:
1、9#楼封顶,12#楼15层顶板模板铺设,13#楼12层内支模架搭设,15#楼11层墙柱钢筋绑扎。
2、6#楼13层顶板混凝土浇筑,5#楼5层顶板钢筋绑扎,11#楼15层悬挑工字钢布置,8#楼17层墙柱封模,10#楼16层顶板模板铺设。
3、20#楼2层支模架搭设;21#楼1层模板搭设;25#楼6层柱模板搭设;
4、1#楼9层支模架加固,2#楼西单元11层墙柱封模,东单元10层内支模架搭设,3#楼18层顶板模板铺设,7#楼15层外架搭设。

智谷雅苑防疫工作
——智谷雅苑售楼部按照相关疫情防控要求,每日对各处进行消毒工作,并对来访人员进行体温测量、登记、消毒等工作。




1.安厦公司组织带湖雅苑物业公司对销售中心物业物料月度包干相关事宜进行协商谈判。

2.带湖雅苑组织协同住建主管部门、各参建单位进行地块西侧6#、9#、10#楼基础分部验收。

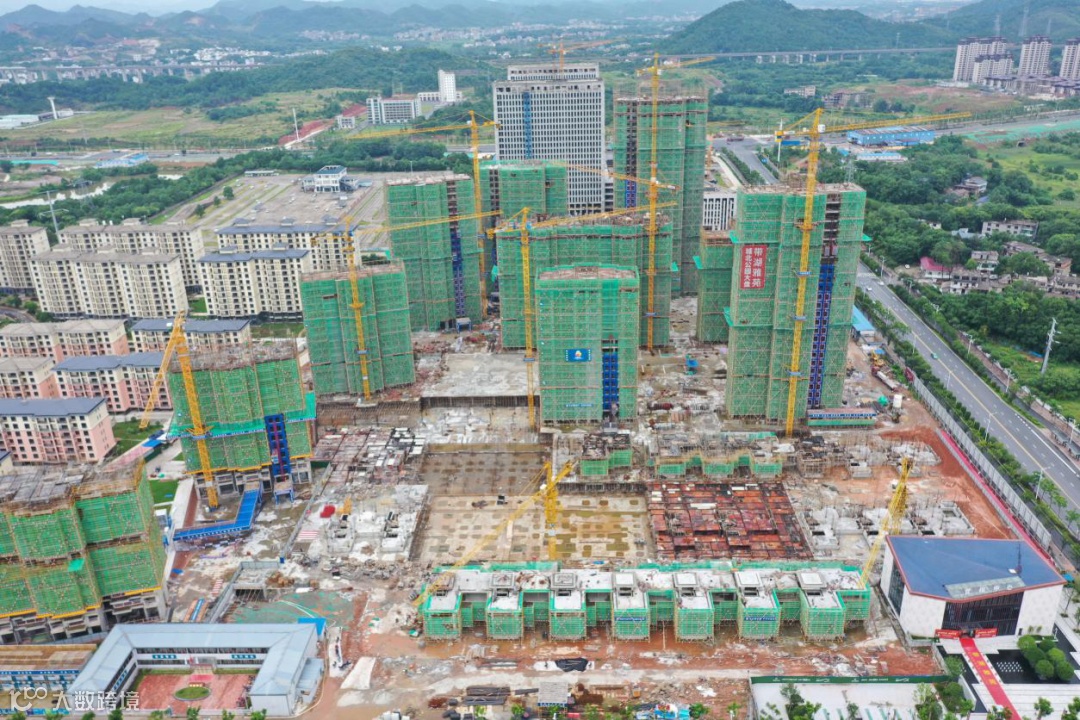

带湖雅苑项目现场
1、1#楼21层浇筑混凝土完成;
2、2#楼32层墙柱钢筋绑扎;
3、3#楼22层墙柱钢筋绑扎完成,顶板模板支设;
4、4号楼东单元18层顶板支设完成,梁板钢筋绑扎;西单元18层墙柱钢筋绑扎完成并合模;
5、5#楼15层顶板钢筋绑扎;
6、6#楼15层墙柱钢筋绑扎完成并合模;
7、7#楼17层顶板钢筋绑扎;
8、8#楼屋面装饰花架绑扎钢筋;
9、9#楼15层外架搭设;
10、10#楼13层墙柱钢筋绑扎;
11、宾馆9层墙柱钢筋绑扎,顶板支设模板;
12、7#楼西侧负一层内架搭设;
13、9#楼北侧侧负一层顶板支设完成;
14、12#排屋1户、2户、3户二层支设模板;
15、11号排屋西侧基础底板钢筋绑扎完成;
16、6#楼南侧负一层内架搭设;
17、2#楼25层墙体砌筑,20层构造柱浇筑,斜顶砌筑至11层;
18、8#楼17层砌筑完成,15层构造柱浇筑完成;
19、1#楼13层砌筑,5层构造柱浇筑;3#楼13层砌筑,7层构造柱浇筑;
20、5#楼2层砌筑,反梁7层浇筑;
21、7#楼2层反梁浇筑;
22、8#楼烟风道进场安装;

带湖雅苑防疫工作
——带湖雅苑售楼部按照相关疫情防控要求,每日对各处进行消毒工作,并对来访人员进行体温测量、登记、消毒等工作。



上饶市安厦房地产开发有限公司
