安厦工作
进度周报
2020.10.26-2020.11.1
智谷雅苑/带湖雅苑/
周例会主要内容
一、 经会议研究,针对带湖雅苑2#、3#、8#楼,智谷雅苑8#楼年底形象进度计划,要求各项目总包单位列出工程进度周计划表,并安排相关人员每周开展专项检查。各楼盘按揭专员分楼栋列出回款进度计划,并严格按计划执行。
二、 经会议研究,向中交四公局发联系函要求其按照合同有关要求将人员配置到位。
三、 经会议研究,要求每周项目汇报须体现计划和实际执行情况,以清楚看出每周进度变化。
四、 经会议研究,有关施工图优化及设计更变事项须与有关参建单位加强沟通并尽快落实到位。
五、 经会议研究,要求安排相关人员对各广告投放进行全面摸底,详细分析其履行情况及投放效益,以作为广告续签或终止的参考依据。新增楼体广告按照白底蓝字形式进行更换。
六、 经会议研究,因带湖雅苑9月物业考核得分为95.6,智谷雅苑9月物业考核得分为96.4,按照合同相关支付比例要求结算。
七、 经会议研究,同意带湖雅苑移交物料抵扣计745.29元,智谷雅苑移交物料抵扣计5860.58元,要求做好相关签字移交手续。

在建项目

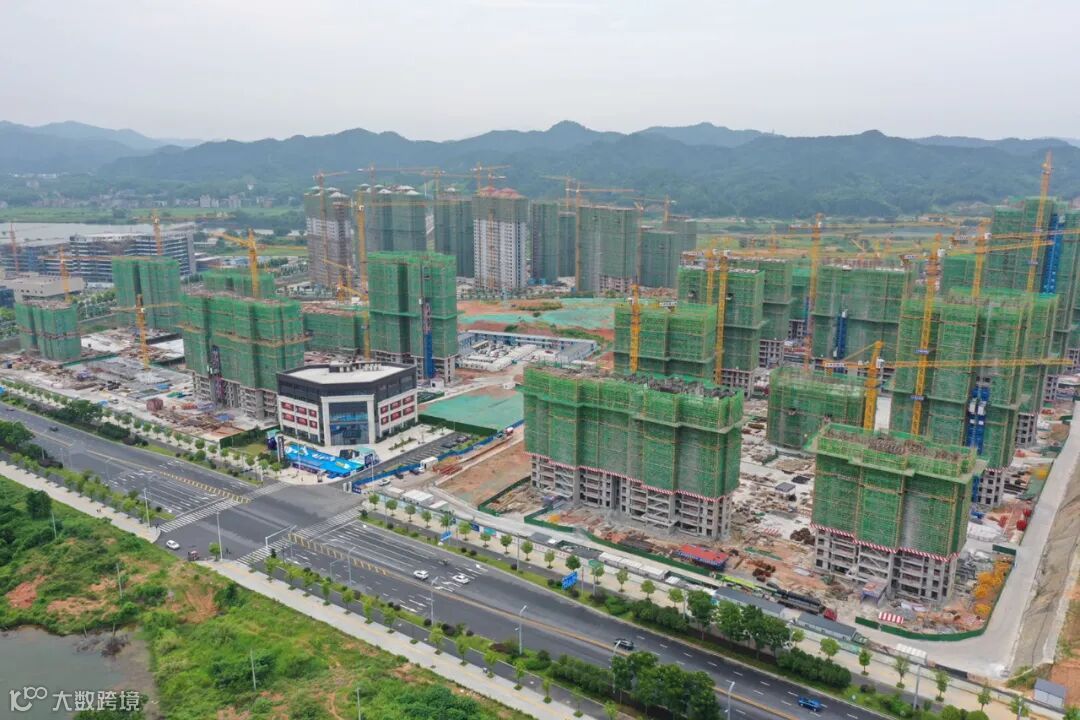

本周项目现场
东地块:
1、40#楼西单元28层墙柱模板加固,东单元28层墙柱模板安装,43#楼32层支模架搭设。
2、46#楼28层顶板浇筑,47#楼31层顶板浇筑,42#楼18层模板加固,41#楼西单元10层工字钢搭设,东单元10层墙柱钢筋绑扎。
3、45#楼西单元20层顶板钢筋绑扎,东单元20层顶板浇筑。
4、别墅48#楼2层顶板钢筋绑扎完成,52#楼3层屋面搭设模板,55#楼2层顶板浇筑。
西地块:
1、9#(28层)楼封顶,12#(25层)楼封顶,13#楼屋面支模,15#楼24层支模架搭设。
2、6#楼31层浇筑完成,5#楼22层浇筑完成,11#楼(28层)封顶,8#楼(32层)封顶,10#楼31层墙柱钢筋绑扎。
3、1#楼25层支模架搭设,2#楼西单元26层顶板浇筑,东单元26层模板加固,3#楼32层顶板浇筑,7#楼30层顶板浇筑。

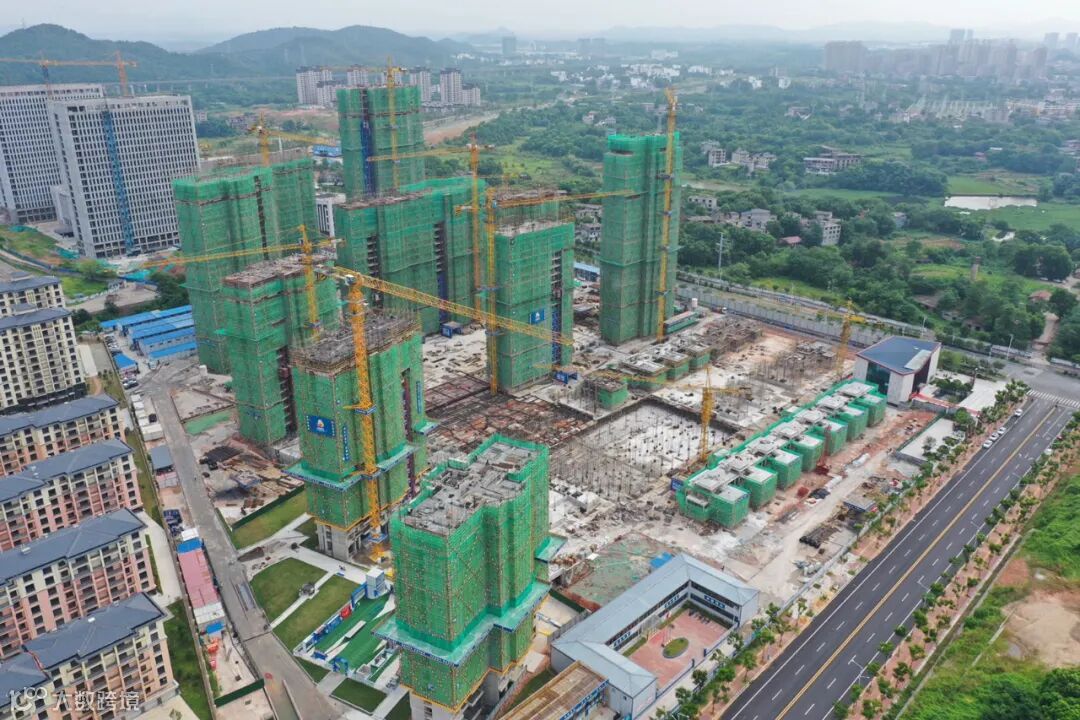

本周项目现场
1、1#楼屋面外架搭设
2、3#楼屋面机房花架内架搭设
3、4号楼东单元32层11月1日浇筑;西单元32层顶板钢筋绑扎
4、5#楼27层顶板钢筋绑扎水电预埋,
5、6#楼29层顶板钢筋绑扎完成,等待浇筑
6、7#楼31层顶板钢筋绑扎完成,等待浇筑。
7、9#楼30层顶板钢筋绑扎完成等待浇筑。
8、10#楼26层顶板钢筋绑扎完成等待浇筑。
9、宾馆16层外架搭设。
10、2#楼33层墙体砌筑完成,33层构造柱浇筑,屋面机房砌筑,抹灰18层施工,24层附框安装,烟道33层,外保温吊线、灰饼、拍浆、挂网完成,底糙抹灰施工
11、8#楼26层砌筑完成,26层构造柱浇筑完成,抹灰19层施工,26层附框安装,烟道26层安装完成,斜砌26层,外保温8层施工
12、1#楼23层砌筑,22层构造柱浇筑,抹灰11层,烟道23层安装;3#楼26层砌筑,22层构造柱浇筑完成,斜砌22层施工,附框安装18层,烟道安装22层,8层抹灰施工。
13、5#楼20层砌筑,19层构造柱浇筑,斜砌15层施工
14、7#楼20层墙体砌筑完成,19层构造柱浇筑,斜砌19层
15、16#楼3户砌筑完成
16、4#楼东单元17层砌筑完成,构造柱12层浇筑;西单元20层砌筑,构造柱11层浇筑
17、6#楼17层砌筑构造柱15层浇筑
18、9#楼18层砌筑,烟道安装17层,构造柱12层浇筑
19、10#楼17层砌筑,烟道17层安装,构造柱9层浇筑
20、施工电梯安装并检测完成11台:2号楼、8号楼、1号楼、3号楼、9号楼、7号楼、宾馆、4号楼东单元、6#楼、4#楼西单元;10#楼。16#楼物料提升机安装完成并启用
校项目上饶市安厦房地产开发有限公司
