安厦工作
进度周报
2019.10.14-2019.10.20
项目:智谷雅苑、带湖雅苑

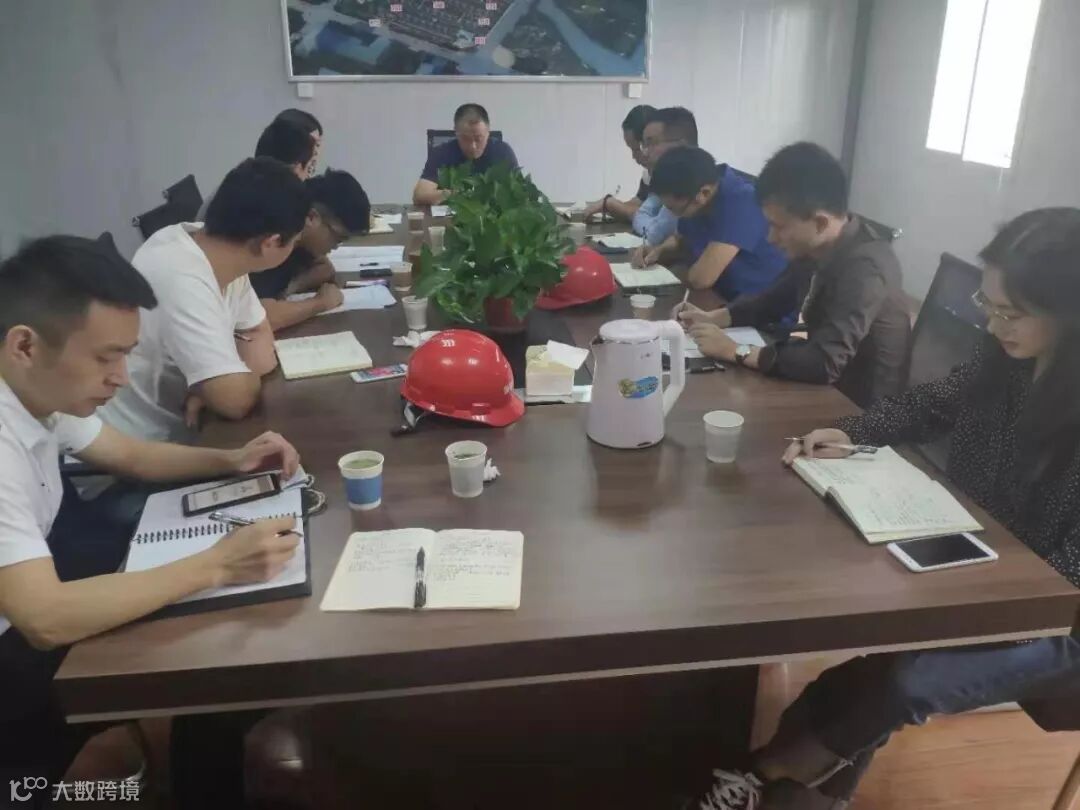

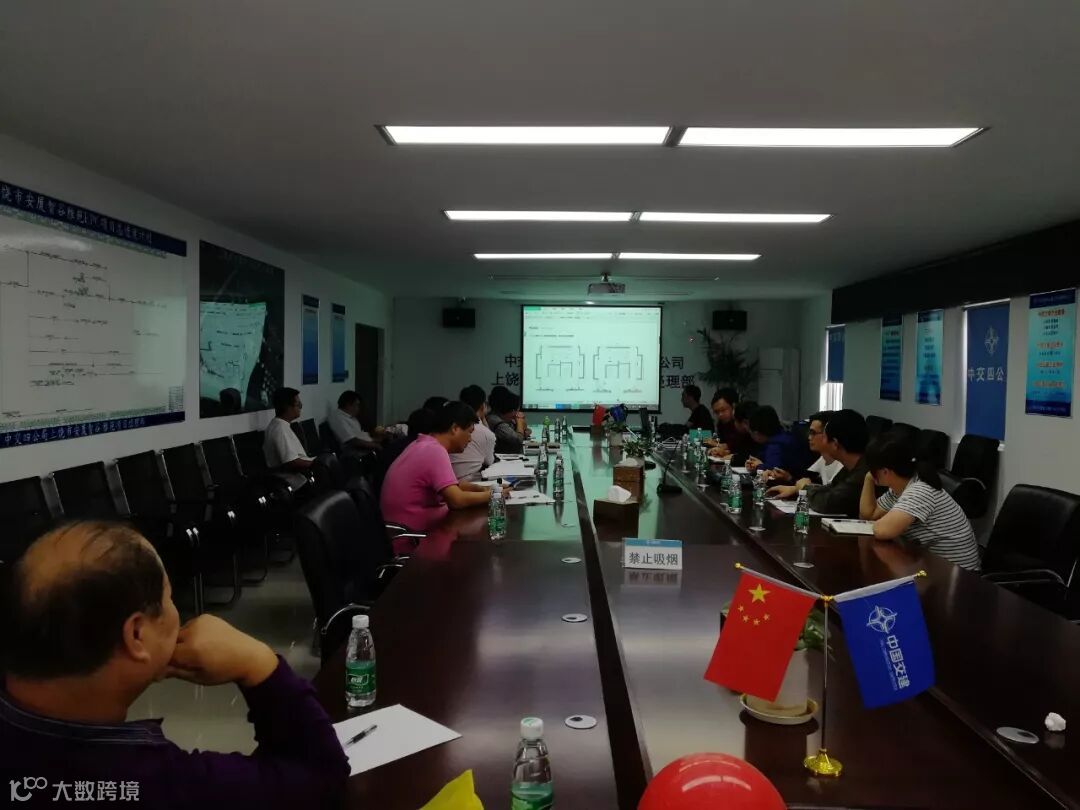

一、会议中刘总布置安排本周各项目须完成工作任务,确保工程进度;
(一)智谷雅苑项目:
1、跟进项目土方外运工作。
2、跟进项目8#、9#楼的施工进度,售楼部36#楼的装修工程施工进度,并按各工序完成的时间节点进行计划安排。
(二)带湖雅苑项目:
1、跟进项目土方外运工作。
2、跟进项目2#、8#楼的施工进度,售楼部装修工程施工进度,并按各工序完成的时间节点进行计划安排。
二、通知各项目总包单位增加场内的安全生产意识标语,加强工人安全生产意识。并对两个项目的监理公司负责人、总监、安全专监进行专题约谈,抓好安全生产各项工作。
三、各项目工地所使用的成品原材料须全国排名前十的产品,并且保留相关产品的检验报告、产品合格证及样品封样。
四、通知各销售代理公司,销售队伍进场进行暖场蓄客工作。
五、本周开展两个项目预测绘工作。
六、创卫迎检10月14日至23日,两个项目每天按创卫表格要求巡查,并及时反馈实际情况,做好6个100%落到实处。

在建项目


url="https://mmbiz.qlogo.cn/mmbiz_jpg/xghBZwSMiaQQOcxXwLGmhhV1Laovder0aJibusrxkTRTlj9hPKB3HUAWFUeaqImRGT2Aib54LrXQ8Jqq8OYOvFRTA/0?wx_fmt=jpeg" data-cropselx1="0" data-cropselx2="512" data-cropsely1="0" data-cropsely2="384" data-ratio="0.56375" data-s="300,640" data-src="https://cdn.10100.com/content/20251218/18f115dc-6a7a-402f-a4cd-5e3dce96dc73.png" data-type="jpeg" data-w="800" style="width: 574px;height: 324px;" src="https://cdn.10100.com/content/20251218/18f115dc-6a7a-402f-a4cd-5e3dce96dc73.png">

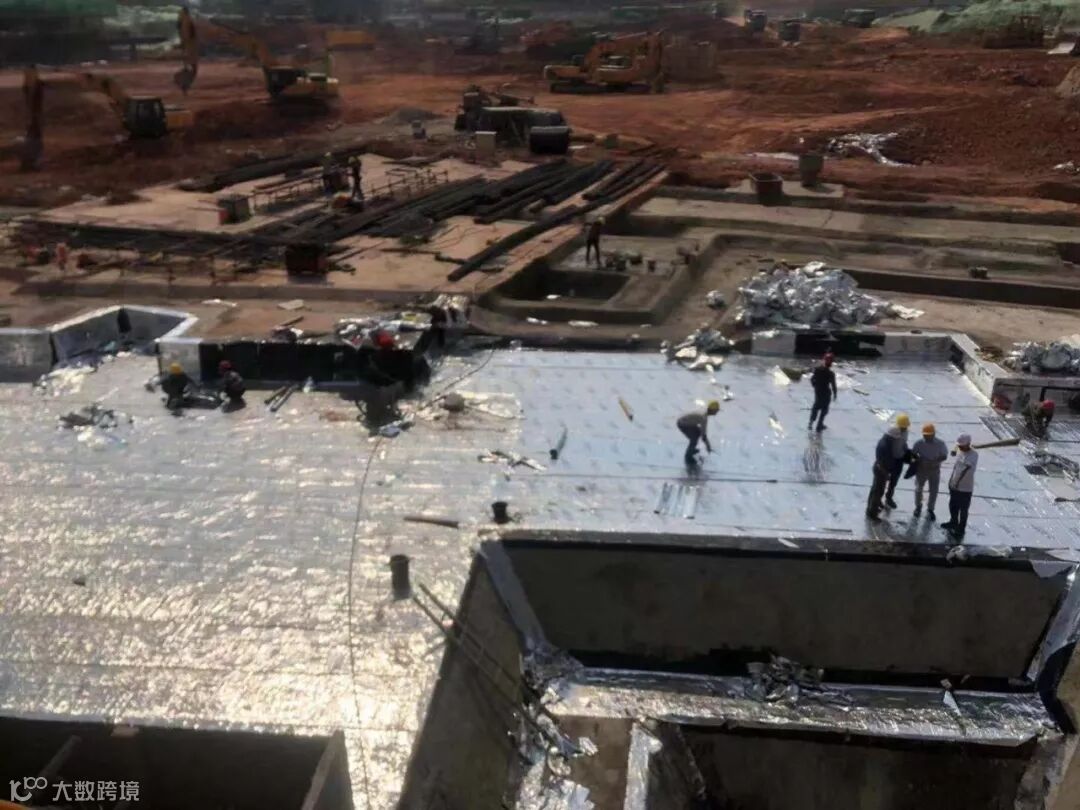

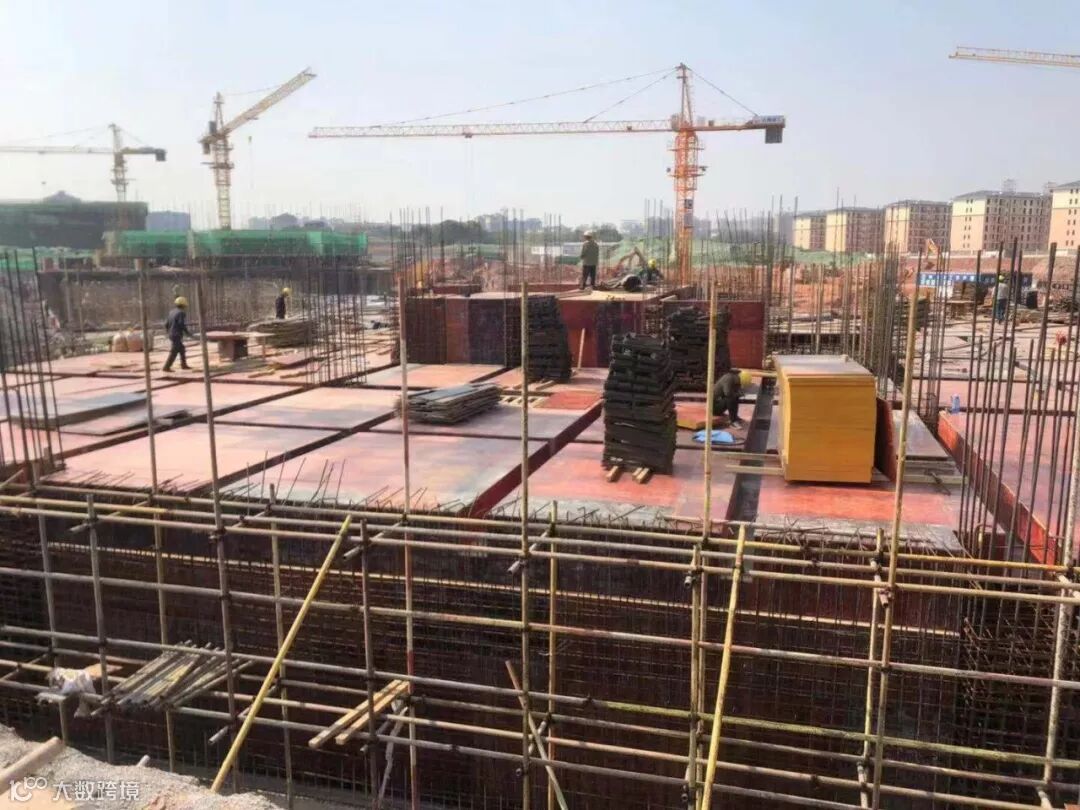

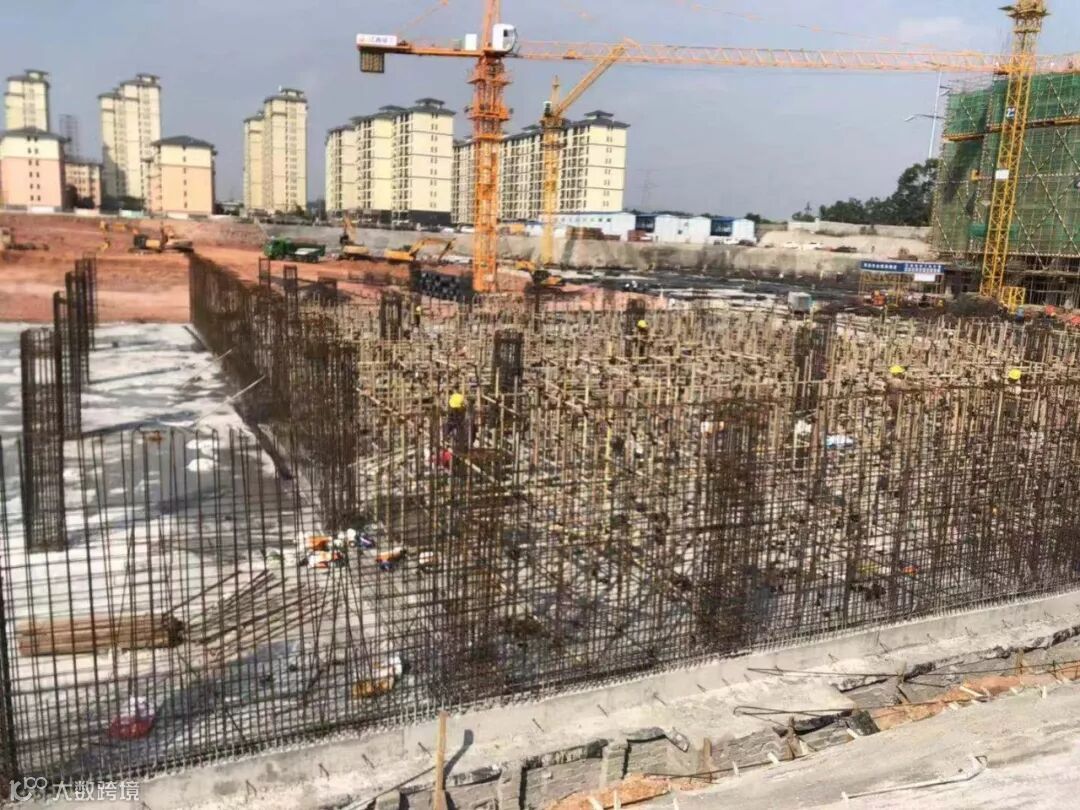

3.智谷雅苑项目现场本周东、西地块安全有序施工中。

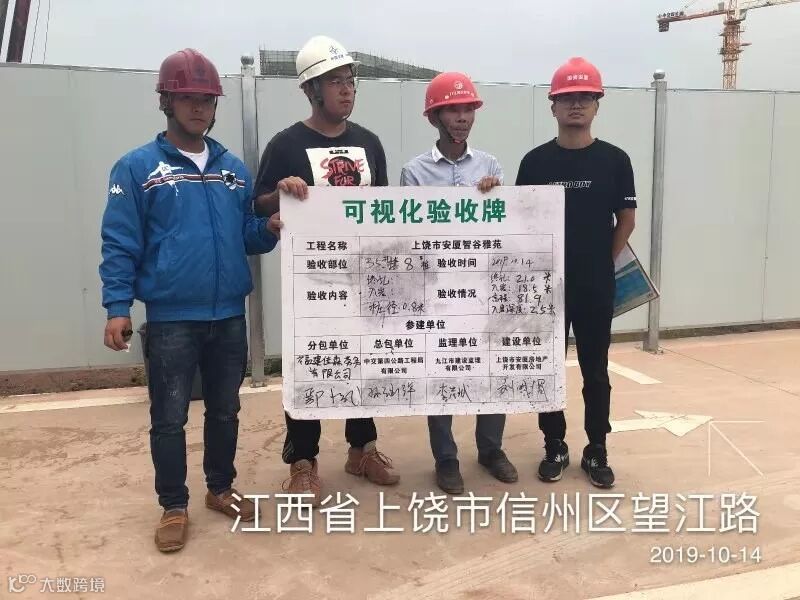

4.本周智谷雅苑项目每日对现场终孔进行可视化验收。

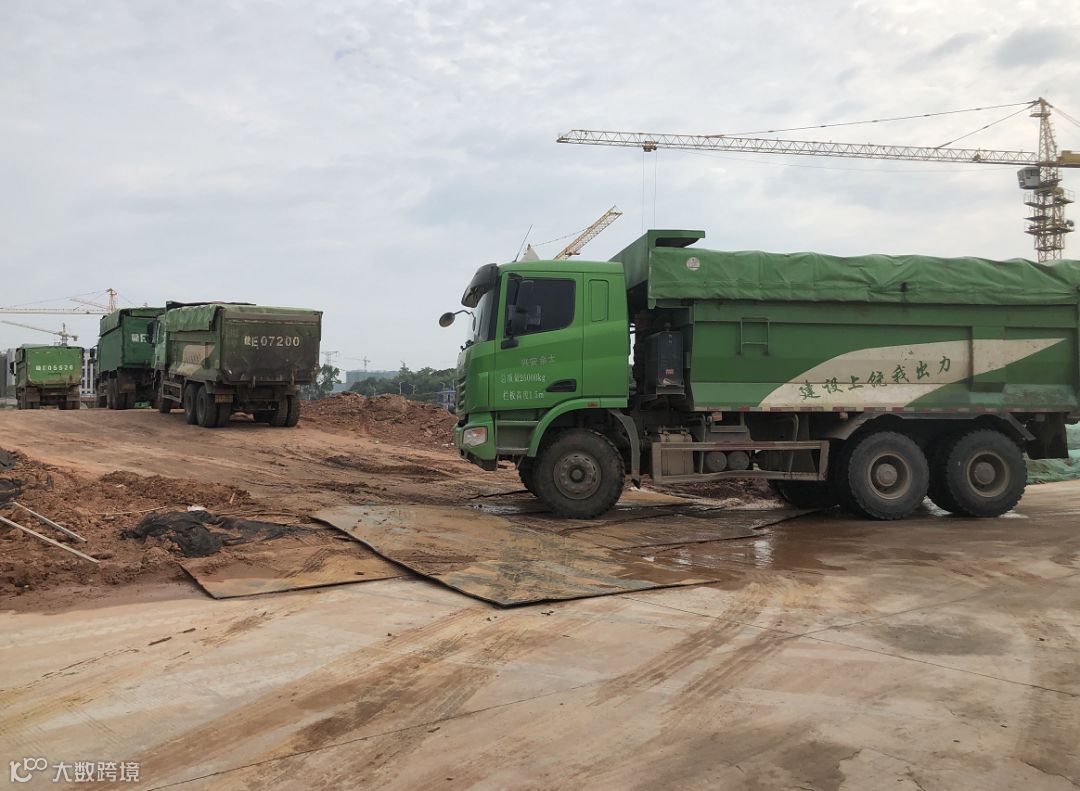

5.智谷雅苑项目本周土石方外运441车,约6615方。(10.14-10.19)

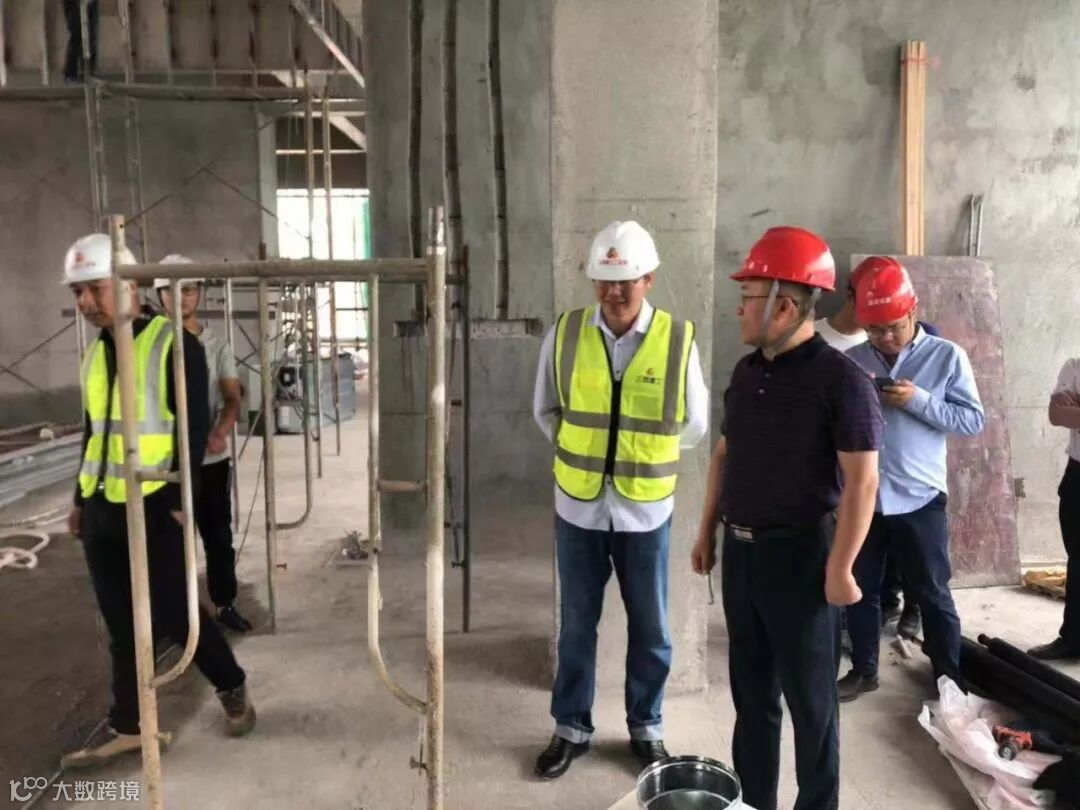

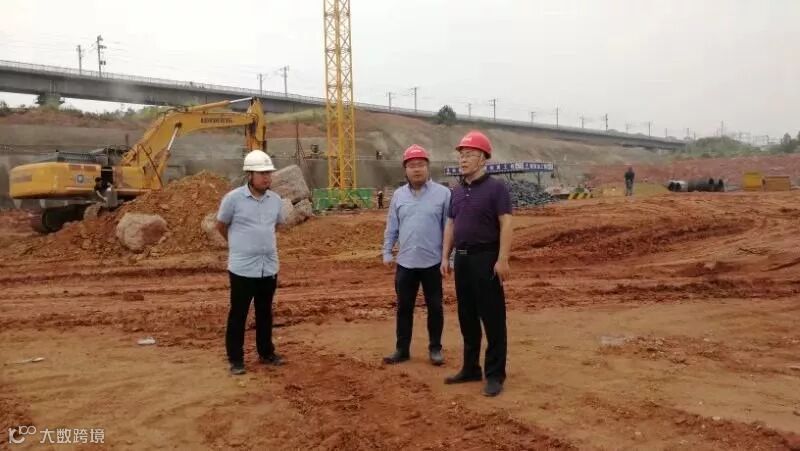

1.集团副总刘荣富至带湖雅苑项目现场检查指导工作。

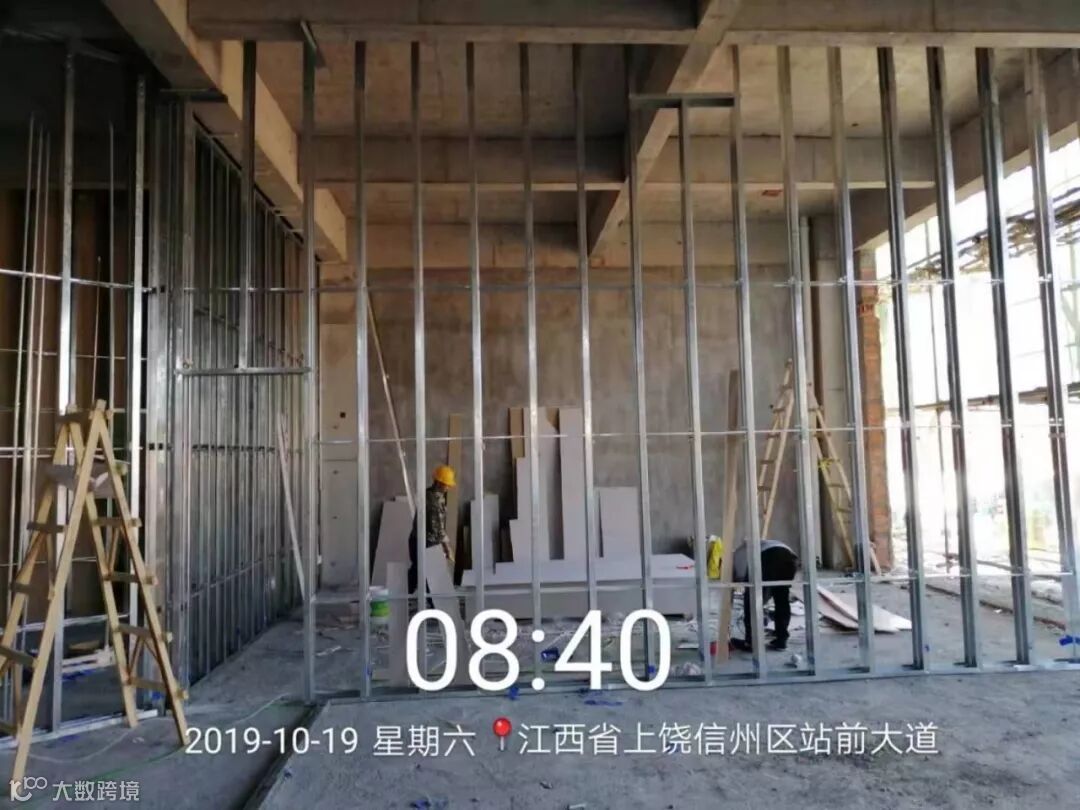

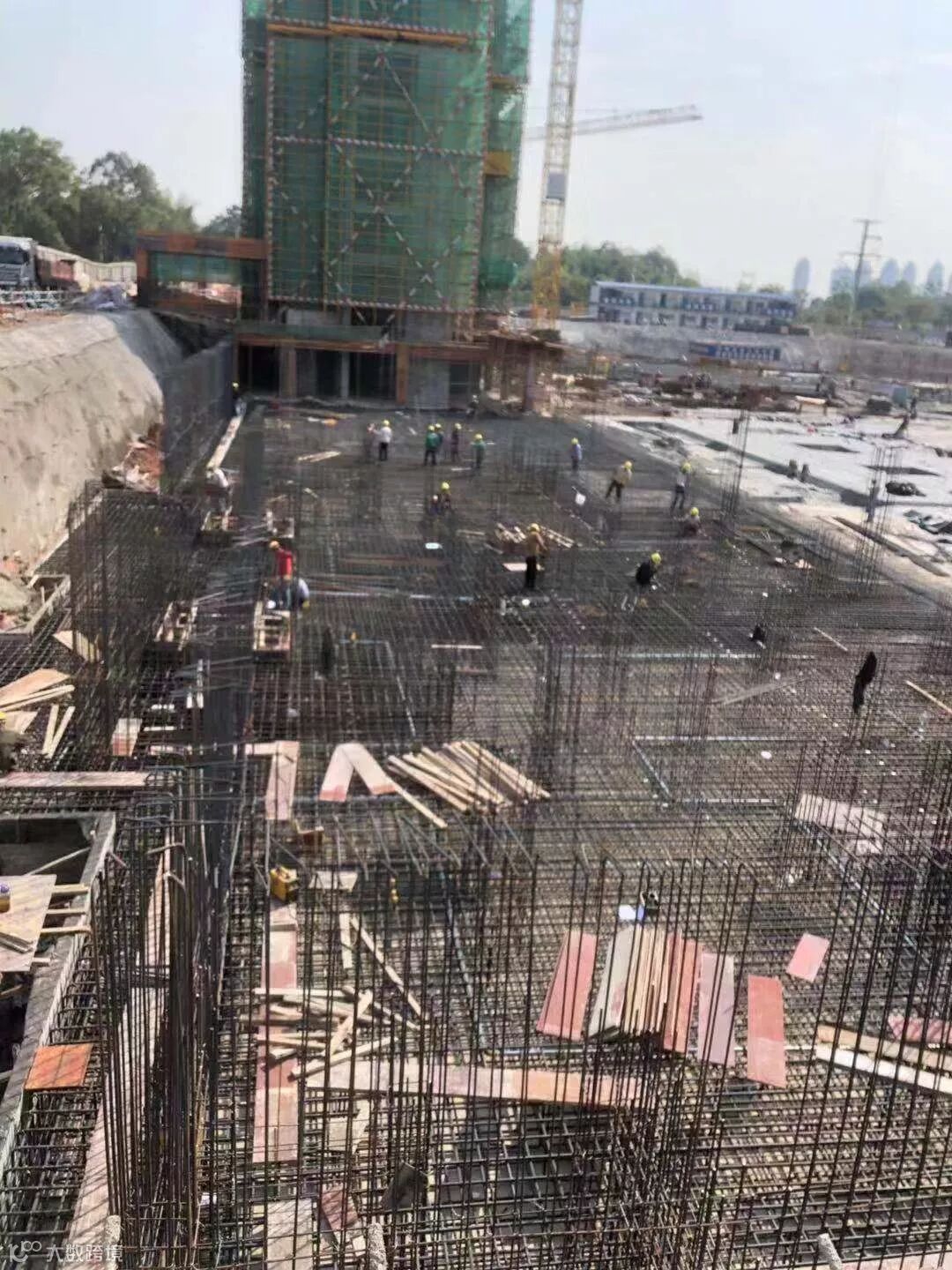

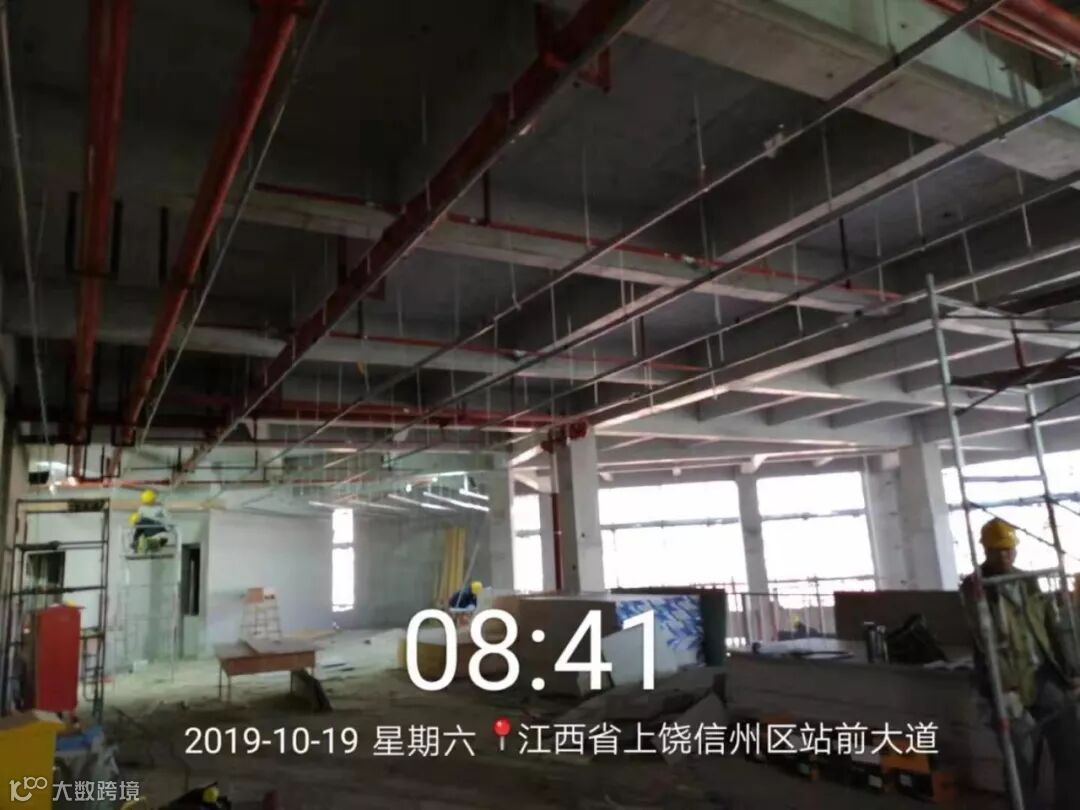

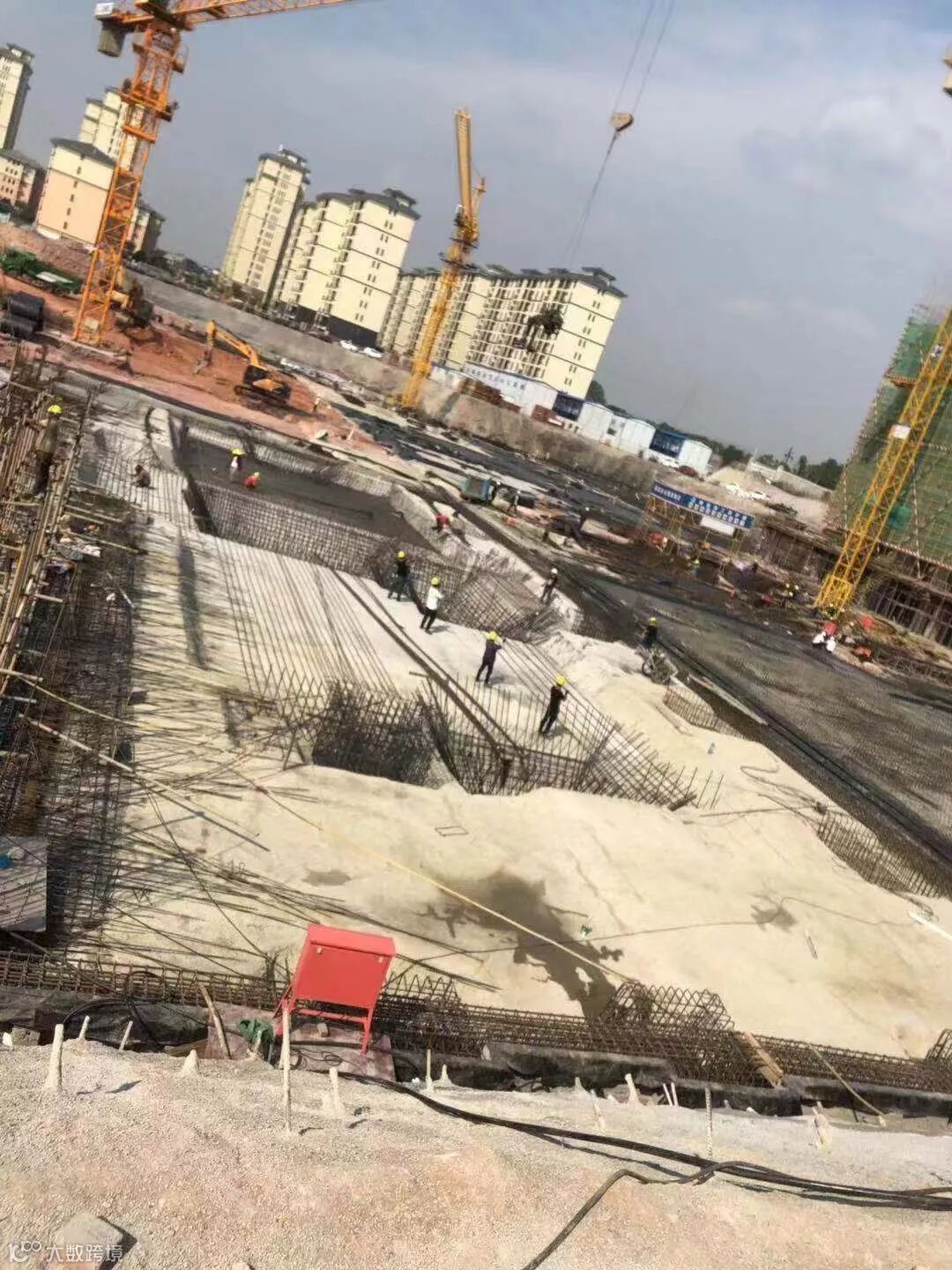

2.带湖雅苑项目现场本周:售楼部在封室内阻燃护墙板;8#楼一层顶板支模;2#楼七层顶板绑扎钢筋;5#楼主体筏板绑扎钢筋;5#楼和8#楼之间地库顶板搭满堂架子;1#楼绑扎主体底筏板钢筋;3#楼在施工上层二道防水;4#楼周边在石方破碎等工作安全有序进行中。





3.带湖雅苑项目本周土石方外运1500车,约2.4万方。(10.13-10.19)

上饶市安厦房地产开发有限公司
