安厦工作
进度周报
2019.11.11-2019.11.17
项目:智谷雅苑、带湖雅苑
一、会议中刘总再次强调工程质量与安全的重要性与必要性,发现问题应及时跟进处理并要求相关责任方整改到位。
1、严格监督总包单位按照函件要求,使用全国前十大品牌的材料,相关原材料进场时,必须按照有关要求检验,从材料上确保工程质量;
2、严格监督总包单位按照相关规范和要求进行施工;
3、针对工程质量问题,应要求监理单位按期开展专题会议,并要求监理单位坚决履行监理责任;
4、增加各项目安全标识,督促施工现场作业人员必须佩戴安全帽,并做好相关安全隐患排查工作;
二、各项目工程进度相对滞后,督促总包单位按照进度计划实施,并加快完成地下室封顶工作。
三、督促各项目尽快出具施工图预算,原则上不能超出招标控制价。
四、加快跟进对接各项目售楼部的软装设计,以便加快售楼部的装修工程。
五、各项目售楼部开口位置,考虑以后行人较多,建议设置“缓冲带”,应提前向有关分管部门申报。
六、各项目沙盘拟定11月12日下午14:30在集团公司二楼会议室会同集团公司招标办、工程管理部等进行评标,确定沙盘实施队伍。
七、加快跟进对接预测绘面积事宜,从而出具预测绘报告,以便加快预售证的办理并能作为预售价格的参考。
八、严格按照集团公司考勤的制度化管理要求,安厦全体员工应遵守公司考勤纪律、按时打卡。
九、各项目工地应提高站位,加强认识,将创卫工作当作一项长期工作并始终坚持一以贯之。
十、继续加强廉政建设,严格遵守中央八项规定,坚守底线和原则,做到自律自觉。

在建项目

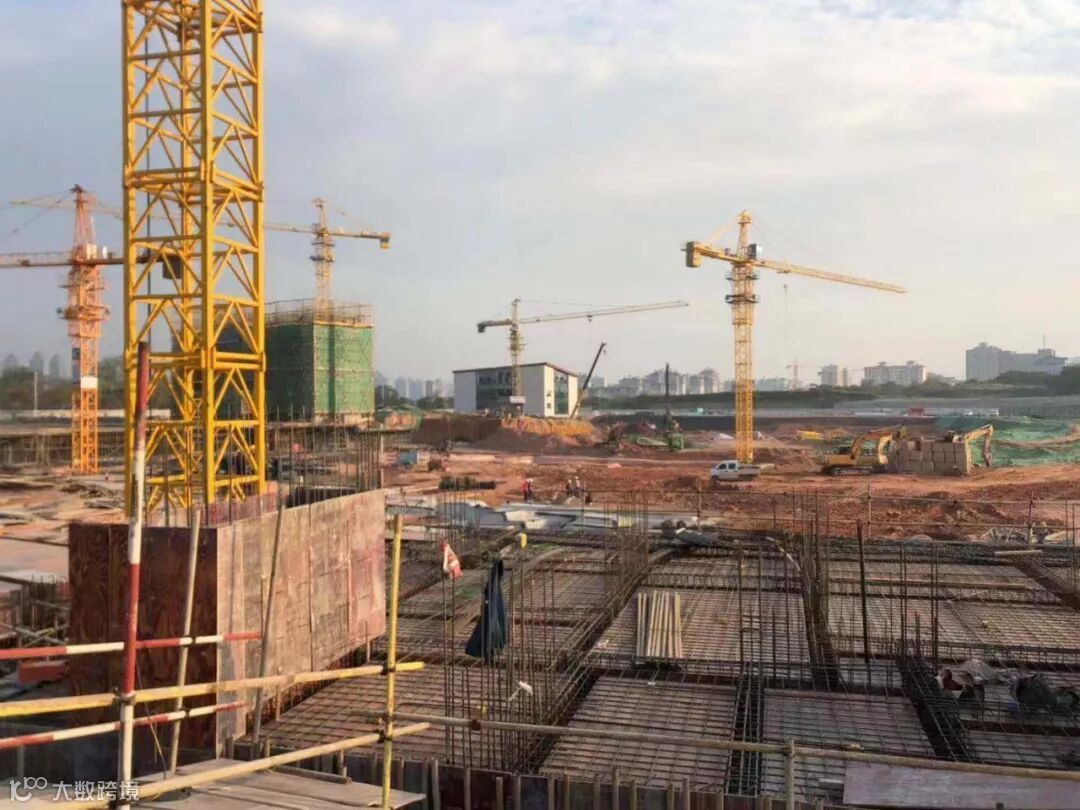

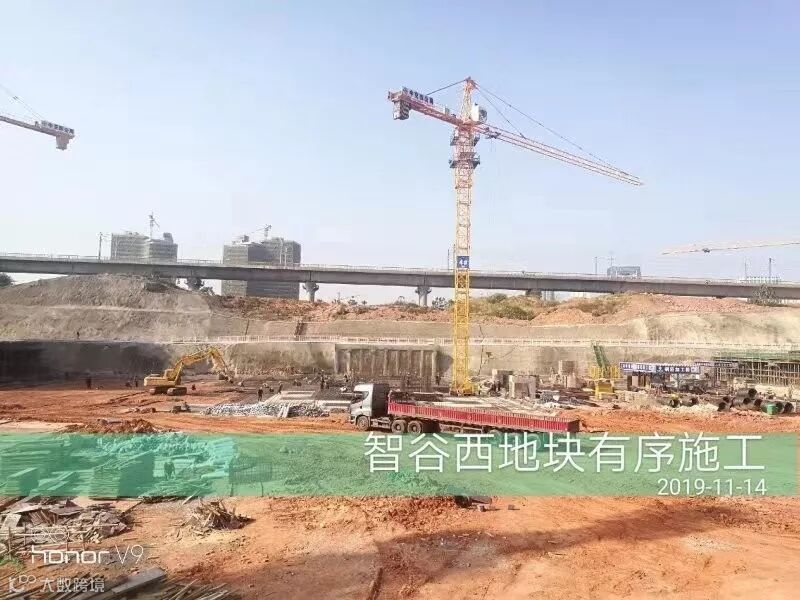

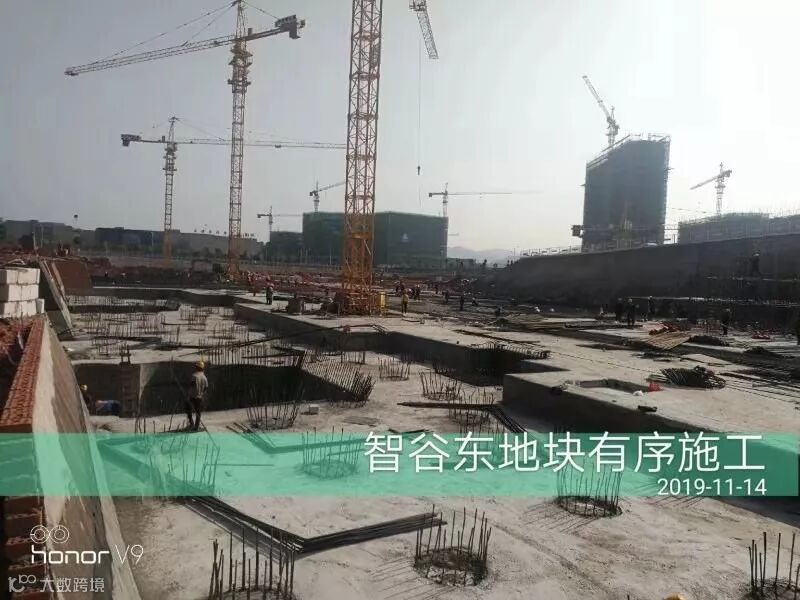

3.智谷雅苑项目现场:东、西地块安全有序施工中。

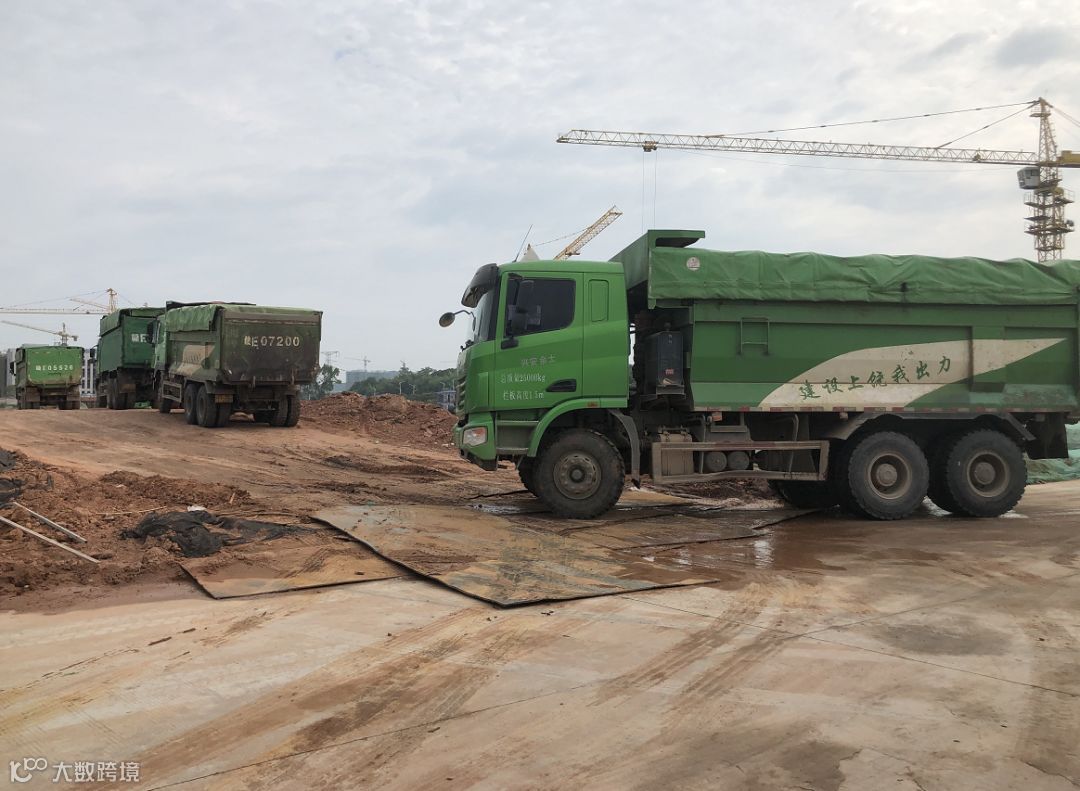

4.智谷雅苑项目本周土石方外运715车,约1.1万方。(11.10-11.16)



1.集团公司副总经理刘荣富组织召开智谷雅苑、带湖雅苑沙盘制作招标会,并邀集团公司党委委员,副总经理高瑜、集团招标办、集团工程管理部、智谷雅苑及带湖雅苑销售代理公司参加。

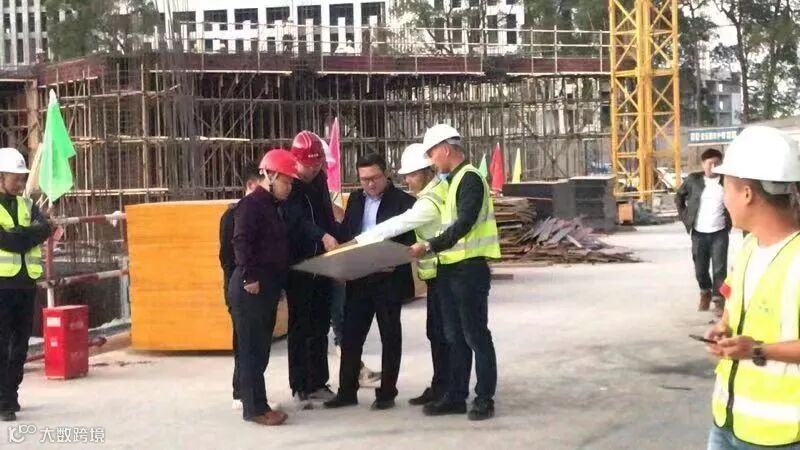

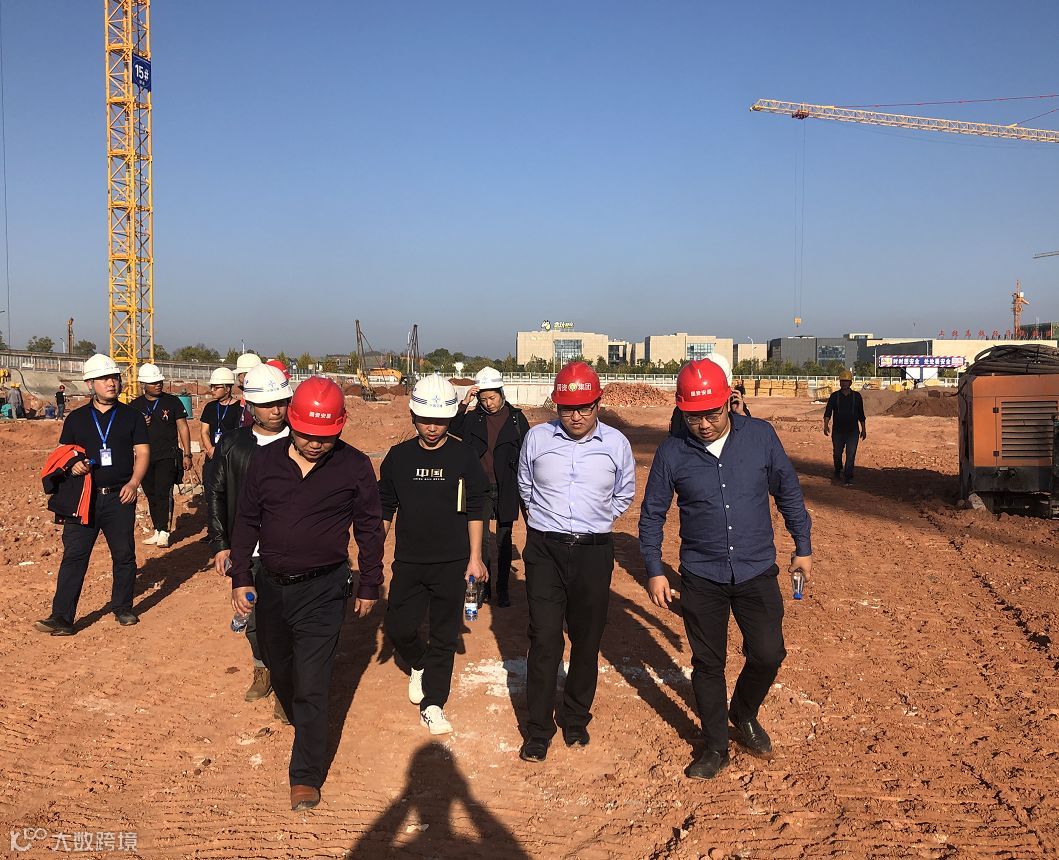

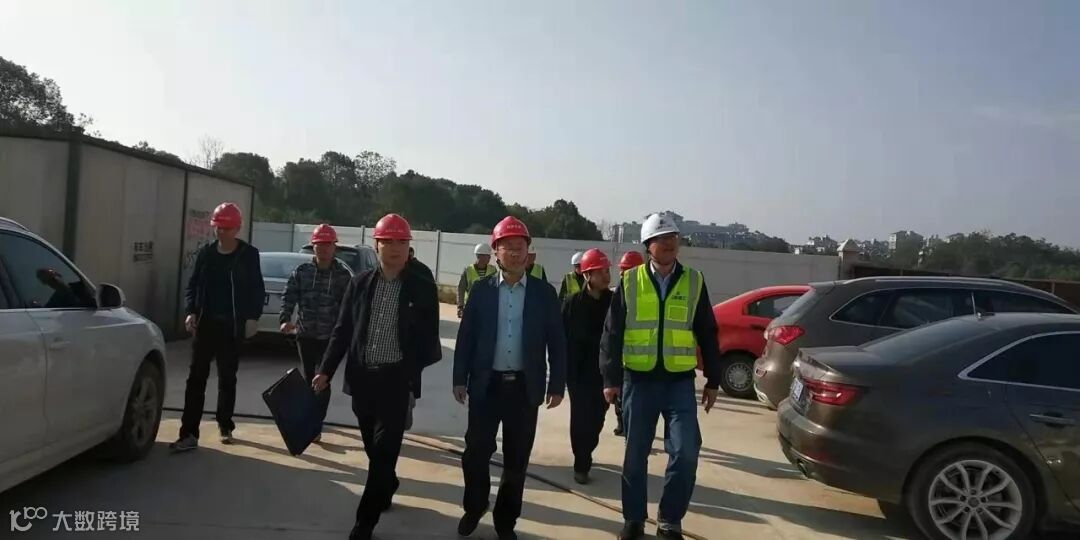

2.集团刘总与融资部严总至带湖雅苑项目检查项目进展情况。

3.带湖雅苑项目组织召开监理例会。

4.上饶市绿投集团公司党委委员、副总经理韩伟携绿投房产相关工作人员,至带湖雅苑项目现场参观学习交流。

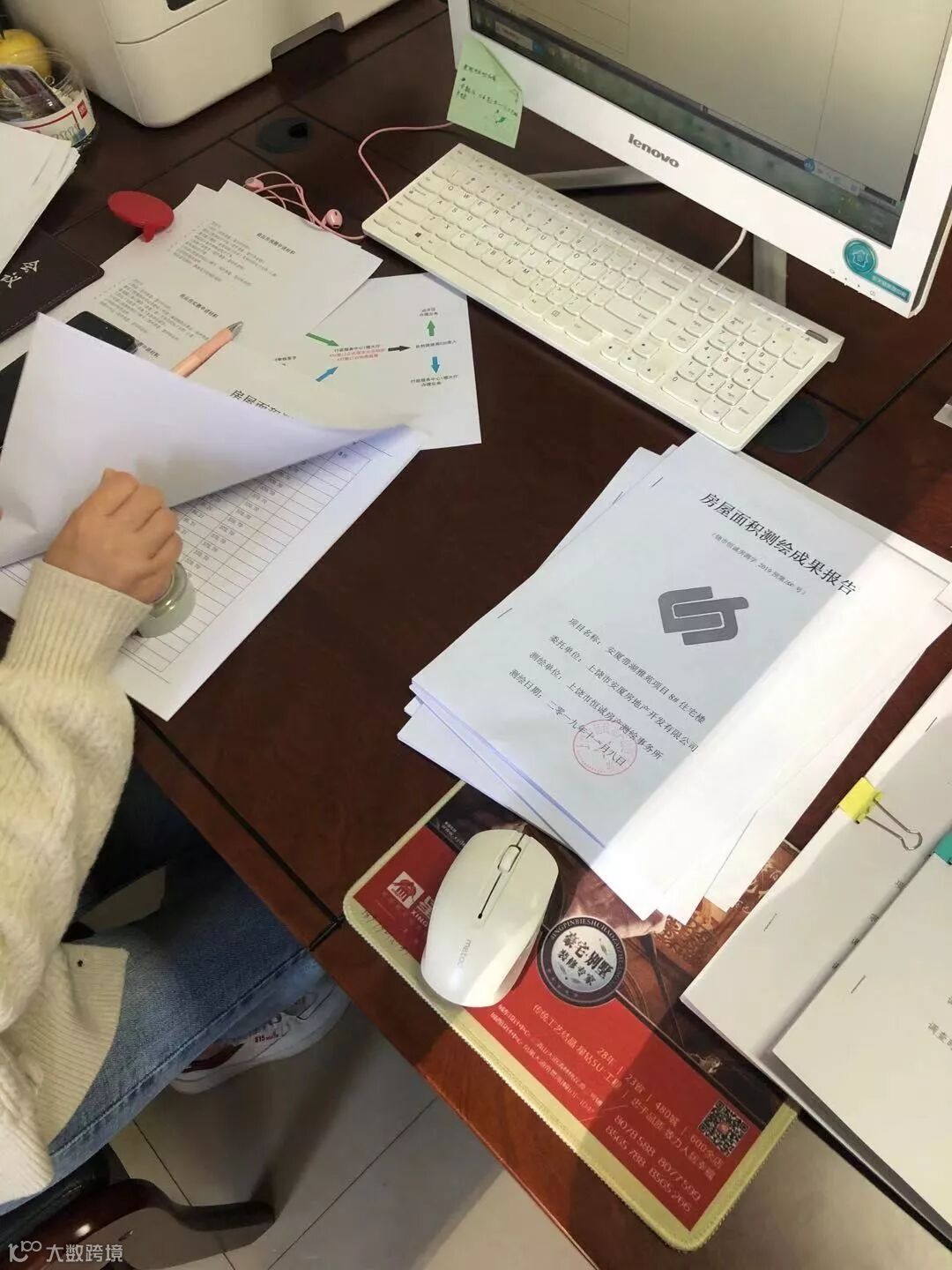

5.带湖雅苑预售的2#、8#楼预测绘报告已出。

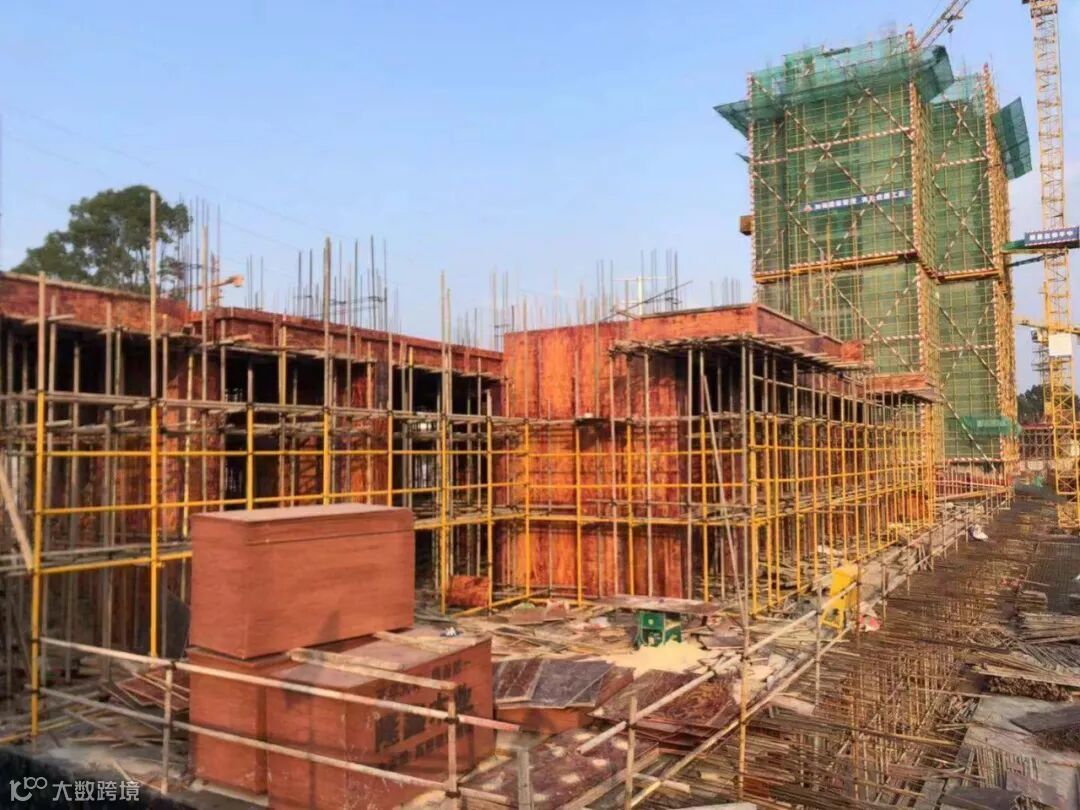

6.带湖雅苑本周:①售楼部地下室外墙在做防水及室内在贴砖;

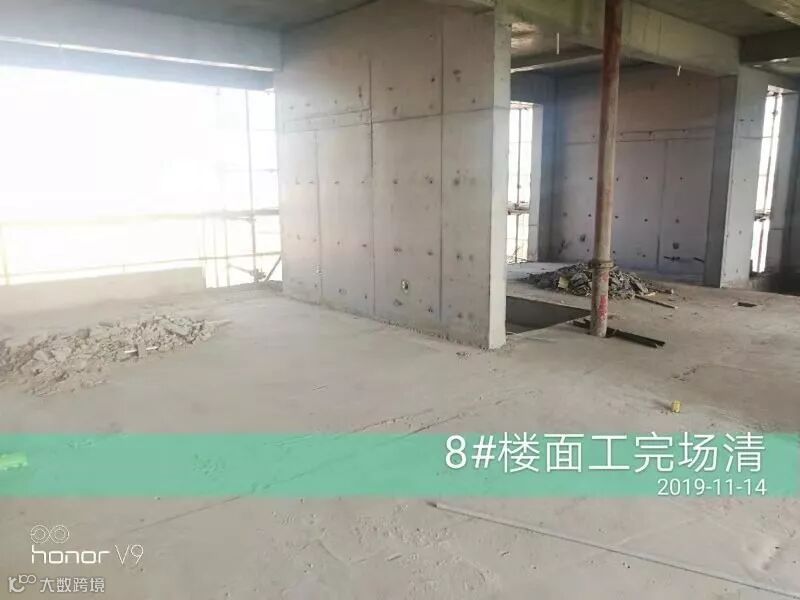

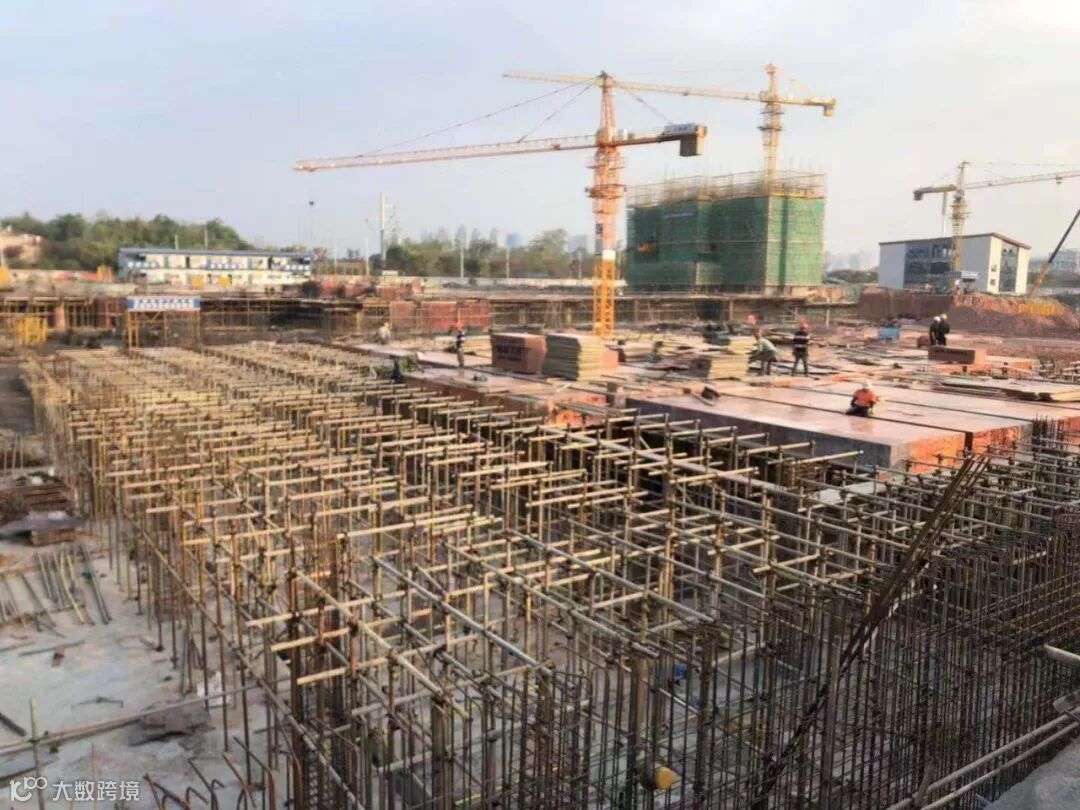

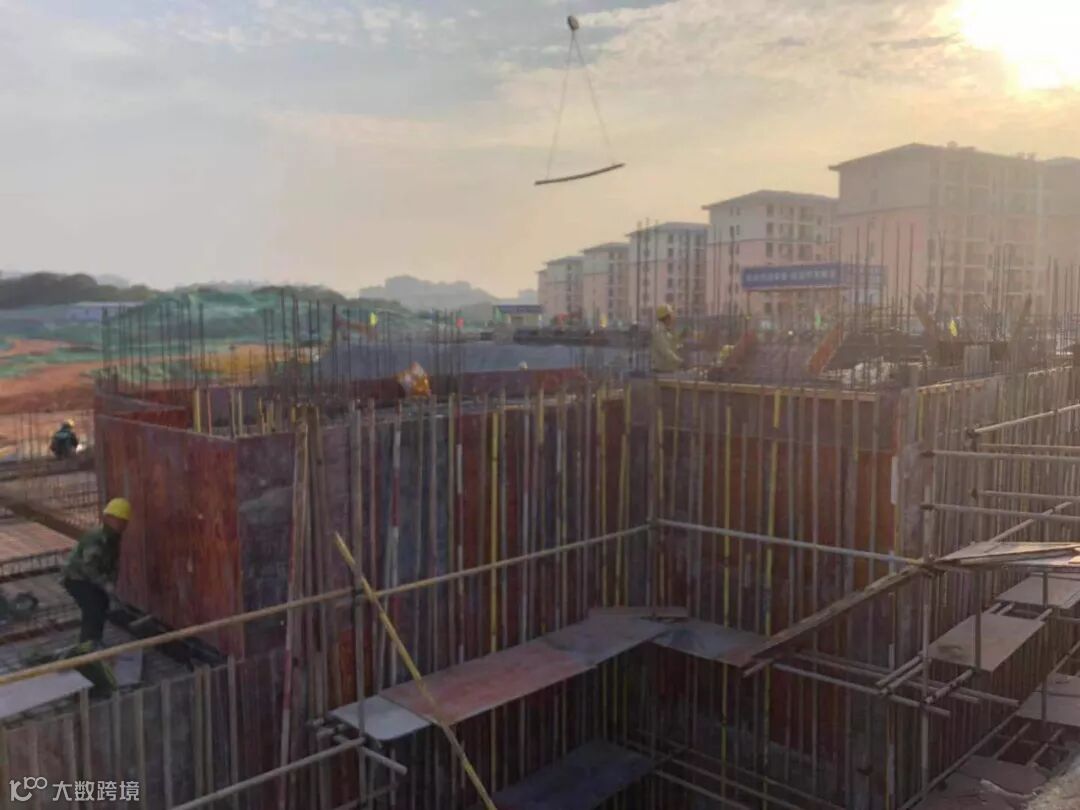

②8号楼6层在支架;③2号楼11层在支架绑扎柱筋;④1号楼一层在合柱墙模板;⑤1号楼南侧地库顶板在支模;⑥3号楼首层在合墙模板,等工作安全有序施工中。

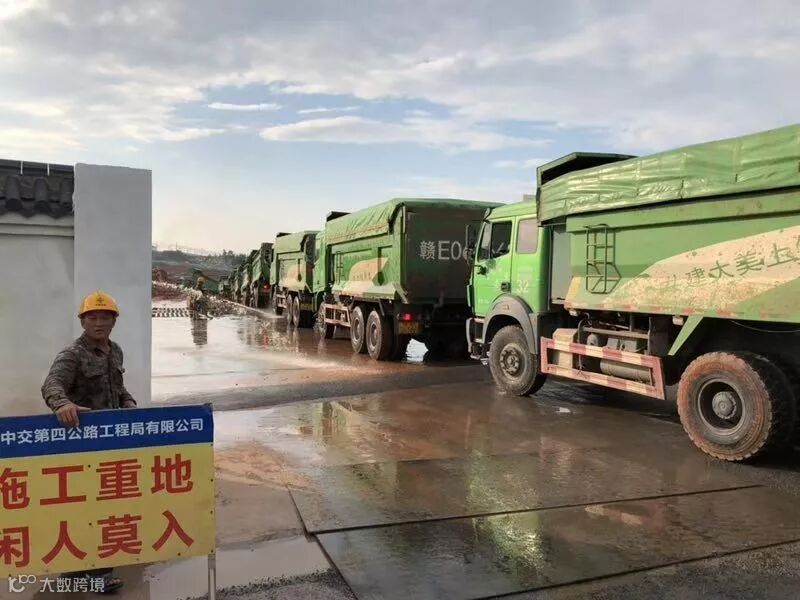

7.带湖雅苑项目本周土石方外运865车,约1.4万方。(11.10-11.16)

上饶市安厦房地产开发有限公司
