安厦工作
进度周报
2019.07.01-2019.07.07
项目:智谷雅苑、带湖雅苑

一、会议中刘总布置安排本周安厦房地产公司各项目须完成工作任务:
⑴智谷雅苑项目:

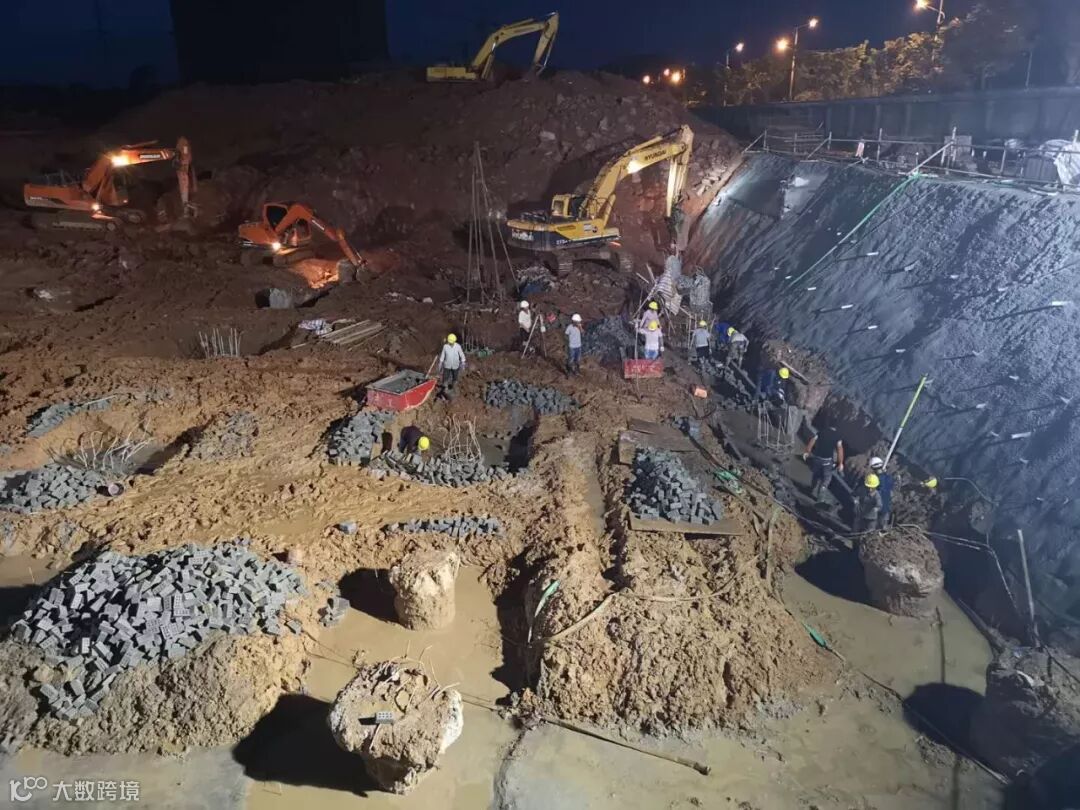

①、项目继续进行土方外运工作。

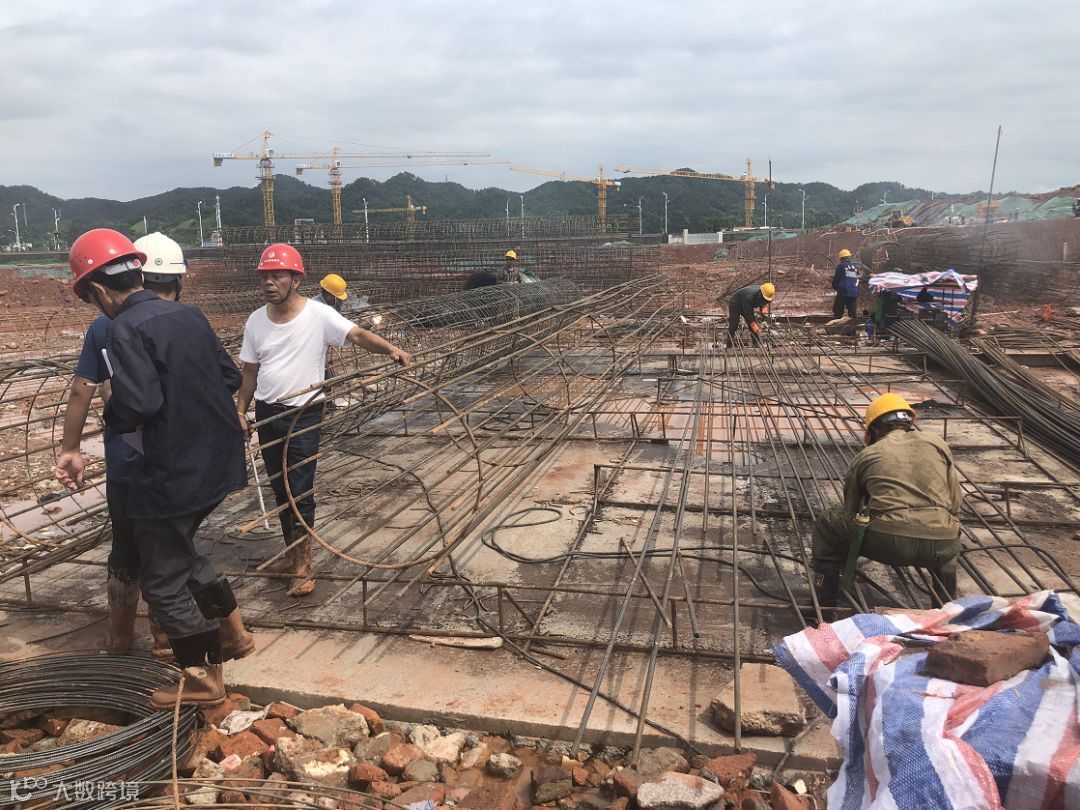

②、完成36#楼(售楼部)±0.00基础验线工作。
③、跟进项目36#楼施工进度,并确定室内装修方案。
④、项目开始拟着手做销售策划广告、进行蓄客,售楼部周边配套及正常施工及时对接城管、规划等职能部门工作。

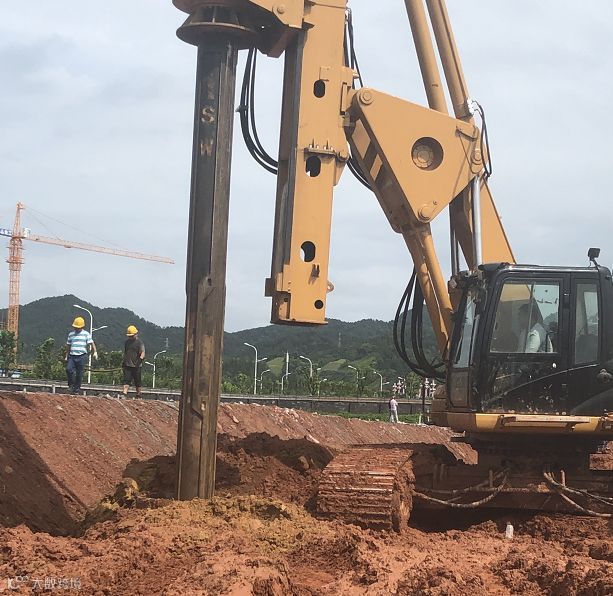

⑤、做好防暑降温工作、加强督促施工方桩基施工进度。
⑵带湖雅苑项目:
①、项目继续进行土方外运工作。
②、完善前期手续工作。

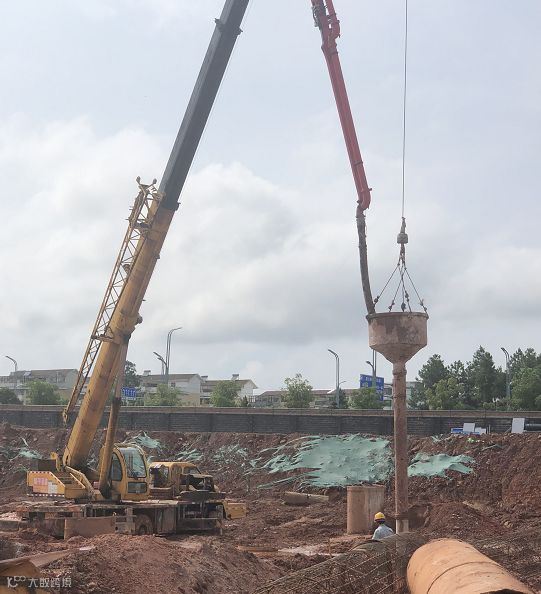

③、进行项目桩基试验桩检测工作。
④、鉴于项目土方已进展到西边开挖,与对方建设单位进行沟通原带湖景园占据我方场内施工通道一直使用的道路需切断。
二、建设方协同监理方、施工方加强项目现场管理,确保各工种有序开展作业。
三、为确保项目质量品牌,所使用材料均要求使用国内一线品牌,并做好相关材料入场检查。
四、抓紧落实两个项目售楼部相关工作的推进,确保按期开展销售工作。
五、学习企业文化精神,做六有员工、保持良好工作作风。
六、抓好安全生产、按照安全操作规范施工,重视安全工作落到实处。
七、创国家级卫生城市工作继续保持良好状态,做好后续相关迎检工作。
在建项目

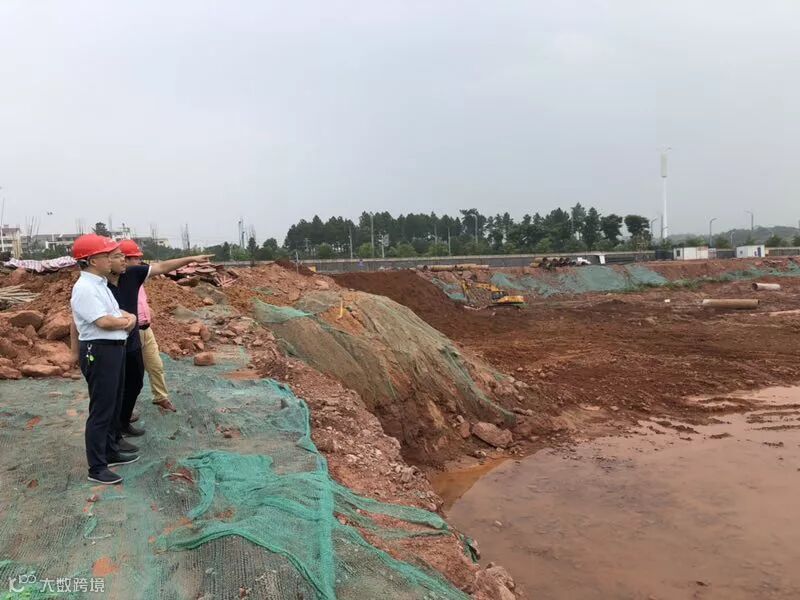

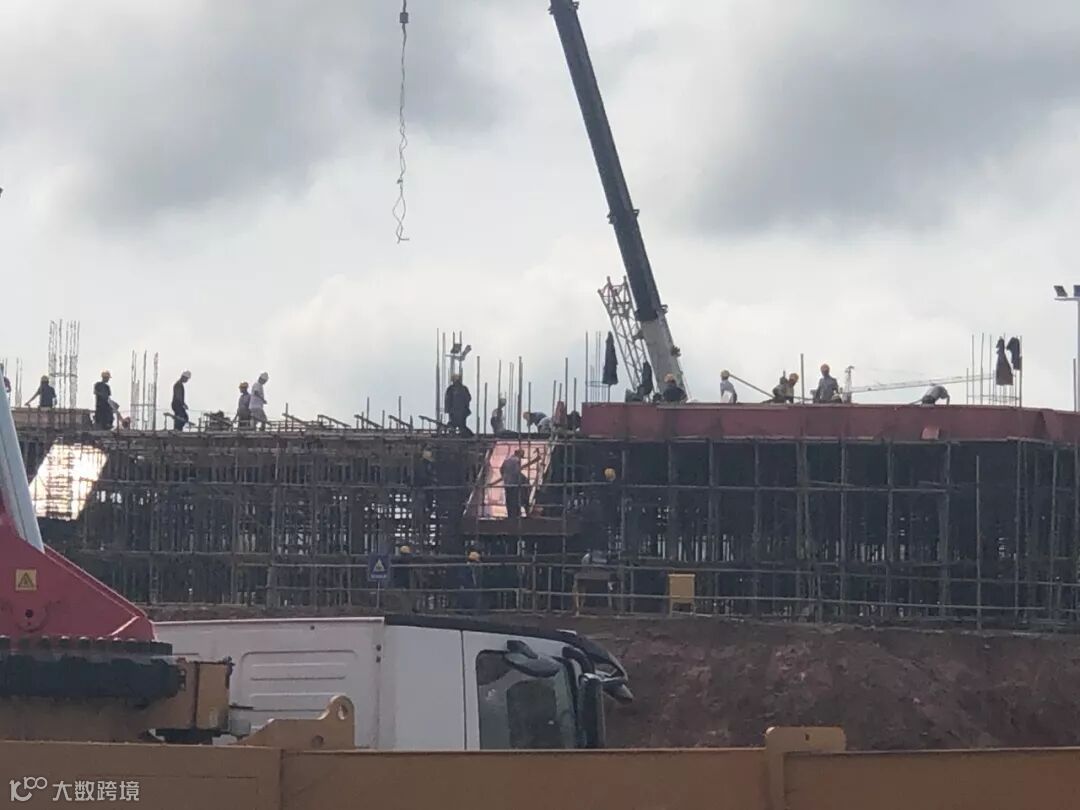

1.集团副总经理刘荣富至智谷雅苑项目现场检查指导工作。
2.安厦智谷雅苑项目本周二召开监理例会,总结上周完成情况和需要协调解决问题,并对本周工作进行安排布置。

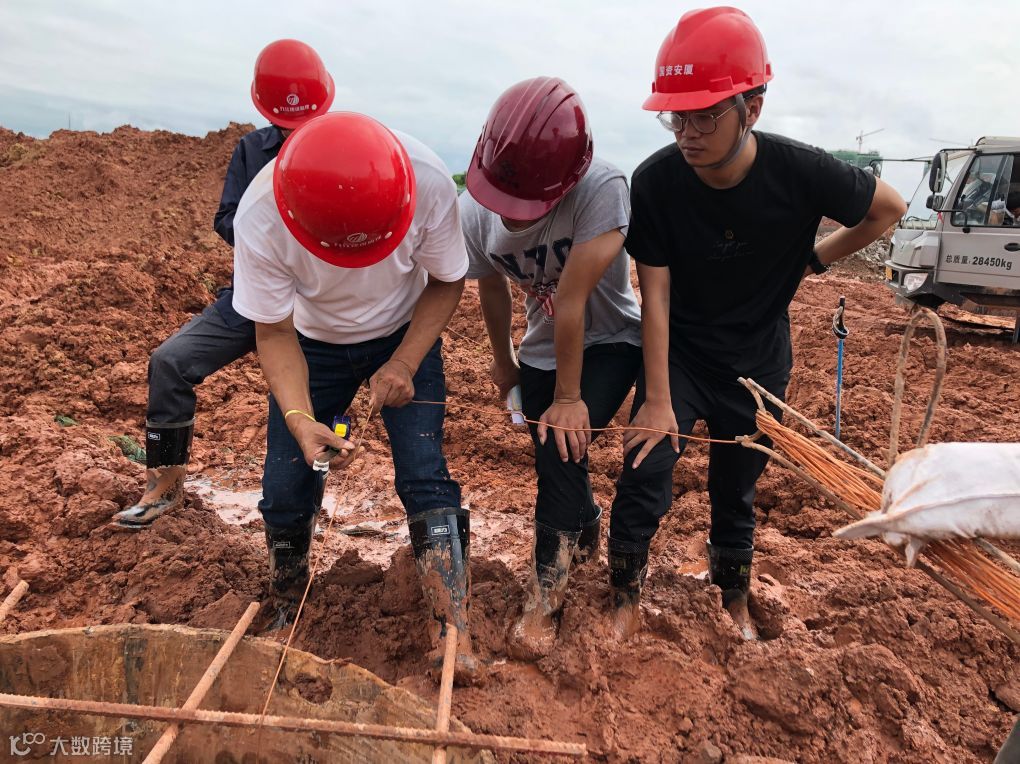

4.本周安厦工程人员每日会同监理单位对项目现场桩基终孔进行可视化验收。

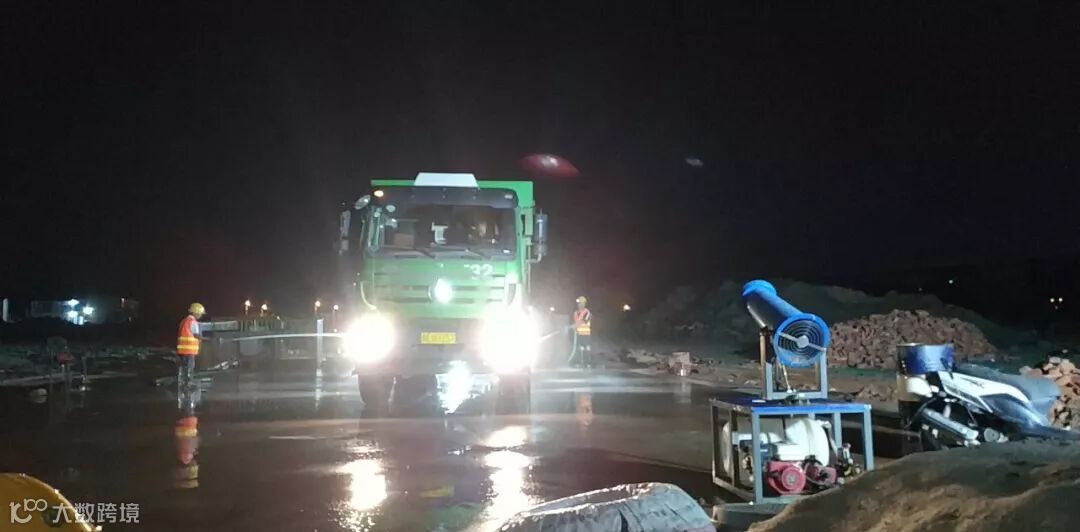

5.智谷雅苑项目本周土石方外运1162车,约1.7万方。(06.30-07.06)

1.集团副总经理刘荣富至带湖雅苑项目现场检查指导工作。

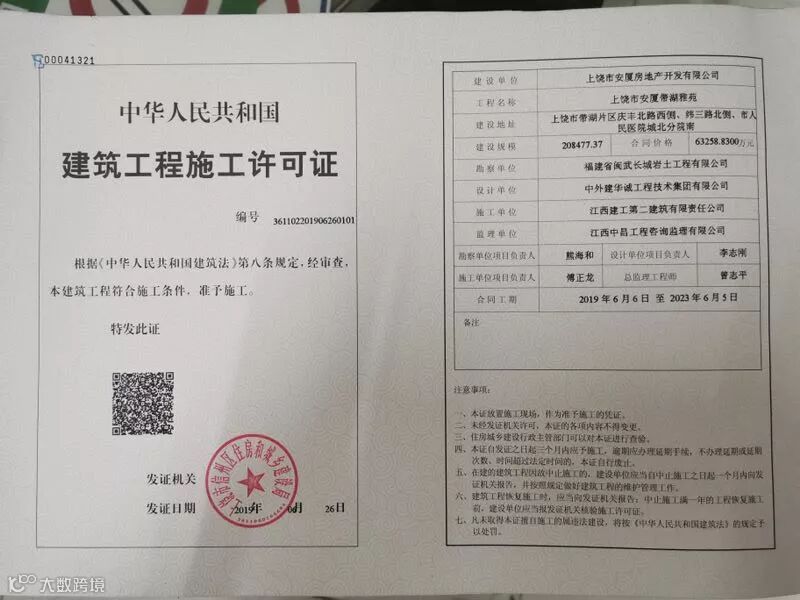

2.带湖雅苑项目本周已取得项目施工许可证。

3.本周五安厦徐总组织监理单位、施工单位在带湖雅苑项目部召开《安厦带湖雅苑项目加强施工现场创卫工作专题会》。

4.带湖雅苑项目本周在项目部组织监理单位、施工单位召开工程例会。

5.本周带湖雅苑项目现场售楼部剔凿桩头和开始砌筑砖胎膜。

6.本周带湖雅苑土石方外运534车,约8544方。(06.30-07.06)

上饶市安厦房地产开发有限公司
