【国资集团】安厦地产工作周报(8.19-8.25)

【国资集团】安厦地产工作周报(8.19-8.25) 安厦进度信息
2019-08-25
0
导读:市住建局艾主任带领稽查办相关人员,携高铁管委会建设交通局质安监站刘站检查项目现场及各参建单位材料。


安厦工作

进度周报

2019.08.19-2019.08.25

项目:智谷雅苑、带湖雅苑

安厦本周主要工作安排

一、会议中刘总布置安排本周安厦房地产公司各项目须完成工作任务:

(一)智谷雅苑项目:

1跟进项目土方外运工作。

2组织销售、总包单位对售楼部的二次结构、内部装修及周边配套看房通道等进行专项协调会。

(二)带湖雅苑项目:

1跟进项目土方外运工作。

2、跟进2#、8#楼的施工进度工作,售楼部二次结构施工进度。

二、提前对接三大运营商、大通燃气等配套安装工作。

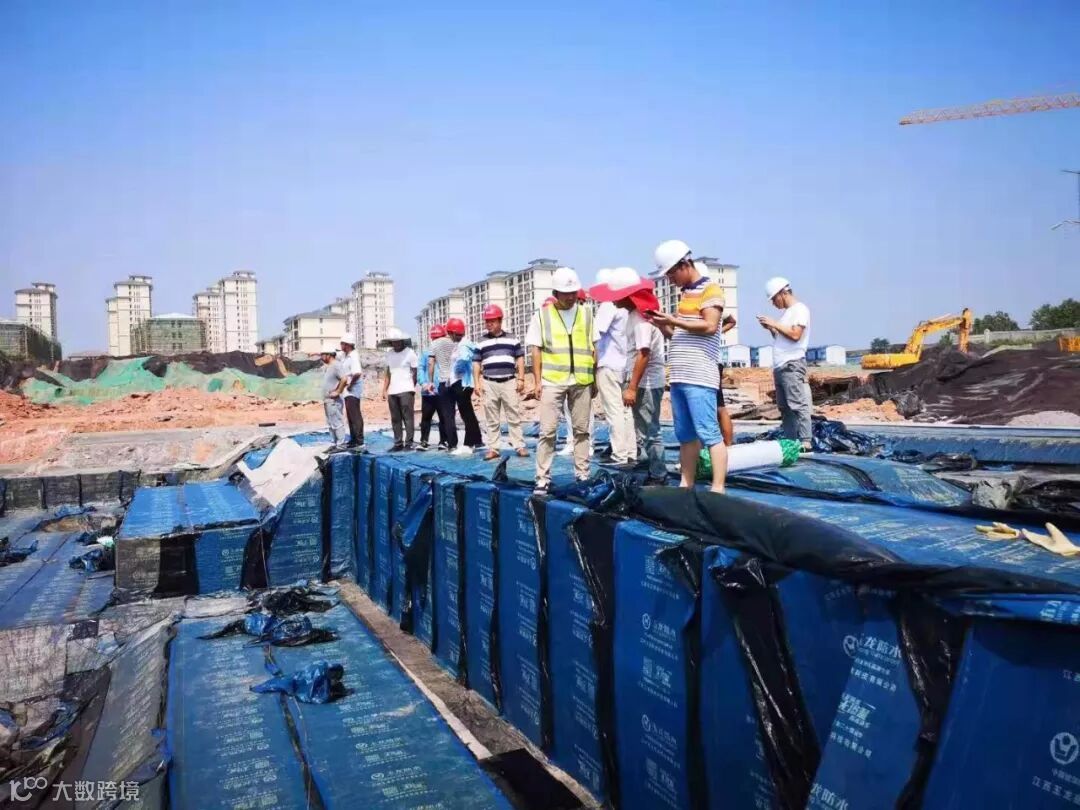

三、对各项目总包单位发文并抄送监理单位,要求各项目使用的防水卷材必须使用全国前十强品牌。

四、各项目售楼部装修使用的相关材料,提供装修材料目录清单以及装修材料样品留存。确定各项目售楼部沙盘模型比例尺寸。

五、严控项目质量安全关,凡隐蔽工程的验收工作须组织总包、监理参加,并做好电子档存档工作。

六、积极响应集团公司的创卫要求,应高度重视并落实好两项目的创卫工作。

七、安厦公司组织全体员工学习《江西省安委会办公室关于认真贯彻落实全国安全生产电视电话会议精神和省领导批示精神进一步加强安全生产工作的通知》文件精神及贯彻落实好工作。

八、两个项目继续做好“打非治违百日行动”安全生产迎七十周庆工作


在建项目

安厦·智谷雅苑

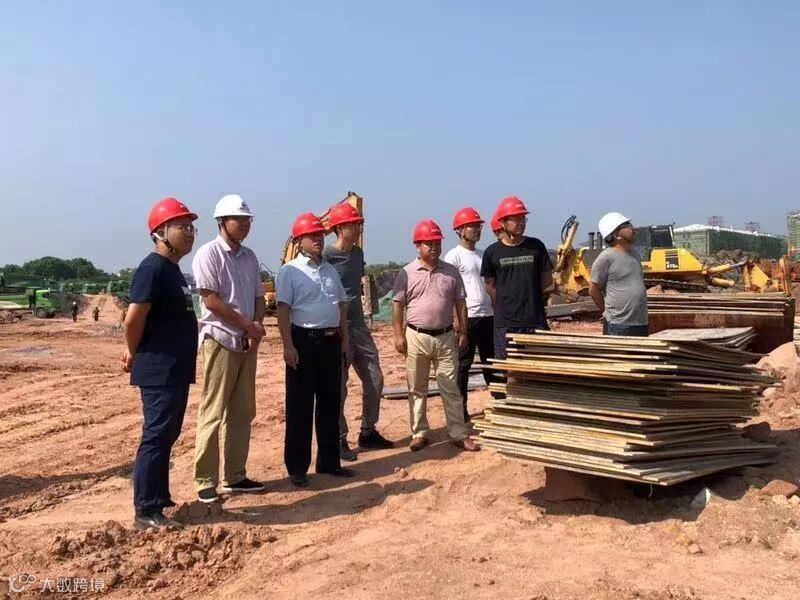

1.集团副总刘荣富至智谷雅苑项目现场检查指导工作。

2.集团公司工程管理部,安全生产办相关人员至智谷雅苑项目进行质量,安全生产综合大检查。

3.市住建局艾主任带领稽查办相关人员,携高铁管委会建设交通局质安监站刘站检查项目现场及各参建单位材料。

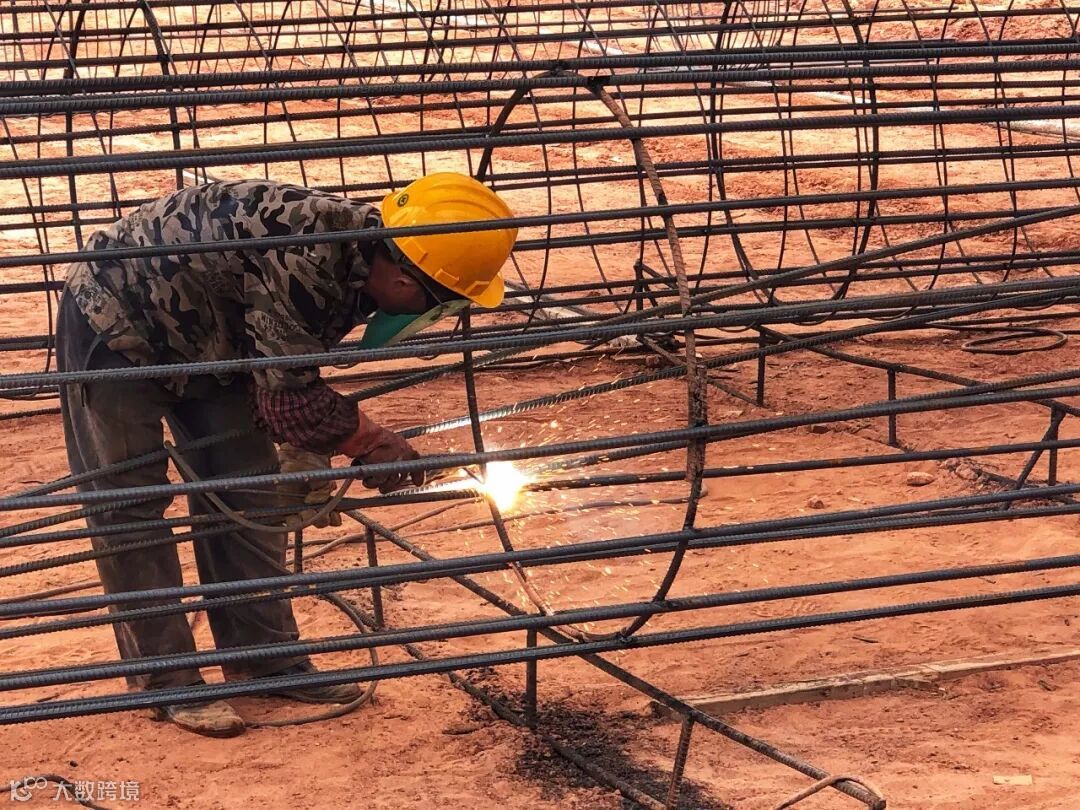

4.本周智谷雅苑项目现场桩基作业,钢筋笼焊接,成孔浇筑,土方外运。等工作持续进行中。

5.本周智谷雅苑项目每日对现场终孔进行可视化验收。

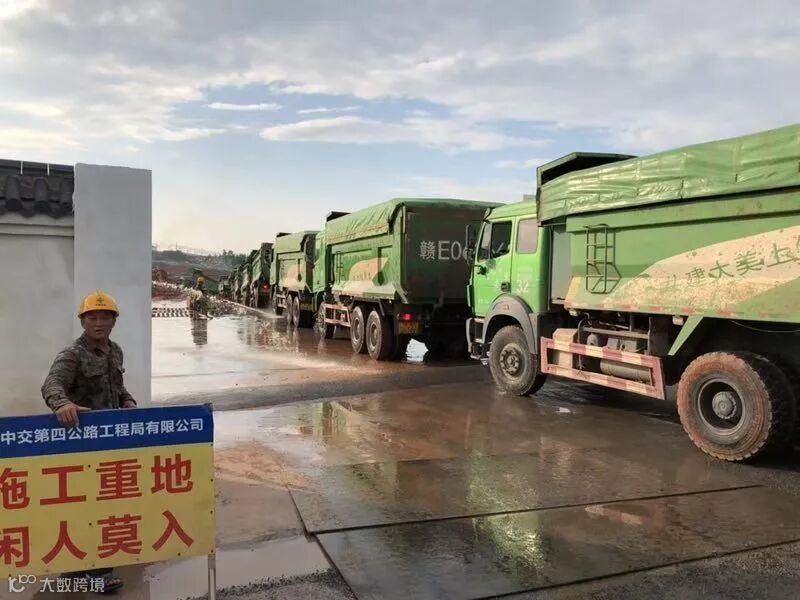

6.智谷雅苑项目本周土石方外运290车,约4350方。(08.18-08.24)





安厦·带湖雅苑



1.集团副总刘荣富至带湖雅苑项目现场检查指导工作。

2.集团公司工程管理部,安全生产办相关人员至带湖雅苑项目进行质量,安全生产综合大检查。

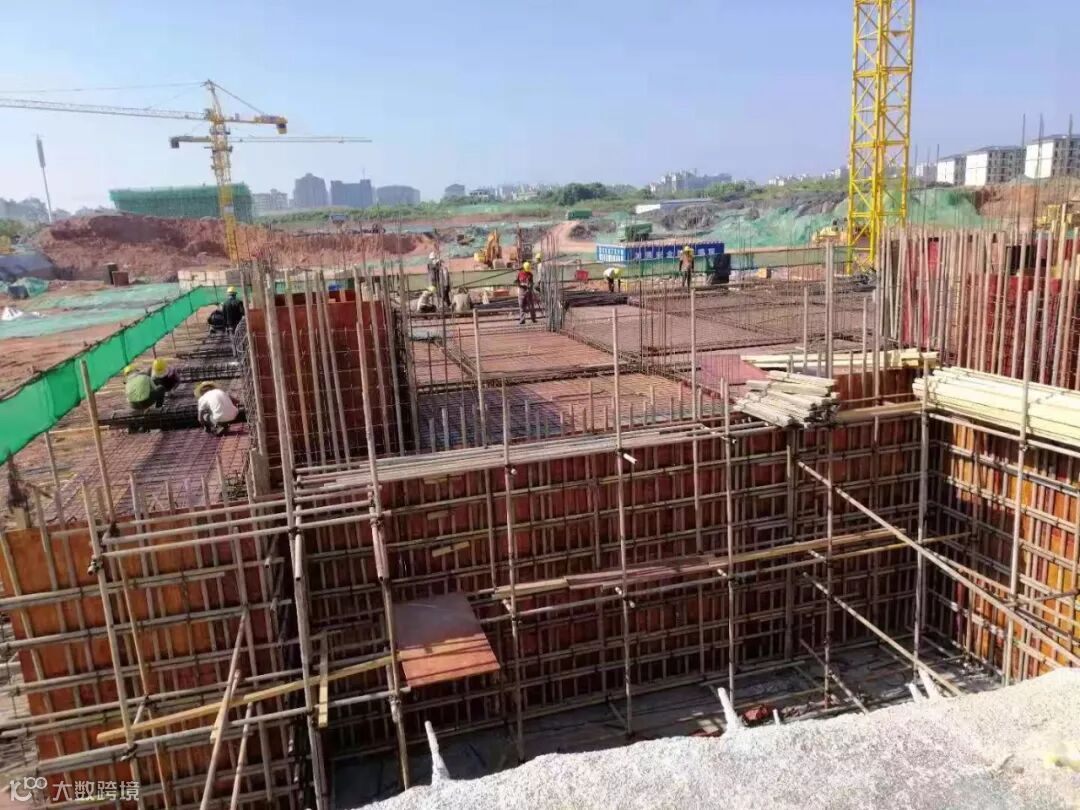

3.带湖雅苑项目本周土方外运,售楼部砌体,2号楼一层板筋绑扎,8号楼底层防水制作等工作持续进行中。

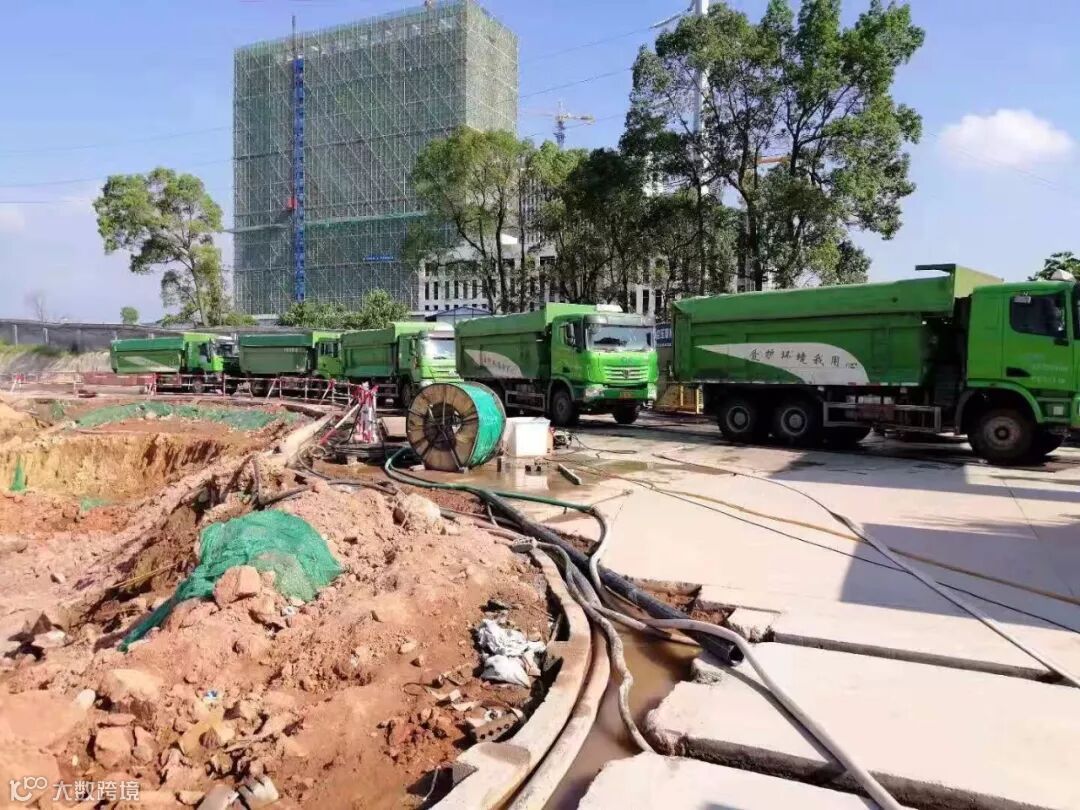

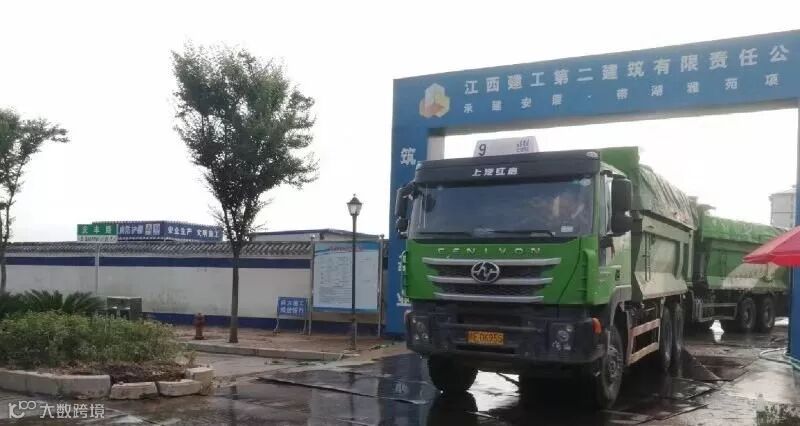

4.带湖雅苑项目本周土石方外运1524车,约2.4万方。(08.18-08.24)

上饶市安厦房地产开发有限公司
