【国资集团·安厦地产】工作周报(03.25-03.31)

【国资集团·安厦地产】工作周报(03.25-03.31) 安厦进度信息
2019-03-31
0
导读:集团公司刘总组织安厦房地产公司全体员工、销售代理公司、总包单位进行带湖雅苑开发建议及2019年销售推盘计划协调会。

安厦工作

进度周报

2019.03.25-2019.03.31

项目:智谷雅苑、带湖雅苑

安厦本周会议主要内容

一、会议中刘总布置安排本周安厦房地产公司各项目须完成工作任务:

智谷雅苑项目:

①、天气良好,继续跟进项目土方外运工作。

②、跟进项目临时围墙施工进度。

带湖雅苑项目:

①、天气良好,继续跟进项目土方外运工作。

②、跟进项目绿建对接工作,完善相应手续。

二、最近安全生产事故多发,责令各项目监理单位组织对两个项目进行施工安全隐患排查工作,做到自查自纠,杜绝任何施工安全隐患。

三、高铁新区相关责任部门已成立,智谷雅苑后续报建工作进行对接,做好相应的项目变更工作。

四、会议研究决定关于王礼涛、徐昌伟、叶佳弘工作人员更换考勤方式。根据项目建设需要,为及时了解工地施工进展情况,经研究决定关于项目工作人员更换考情方式,并报备人力资源部备案。

五、两个项目临时销售点,统一放置在一起。

六、会议研究拟定公司内部机构设置,完善公司组织架构。综合管理部、工程部、开发部、招商销售部等对拟定的机构进行完善职责分工,上报集团审批。

在建项目

安厦·智谷雅苑

1.智谷雅苑项目:集团公司刘总组织安厦房地产公司全体员工、销售代理公司、总包单位进行生产销售工作协调会。

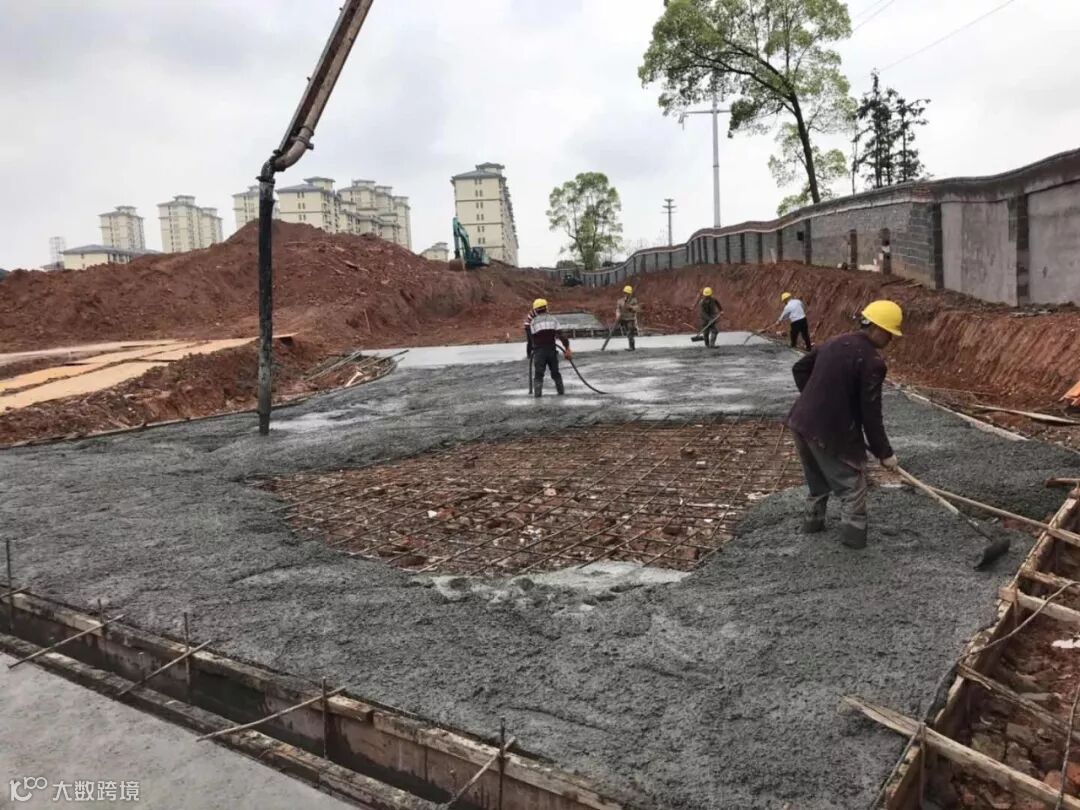

2.智谷雅苑项目西地块,本周持续进行土石方碎石工作。

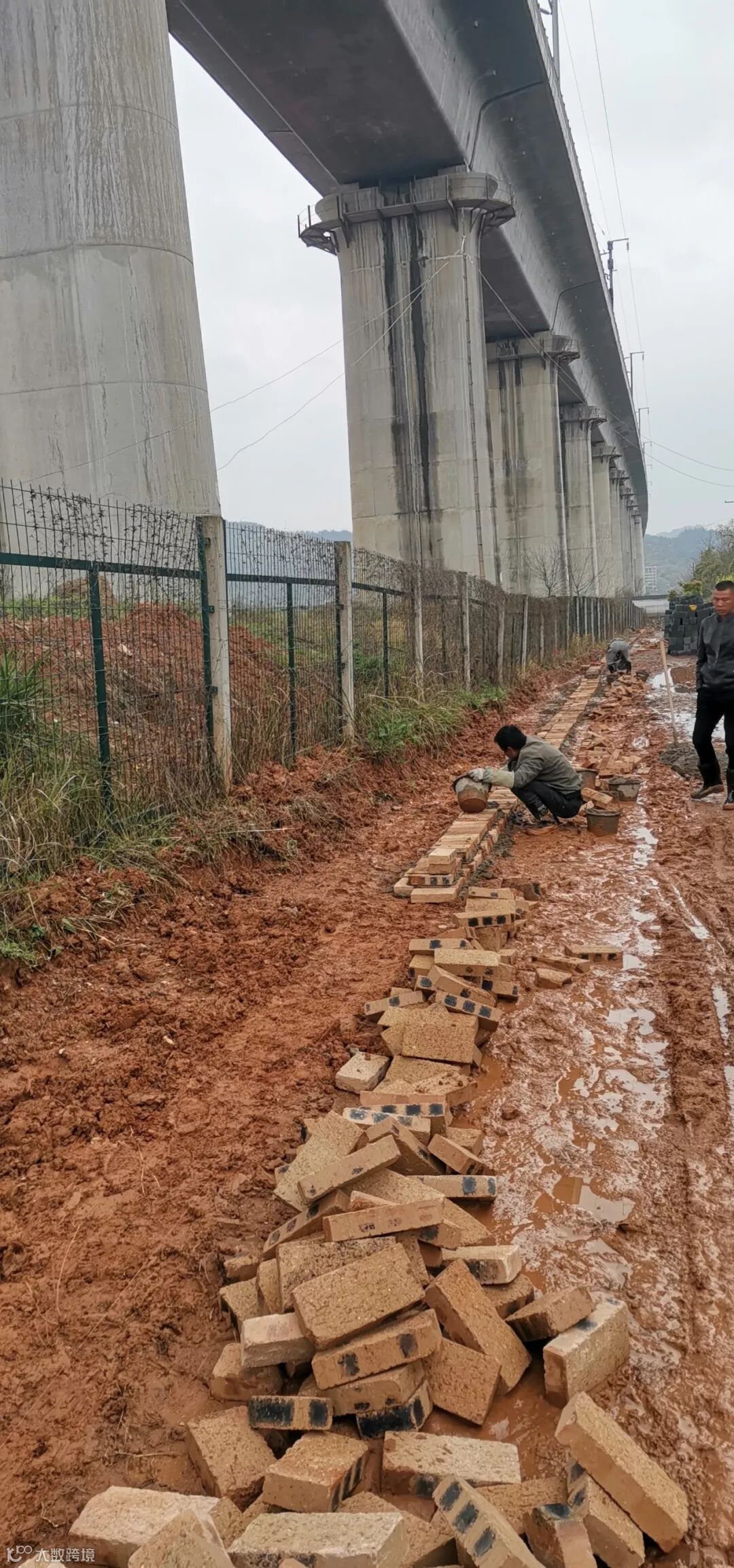

3.智谷雅苑项目本周临时围墙持续施工中,西地块临时围墙砌筑,南面临时围墙二次刮瓷中。

4.智谷雅苑项目:信州区建设局、高铁新区建设交通局相关工作人员在智谷雅苑项目部同建设、监理、总包单位共同商讨该项目后期手续办理归属。

5.安厦公司与上饶市城投集团公司沟通关于智谷雅苑项目地块间规划大茅山路的建设事宜并发出相关函件。

6.智谷雅苑项目本周土石方外运工作:本周出土1529车,约50610方。

安厦·带湖雅苑

1.集团公司刘总组织安厦房地产公司全体员工、销售代理公司、总包单位进行带湖雅苑开发建议及2019年销售推盘计划协调会。

2.安厦徐总、周鹏飞至老火车站棚改小区御景新苑、明珠商业广场、恒基中心就带湖雅苑项目临时展示中心店铺的选址、周边人流量和交通停车位情况、租价等情况进行市场调查摸底。
3.带湖雅苑项目北侧部分零星附属物正在迁移。

4.带湖雅苑项目配合建设局做好创国卫安排工作,采取整场地地表土覆盖,不带泥出场地。

5.带湖雅苑项目北侧本周硬化场内临时施工道路。

6.带湖雅苑项目北侧部分临时围墙加固工作已完成。

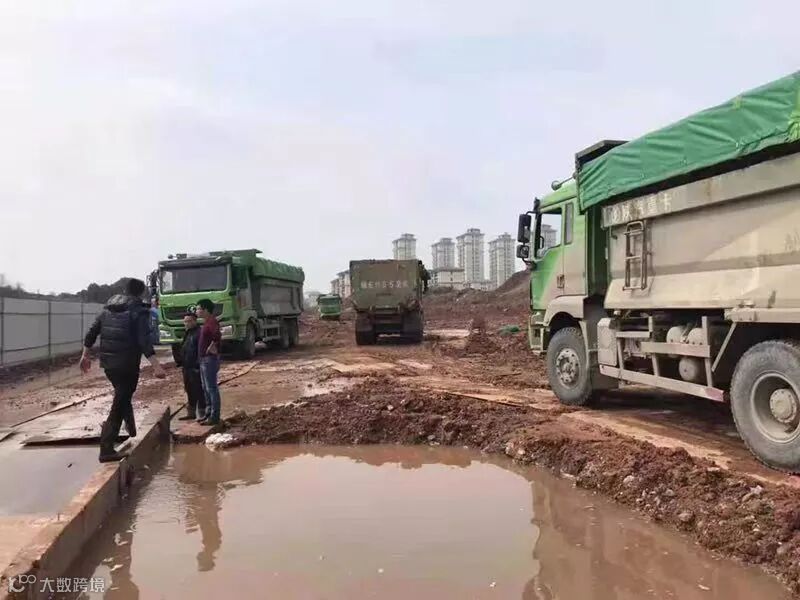

7.带湖雅苑项目本周土石方外运工作:因市创卫工作部署及相关要求,本周出土480车,约7700方。

上饶市安厦房地产开发有限公司
