【国资集团】安厦地产工作周报(4.27-5.3)

【国资集团】安厦地产工作周报(4.27-5.3) 安厦进度信息
2020-05-05
0
导读:带湖雅苑楼盘2#、8#盛大开盘。









安厦工作

进度周报

2020.4.27-2020.5.3

项目:智谷雅苑、带湖雅苑

安厦本周主要工作


一、徐总组织安厦公司各项目负责人及各专业工程师对“带湖雅苑”“智谷雅苑”项目监理进行月度考评打分。

二、五月一日,带湖雅苑楼盘2#、8#盛大开盘。


在建项目


安厦·智谷雅苑


1.智谷雅苑项目部组织召开“五一节前安全专题宣贯会议。

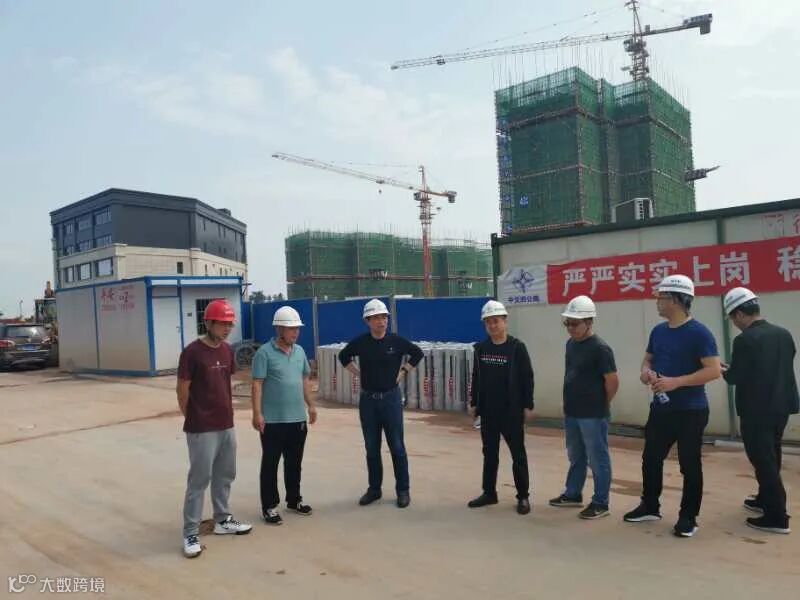

2.市住建局张局、高铁管委会相关领导至智谷雅苑项目现场检查指导工作。

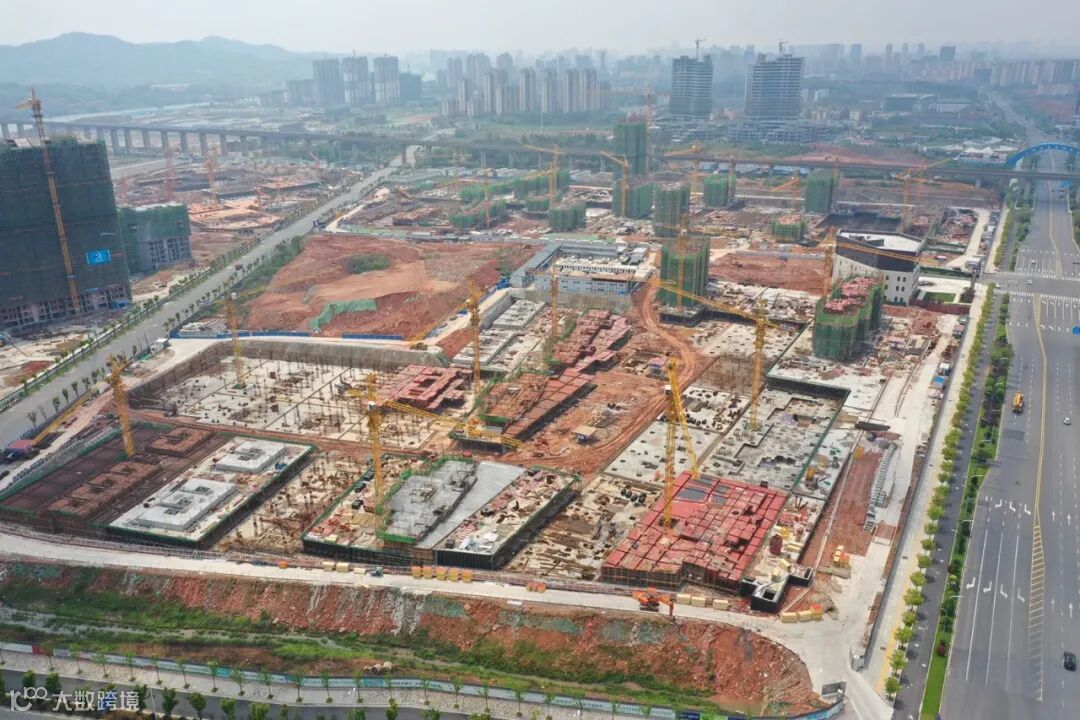

3.智谷雅苑项目现场:

东地块:

140#楼西单元七层支模架搭设,东单元六层墙柱模板加固,43#楼十层支模架搭设。

2、46#楼三层墙柱、四层梁板浇筑,47#楼四层墙柱封模,42#二层底板模板铺设。

3、45#楼东单元三层墙柱钢筋绑扎,西单元二层墙柱加固。

3、别墅50#、51#、52#、53#负一层支模架加固。

西地块:

1、9#楼二十二层顶板钢筋绑扎,12#楼八层墙柱钢筋绑扎,13#楼5层墙柱钢筋绑扎,15#楼四层顶板模板铺设。

2、6#楼五层顶板浇筑,5#楼一层顶板钢筋绑扎,10#楼十层悬挑工字钢搭设,8#楼十一层墙柱钢筋绑扎,11#楼六层墙柱封模。

3、16#楼四层顶模板安装,17#楼二层支模架拆除,18#楼二层顶模板安装;19#楼五层墙柱钢筋绑扎,22#楼三层墙柱钢筋绑扎,25#楼三层顶钢筋绑扎,26#楼三层墙柱钢筋绑扎。

4、1#楼三层墙柱钢筋绑扎,2#楼西单元五层墙柱钢筋绑扎,东单元四层墙柱封模,3#楼十层顶板钢筋绑扎,7#楼八层顶板混凝土浇筑。

4.智谷雅苑售楼部按照相关疫情防控要求,每日对各处进行消毒工作,并对来访人员进行体温测量、登记、消毒等工作。

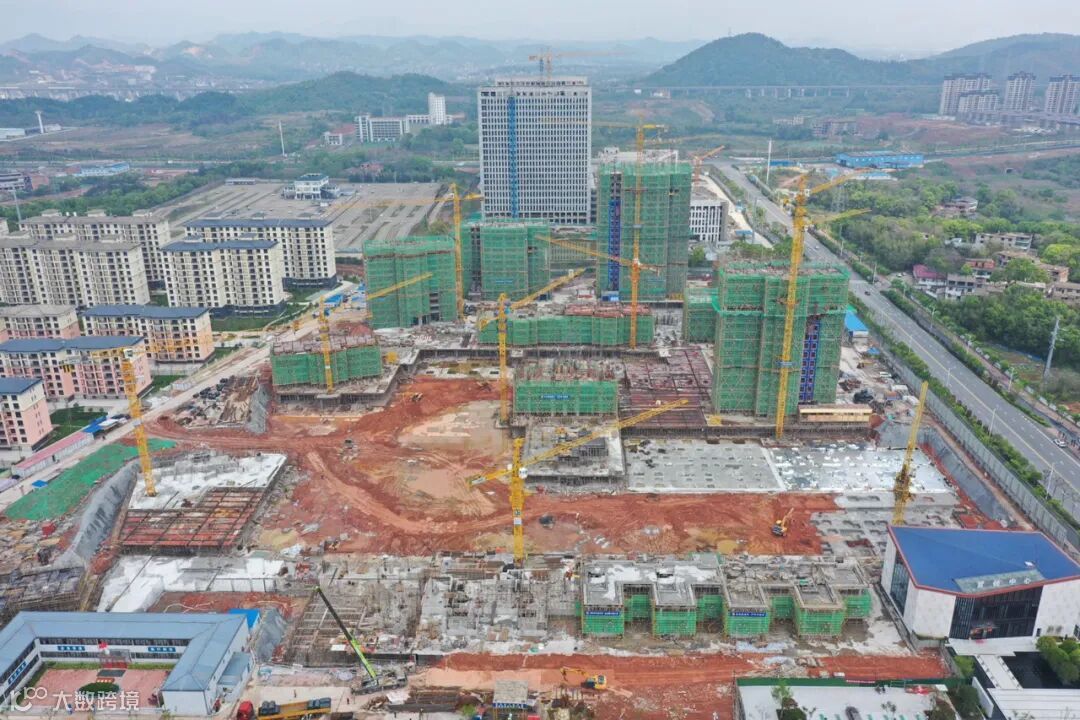

安厦·带湖雅苑



1.带湖雅苑项目部组织召开“施工现场安全月度大检查”会议

2.带湖雅苑项目现场:

1、1号楼施工至13层;

2、2号楼施工至23层;

3、3号楼施工至13层;

4、4号楼东单元施工至8层,西单元施工至7层;

5、5号楼施工至8层;

6、6号楼施工至7层;

7、7号楼施工至7层;

8、8号楼施工至19层;

9、9号楼施工至3层;

10、10号楼施工至3层;

11、宾馆施工至4层;

12、2号楼二次结构施工至13层;

13、8号楼二次结构施工至11层。

3.带湖雅苑售楼部按照相关疫情防控要求,每日对各处进行消毒工作,并对来访人员进行体温测量、登记、消毒等工作。

上饶市安厦房地产开发有限公司
