【国资集团】安厦地产工作周报(5.25-5.31)

【国资集团】安厦地产工作周报(5.25-5.31) 安厦进度信息
2020-05-31
0
导读:信州区住建局林局长、安监站张站长两会期间至带湖雅苑项目检查指导工作

安厦工作

进度周报

2020.5.25-2020.5.31

项目:智谷雅苑、带湖雅苑

安厦本周主要工作

一、会议要求与供电局、总包单位进一步沟通关于项目外电强电及小区供电设计事宜。

二、会议研究决定,同意增设带湖雅苑1#、3#楼的沙盘户模,智谷雅苑249大平层沙盘户模。

三、会议要求各项目小区宜采用本土植物、经济实用型绿植进行优化设计。

四、会议要求做好两会期间项目的治安管理维稳工作,现场继续抓实、抓好安全生产。

五、项目在建工程结构封顶在即,要求各项目部做好房屋总层高控制工作,以利后续规划验收。

六、带湖雅苑作为信州区智慧工地的观摩地,小区入场位置9#、10#的外架、防水施工、土石方回填等工序拟定计划,落实阶段性进度;智谷东地块应根据在建工程实际情况做一个总进度计划,以利于后续销售推进工作。

七、会议要求,加强与各项目总包单位对接协调好关于农民工工资按时发放情况,坚决杜绝出现农民工工资拖欠问题,否则将按照EPC合同有关内容对总包单位进行相应处罚。

八、根据集团公司三定方案相关要求,经会议研究,推荐周鹏飞、杨帆为安厦公司主管人选。

在建项目

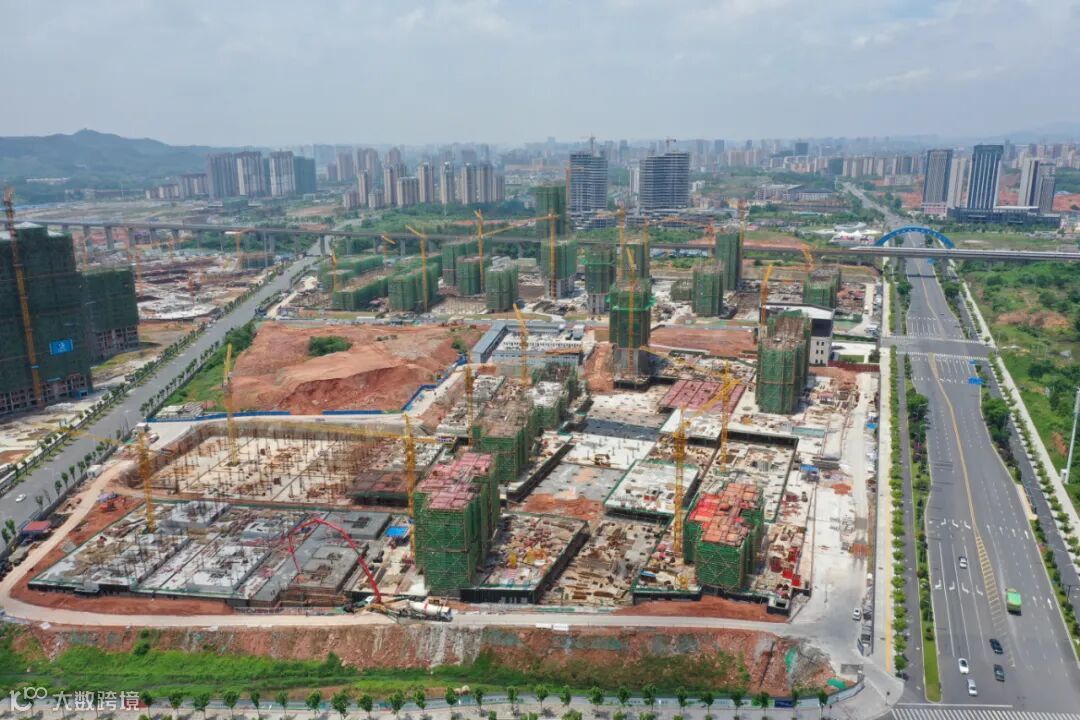

安厦·智谷雅苑

1.智谷雅苑项目本周对1,2,5,6,13,15,16,17,18,19,20,21,23,25,26,45,46,47,48,49,57,58,61,62#楼地基与基础验收。高铁新区质检站、建设单位、监理单位、设计单位、地勘单位、施工单位参会。

2.智谷雅苑项目现场:

东地块:

140#楼西单元10层梁板钢筋绑扎,东单元10层模板安装,43#楼14层顶板浇筑完成。

2、46#楼7层墙柱封模,47#楼9层墙柱钢筋绑扎,42#楼5层悬挑工字钢布置。

3、45#楼西单元4层顶板钢筋绑扎,东单元5层悬挑工字钢布置。

3、别墅51#、52#、53#负一层顶板浇筑完成。

西地块:

1、9#楼27层顶板模板铺设,12#楼12层支模架搭设,13#楼9层墙柱模板加固,15#楼8层支模架搭设。

2、6#楼10层顶板钢筋绑扎,5#楼3层墙柱封模,11#楼10层顶板钢筋绑扎,8#楼15层墙柱钢筋绑扎 ,10#楼13层顶板浇筑。

3、16#楼6层顶板浇筑完成,17#楼屋面层梁板钢筋绑扎,18#楼6层梁板搭设;19#楼6层墙柱钢筋绑扎,22#楼6层模板支撑架搭设,25#楼5层梁板浇筑,26#楼6层梁板钢筋绑扎。

4、1#楼6层支模架搭设,2#楼西单元8层支模架搭设,东单元7层顶板混凝土浇筑,3#楼15层墙柱钢筋绑扎,7#楼12层顶板钢筋绑扎。

3.智谷雅苑售楼部按照相关疫情防控要求,每日对各处进行消毒工作,并对来访人员进行体温测量、登记、消毒等工作。

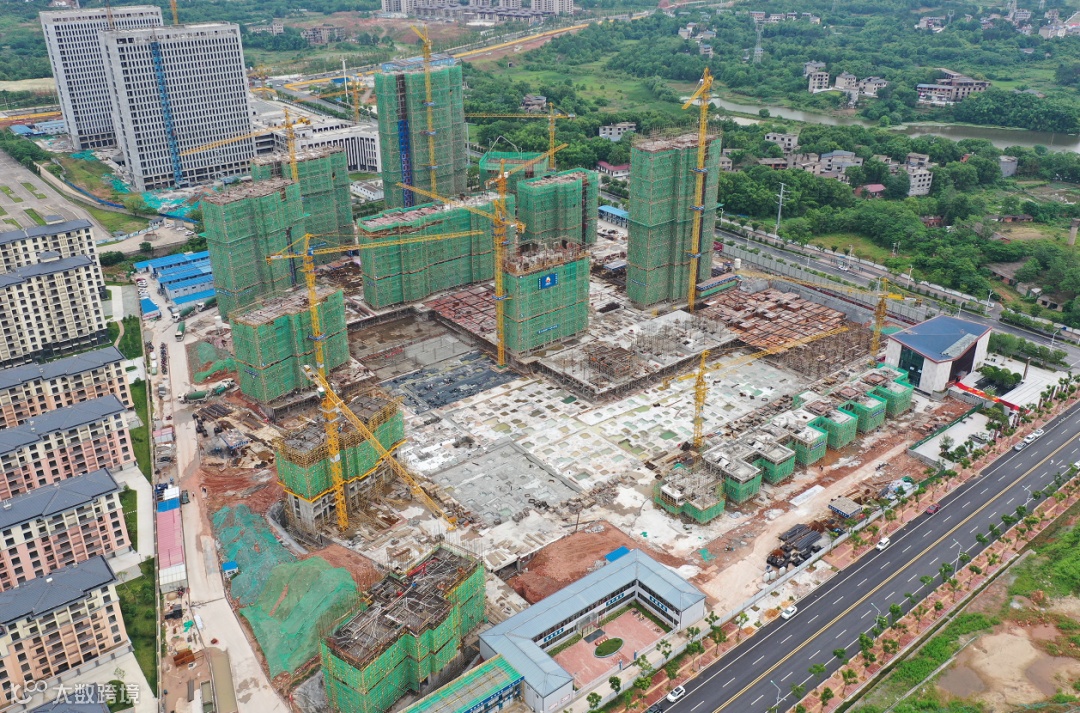

安厦·带湖雅苑

1.信州区住建局林局长、安监站张站长两会期间至带湖雅苑项目检查指导工作。

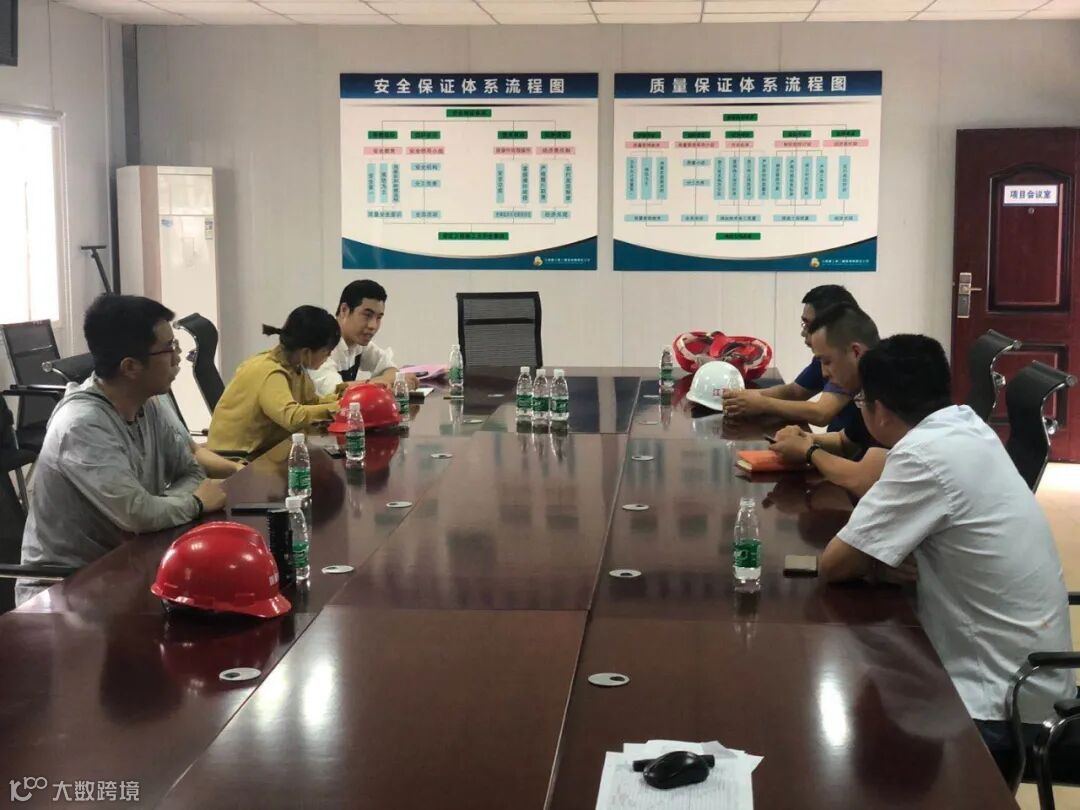

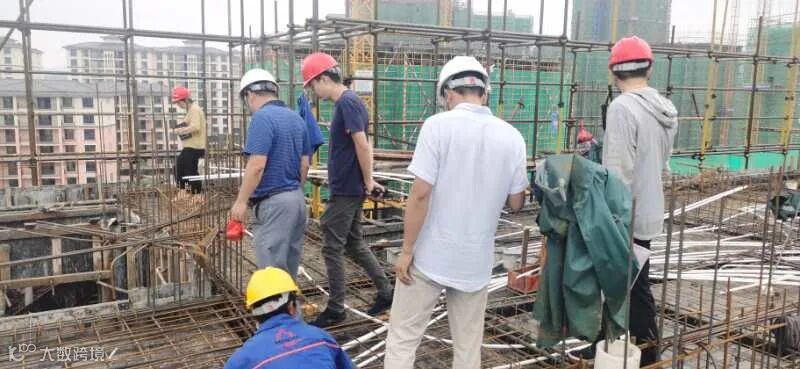

2.集团工程管理部杨超带队到带湖雅苑项目进行季度质量大检查,协同总监代表、施工项目经理共同参加了检查,并提出了相关意见。

3.带湖雅苑项目现场:

1、1#楼18层墙柱钢筋绑扎;

2、2#楼27层顶板梁钢筋绑扎;

3、3#楼17层墙柱钢筋绑扎完成;

4、4号楼东单元13层墙柱合模;西单元12层顶板混凝土浇筑完成;

5、5#楼12层顶板钢筋绑扎,模板加固;

6、6#楼10层顶板浇筑完成;

7、7#楼12层墙柱合模加固,顶板支设模板;

8、8#楼22层顶板支设模板;

9、9#楼9层内架搭设;

10、10#楼7层顶板钢筋绑扎完成;

11、宾馆7层墙柱钢筋绑扎;

12、2#楼南侧负一层顶板钢筋绑扎完成,人防验收完成,5月30日浇筑完成;

13、4#楼西单元南侧负一层顶板钢筋绑扎;

14、6#楼南侧基础防水保护层施工完成;

15、9#楼东侧基础底板施工完成;

16、6#楼东侧负一层顶板支设模板;

17、16号楼北侧基础底板钢筋绑扎完成;

18、7#楼西侧底板钢筋绑扎;

19、2#楼18层墙体砌筑完成20%,10层构造柱浇筑;

20、8#楼15层砌筑完成,10层构造柱浇筑;

21、1#楼3层砌筑完成,3#楼3层完成砌筑;

4.带湖雅苑售楼部按照相关疫情防控要求,每日对各处进行消毒工作,并对来访人员进行体温测量、登记、消毒等工作。
