大数跨境
0
0

【国资集团】安厦地产工作周报(10.28-11.03)

【国资集团】安厦地产工作周报(10.28-11.03) 安厦进度信息
2019-11-04
2
导读:集团刘总组织施工单位、设计单位、监理单位、销售代理单位以及安厦全体员工召开带湖雅苑项目预售证办理专题会

line-block;">

安厦工作

进度周报

2019.10.28-2019.11.03

项目:智谷雅苑、带湖雅苑

安厦本周主要工作安排

    会议中刘总布置安排本周各项目须完成工作任务,确保工程进度;

(一)智谷雅苑项目:

1跟进项目土方外运工作。

2、跟进项目8#、9#楼的施工进度,跟进售楼部36#楼装修工程施工进度。

(二)带湖雅苑项目:

1跟进项目土方外运工作。

2、跟进项目2#、8#楼的施工进度,跟进售楼部装修工程施工进度。

二、两个项目售楼部室内装饰装修工程已经开始,通知各项目部总包单位跟进售楼部周边景观绿化等工作。

三、和城管对接各项目围墙的临时开口、施工通道、看房通道等事宜。

四、跟进两个项目的面积预测绘工作,并会同销售方及时做好后续对接工作!

五、两个项目每天按创卫表格要求巡查,并及时反馈实际情况,做好6个100%落到实处!

六、10月18日上午刘总主持会议,约谈了两个项目的施工方项目负责人、项目经理,监理方项目负责人、总监进行安全生产专题会,着重要求各方做好安全生产工作,加强安全管控措施。

在建项目

安厦·智谷雅苑

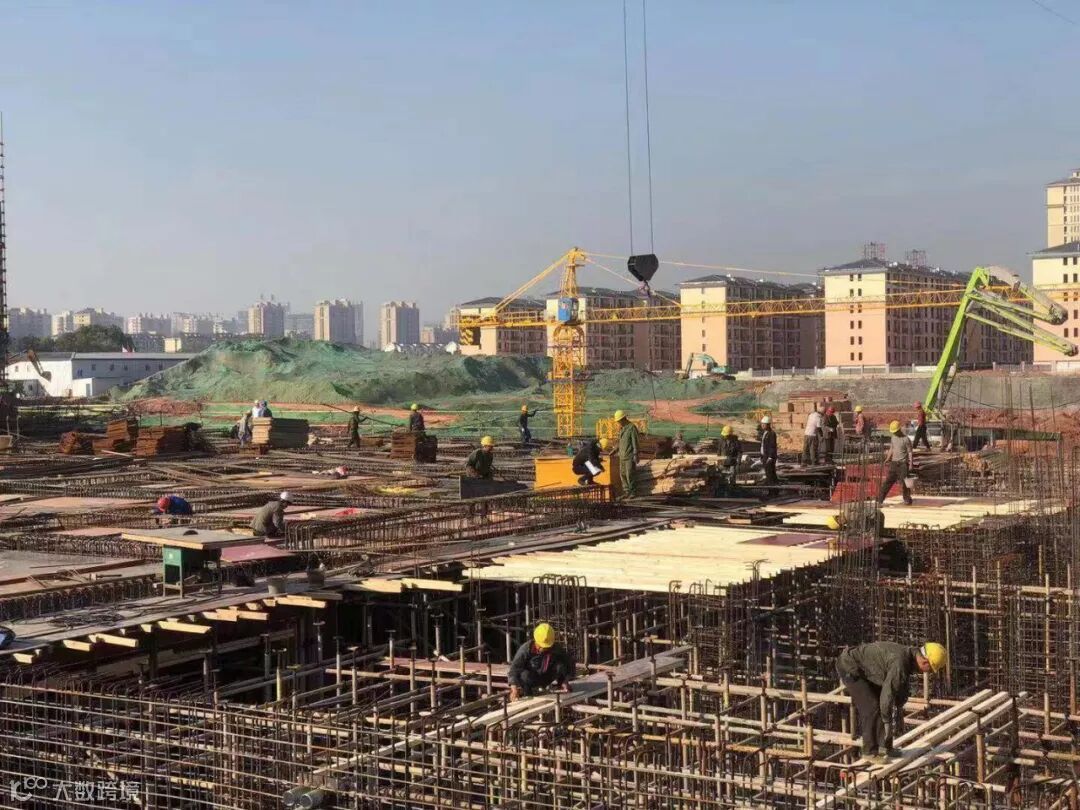

1.安厦智谷雅苑项目上午建设方组织施工方、监理方三方有关人员对项目现场进行创国卫、安全消防大检查,并做总结会。

url="https://mmbiz.qlogo.cn/mmbiz_jpg/xghBZwSMiaQQOcxXwLGmhhV1Laovder0aJibusrxkTRTlj9hPKB3HUAWFUeaqImRGT2Aib54LrXQ8Jqq8OYOvFRTA/0?wx_fmt=jpeg" data-cropselx1="0" data-cropselx2="512" data-cropsely1="0" data-cropsely2="384" data-ratio="0.75" data-s="300,640" data-src="https://cdn.10100.com/content/20251218/6d3ede1d-435e-4557-bc0f-7dc77d66e62b.png" data-type="jpeg" data-w="800" style="width: 512px;height: 384px;" src="https://cdn.10100.com/content/20251218/6d3ede1d-435e-4557-bc0f-7dc77d66e62b.png">

2.智谷雅苑项目部组织总包、销售代理、软装设计单位进行售楼部36#号楼软装设计汇报会。

3.智谷雅苑项目现场东、西地块安全有序施工中。

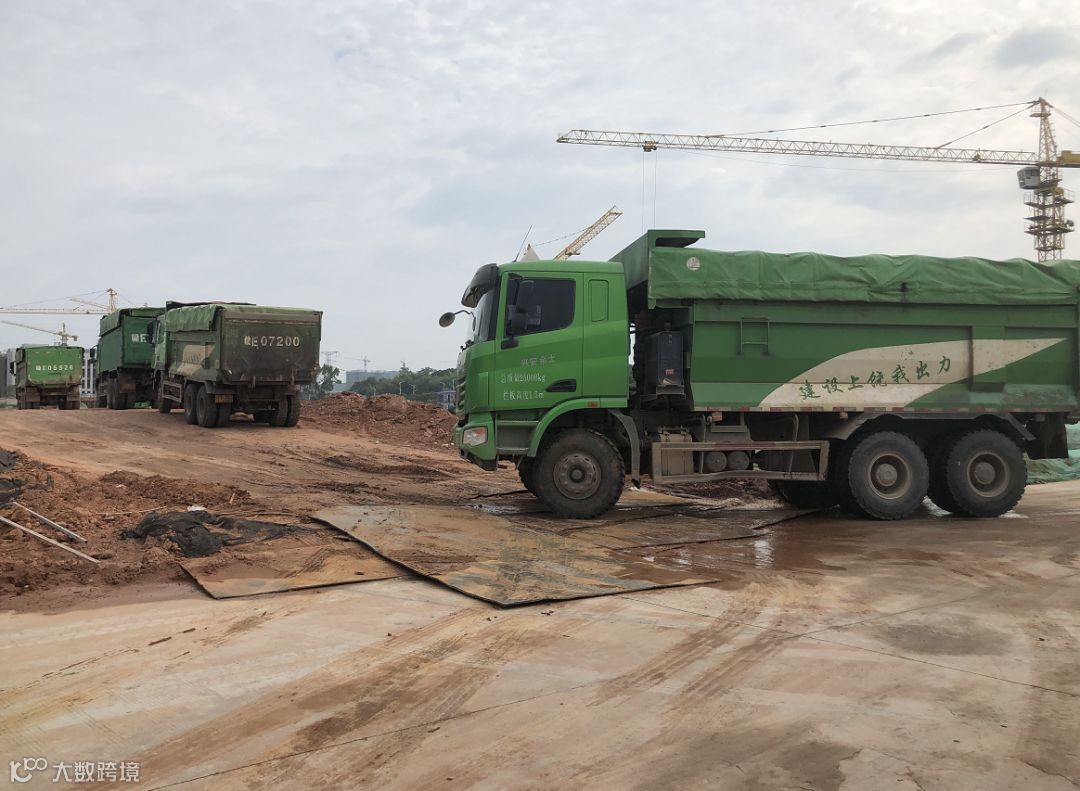

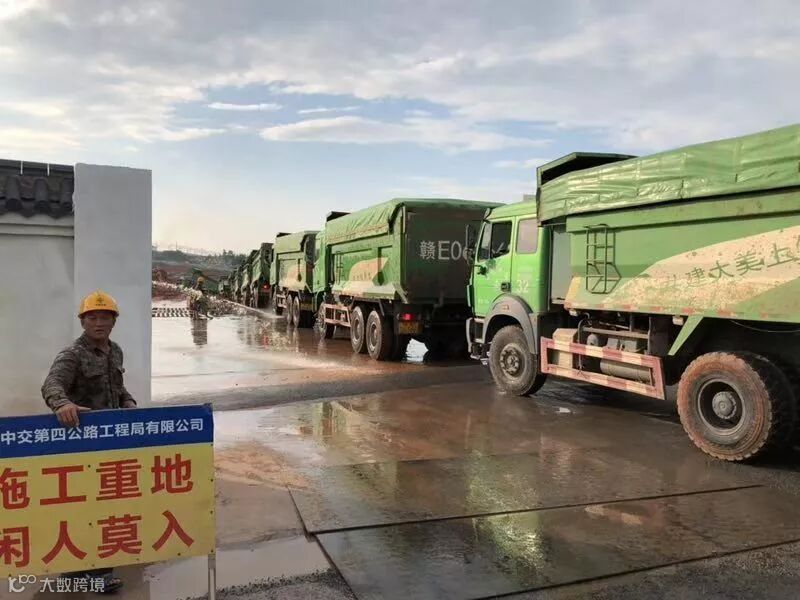

4.智谷雅苑项目本周土石方外运1538车,约23070方。(10.27-11.02)

安厦·带湖雅苑

1.集团刘总组织施工单位、设计单位、监理单位、销售代理单位以及安厦全体员工召开带湖雅苑项目预售证办理专题会

2.安厦徐总组织施工单位、监理单位对带湖雅苑现场进行安全大检查,并做总结会。

3.带湖雅苑项目组织召开监理例会。

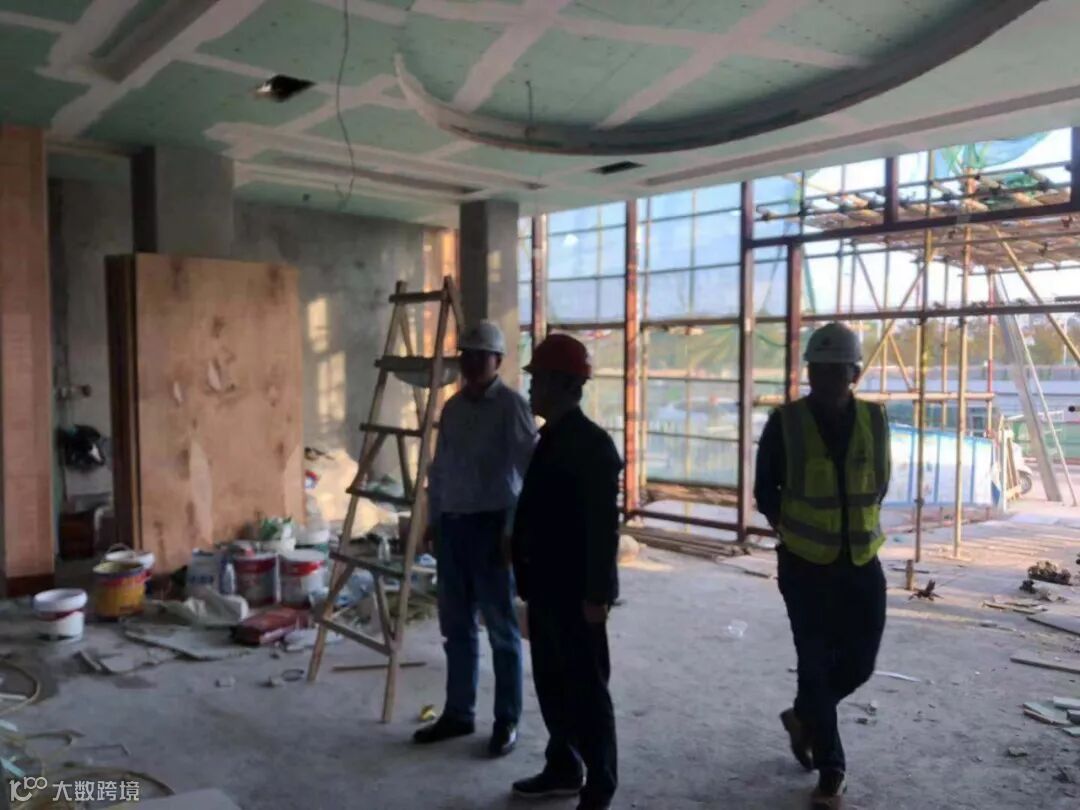

4.集团副总刘荣富至安厦带湖雅苑项目检查售楼部装修进度情况。

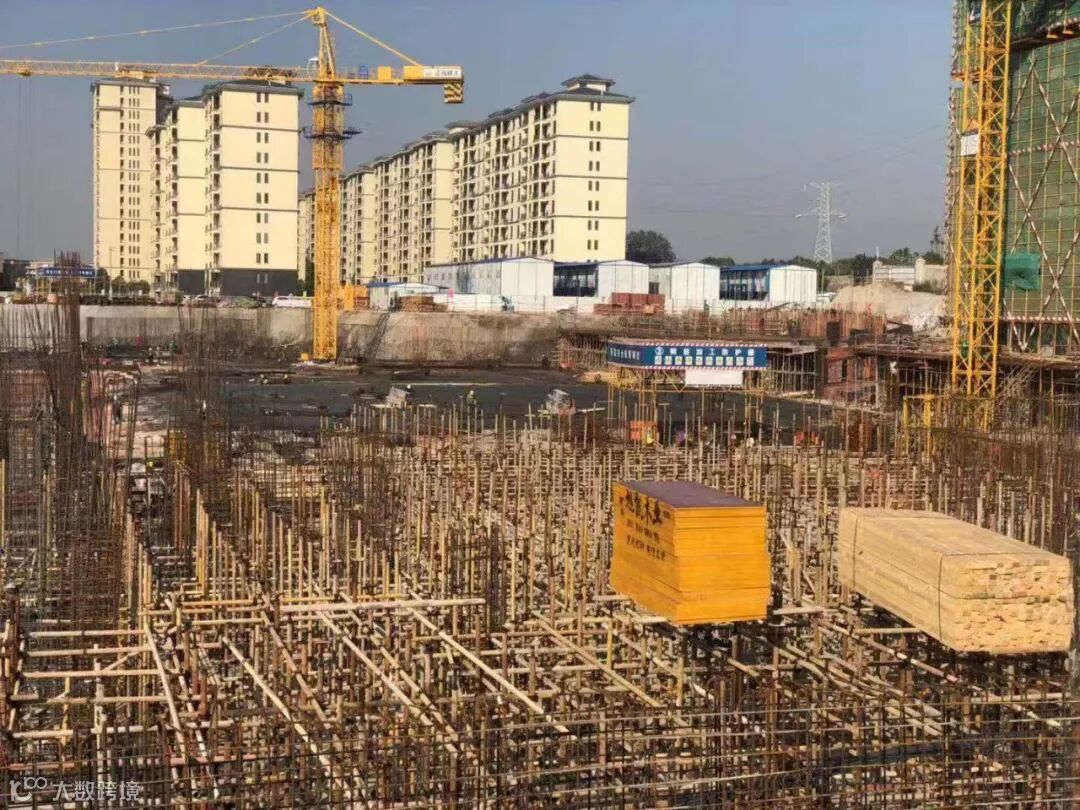

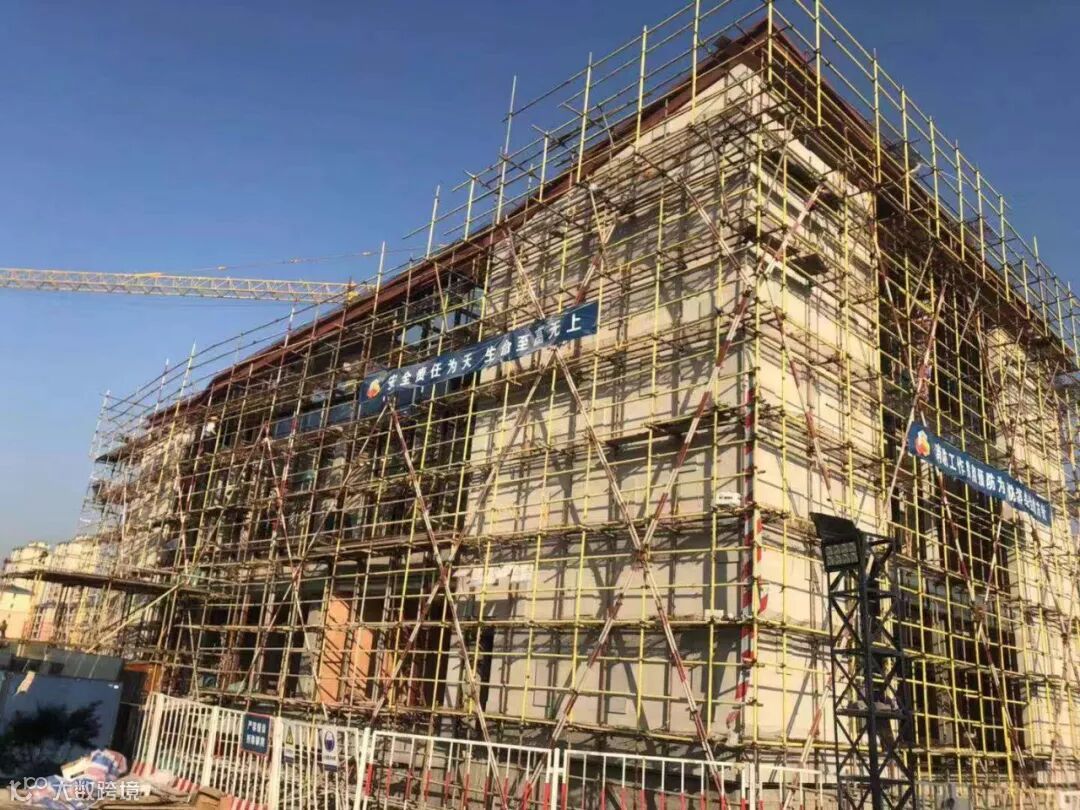

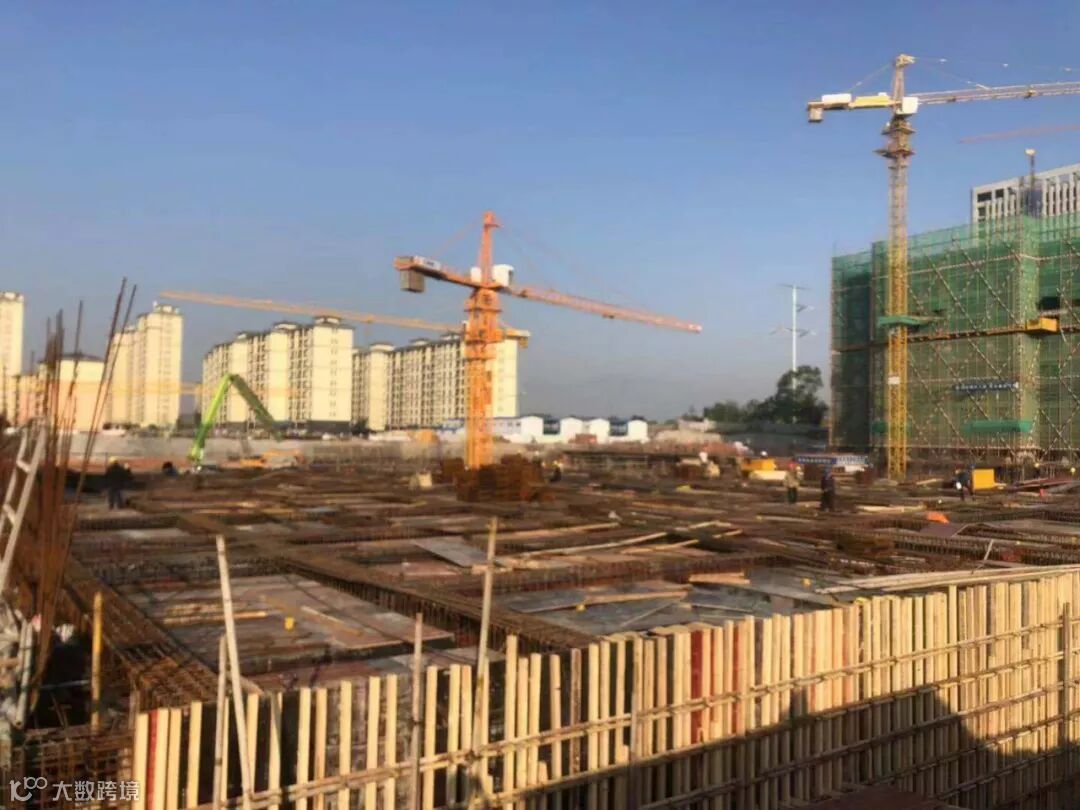

5.带湖雅苑项目本周:2号楼8层顶支模;8号楼三层绑扎钢筋;5号楼及其南侧地库顶板绑扎钢筋;1号楼绑扎首层钢筋;3号楼绑扎筏板钢筋;迎接国检,场内道路在冲洗及裸土覆盖;售楼部外架拆除;南侧桩基打灰。

6.带湖雅苑项目本周未进行土方外运工作(10.27-11.02)

上饶市安厦房地产开发有限公司

【声明】内容源于网络
0
0
安厦进度信息
对每周工作进度及信息整理
内容 78
粉丝 0
安厦进度信息 对每周工作进度及信息整理
总阅读0
粉丝0
内容78
