安厦工作
进度周报
2019.06.17-2019.06.23
项目:智谷雅苑、带湖雅苑
一、会议中刘总布置安排本周安厦房地产公司各项目须完成工作任务:
⑴智谷雅苑项目:

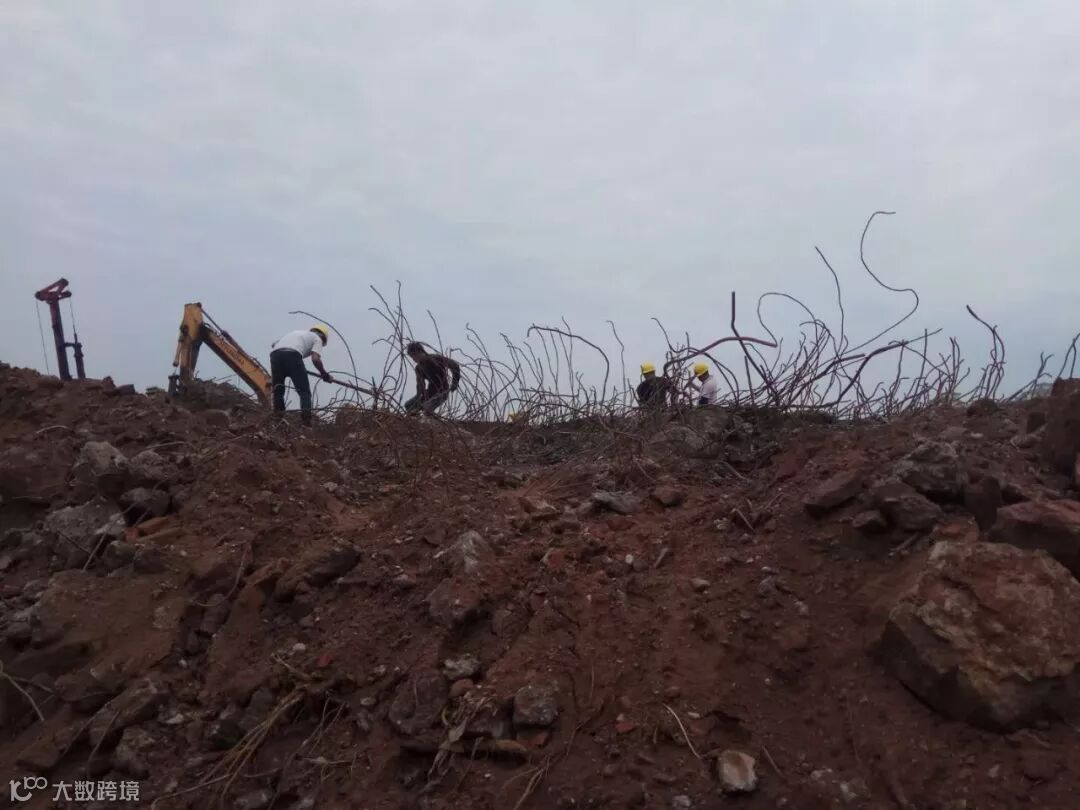

①、跟进项目土方外运工作,
②、开展项目售楼部销售电话的选定工作。
③、拟本周召开施工图纸设计技术交底及图纸会审。
⑵带湖雅苑项目:
①、跟进项目土方外运工作,
②、组织召开项目护坡方案专家论证会。
③、本周办理施工许可证,以达具备开工条件。
二、项目配套的燃气、三网、水电等接驳点及相关单位提前做好沟通工作,为项目以及售楼部等后续建设做好准备工作。
三、两个项目施工许可证办理完毕后,同时对接消防、人防以及房管的预测绘工作。
四、两个项目正式开工后,必须对项目的每一根桩基组织三方(建设、施工、监理)单位进行验证工作,并且拍照留存相关电子文档存档。
五、项目开工后,对相关材料进场做好验收检验工作。
六、对接各项目售楼部的景观设计方案以及室内设计方案,月底出具各项目售楼部室内外设计施工图纸。
七、紧跟集团公司企业文化建设步伐,多用影像记录我们安厦公司前期的准备工作以及项目在后续建设施工当中的影像资料。

在建项目

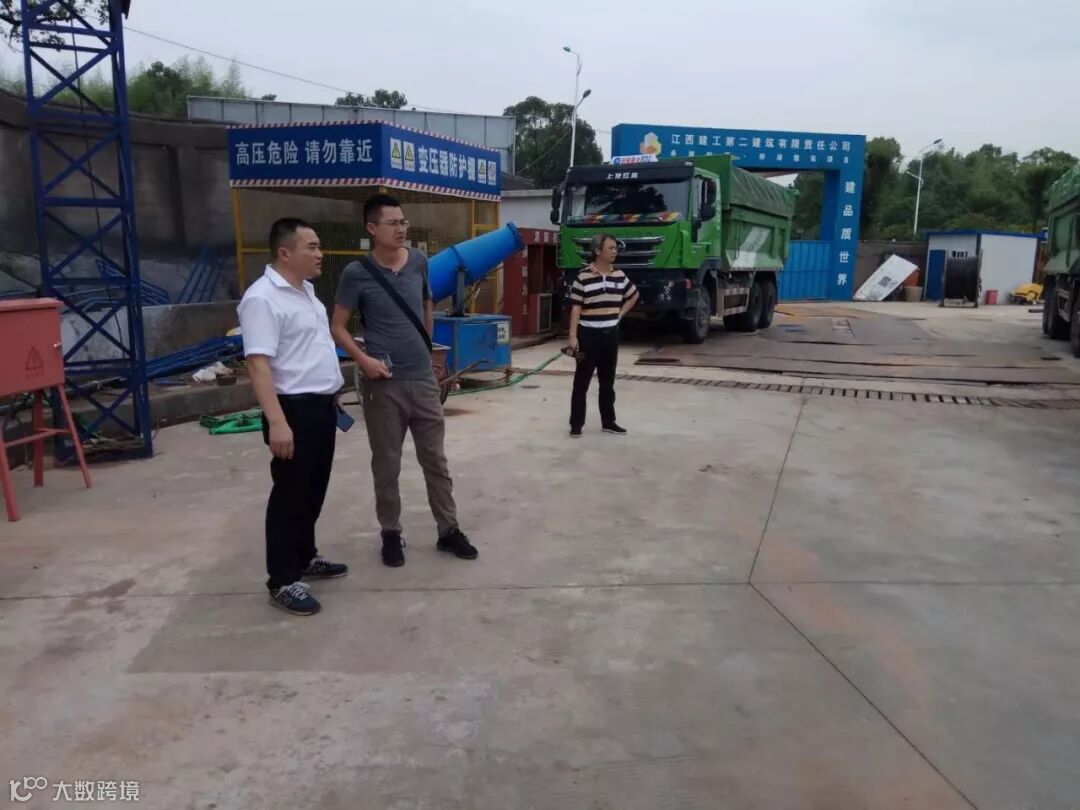

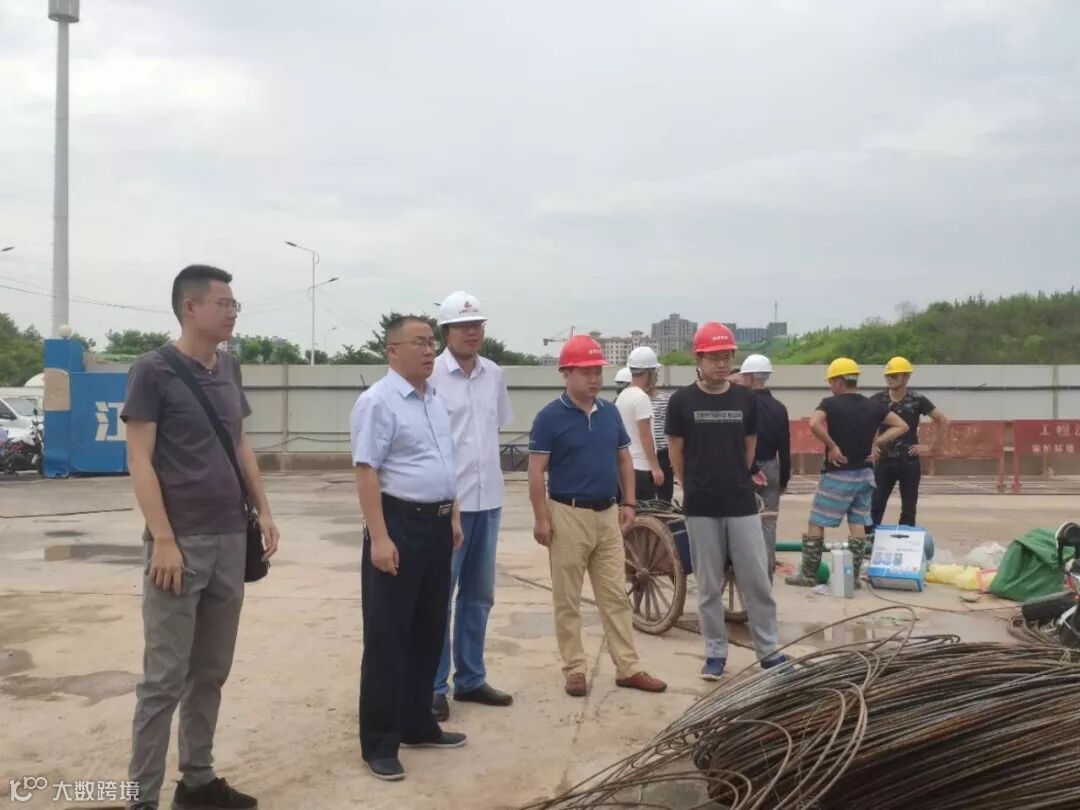

1.集团副总经理刘荣富至智谷雅苑项目现场检查指导工作。
2.智谷雅苑项目本周召开监理例会,梳理上周工作情况,需要解决事宜;以及本周工作计划安排;本着重强调创卫工作及布置安排,安全生产月工作及安排。
3.智谷雅苑项目建设单位、总承包单位、设计单位、监理单位本周在智谷雅苑项目部会议室召开《上饶市安厦智谷雅苑设计交底及图纸会审会议》。

5.在集团副总经理刘荣富的指示下,安厦徐总上午在智谷雅苑项目部一楼会议室,组织监理方、施工总承包方召开会议,传达集团公司根据市安委会办公室、市减灾委办公室《关于做好2019年全市防灾减灾周暨安全生产月宣传活动的通知》的会议精神!

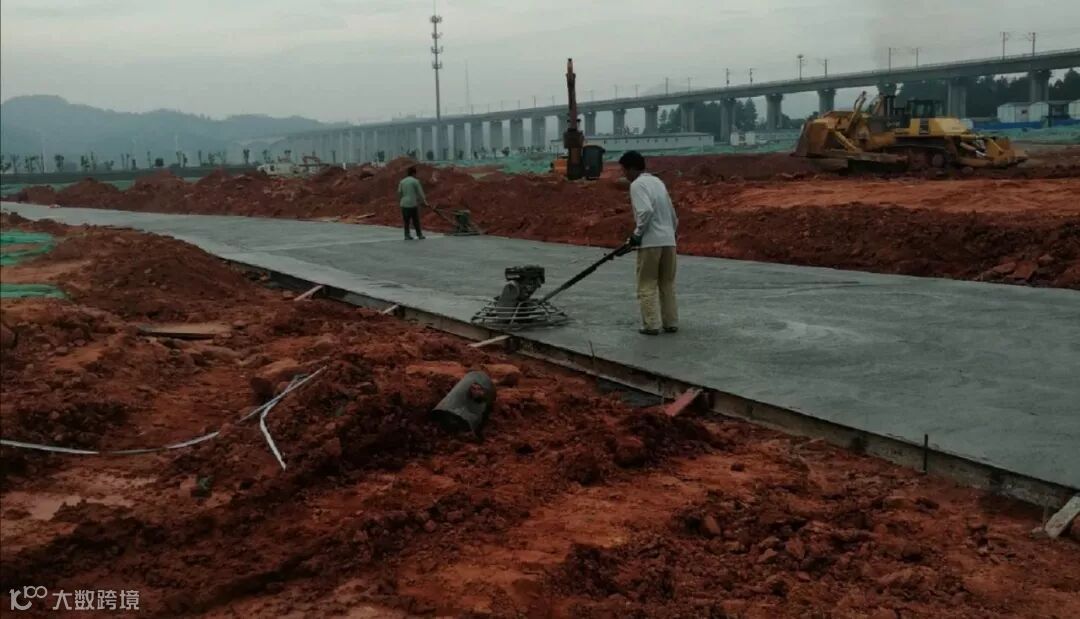

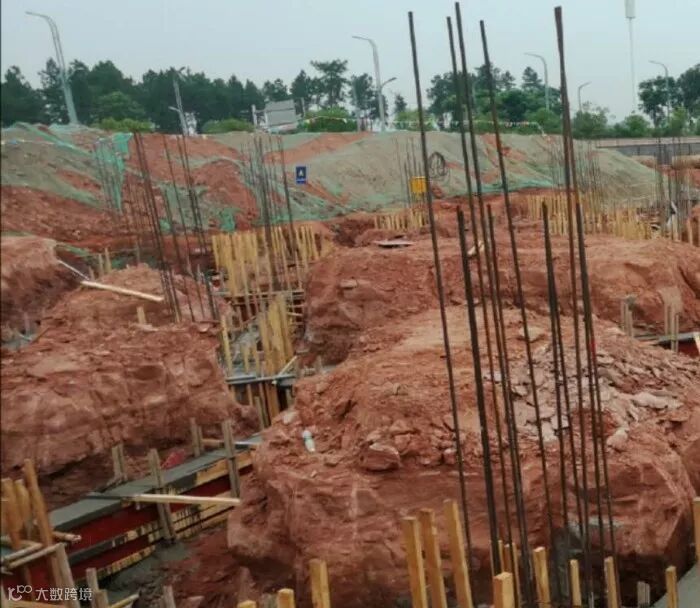

5.智谷雅苑项目现场本周土方内转及施工道路硬化工作持续进行中。

logo.cn/mmbiz_jpg/xghBZwSMiaQTAibBic42Orm3rv2c5ZOXAdAEOscZIuyOSyJ1cAsfjwlNMBn2dS2Oxv7byibicGk3n9xmQzEDkeP3btw/0?wx_fmt=jpeg" src="https://cdn.10100.com/content/20251218/235c1546-40fe-4437-b3d0-33bd0e9e7044.png">

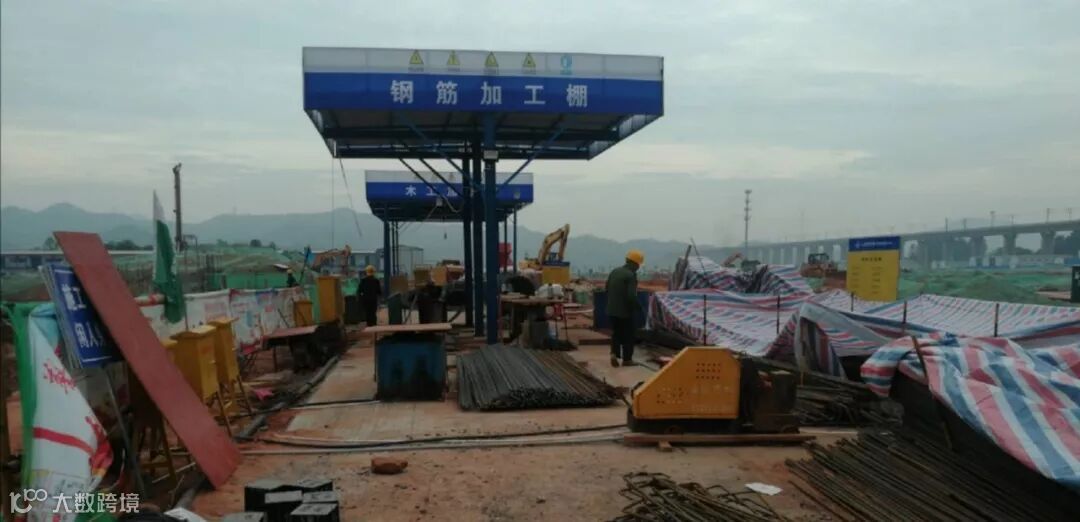

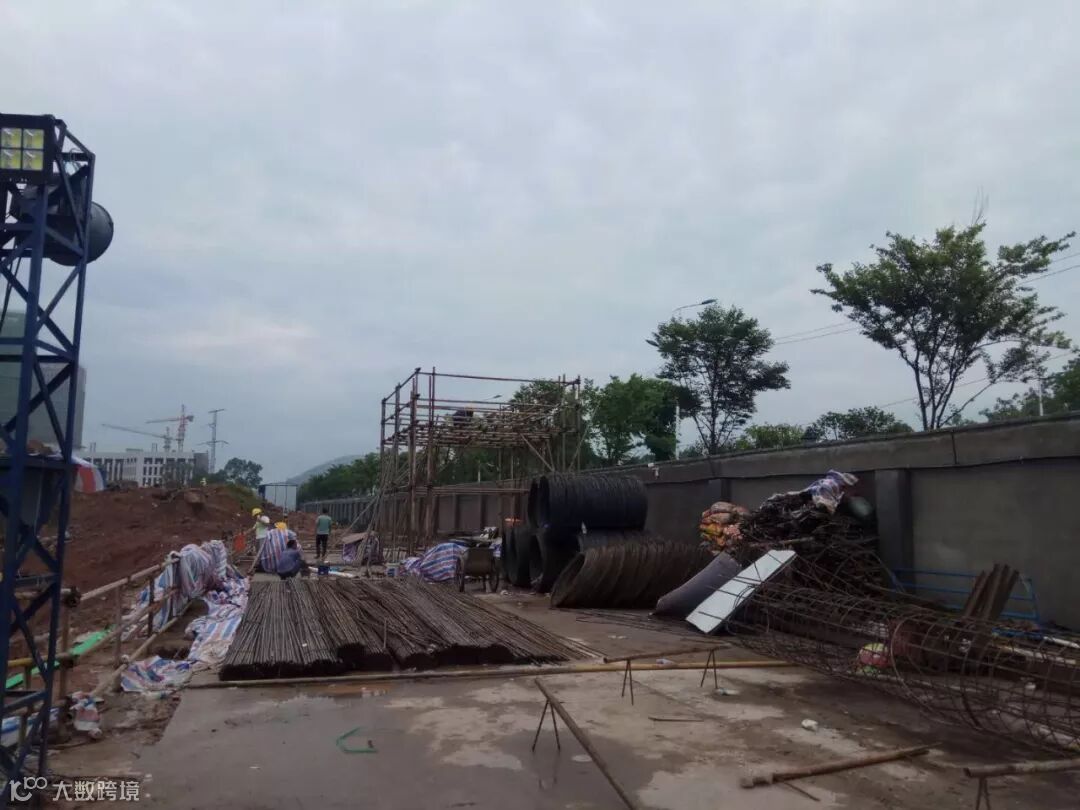

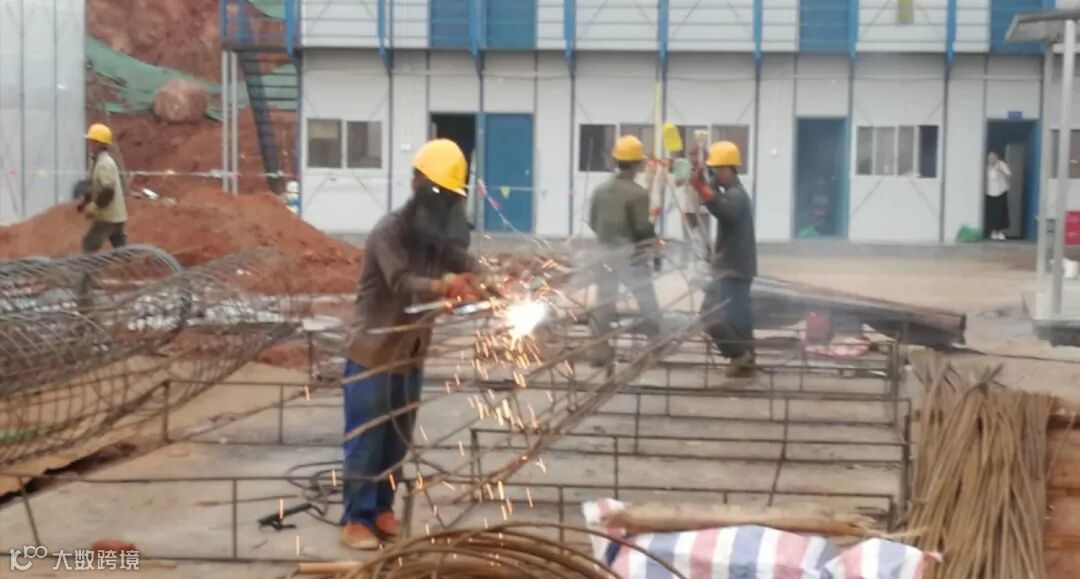

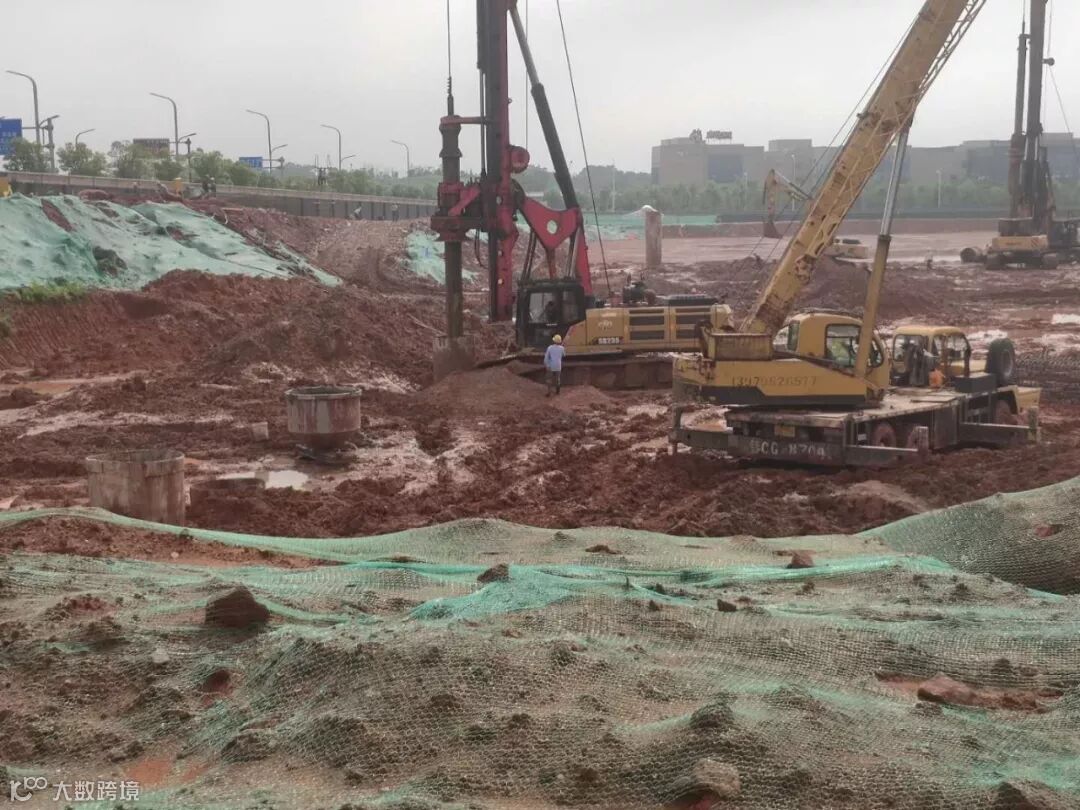

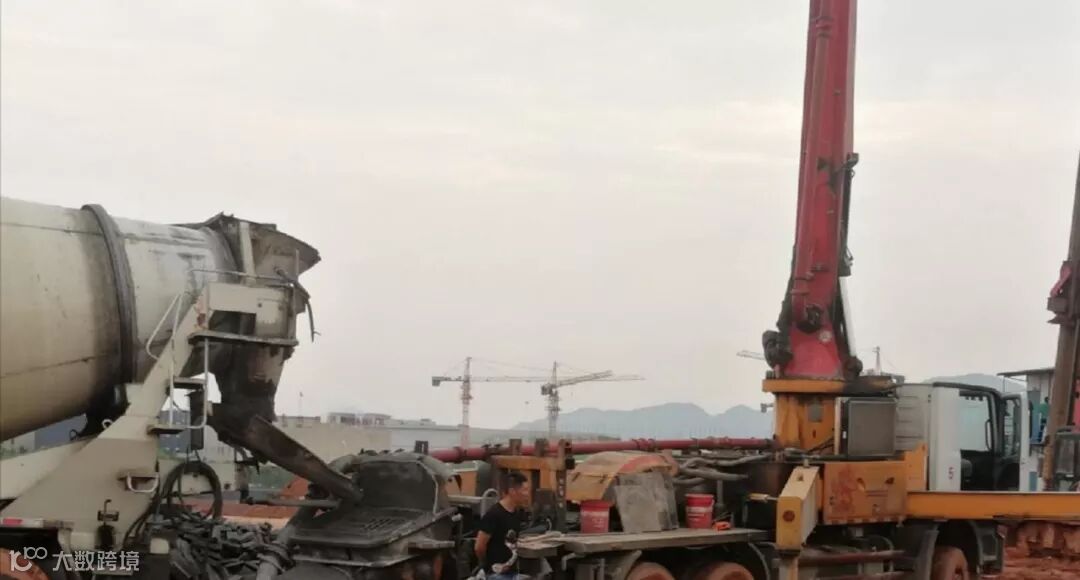

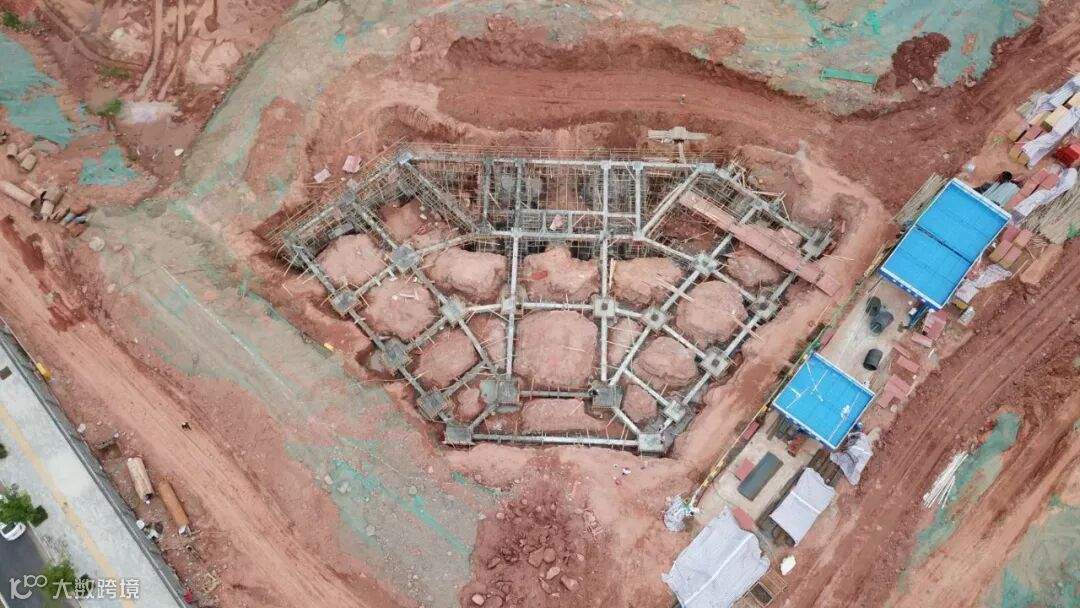

6.智谷雅苑项目现场本周36#楼基础浇筑完成及钢筋制作、39#楼钢筋笼制作及桩基浇筑、40#楼孔桩浇筑、41#楼桩基施工等工作持续进行中。

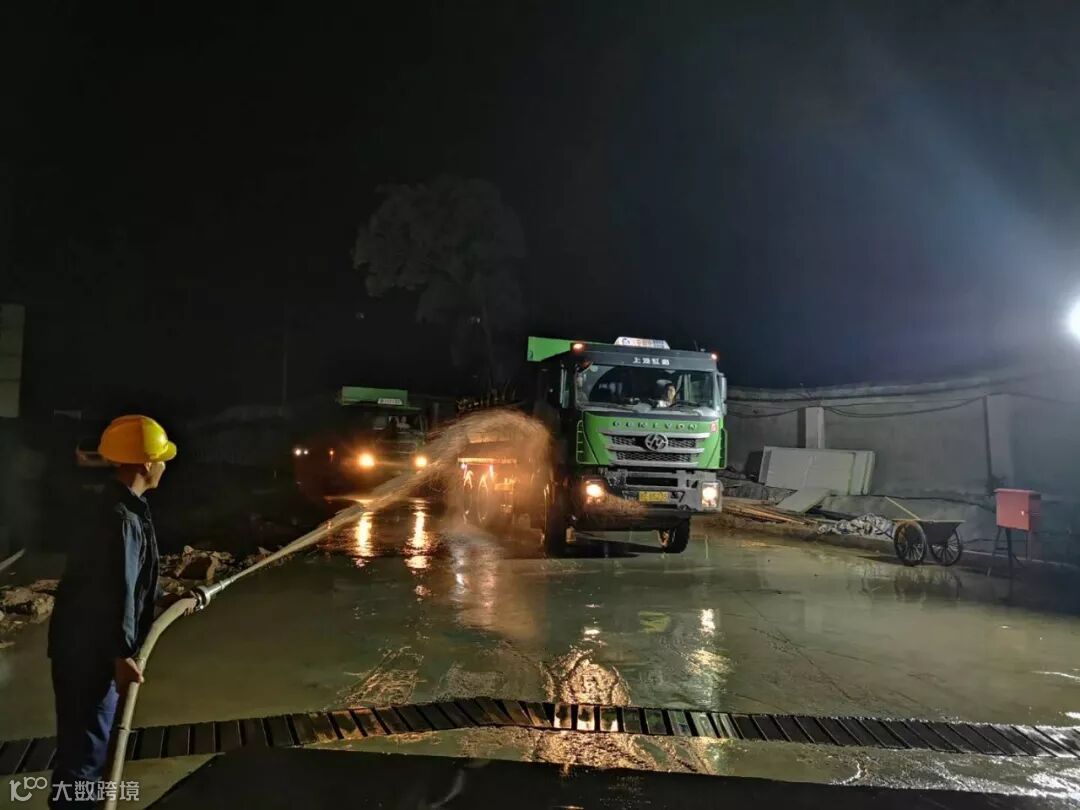

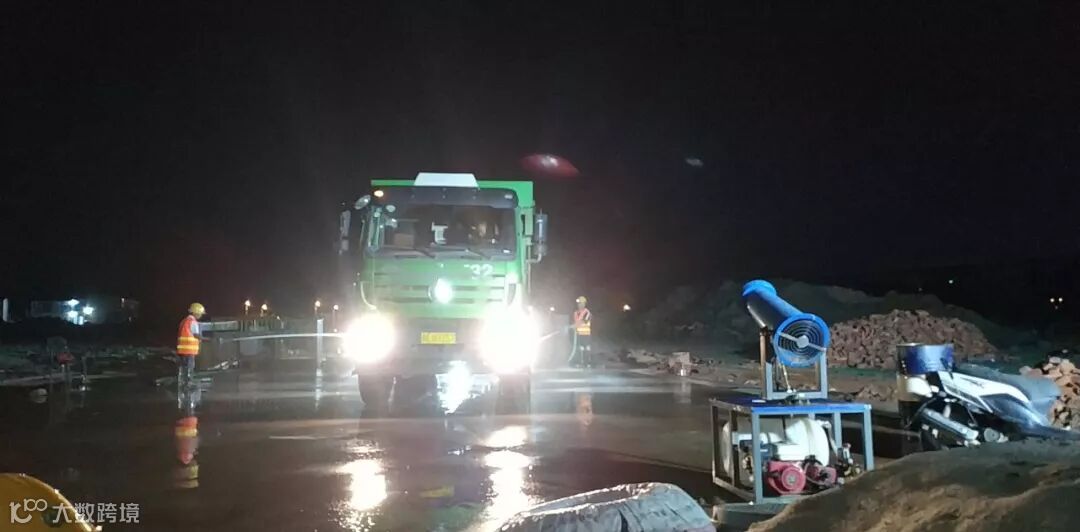

7.智谷雅苑项目本周土石方外运2636车,约4万方。(06.16-06.22)



1.集团副总经理刘荣富至带湖雅苑项目现场检查指导工作。
2.集团副总经理刘荣富及安厦全体员工组织施工单位、设计单位、销售代理单位在带湖雅苑项目部会议室召开售楼处室内外设计方案汇报会。


3.上饶市创卫办三组组长叶群发至带湖雅苑项目,就创卫工作进行检查指导。

4.在集团副总经理刘荣富的指示下,安厦徐总下午在带湖雅苑项目部一楼会议室,组织监理方、施工总承包方召开会议,传达集团公司根据市安委会办公室、市减灾委办公室《关于做好2019年全市防灾减灾周暨安全生产月宣传活动的通知》的会议精神。

5.带湖雅苑本周混凝土块破碎工作进行中;钢筋棚制作中。


6.本周带湖雅苑土石方外运1737车,约2.8万方。(06.16-06.22)

上饶市安厦房地产开发有限公司
