导读:智谷雅苑项目部召开第21次监理例会









安厦工作

进度周报

2020.4.13-2020.4.19

项目:智谷雅苑、带湖雅苑

安厦本周主要工作


一、会议强调全力抓好各项目工地工程质量与安全工作。

1、各项目负责人及各专业工程师须加强对现场施工质量的监督与管理,从材料进场到施工过程,从细节处开始严格把控工程质量。

2、加强发挥监理单位对工程质量的监督作用:根据集团公司监理考核方案文件作进一步细化,要求各项目监理单位按照合同约定内容将监理人员配备到位,并在各施工点须安排旁站监理,做好相关记录,每月对监理单位进行考核打分,将考核结果列为结算监理费的主要依据。

3、组织各项目总包单位、监理单位对市安委办11号、12号文件集中学习并宣贯落实文件精神,要求加强做好各项目安全防范和隐患排查治理工作。

二、会议要求各项目预算单位尽快完成预算编制并尽早提出优化建议,杜绝出现预算超出概算问题。

三、会议研究,拟定本周内组织相关人员至南昌几大楼盘实地考察住宅小区人车飞流相关问题。

四、会议要求本周内完成看房通道施工公开招标工作,尽快确定施工单位,尽早完成看房通道施工工作,便于销售推广。

五、会议研究,拟定带湖雅苑首期开盘时间为5月1日,要求各销售单位对广告宣传、活动推广进行策划并尽快出具方案,并就相关问题提前向城管局进行报备。

六、会议要求按揭专员加紧与公积金、银行进行对接,提前备好所需资料并进行签约,为各项目开盘作好相关准备。




在建项目


安厦·智谷雅苑


1.智谷雅苑预售证办理,已提交办证所需资料。

2.智谷雅苑项目部召开第21次监理例会。

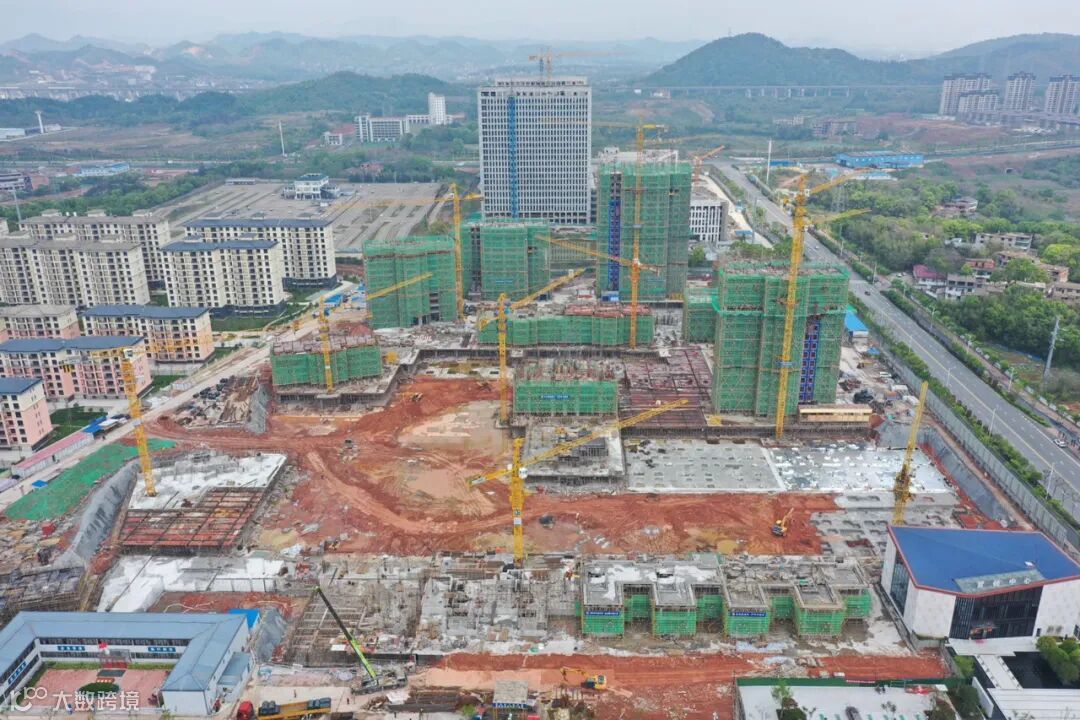

3.智谷雅苑项目现场:

东地块:

140#楼西单元6层支模架搭设,东单元5层墙柱支模,43#楼8层顶板浇筑完成。

2、46#楼2层墙柱钢筋绑扎,45#楼1层顶板梁板钢筋绑扎,42#楼地下室顶板模板加固。

3、61#62#楼地库顶板钢筋绑扎,47#楼2层墙柱钢筋封模。

西地块:

1、9#楼20层顶板模板安装。12#楼5层顶板浇筑,15#楼3层墙柱钢筋绑扎,13#楼3层墙柱钢筋绑扎。

2、6#楼3层顶板浇筑,5#楼1层墙柱钢筋绑扎,10#楼七层顶板浇筑 ,11#楼4层墙柱模板加固、预埋U形环,8#楼2层样板间墙面抹灰。

3、16#楼3层墙柱、顶板模板安装; 17#楼2层顶板钢筋绑扎;19#楼1层顶板浇筑完成,22#楼1层墙柱模板加固;23#楼1层的底板砼养护;26#楼2层支模架搭设。

4、1#楼1层顶板钢筋绑扎,2#楼西单元3层墙柱封模,东单元2层顶板铺模,3#楼8层顶板钢筋绑扎完成,7#楼6层墙柱封模。

4.智谷雅苑售楼部按照相关疫情防控要求,每日对各处进行消毒工作,并对来访人员进行体温测量、登记、消毒等工作。






安厦·带湖雅苑



1.带湖雅苑预售证办理,已提交办证所需资料。

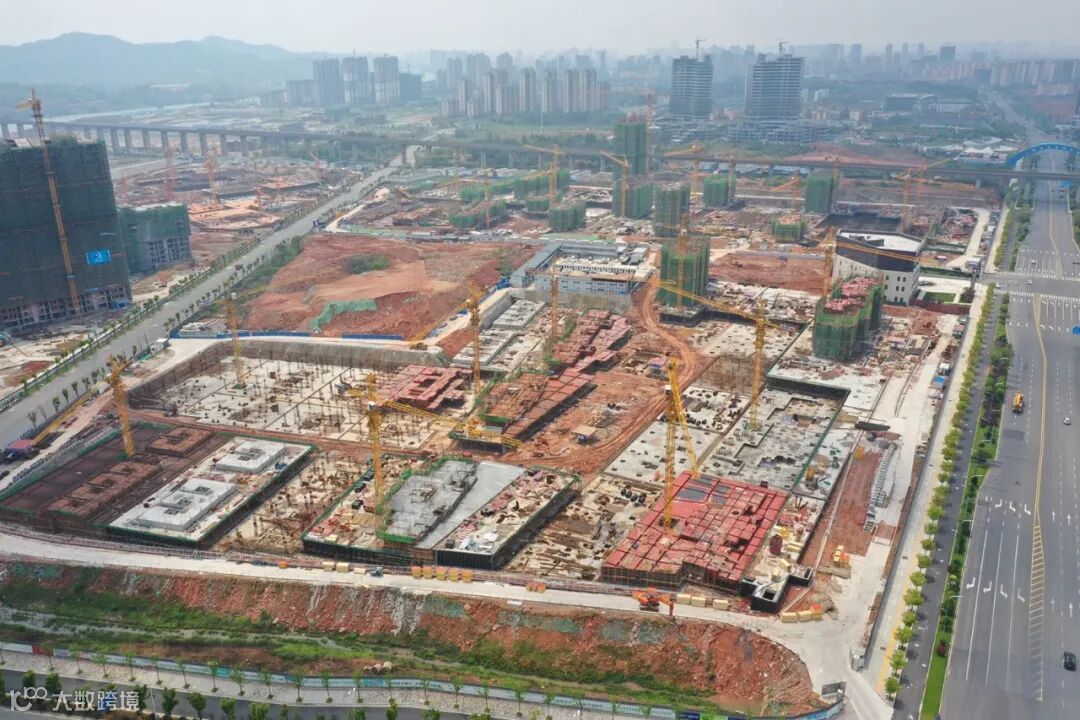

2.带湖雅苑项目现场:

(1)1号楼11层顶板浇筑完成;

(2)2号楼20层顶板钢筋绑扎;

(3)3号楼12层开始支脚手架;

(4)4号楼东单元5层顶板浇筑混凝土,西单元4层顶板支模;

(5)5号楼6层墙柱钢筋绑扎,顶板支设模板;

(6)6号楼4层顶板浇筑砼;

(7)7号楼5层支支撑架;

(8)8号楼16层顶板钢筋绑扎;

(9)9号楼首层顶板模板支设;

(10)10号楼顶板钢筋绑扎;

(11)宾馆4层墙柱绑扎完成、顶板模板支模;

(12)排屋12#楼防水保护层施工完成;

(13)2#楼二次结构施工至5层;

(14)8#楼二次结构施工至四层;

3.带湖雅苑售楼部按照相关疫情防控要求,每日对各处进行消毒工作,并对来访人员进行体温测量、登记、消毒等工作。

上饶市安厦房地产开发有限公司
