安厦工作
进度周报
2020.1.06-2020.1.12
项目:智谷雅苑、带湖雅苑
一、会议中刘总布置安排各项目销售相关事宜。
(一)预售证:
1、尽快完善相关手续和流程,抓紧完成各项目预售证的办理。
(二)售楼部:
1、拟定1月10日进场安装智谷雅苑项目沙盘。

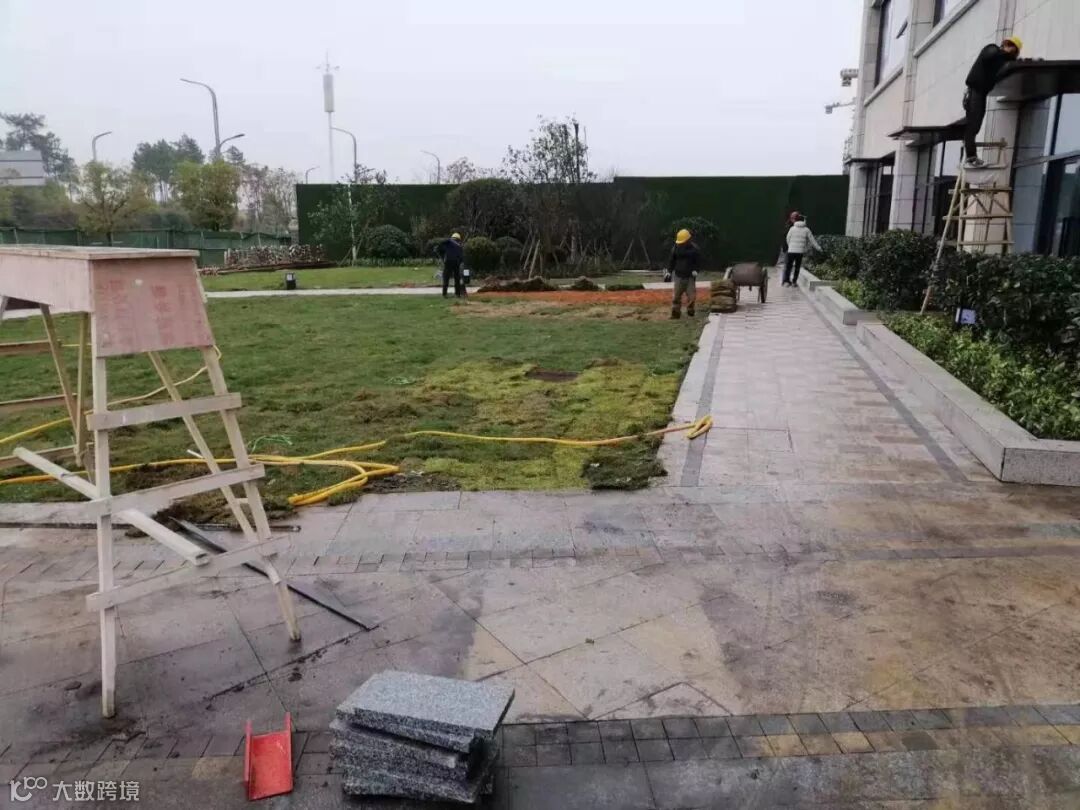

2、智谷雅苑售楼部室外景观绿化工程要求施工单位按照设计规范要求完善整改到位。
(三)广告与宣传:
1、拟对机场、高铁站、公交车、出租车分项目安排广告宣传,并开始将智谷雅苑项目楼盘植入频媒广告进行宣传。
2、乡村广告投放宣传前,应提前安排相关人员至现场进行对位置、人流量等的考察。
3、尽快对上述广告宣传工作拟好议题,上经管会研究讨论。
(四)销售与物业:
1、销售单位提前与赣东北供电局、城北医院工作人员进行对接,并加大宣传力度,力争将其发展成为重点目标客户群。
2、销售单位针对团购优惠问题,先制定相关详细规则。
3、物业单位继续履行好各岗位职责,做好安保、保洁等工作。
二、督促带湖雅苑总包单位尽快完成对2#、8#楼的墙体砌筑,作为实体墙样板房提供销售看房使用,并做好看房通道的防护措施。
三、按揭专员积极主动与各银行沟通对接,熟悉了解按揭流程和各银行相关政策,尤其要加强与公积金的对接。
四、春节将至,各项目部安全工作切勿懈怠,牢固树立安全责任重于泰山的意识,加强巡查力度,排除各项安全隐患,切实做好安全生产工作。

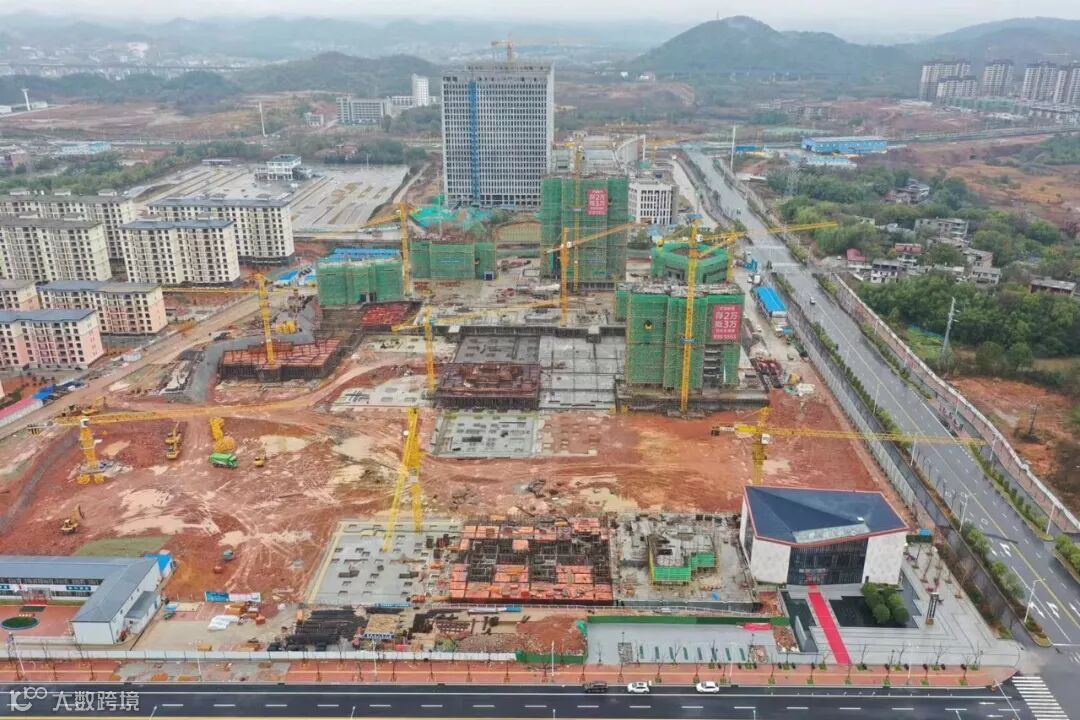

在建项目

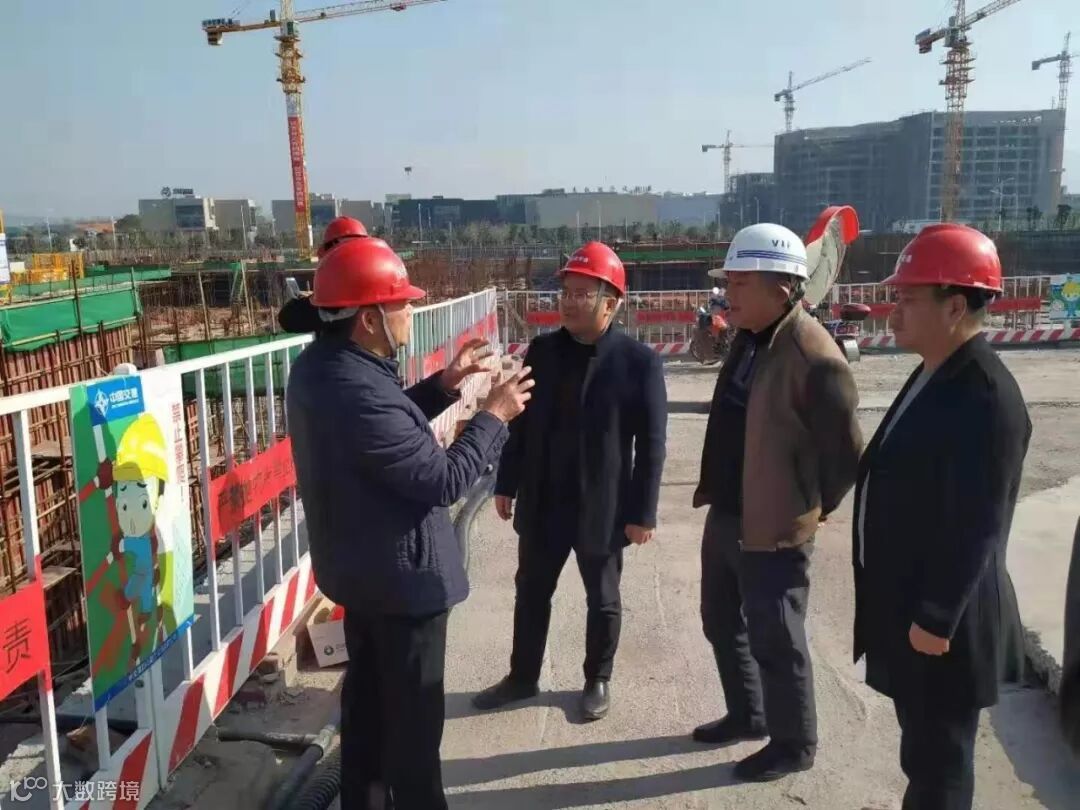

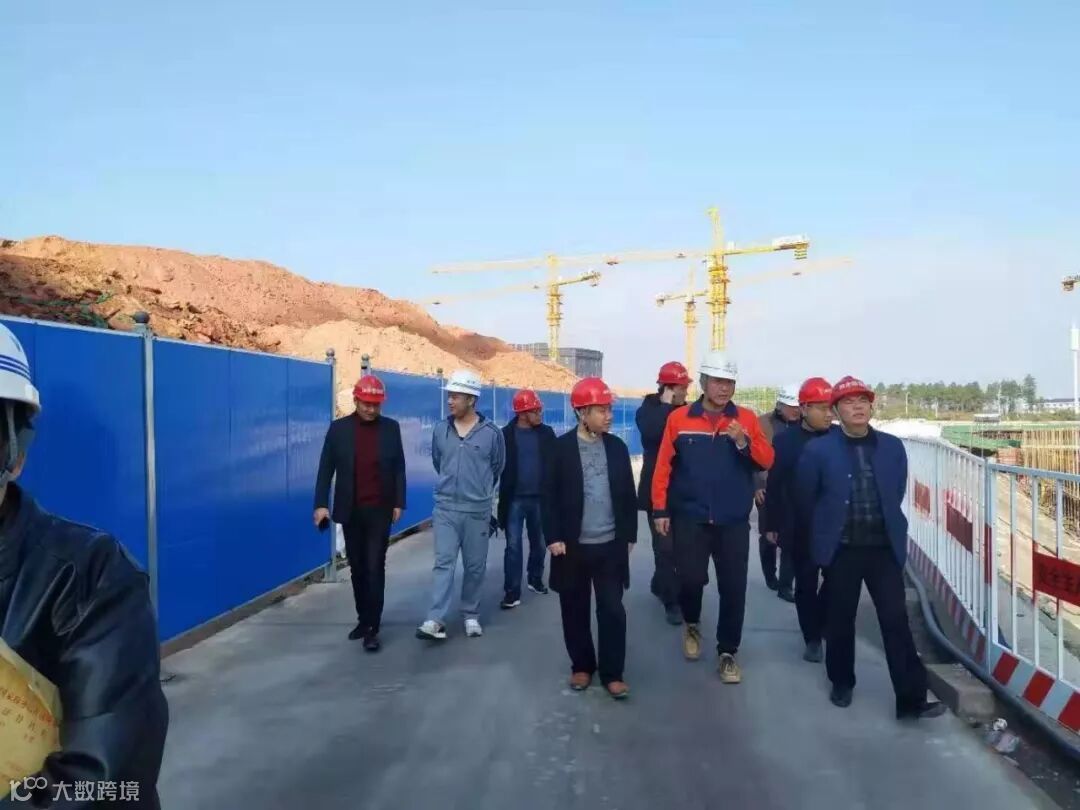

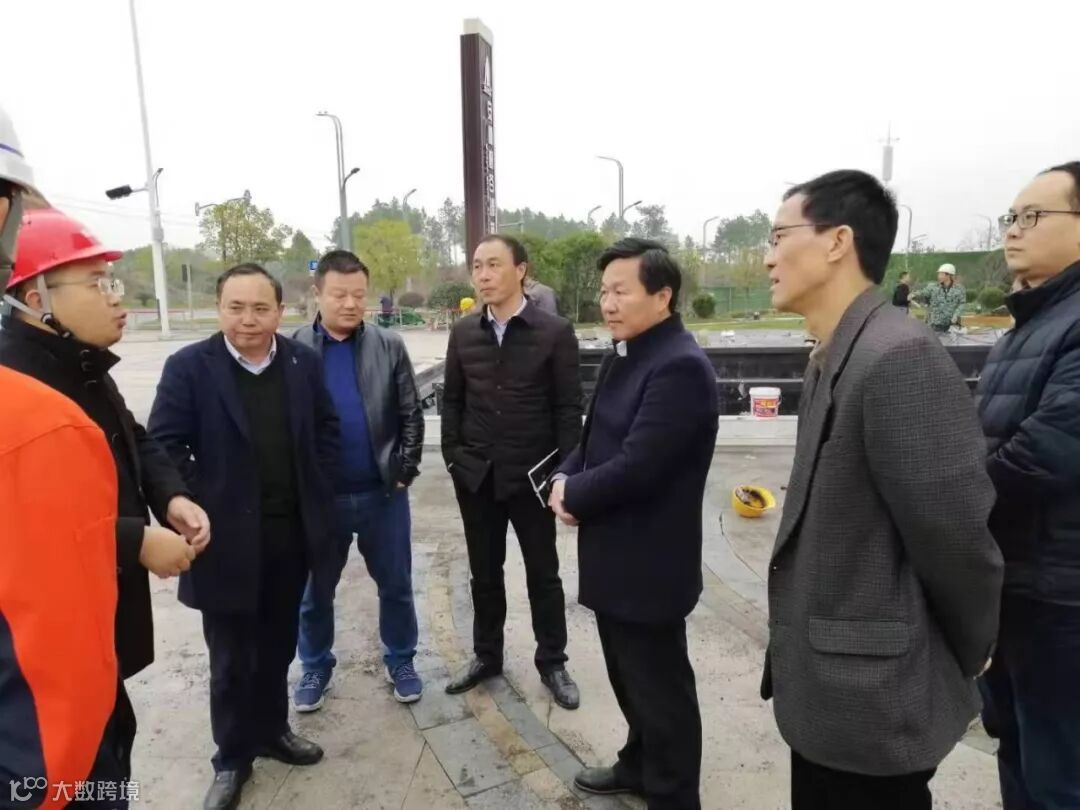

2.高铁经济试验区魏文攻书记携管委会相关领导至智谷雅苑项目视察指导工作。

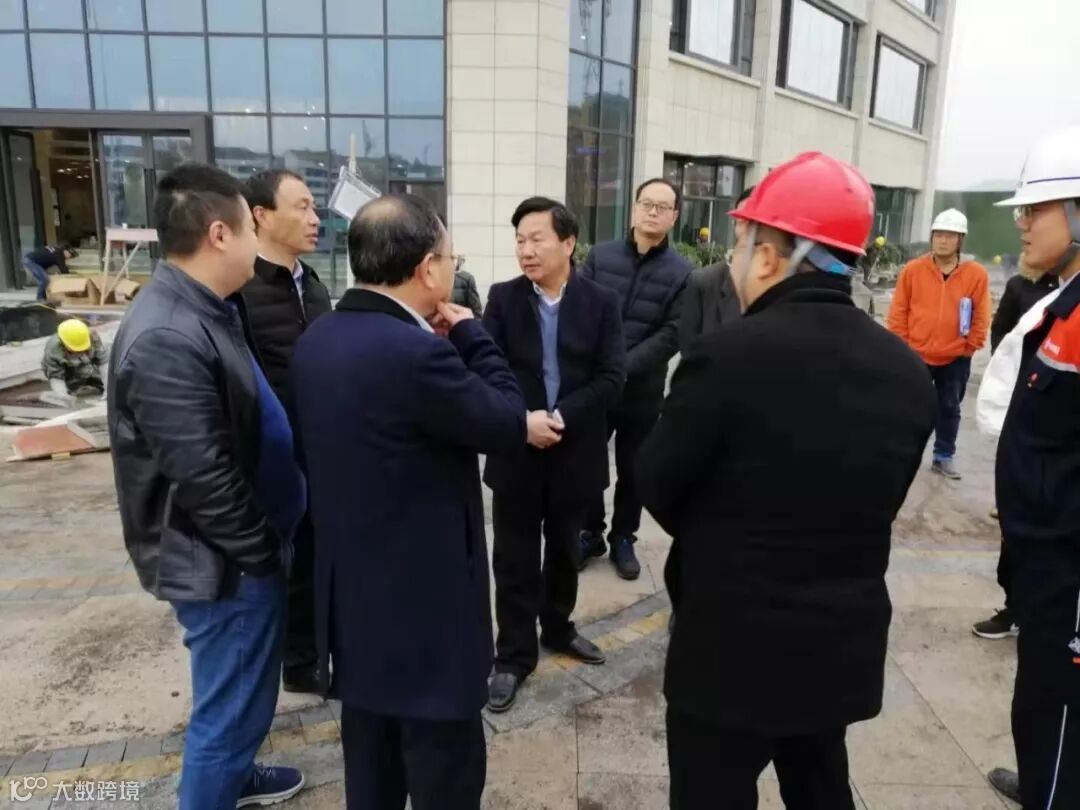

3.集团副总刘荣富组织安厦公司、智谷雅苑总包单位、销售单位、物业单位在智谷雅苑售楼部召关于销售物业进场及售楼部开放专题会。

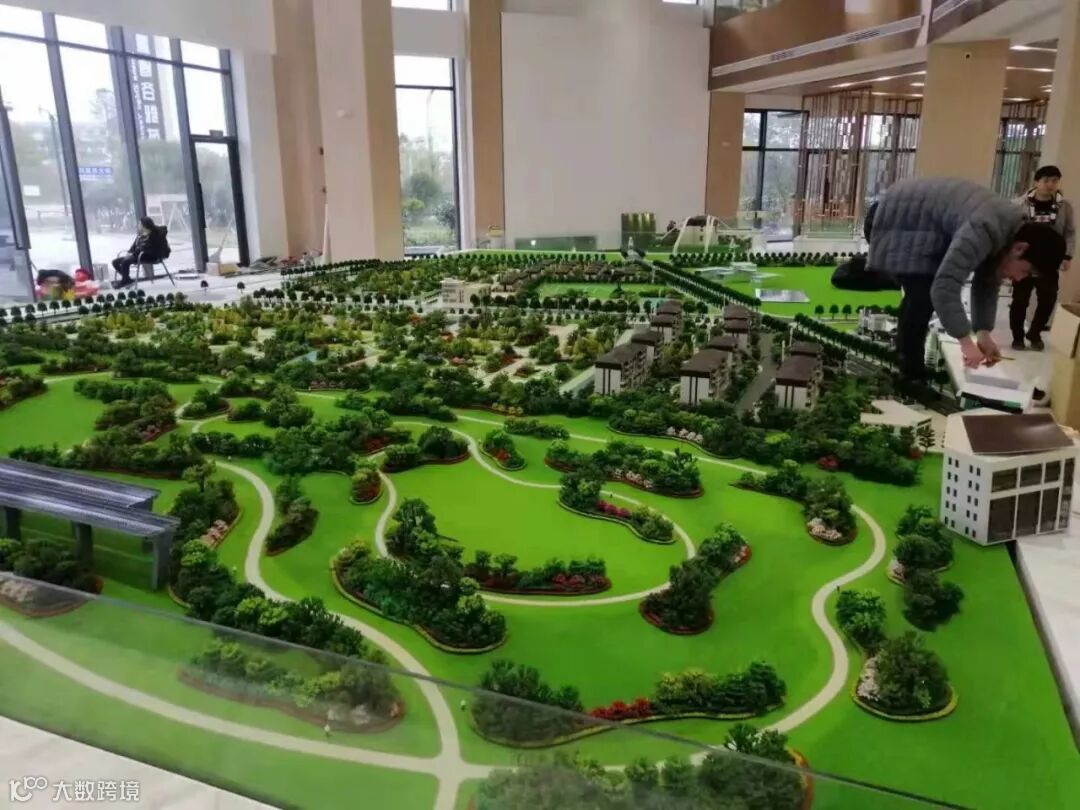

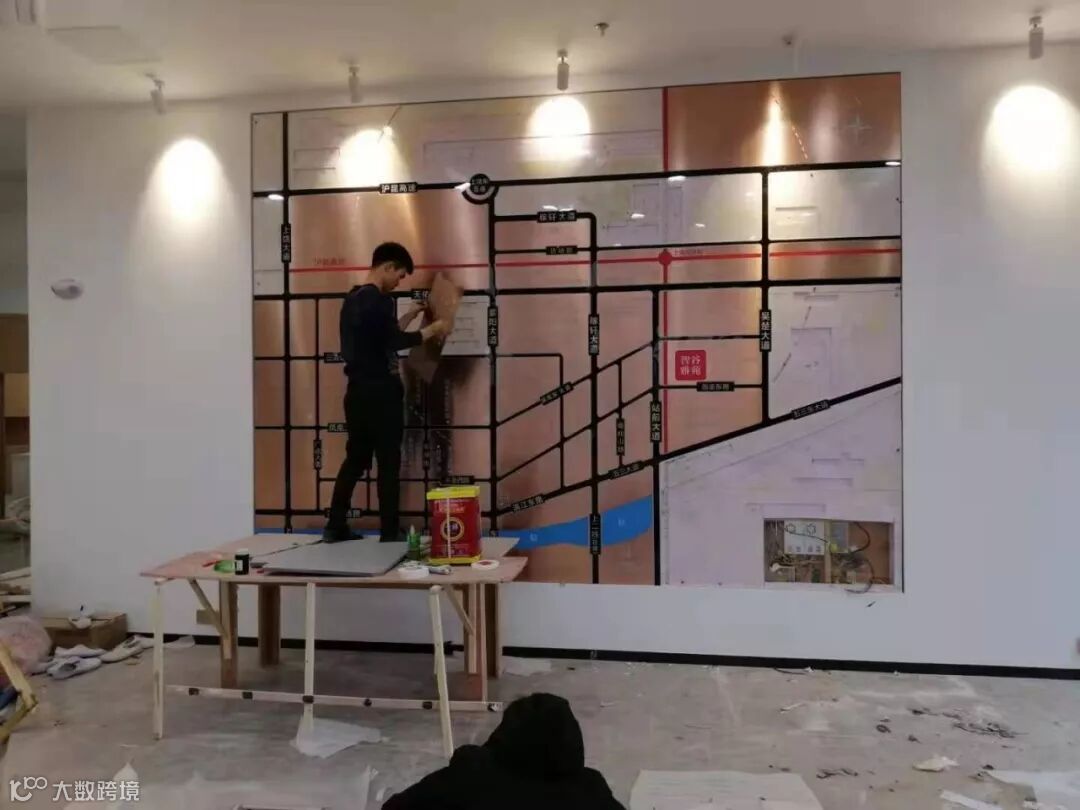

4.智谷雅苑项目销售中心本周沙盘,户模,区位图安装调试;软装摆设收尾;外尾景观收尾工作。



5.智谷雅苑项目本周:

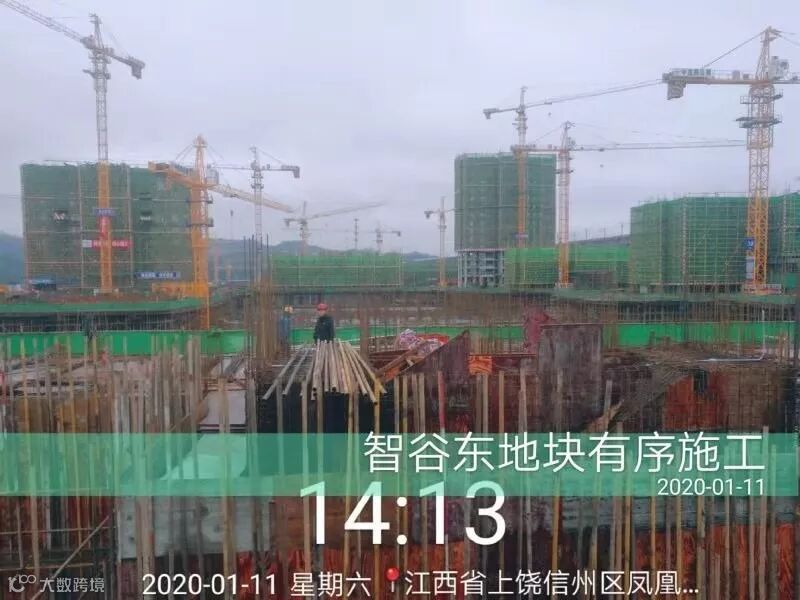

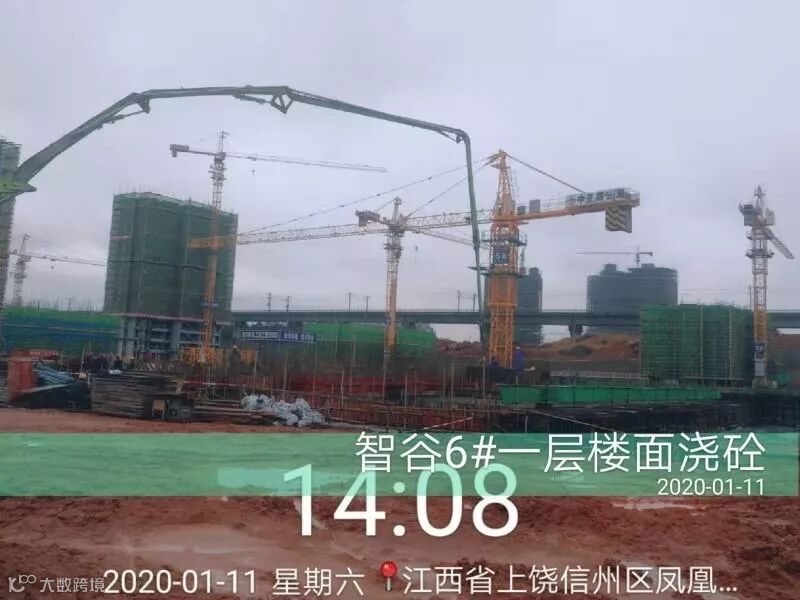

1)东地块西地块各工序有序施工。

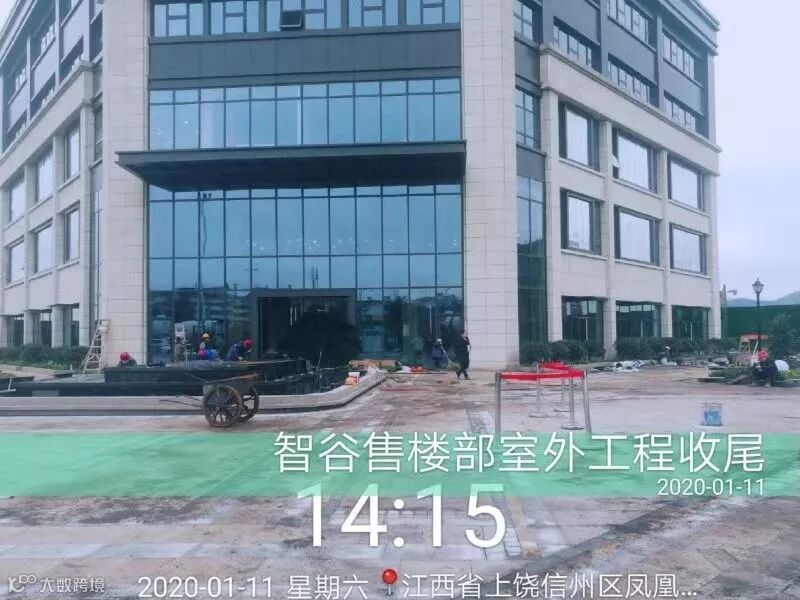

2)智谷售楼部完善收尾工程。

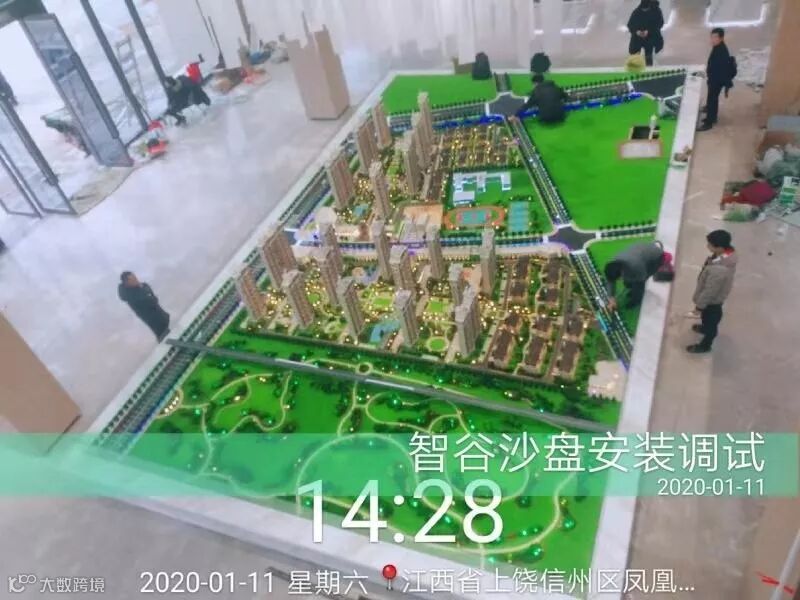

3)智谷沙盘安装调试。
4)智谷物业进场培训。









1.安厦带湖雅苑项目部由建设方组织监理方、施工总承包方召开节前例会,做好年前相关工作的部署;并做好放假前工作节点安排及列出三方值班表,同时对现场进行安全大检查,场地封闭管理等工作。最后由监理下发停工令,待节后开出复工令。

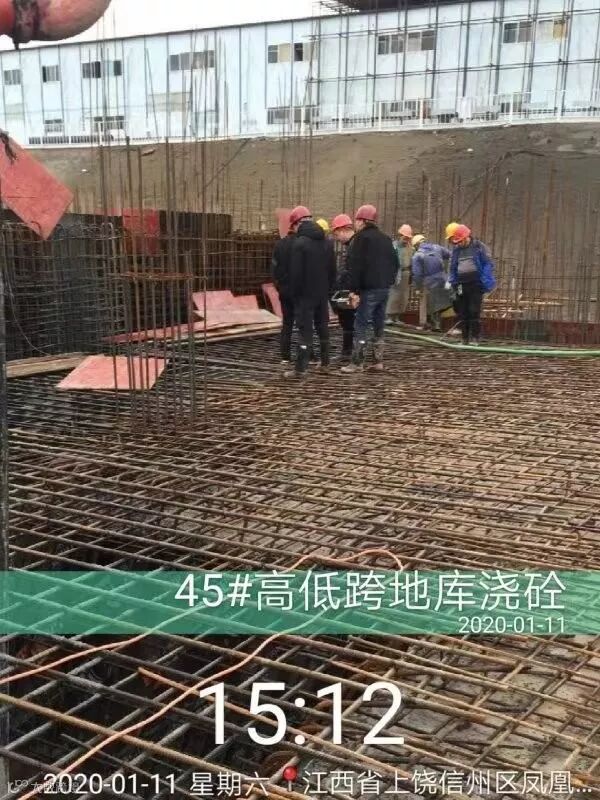

2.带湖雅苑项目本周:2#楼17层地面打灰;6#楼首层搭内支撑架;7#楼北侧地库防水筏板钢筋绑扎;宾馆二层绑扎钢筋;16#排屋地下一层支架支模;2和8#楼二层二次结构在砌筑;

上饶市安厦房地产开发有限公司
