【国资集团·安厦地产】工作周报(02.25-03.03)

【国资集团·安厦地产】工作周报(02.25-03.03) 安厦进度信息
2019-03-03
0
导读:会中刘总对本周工作进行布置安排,并针对智谷雅苑、带湖雅苑2个项目实际情况,并结合集团务虚会议精神指示,明确了各项目重要的时间节点和既定目标。

安厦工作

进度周报

2019.02.25-2019.03.03

项目:智谷雅苑、带湖雅苑

安厦本周主要工作安排

中刘总对本周工作进行布置安排,并针对智谷雅苑、带湖雅苑2个项目实际情况,并结合集团务虚会议精神指示,明确了各项目重要的时间节点和既定目标。其具体如下:

一、会议中刘总布置安排本周安厦房地产公司各项目须完成工作任务:

智谷雅苑项目:

①、项目临时用电施工工作确保在4月15日之前完成。

②、跟进项目地表土方外运及场内回填工作。

、跟进项目临时围墙砌筑工作,督促施工单位在天气允许情况下保质保量的进行项目临时围墙砌筑工作。

④、跟进项目地表迁坟收尾工作,督促村委会在天气允许情况下落实项目地表迁坟工作。

带湖雅苑项目:

①、跟进项目方案备案后续手续办理工作,督促设计单位进行初步设计工作。

②、跟进项目地块地勘工作。

、跟进项目地表土方外运工作。

在建项目

安厦·智谷雅苑

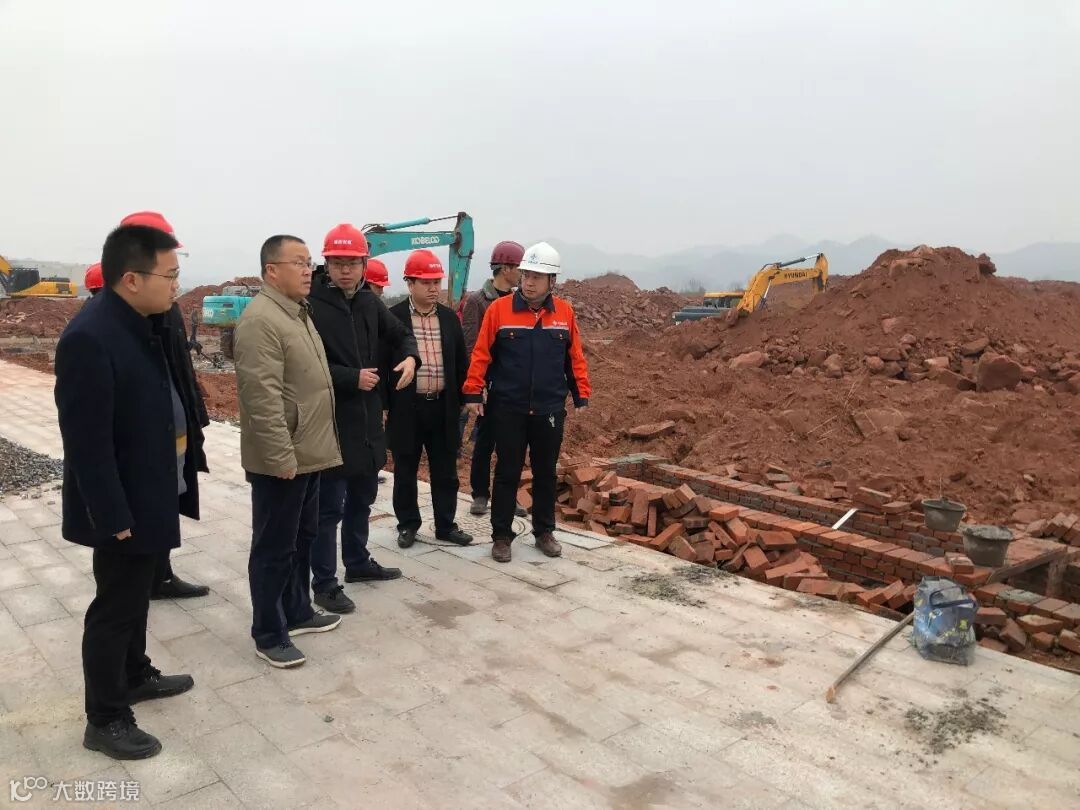

1.集团公司副总刘荣富至安厦智谷雅苑项目现场检查指导工作。

2.智谷雅苑项目本周现场6号地块北侧冲洗平台铺设中。

3.智谷雅苑项目本周现场临时围墙施工中。

4.智谷雅苑项目现场本周碎石工作进行中。

5.智谷雅苑项目本周已至行政服务中心城管局报送智谷雅苑临电工程市政道路开挖申请资料。

6.安厦地产公司邀请集团公司刘怡金总工、招标办副主任张艳、法务办何梦君、财务部揭丽婷共同商讨安厦智谷雅苑销售代理合同事宜。

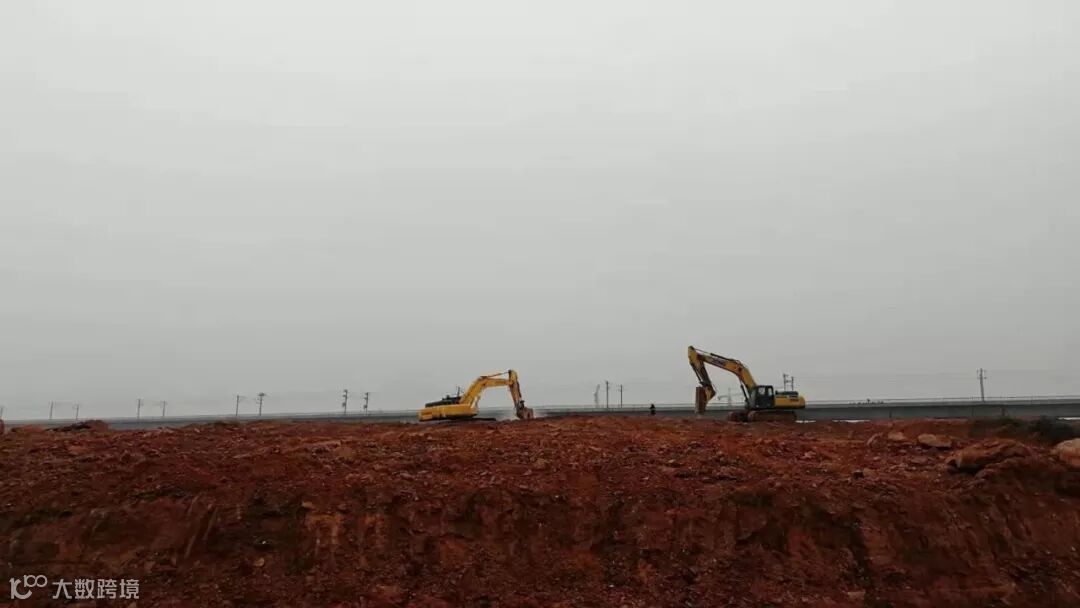

7.土方外运工作:本周因天气原因未进行土石方外运工作。

安厦·带湖雅苑

1.集团公司副总刘荣富至安厦带湖雅苑项目现场检查指导工作。

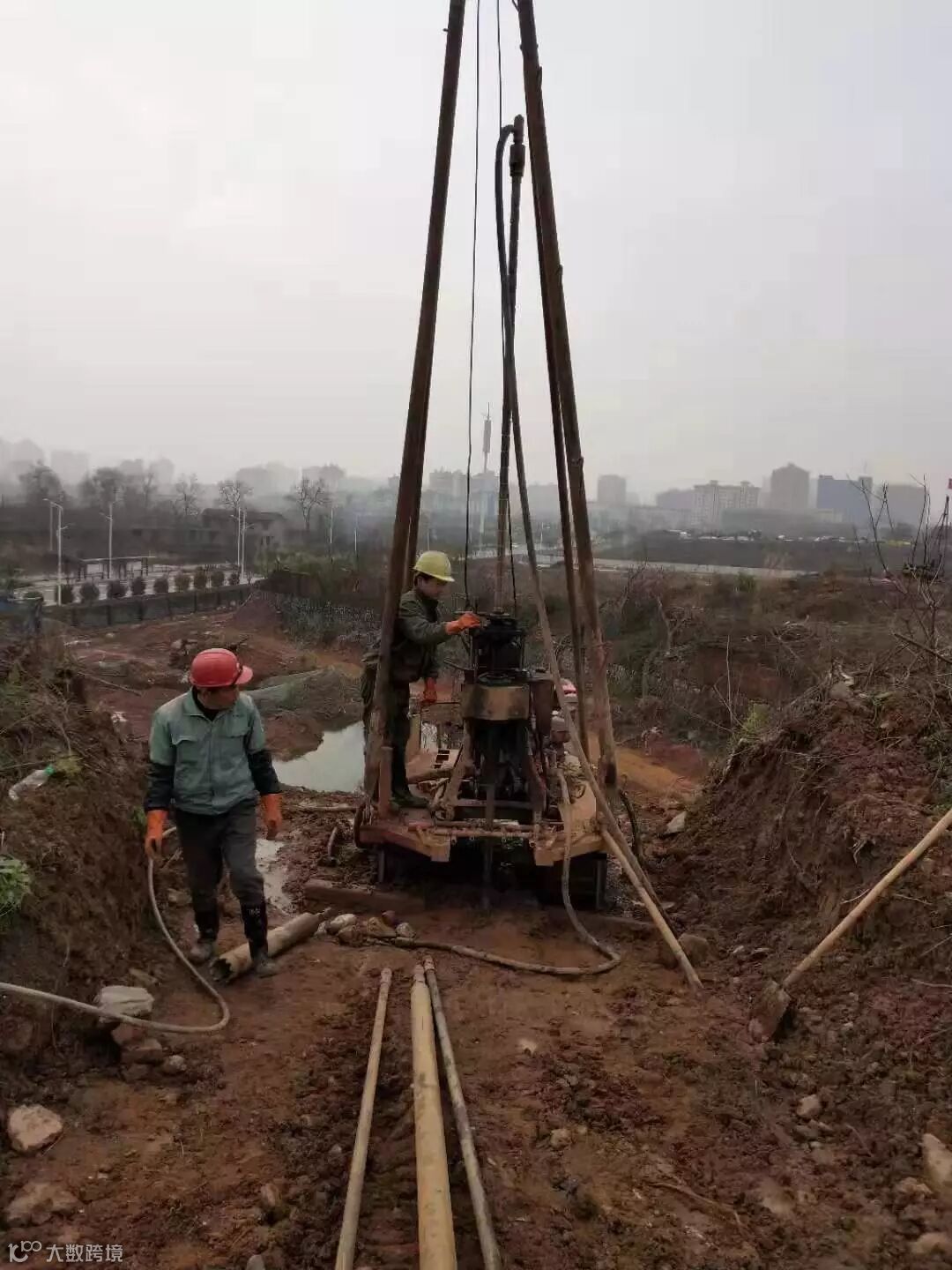

2.带湖雅苑项目本周详勘工作进行中。

3.带湖雅苑项目本周开展户型探讨会,集团刘总工、杨超、设计院建筑专业设计师周忠河、规划设计师刘伟、带湖雅苑项目销售代理负责人仇子璋、安厦徐总和相关专业人员参加了会议。
4.本周土石方外运工作:本周因天气原因出土236车,约3776方。

上饶市安厦房地产开发有限公司
