安厦工作
进度周报
2020.5.18-2020.5.24
项目:智谷雅苑、带湖雅苑
一、会议强调全力抓好各项目工地质量与安全生产工作。
1、安全生产绝不松懈:随着工程进度推进,从高架搭设质量开始严格把关,要求监理单位做好实时监督与管理,并定期组织开展安全检查,全面排查安全隐患,确保安全生产。
二、会议要求全员坚守底线,全面做好廉政建设工作。
1、针对单一来源采购项目,须多人参与谈判,努力将公司利益最大化。
2、其它采购项目须秉持公开、公平、公正原则,严格遵循集团公司相关招标规定,确定中标单位,确保流程合法合规。
3、针对各广告投放情况,应定期跟踪检查,对于广告更换,从申请更换到更换完成应对相应的详细流水记录建档备案。
4、加强对销售代理、物业单位的监管,确保各售楼部物资采购、领用、发放等手续规范、齐全,并建立好相应台账。
三、会议要求加快各项目预售许可证办理进度,以期尽早全面取得预售许可证,利于掌握市场主动权。

在建项目


1.在集团公司副总经理刘荣富的指示下,抓实、做好“迎两会”期间的安全生产工作!

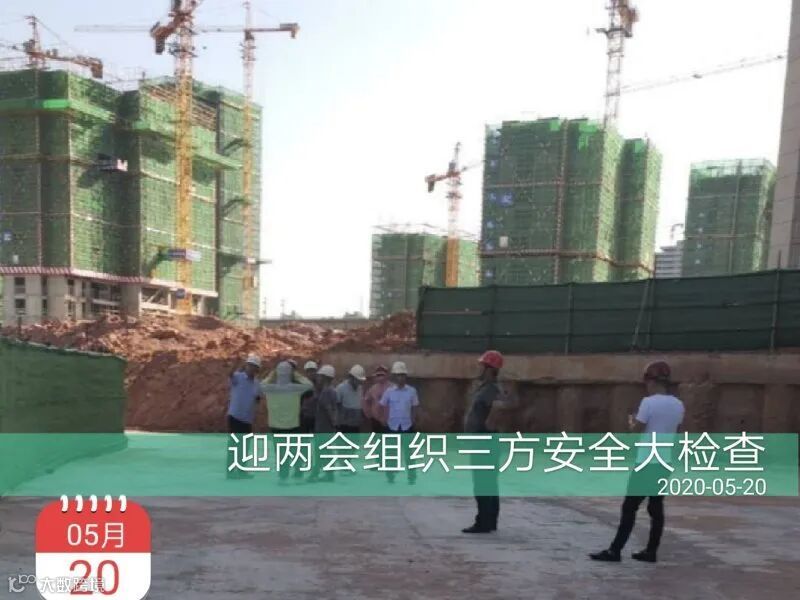

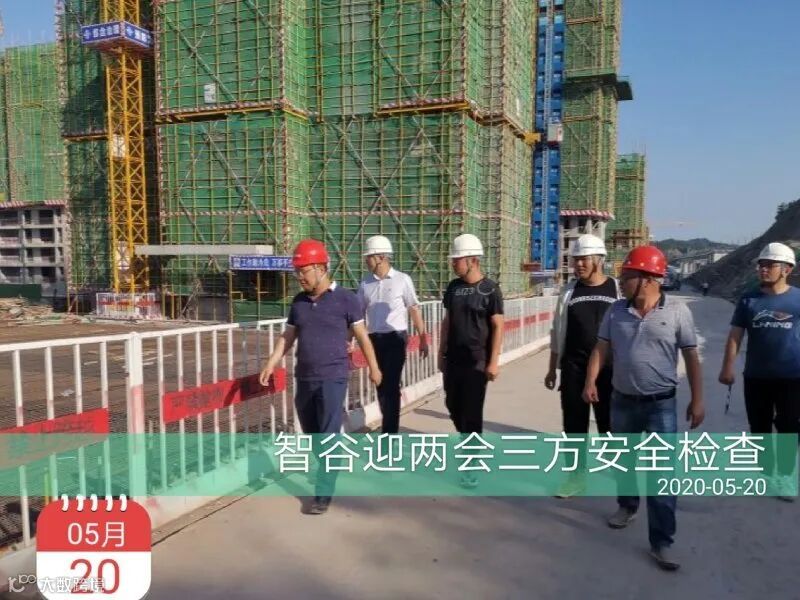

安厦.智谷雅苑项目由建设方组织监理方、施工方三方开展拉网式安全排查工作:
1)对塔吊、人货梯、卸料平台、外架工作面、临边防护措施、防疫检查等进行隐患排查,发现问题限时整改,把问题处理在萌芽状态,确保安全生产!
2)对农民工的工作情绪情况信息收集,做好维稳工作!
3)做好项目西地块临边高铁沿线的垃圾清理,落实安保工作就绪!
4)宣贯防疫防控按文件精神继续跟进相关工作,同时做好双创工作!
5)做好安全消防工作、督查施工方做好两会期间安全值班表!
6)智谷雅苑作为上饶市的“智慧工程示范区”和高铁试验区拟建“杜娟花奖观摩地”。

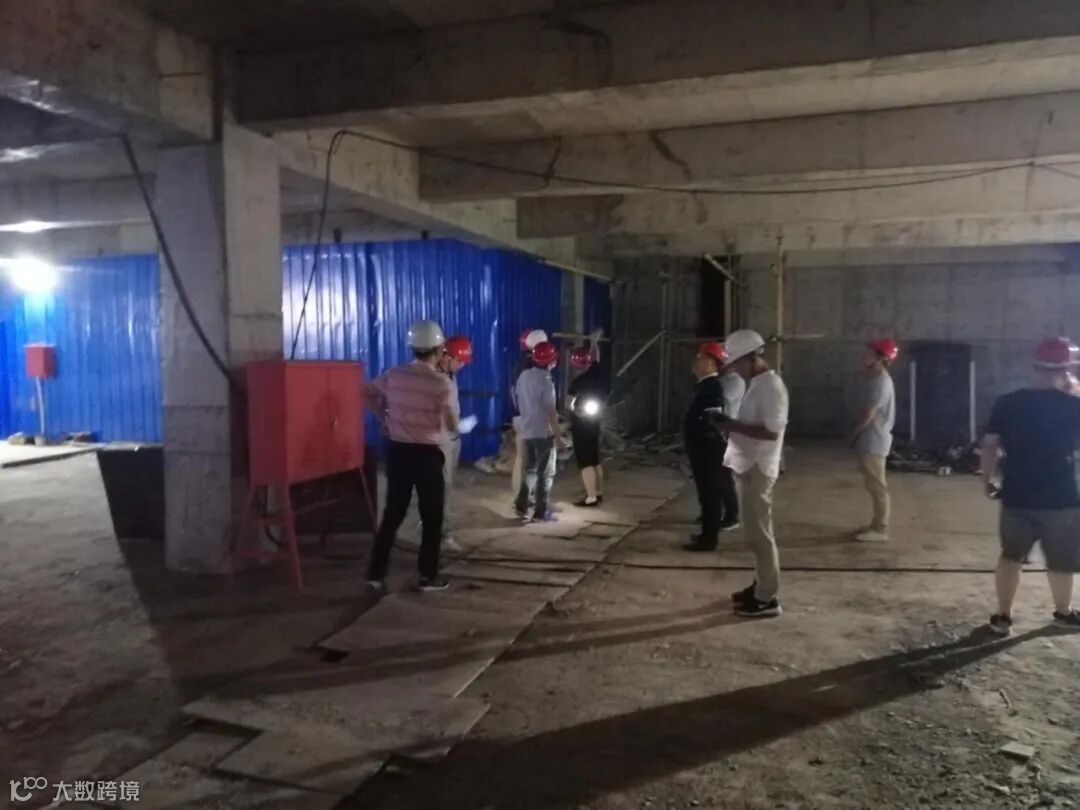

2.智谷雅苑项目组织召开第23次监理例会。

3.市住建局、市劳动监察支队及高铁新区管委会领导至智谷雅苑项目迎两会检查指导工作。

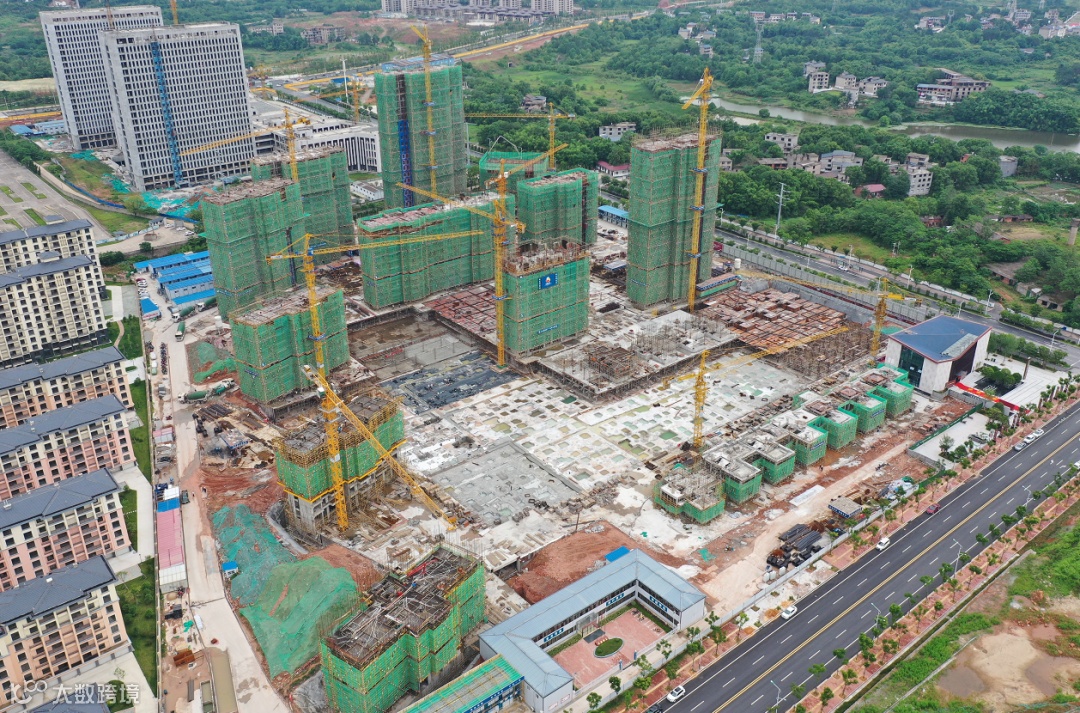

4.智谷雅苑项目现场:
东地块:

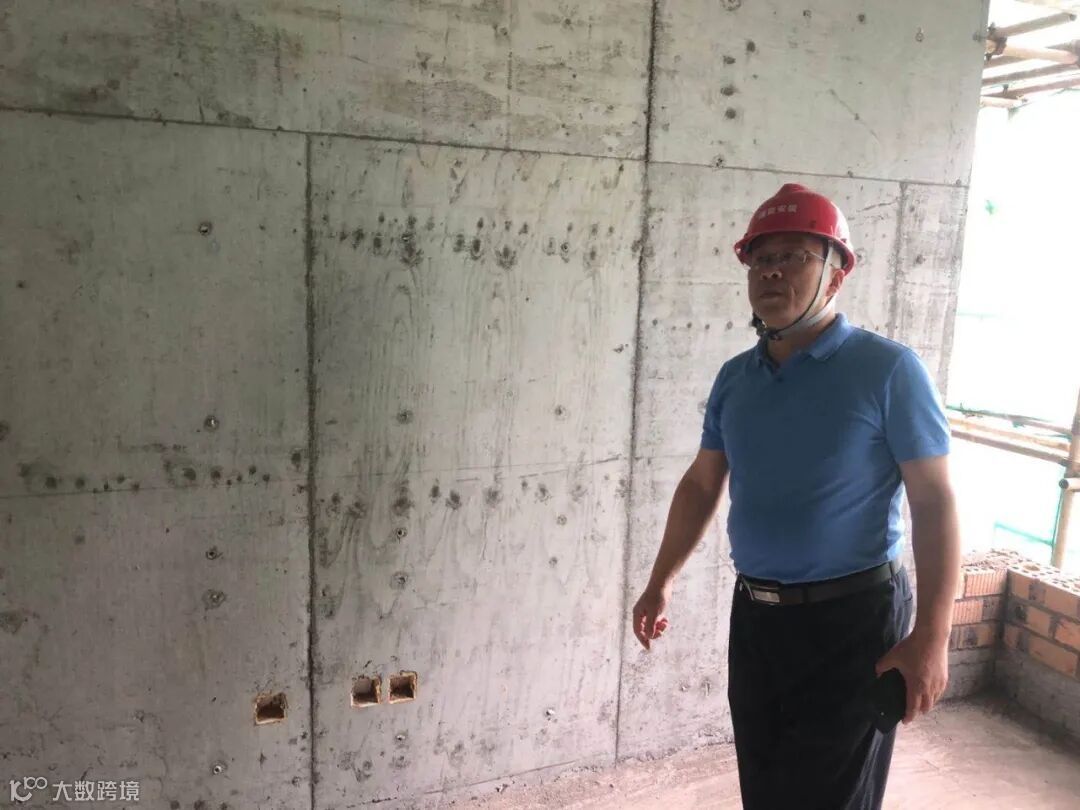

1、40#楼西单元9层墙柱模板加固,东单元9层墙柱钢筋绑扎,43#楼13层外架挂网。
2、46#楼6层墙柱封模,47#楼8层墙柱钢筋绑扎,42#楼4层顶板钢筋绑扎。
3、45#楼西单元4层顶板钢筋绑扎,东单元5层底板浇筑完成。
3、别墅51#、52#、53#负一层顶板钢筋绑扎完成。
西地块:
1、9#楼26层墙柱钢筋绑扎,12#楼11层墙柱钢筋绑扎,13#楼8层墙柱支模,15#楼7层支模架搭设。
2、6#楼9层顶板模板铺设,5#楼3层墙柱钢筋绑扎,11#楼9层顶板模板铺设,8#楼13层顶板浇筑,10#楼12层顶板钢筋绑扎。
3、16#楼6层柱钢筋绑扎,17#楼5层支模架搭设,18#楼5层梁板搭设;19#楼5层墙柱钢筋绑扎,22#楼5层模板支撑架搭设,25#楼4层柱筋绑扎,26#楼5层钢筋绑扎。
4、1#楼5层支模架搭设,2#楼西单元7层顶板钢筋绑扎,东单元6层浇筑混凝土,3#楼14层墙柱钢筋绑扎,7#楼11层顶板钢筋绑扎。

5.智谷雅苑售楼部按照相关疫情防控要求,每日对各处进行消毒工作,并对来访人员进行体温测量、登记、消毒等工作。




1.集团公司副总经理刘荣富在安厦周例会部署工作时,着重强调抓好安全管理工作并指示:抓实、做好“迎两会”期间的安全生产工作!

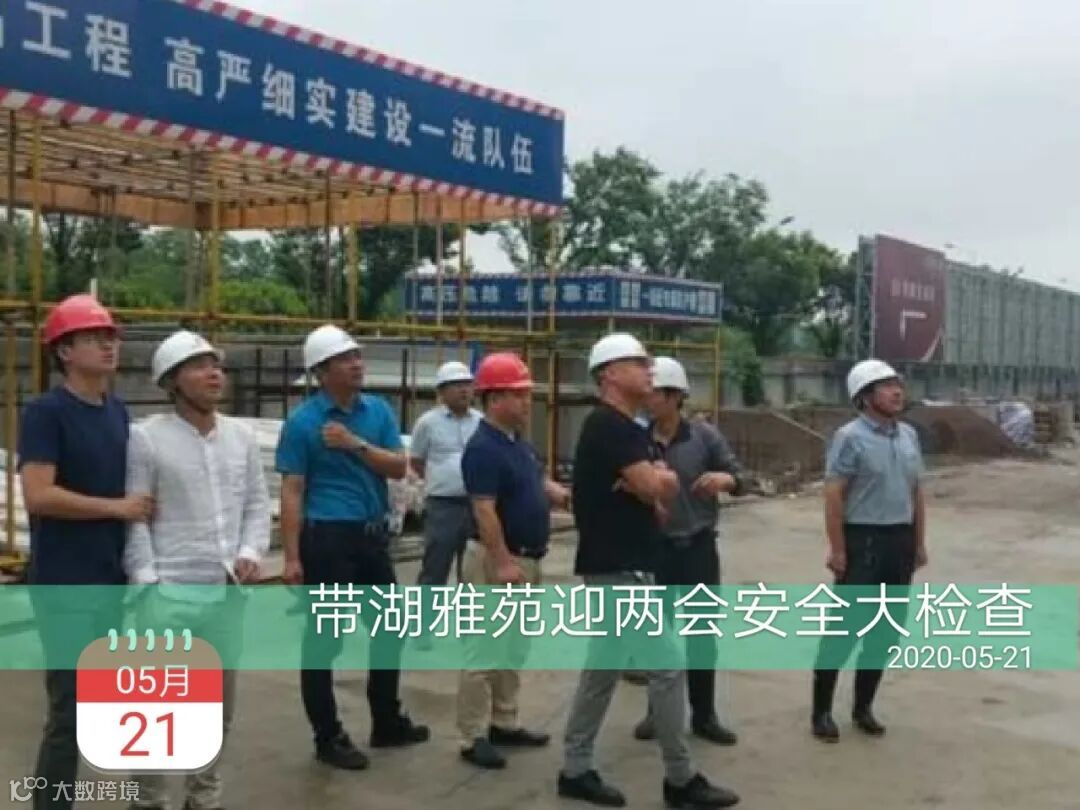

带湖雅苑项目部积极响应,由建设方组织监理方、施工方三方对在建项目全面开展迎两会安全生产大检查并开专题会落实相关工作:
1)对塔吊、人货梯、卸料平台、外架工作面、临边防护措施、办公区、生活区进行防疫检查等进行隐患排查,发现问题限时整改,把问题处理在萌芽状态,确保两会期间安全生产!
2)对农民工的工作情绪情况信息收集,做好维稳工作!
3)做好项目文明施工管理,给客户营造温馨气氛,并落实好安保工作就绪!
4)宣贯防疫防控按文件精神继续跟进相关工作,同时做好双创工作!
5)做好安全消防工作、督查施工方做好两会期间安全值班表!
6)带湖雅苑作为信州区拟建“省优工程观摩地”。


2.集团公司副总刘荣富至带湖雅苑项目现场检查指导工作。

3.带湖雅苑进行2#、8#楼地上中间一次结构、二次结构验收及1#、3#、4#、7#号楼、宾馆基础结构分部验收,区住建局建管科、集团工程管理部、以及设计、地勘、监理、施工、业主方等有关人员共同进行验收。


4.带湖雅苑项目召开监理周例会。

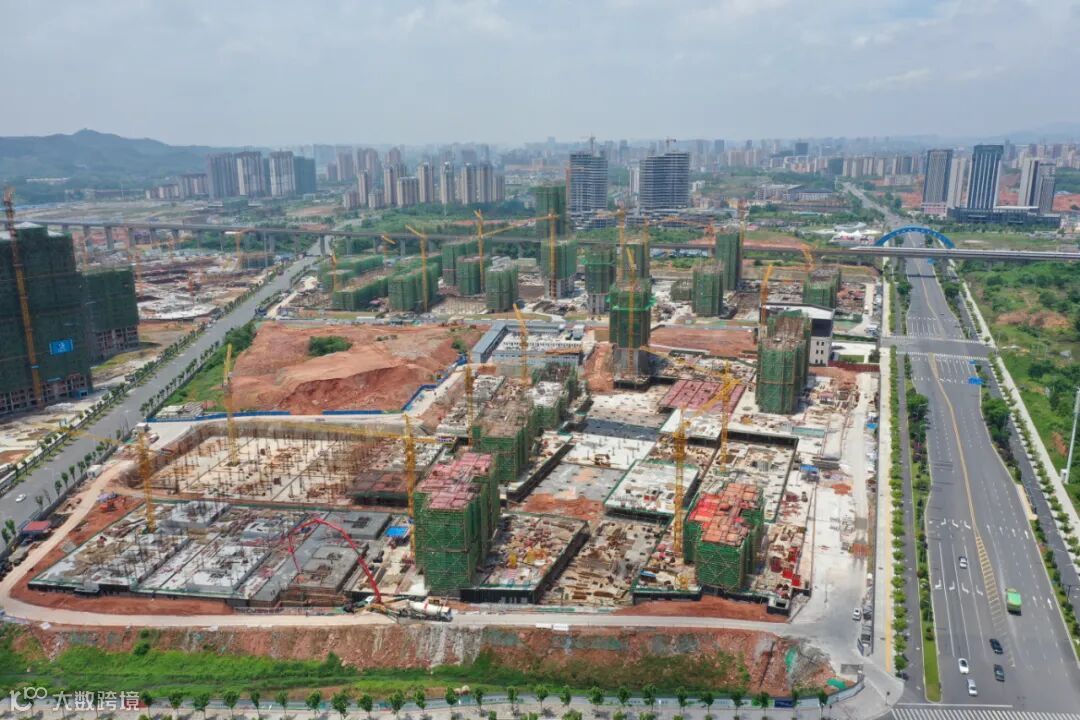

5.带湖雅苑项目现场:
1、1#楼17层墙柱钢筋绑扎,水电预埋管路;
2、2#楼26层顶板梁钢筋绑扎;
3、3#楼16层顶板钢筋绑扎完成,墙柱模板加固;
4、4号楼东单元12层顶板支设模板墙柱合模;西单元11层顶板钢筋绑扎;
5、5#楼11层顶板钢筋绑扎,模板加固;
6、6#楼9层顶板梁钢筋绑扎;
7、7#楼11层墙柱钢筋绑扎;
8、8#楼21层顶板钢筋绑扎;
9、9#楼8层墙柱钢筋绑扎;
10、10#楼6层、宾馆7层放线,外架搭设;
11、2#楼南侧负一层顶板钢筋绑扎;
12、4#楼西单元南侧负一层顶板钢筋绑扎;
13、6#楼南侧基础卷材防水施工;
14、9#楼东侧基础卷材防水施工;
15、6#楼东侧基础底板浇筑完成;
16、16号楼排屋北侧防水保护层施工完成;
17、2#楼17层二次结构砌筑完成80%,9层构造柱浇筑完成;
18、8#楼15层二次结构砌筑完成60%,9层构造柱浇筑完成;2层内墙拉毛完成,准备抹灰做样板;
19、1#楼3层二次结构砌筑完成65%,3#楼3层构造柱浇筑完成50%;

6.带湖雅苑售楼部按照相关疫情防控要求,每日对各处进行消毒工作,并对来访人员进行体温测量、登记、消毒等工作。


上饶市安厦房地产开发有限公司
