进度周报
2020.8.3-2020.8.9
智谷雅苑/带湖雅苑/天佑学校
周例会主要内容
一、会议强调全力抓好各项目工地质量与安全工作。
1.工程质量:严格把关各项目总包单位二次砌筑原材料的质量,并要求监理单位对过程施工质量做好严格监督与把控。
2.安全施工:督促各项目总包单位须防护措施先于施工,定期检查维修保养塔吊和货梯等设备。
二、会议要求加强与各项目总包单位的沟通对接,分清各自权责,提前做好相关计划确保工程有序施工。
三、会议要求针对各广告投放事宜,须严格检查并督促合作单位按照合同约定内容落实到位。
四、会议对今后的制度学习提出以下几点要求:
1. 继续保持良好的学习氛围。
2. 继续深入学习制度,对照自身,查找不足。
3. 提高制度执行能力,按照制度有关要求及时与各部门对接好相关工作。
在建项目

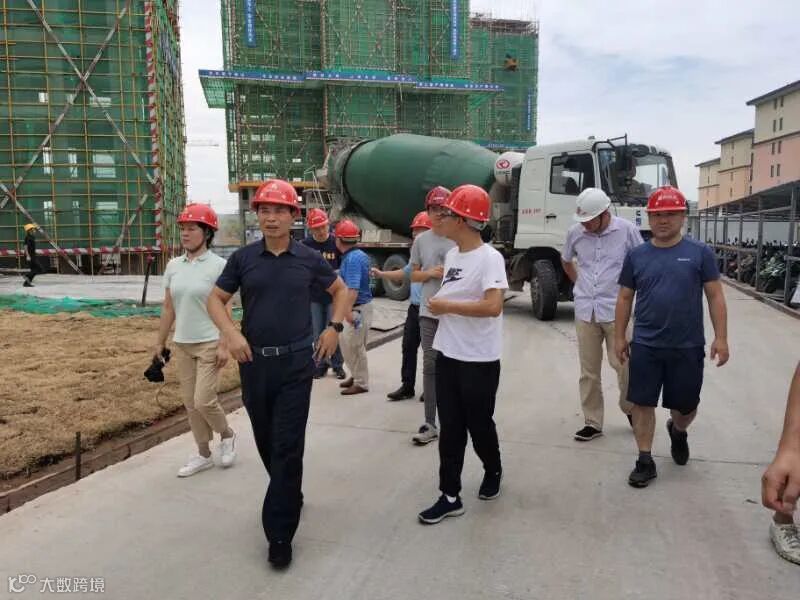

1.安厦联合党支部、集团机关第二党支部本周至安厦·智谷雅苑项目举行''夏日送清凉 生产保安全''活动。

2.智谷雅苑6、12、15、27、38#楼产权告知单办理完毕。
本周项目现场

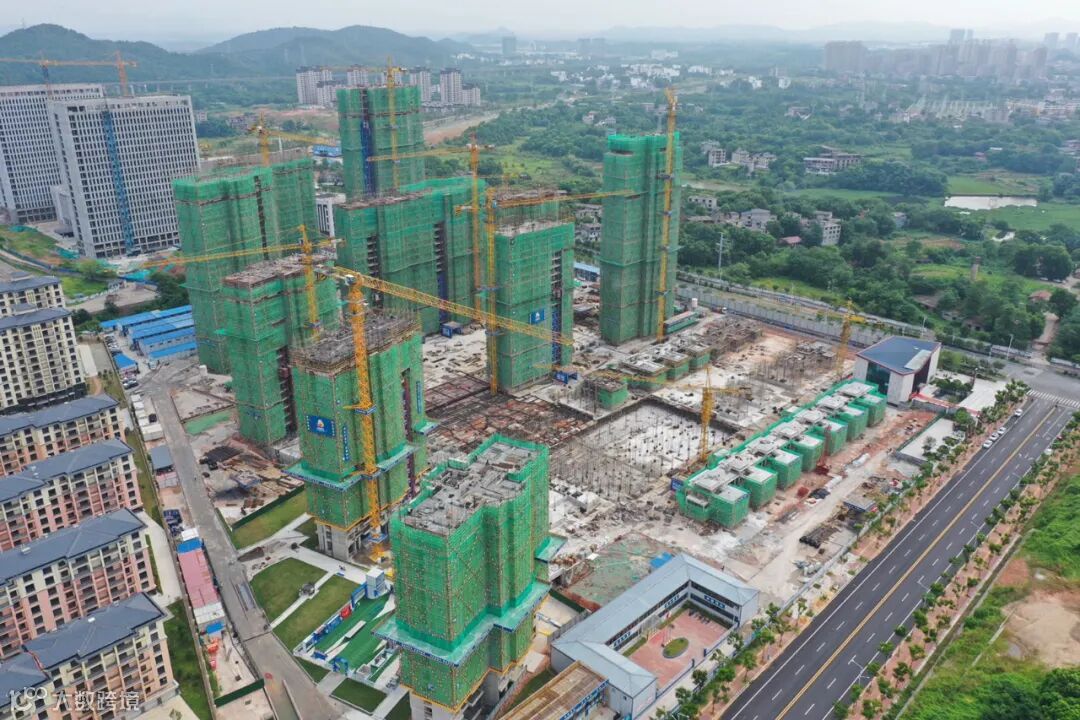

东地块:
1、40#楼西单元18层顶板模板安装,东单元18层顶板模板安装,43#楼21层墙柱模板加固。
2、46#楼15层顶板浇筑,47#楼17层顶板钢筋绑扎,42#楼10层木工支模架搭设,41#楼一层顶板模板安装。
3、45#楼9层墙柱封模。
4、别墅59#楼负一层顶板钢筋绑扎。

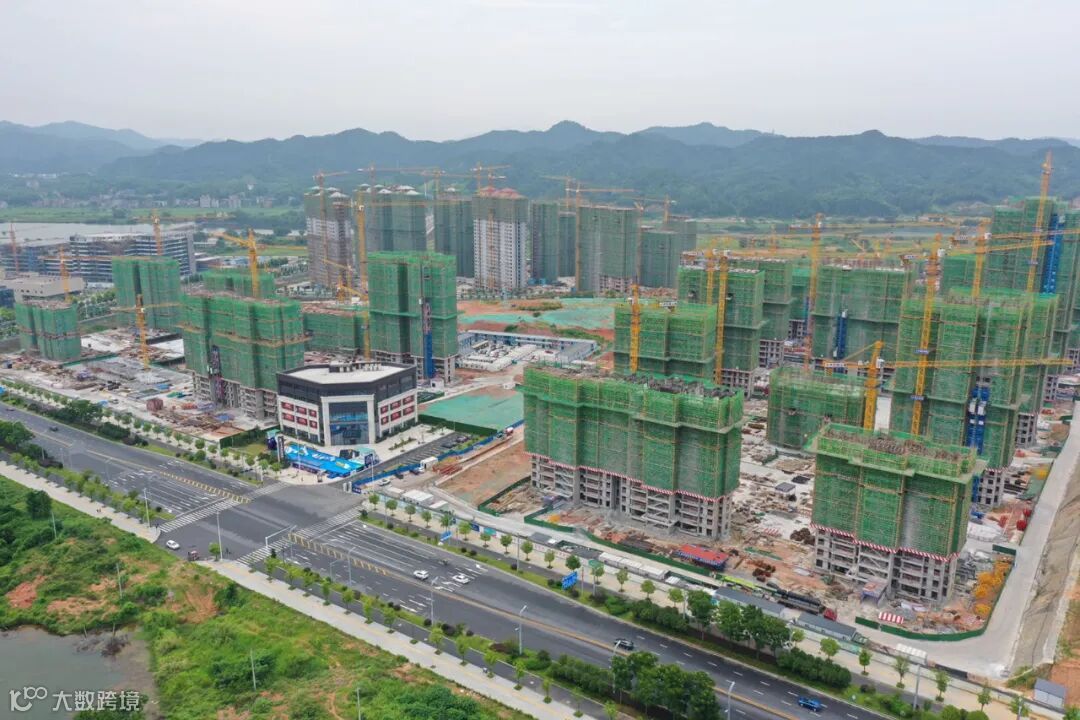

西地块:
1、9#楼封顶,12#楼20层工字钢搭设,13#楼15层顶板钢筋绑扎,15#楼15层墙柱钢筋绑扎。
2、6#楼18层顶板浇筑,5#楼10层工字钢搭设,11#楼20层墙柱钢筋绑扎,8#楼20层顶板浇筑,10#楼20层顶板模板铺设。
3、20#楼5层支模架搭设,21#楼4层梁板浇筑,23#楼4层梁板模板安装。
4、1#楼13层顶板浇筑,2#楼西单元15层墙柱封模,东单元15层工字钢搭设,3#楼22层顶板模板加固,7#楼20层支模架搭设。

1.安厦联合党支部、集团机关第二党支部本周至安厦·带湖雅苑项目举行''夏日送清凉 生产保安全''活动。

2.市住建局市场科孟繁斌、区住建局王勇华共同带队至带湖雅苑项目进行创卫检查。

本周项目现场
1、1#楼26层顶板铺设模板
2、2#楼花架机房模板铺设
3、3#楼27层墙柱钢筋绑扎,内架搭设
4、4号楼东单元23层墙柱钢筋绑扎;西单元22层顶板8月8日混凝土浇筑
5、5#楼19层顶板铺设模板
6、6#楼20层顶板铺设模板。
7、7#楼22层墙柱合模。
8、9#楼20层顶板模板铺设完成。
9、10#楼18层墙柱钢筋绑扎,外架搭设。
10、宾馆11层顶板钢筋绑扎完成。
11、7#楼西侧负一层顶板钢筋绑扎完成
12、11号楼西侧负一层顶板梁钢筋绑扎
13、2#楼30层墙体砌筑,25层构造柱浇筑,抹灰8层施工,22层附框安装,烟道25层
14、8#楼25层砌筑,20层构造柱浇筑,抹灰9层完成,19层附框安装,烟道22层安装
15、1#楼20层砌筑,9层构造柱浇筑,附框8层安装;3#楼20层砌筑,15层构造柱浇筑,附框安装15层
16、5#楼8层砌筑,4层构造柱浇筑
17、7#楼8层墙体砌筑,5层构造柱浇筑
18、16#楼首层反坎浇筑

1.高铁新区副区长余洪雷、石狮乡书记郭剑锋等在王家坝村委会议室召开天佑学校项目征拆工作专题调度会议。

2.本周协助石狮乡人大主席潘晓林对接市自来水公司(王家坝谢家村民小组自来水接水方案),并到荣信造价公司洽谈方案预算审计事宜。
上饶市安厦房地产开发有限公司
