【国资集团】安厦地产工作周报(7.08-7.14)

【国资集团】安厦地产工作周报(7.08-7.14) 安厦进度信息
2019-07-14
1
导读:信州区住建局质监、安监站主要领导在带湖雅苑项目部就项目质量、安全监督进行技术交底,建设方、监理方、总承包方等单位相关负责人参加。

安厦工作

进度周报

2019.07.08-2019.07.14

项目:智谷雅苑、带湖雅苑

安厦本周主要工作安排

一、会议中刘总布置安排本周安厦房地产公司各项目须完成工作任务:

(一)智谷雅苑项目:

1项目继续进行土方外运工作。

2跟进项目施工进度,力争完成年度计划中智谷售楼部、40#楼的可售面积计划。

3、按高铁新区管委会新的创国卫宣传要求,对围墙创卫标语调整实施。

4、抓好进度、同时做好质量控制及安全生产、文明施工创卫工作。

(二)带湖雅苑项目:

1项目继续进行土方外运工作,并跟2#、8#楼土石方开挖及售楼部进度节点,以利跟进后续工作。

2、本周完成图纸会审、设计交底、质安监交底等工作。

3、督促施工单位办理完成工商保险手续。

二、两个项目施工许可证办理完毕后,报送相关预测绘材料至上饶市自然资源局,对接市相关职能部门报送两个项目消防备案手续以及人防手续。

三、两项目本周做好人防检测和基坑监测的方案上报集团公司经管会。

四、学习企业文化精神,深入学习集团公司“四增五抓”、“231产业发展定位战略”。

五、学习员工安全生产手册,抓好安全生产、按照安全操作规范施工,重视安全工作落到实处。

六、积极响应集团公司的创卫要求,应高度重视并落实好两项目的创卫工作。

在建项目

安厦·智谷雅苑

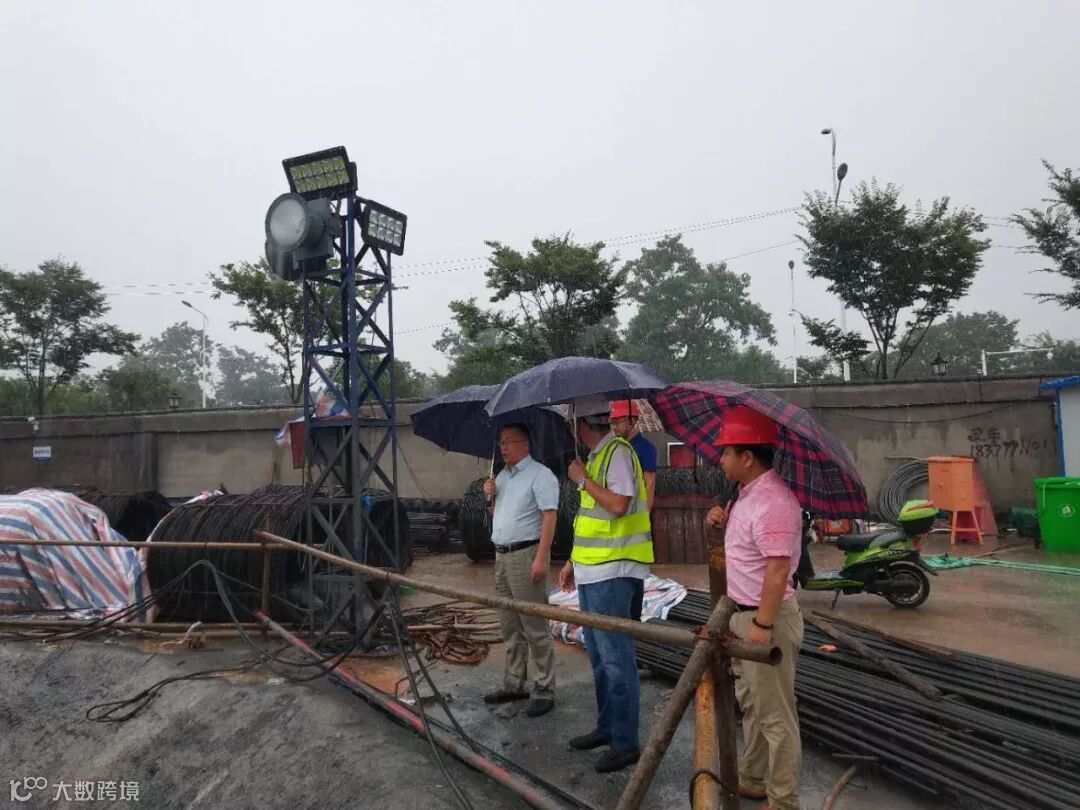

1.集团副总刘荣富本周至智谷雅苑项目现场检查指导工作;并根据集团创卫工作要求,就项目目前创卫工作做出相关指示。

2.智谷雅苑项目组织召开第五次监理例会。

3.在集团公司刘总的指示下,安厦徐总在中交四公局智谷雅苑项目部会同监理方、施工方召开:国资集团《关于推进创国卫工作实行片长制的实施方案》文件贯彻落实专题会。

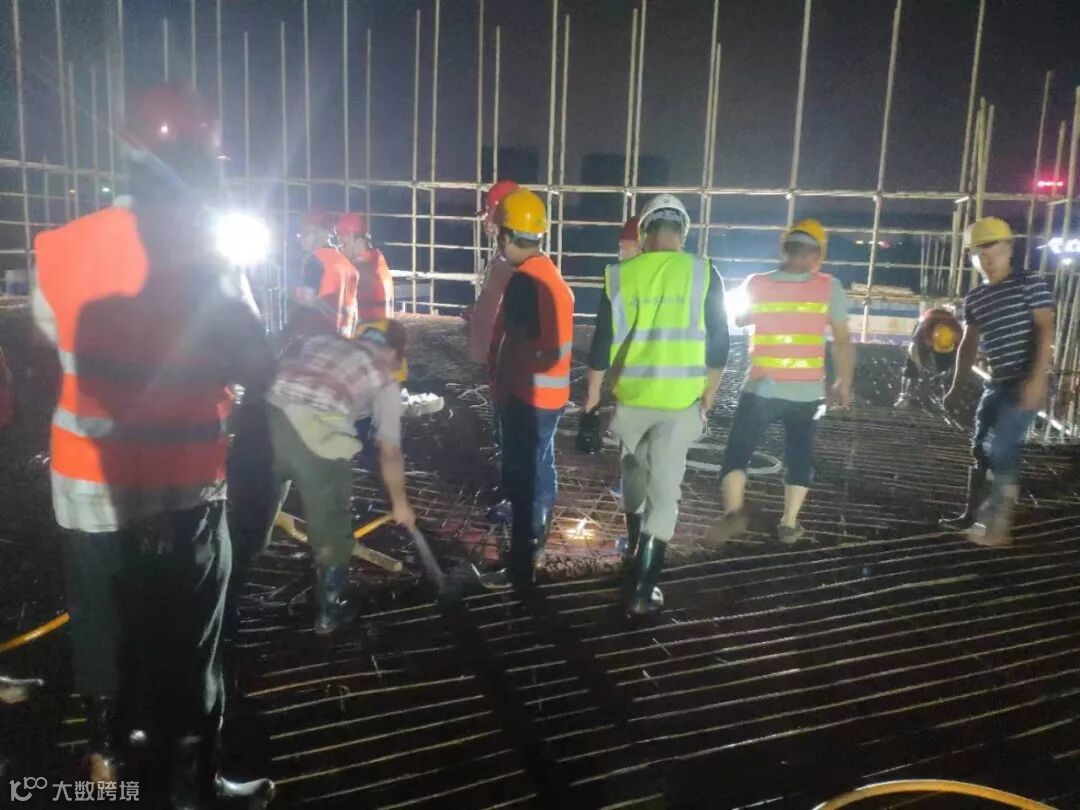

4.智谷雅苑项目现场本周36#楼(售楼部)首层顶板钢筋及内架验收,浇筑混凝土;项目现场桩基旋挖作业等工作持续进行中。

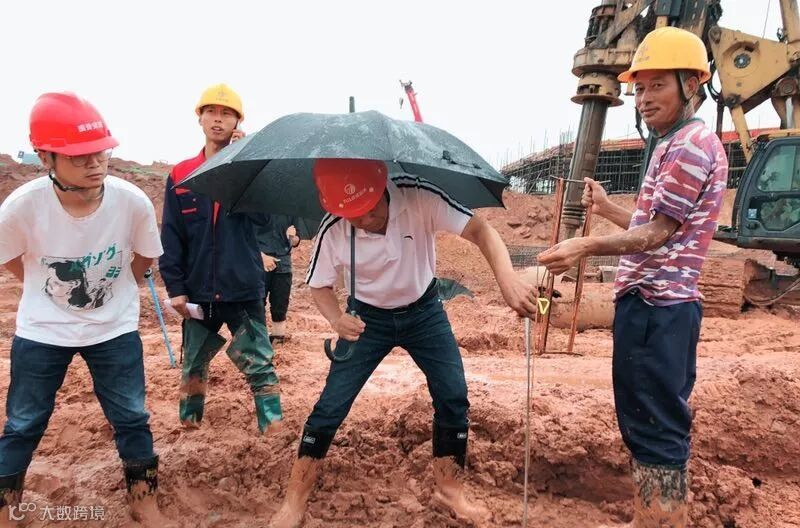

5.本周安厦工程人员每日会同监理单位对项目现场桩基终孔进行可视化验收。

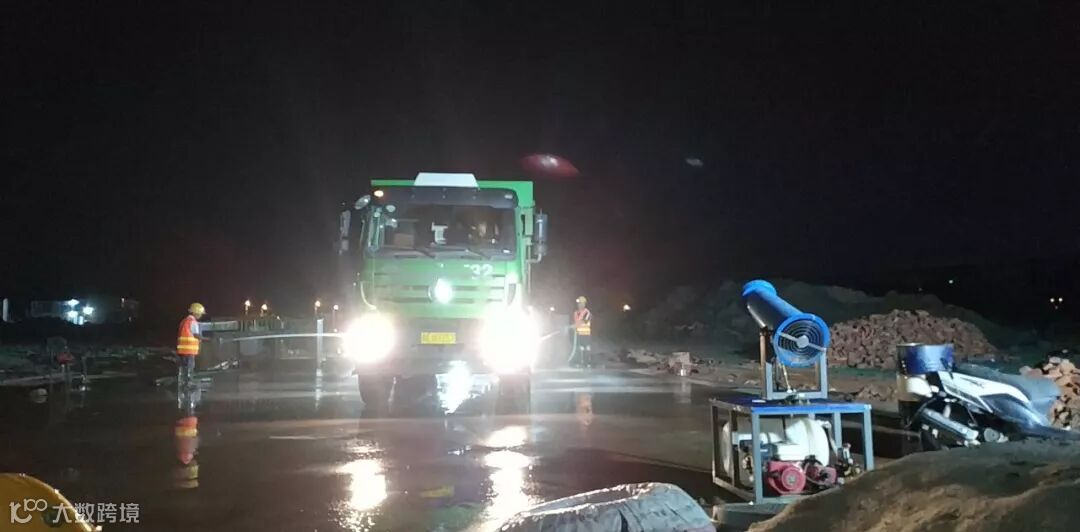

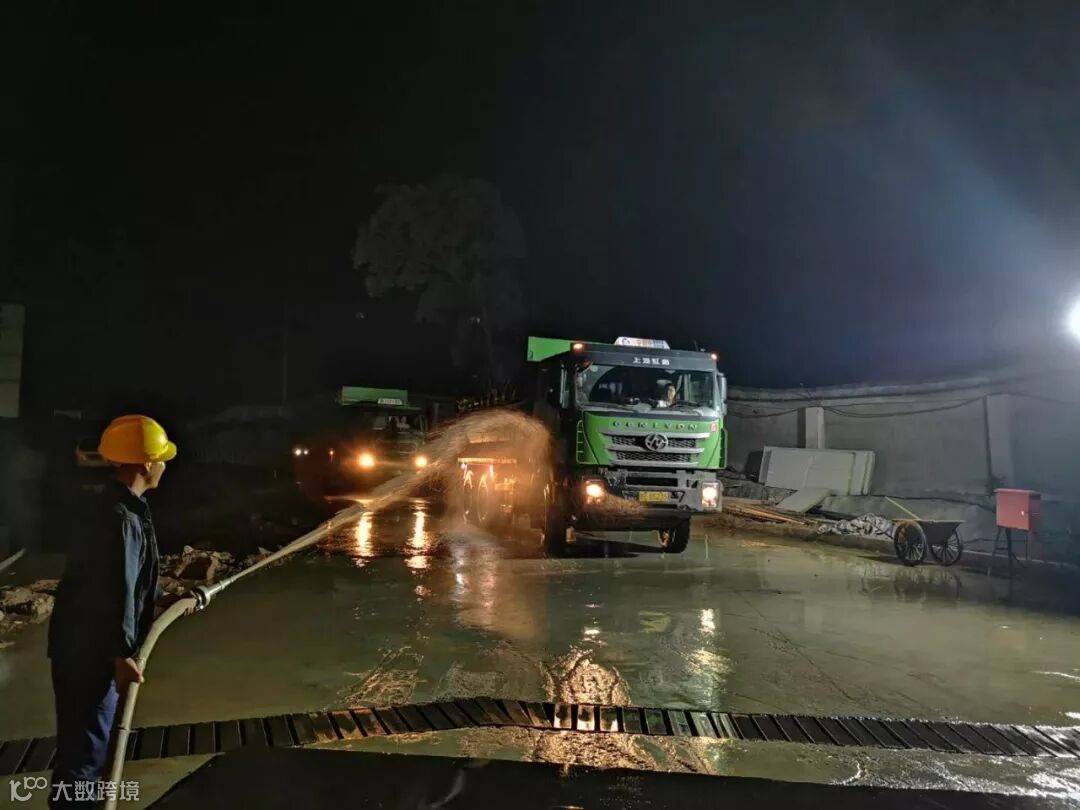

6.智谷雅苑项目本周土石方外运213车,约3195方。(07.07-07.13)

安厦·带湖雅苑

1.集团副总刘荣富至带湖雅苑项目检查进度工作;根据集团创卫片长制方案要求,就项目目前创卫工作做出相关指示,要求非作业区域实现百分百裸土覆盖到位。

2.在集团公司刘总的指示下,安厦徐总在江西建工带湖雅苑项目部会同监理方、施工方召开:国资集团《关于推进创国卫工作实行片长制的实施方案》文件贯彻落实专题会。

3.带湖雅苑项目本周召开第二次监理例会。

4.信州区住建局质监、安监站主要领导在带湖雅苑项目部就项目质量、安全监督进行技术交底,建设方、监理方、总承包方等单位相关负责人参加。

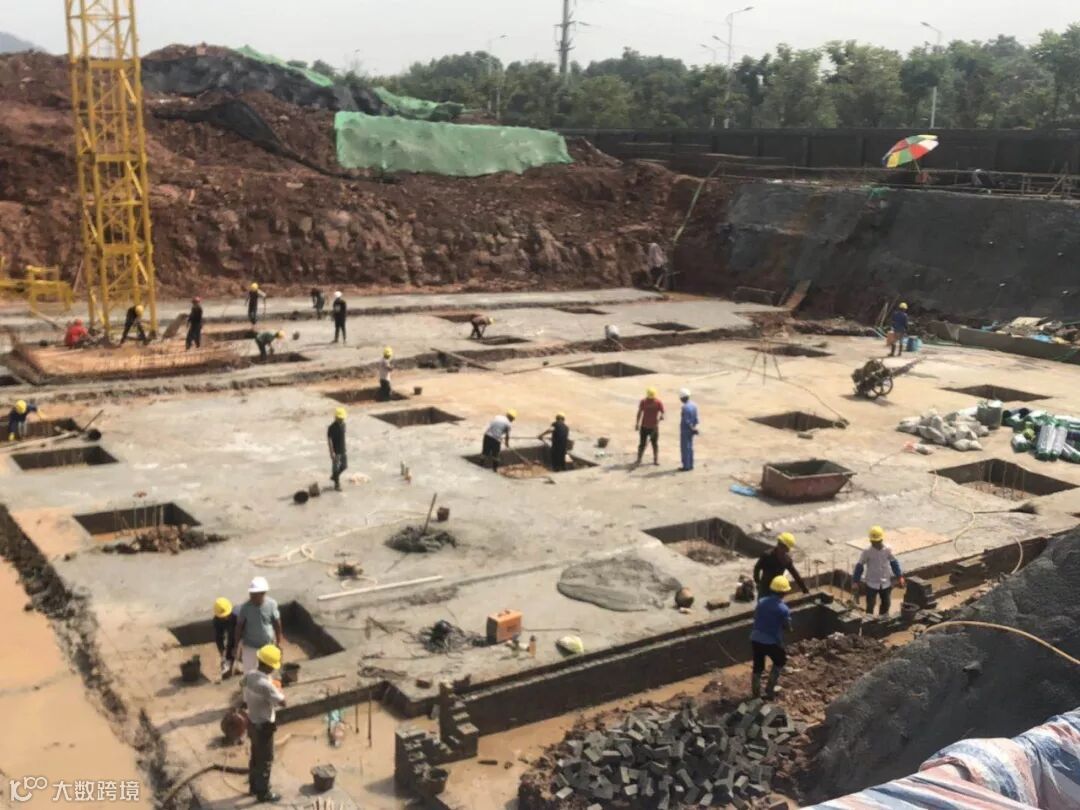

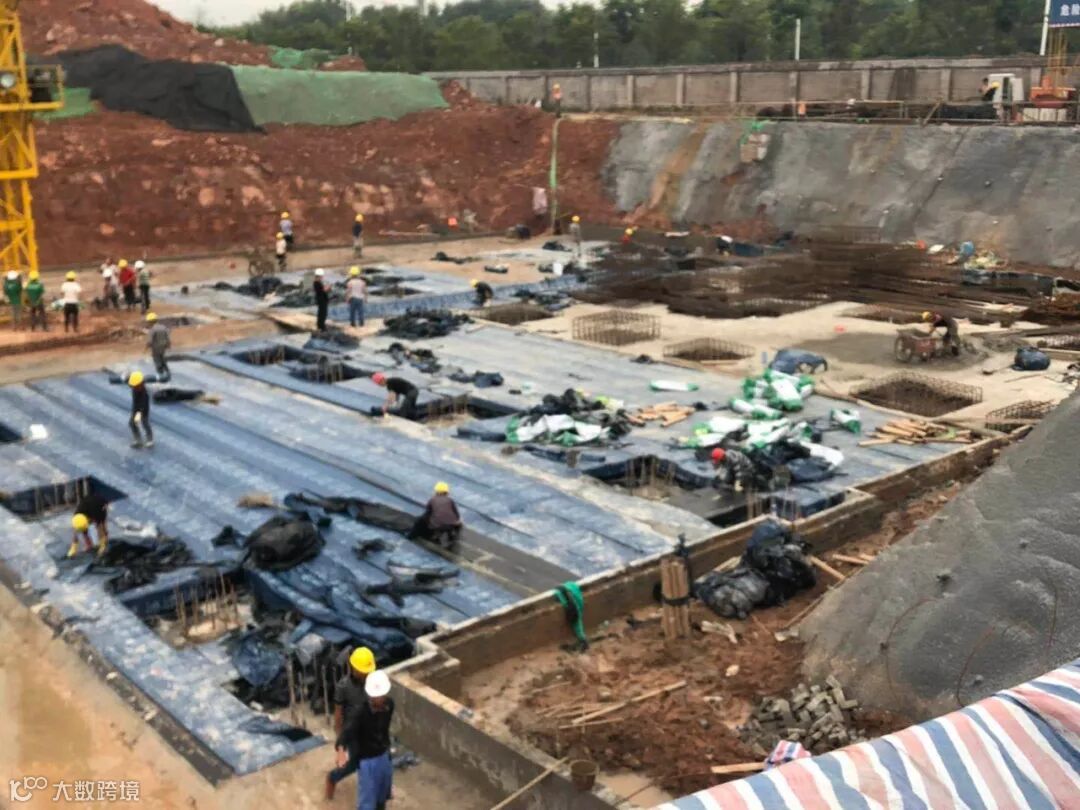

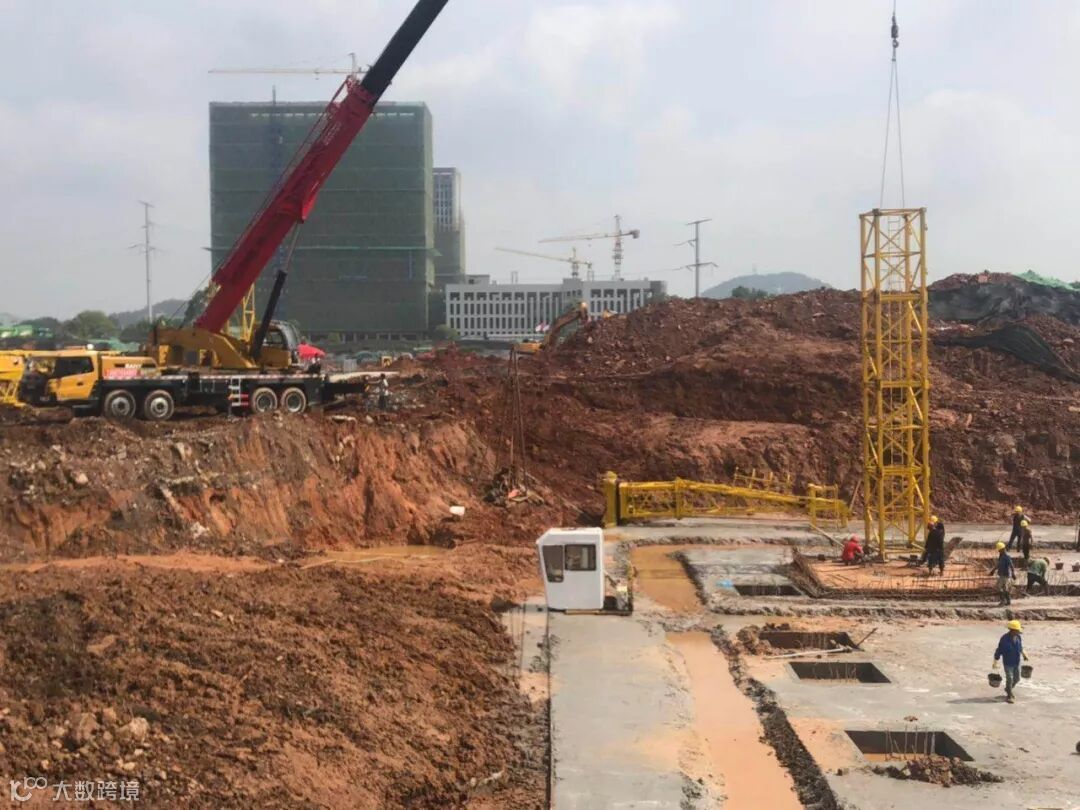

5.带湖雅苑项目本周现场售楼部砌筑砖胎膜;售楼部塔吊安装;2#楼和8#楼处挖机翻土作业中;售楼部防水铺设、桩基承台钢筋安装中。

6.本周带湖雅苑项目因天气原因本周未进行土方外运工作(07.07-07.13)

上饶市安厦房地产开发有限公司
