进度周报
2020.4.6-2020.4.12
项目:智谷雅苑、带湖雅苑
一、会议强调全力抓好各项目工地工程进度、质量与安全工作。
1、抓好当前建筑主材市场价下降的有利时机,加强督促各项目工地根据年度计划有效推进工程进度,以有效降低建设成本。
2、在完成工程进度的同时也要保证工程质量,各项目工地应从细节处开始严格把控二次结构砌筑质量。
3、安全生产工作绝不松懈,保证各项目工地特殊作业人员须持证上岗,做好安全教育培训工作,并全面排查各项安全隐患,确保安全生产。
二、会议要求各项目应提前与城管对接沟通好,再安排进行形象岗亭的位置摆放。
三、会议要求各项目营销中心采购、移交物资时须严格遵守相关审批手续,并将各售楼部划分区域后确定相关责任人,以利于物资的有效管理与使用。
四、会议要求各项目负责人、各专业工程师结合预算对房屋交付标准进一步研究讨论,并参考其他楼盘交付情况,组织相关律师进行商讨,进行最终优化。
在建项目

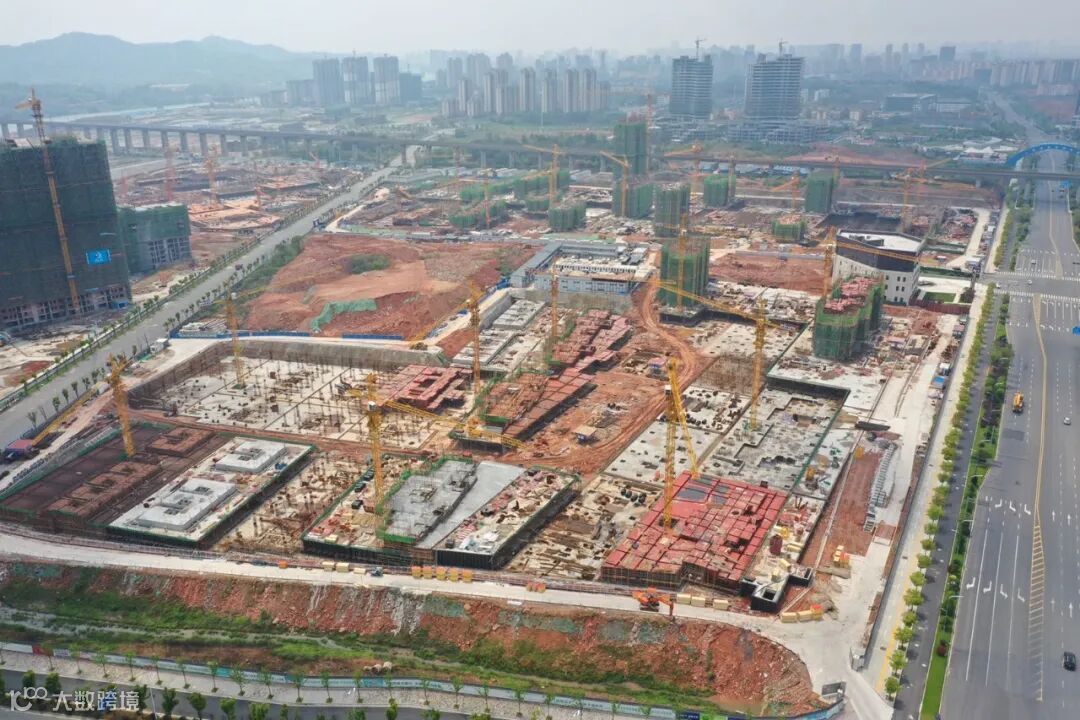

2.智谷雅苑项目现场:
①40#楼5层墙柱钢筋绑扎、内支模架搭设,43#楼7层顶板平板铺设。
②40#楼5层墙柱钢筋绑扎、内支模架搭设,43#楼7层顶板平板铺设。等工作有序施工中。
③9#楼20层墙柱加固。12#楼五墙柱绑扎,15#楼二层支模架搭设,13#楼2层墙柱木工支模。
④6#楼二层顶板浇筑,5#楼地下室墙柱模板加固,10#楼六层墙柱加固、顶板钢筋绑扎,11#楼四层墙柱模板加固、预埋U形环,8#楼二层样板间砌筑 。
⑤16#楼二层支模架搭设; 17#楼二层梁板混凝土浇筑;19#楼木工二层梁模板安装,外架搭设,20#楼地下室墙柱、一层梁板加固;23#楼地下室墙柱加固;26#二层梁板安装,外架搭设。
⑥1#楼一层顶板铺设模板,2#楼西单元一层顶板浇筑混凝土,3#楼7层顶板铺模板。

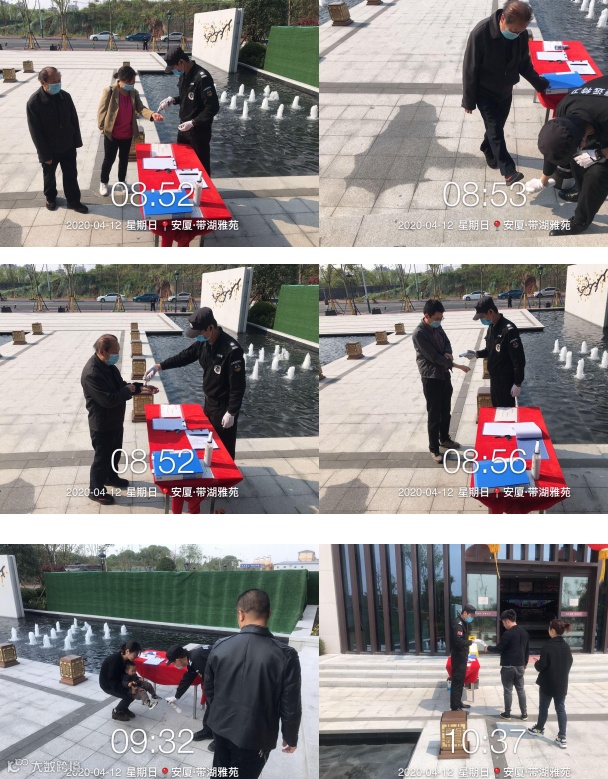

3.智谷雅苑售楼部按照相关疫情防控要求,每日对各处进行消毒工作,并对来访人员进行体温测量、登记、消毒等工作。

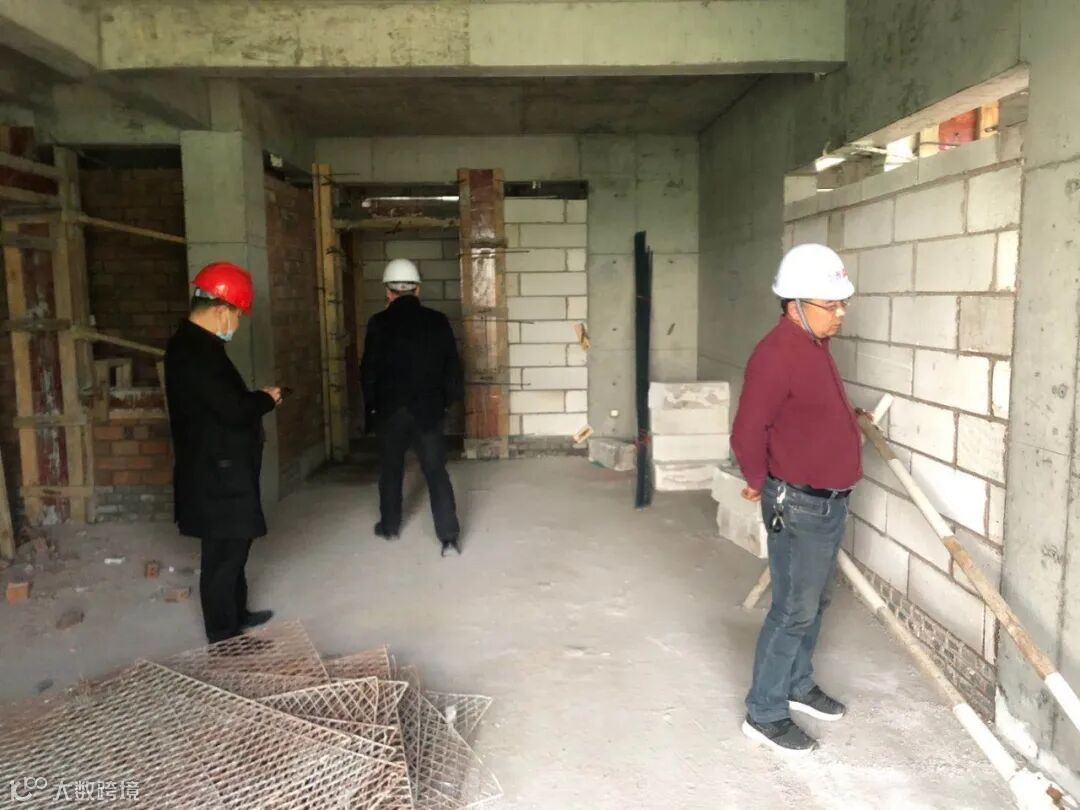

1.带湖雅苑组织监理项目部总监、总监代表、施工单位负责人共同对2号楼二次结构样板层砌筑质量进行检查

2.市人防办领导对带湖雅苑地库人防结构钢筋隐蔽进行质量验收

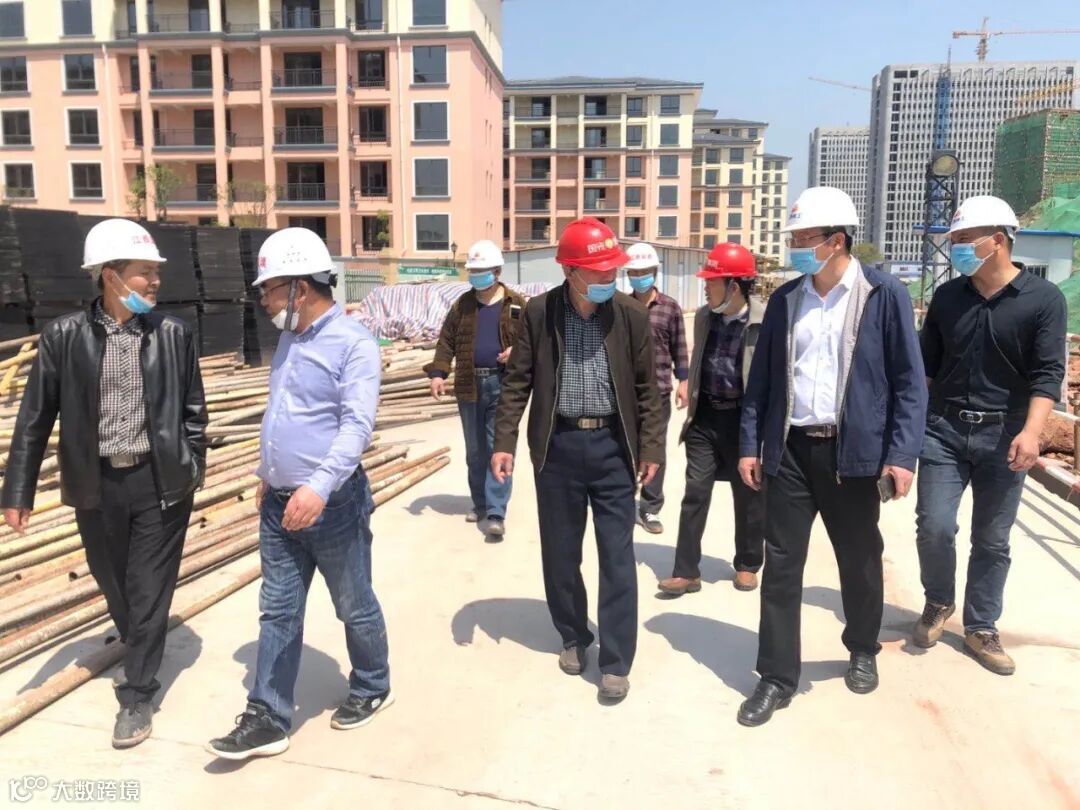

3.集团高总带队集团安全办至带湖雅苑项目就现场安全消防、防疫复工复产情况进行检查、指导。

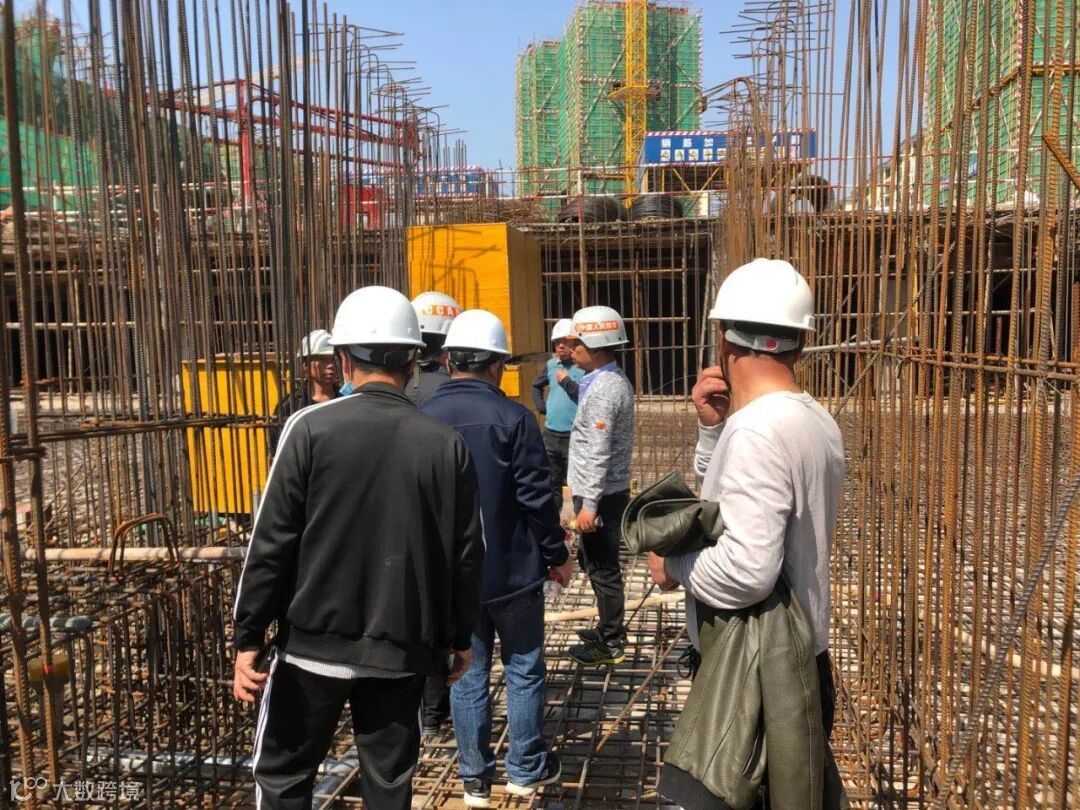

4.带湖雅苑组织地勘、设计、监理、施工共同对11号、12号和14号排屋基坑进行验槽。

5.带湖雅苑项目现场:
1)10#一层楼面浇砼!
2)2#楼四层楼二次结构砌筑!
3)8#三层楼二次结构砌筑!
4)4#四楼面浇砼!
5)8#南侧地下室防水施工!
6)15#别墅区机械破碎基坑石方!等工作安全有序施工中。

6.带湖雅苑售楼部按照相关疫情防控要求,每日对各处进行消毒工作,并对来访人员进行体温测量、登记、消毒等工作。


上饶市安厦房地产开发有限公司
