安厦工作
进度周报
2020.8.31-2020.9.6
智谷雅苑/带湖雅苑/
周例会主要内容
一、会议要求联合各项目监理单位对二次结构质量严格把关和监督,确保施工质量。
二、会议要求督促各项目总包单位优化图纸,尽快确定各专业的预算。
三、会议要求严格对照集团公司有关标准对各项目监理单位进行考核,并要求监理单位按照合同有关要求履职到位。
四、会议要求联合集团公司招标办尽快落实电梯招投标工作,并对招标办提出两点要求:一是要求领先品牌,二是价格形成竞争机制。
五、会议要求加强与住建局相关主管部门的沟通,抓紧完成预售证办理、销售合同备案事宜,按揭贷款也须及时跟进。
六、会议要求驾驶员须严格遵守公司车辆使用办法,按照有关审批流程进行出车并做好详细记录,严禁公车私用。
在建项目


1.智谷雅苑项目部组织监理、总包单位召开八月份月度生产总结会。

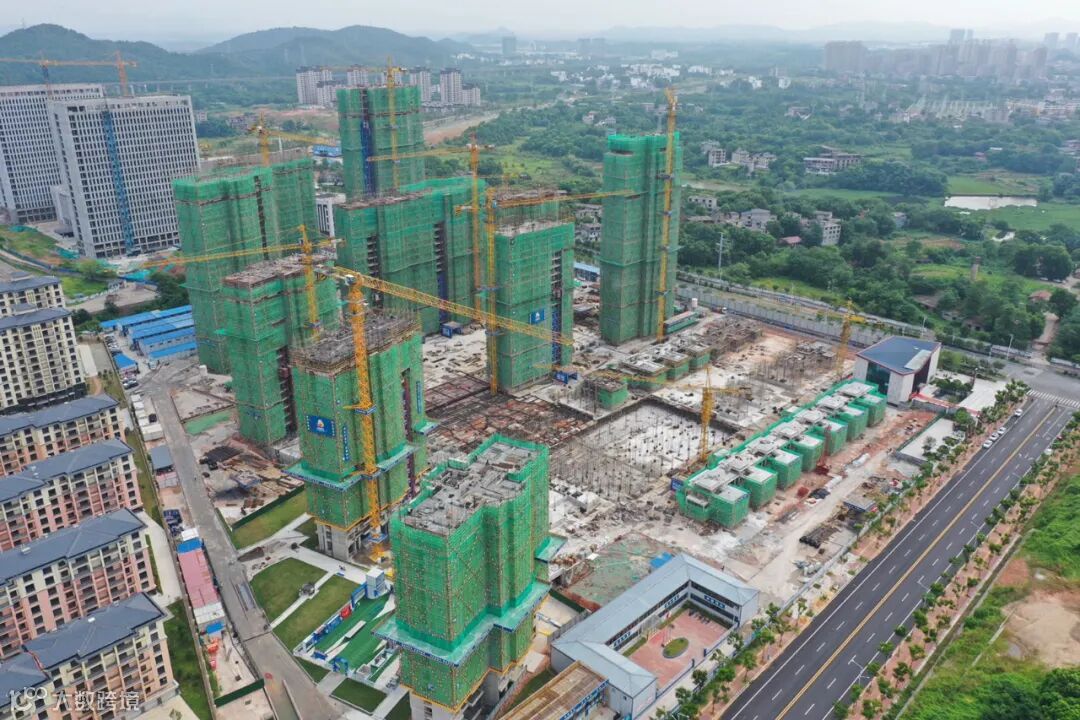

本周项目现场
东地块:
1、40#楼西单元20层顶板支模,东单元20层悬挑工字钢安装,43#楼24层顶板支模。
2、46#楼18层墙柱封模,47#楼21层墙柱钢筋绑扎,42#楼10层墙柱钢筋绑扎,41#楼2层西单元柱子加固,东单元柱子钢筋绑扎。
3、45#楼11层墙柱钢筋绑扎。
4、别墅59#楼负一层浇筑完成,51#楼1层浇筑完成,56#楼1层顶板钢筋绑扎,60#楼负一层顶板钢筋绑扎。

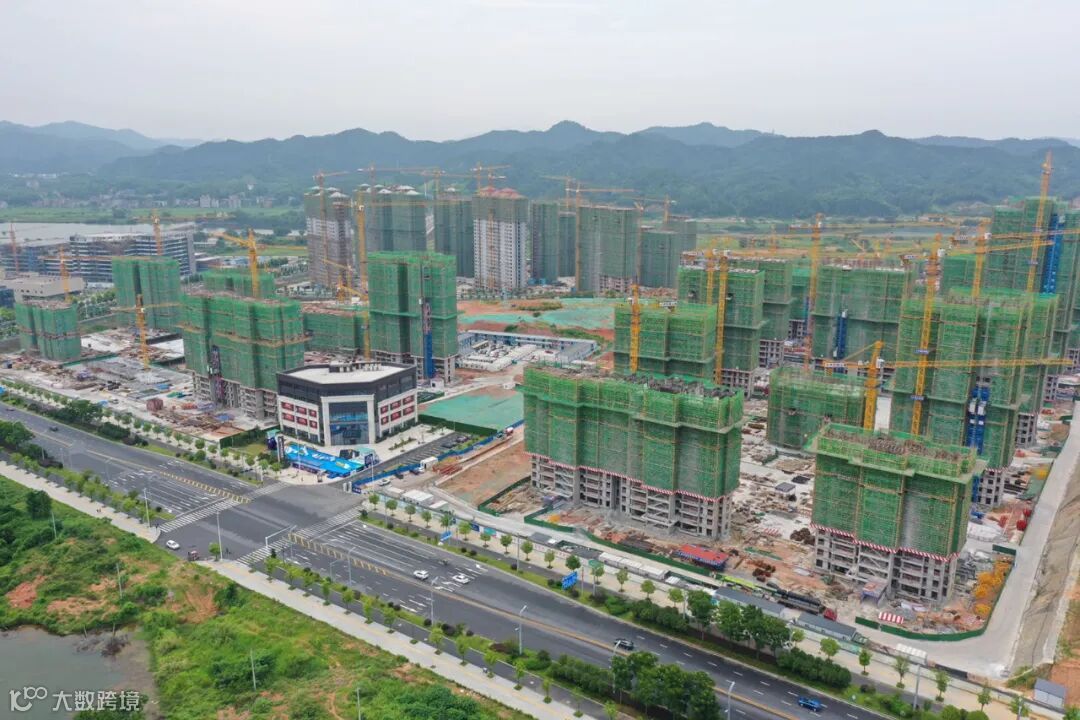

西地块:
1、9#楼封顶,12#楼22层墙柱支模,13#楼19层墙柱支模,15#楼17层墙柱支模。
2、6#楼21层顶板浇筑,5#楼12层顶板浇筑 ,11#楼23层支模架搭设,8#楼24层钢筋绑扎,10#楼23层支模架搭设。
3、20#楼6层梁板模板搭设,21#楼6层梁板支模,23#楼5层梁板钢筋绑扎。
4、1#楼16层墙柱钢筋绑扎,2#楼西单元18层墙柱钢筋绑扎,东单元17层墙柱封模,3#楼25层支模架搭设,7#楼22层墙柱钢筋绑扎。

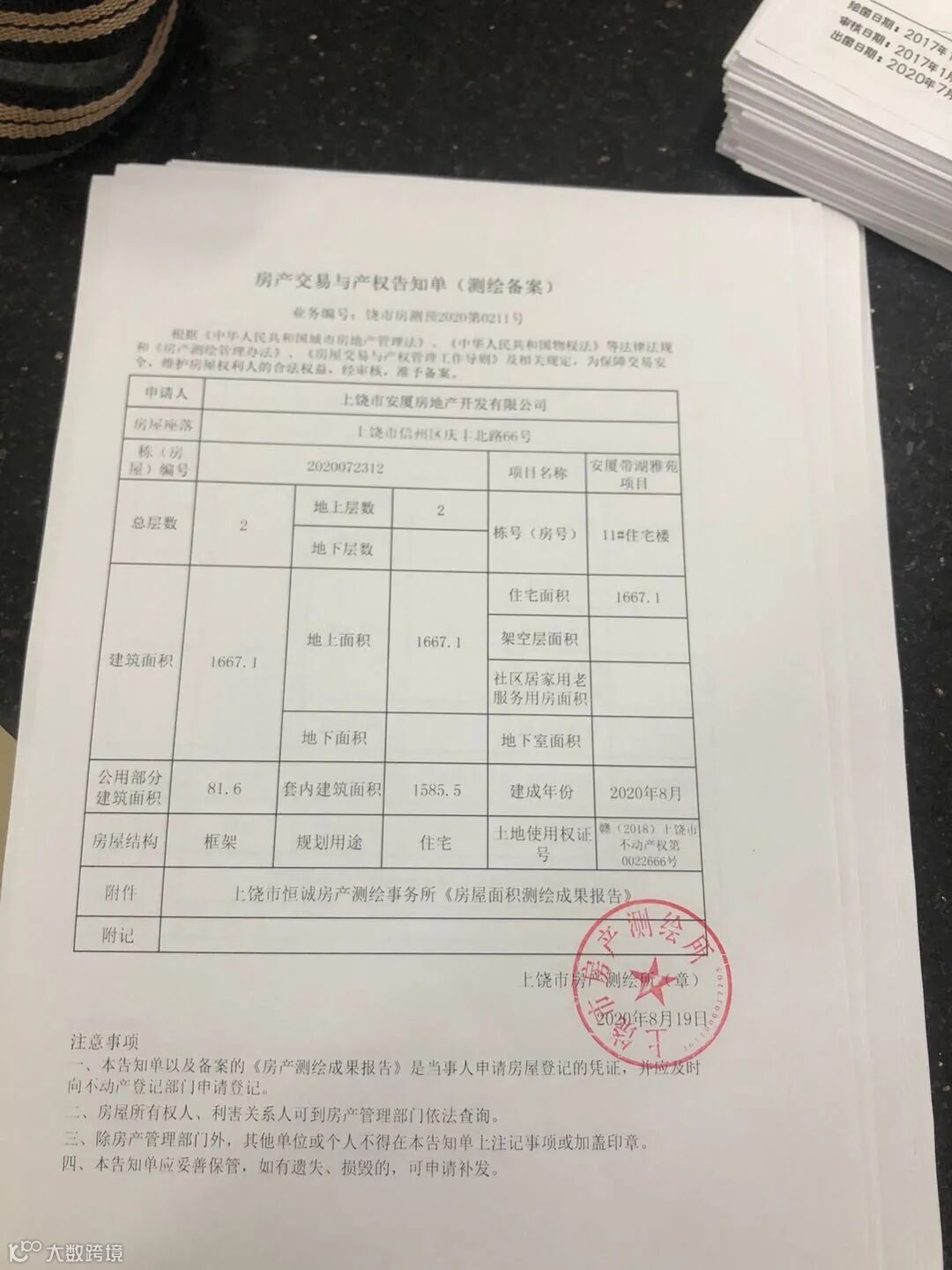

1.带湖雅苑排屋的产权告知单以及楼栋落宗办理完毕。

2.安厦公司组织考评小组对带湖雅苑销售中心物业进行8月份月度考核。
本周项目现场
12、1#楼23层砌筑,12层构造柱浇筑,附框8层安装,4层抹灰施工,烟道23层安装;3#楼21层砌筑,20层构造柱浇筑,附框安装18层,烟道安装22层,4层抹灰施工。
13、5#楼14层砌筑,6层构造柱浇筑
14、7#楼14层墙体砌筑,10层构造柱浇筑
15、16#楼3户砌筑完成
16、4#楼栋单元9层砌筑,西单元5层砌筑
17、6#楼7层砌筑
18、9#楼7层砌筑
校项目
上饶市安厦房地产开发有限公司
