【国资集团】安厦地产工作周报(10.19-10.25)

【国资集团】安厦地产工作周报(10.19-10.25) 安厦进度信息
2020-10-25
0
导读:集团周总经理莅临带湖雅苑、智谷雅苑就项目建设进展和楼盘销售情况进行了解并作指导性意见​。









安厦工作

进度周报

2020.10.19-2020.10.25

智谷雅苑/带湖雅苑/



安厦本周主要工作内容

  周例会主要内容

一、 会议强调,各项目负责人须坚决落实施工图优化设计、变更等有关事项。

二、 会议要求严格督查各项目总包单位和监理单位的配备人员、日常考勤、薪资发放、会议纪要、签字文件等是否按照中标文件及合同条款相关要求履行到位,发函要求其全面整改并履行到位。

三、 会议要求各项目管理人员始终严格把控现场施工质量与安全,确保冬季施工安全生产。

四、 会议要求,天佑学校项目按照市委督查办有关计划和要求,全面有序推进工作进度。

五、 会议要求按揭专员积极与公积金、各银行对接落实放款进度,细化各项工作,有关人员尽力配合,以尽快回笼销售资金。

六、 会议要求全员提高履职责任心,提高工作效率,从管理层做起,做好引领、管理、监督工作。

安厦公司组织相关人员对带湖雅苑、智谷雅苑销售中心物业案场9月服务品质进行考核。

安厦公司组织相关人员及销售代理相关人员就大平层、洋楼、别墅、车位等差异化产品召开优惠政策等相关问题的研讨会。


在建项目


安厦·智谷雅苑

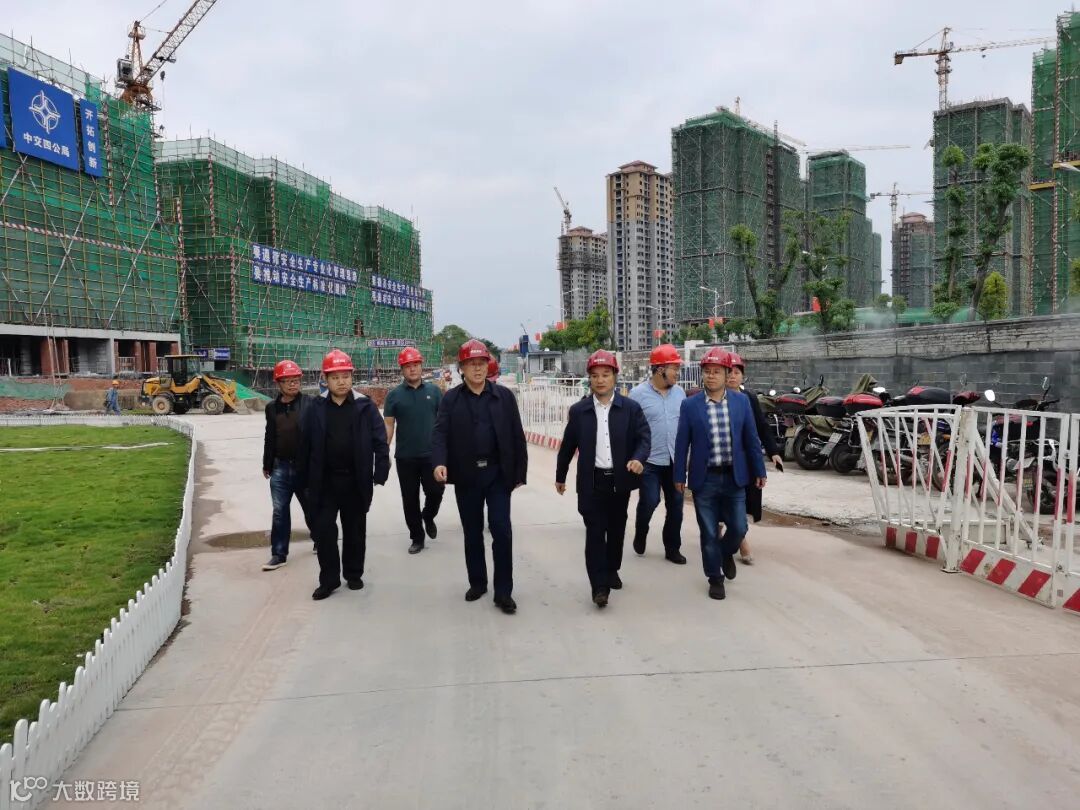

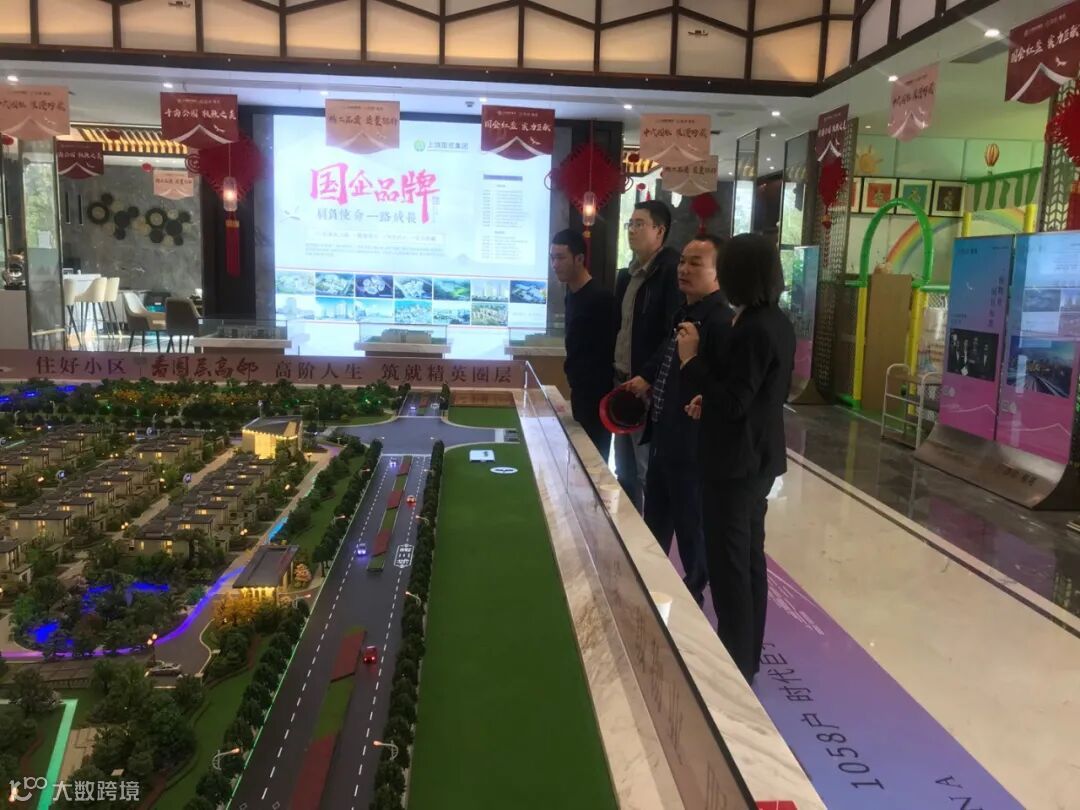

1.集团周总经理莅临智谷雅苑就项目建设进展和楼盘销售情况进行了解并作指导性意见。

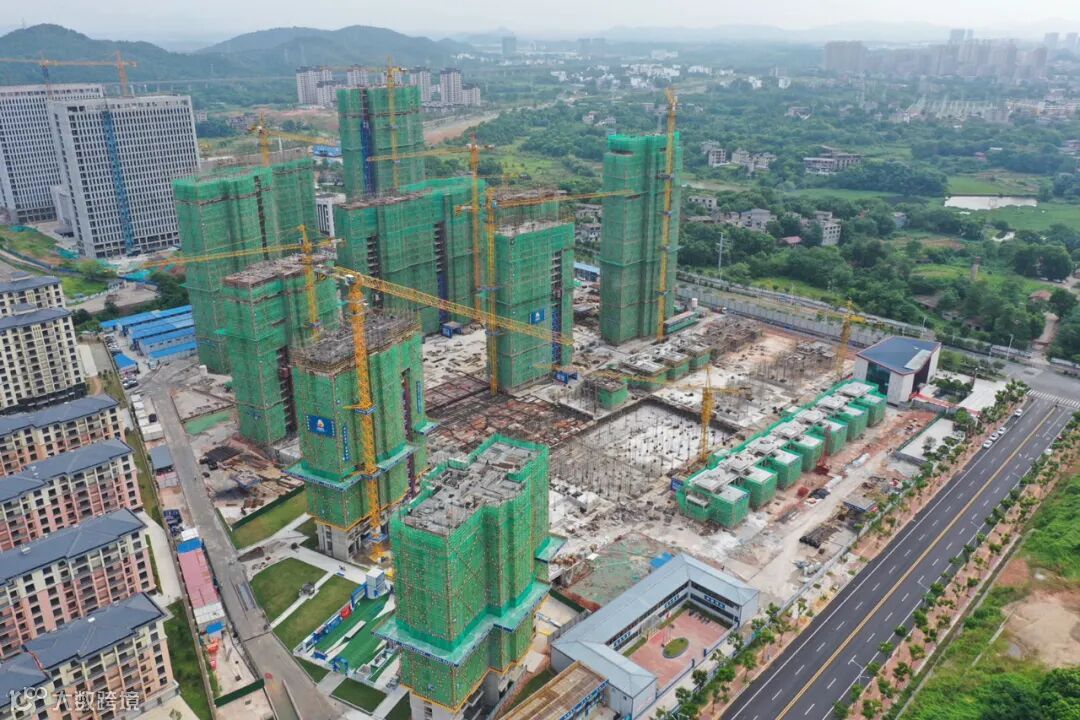

本周项目现场

东地块:

140#楼西单元27层墙柱模板安装,东单元27层支模架搭设,43#楼30层墙柱加固。

2、46#楼28层墙柱钢筋绑扎,47#楼30层墙柱钢筋绑扎,42#楼16层墙柱支模,41#楼西单元8层梁板模板支设,东单元9层模板安装。

3、45#楼西单元20层工字钢布设,东单元20层工字钢布设。

4、别墅48#楼2层支模架搭设,51#楼(3层)封顶,55#楼1层顶板钢筋绑扎。

西地块:

1、9#(28层)楼封顶,12#(25层)楼封顶,13#楼25层顶板钢筋绑扎,15#楼23层墙柱支模。

2、6#楼31层浇筑完成,5#楼21层浇筑完成,11#楼(28层)封顶,8#楼(32层)封顶,10#楼31层墙柱钢筋绑扎。

3、1#楼23层顶板浇筑,2#楼西单元24层顶板浇筑,东单元25层墙柱钢筋绑扎,3#楼32层模板加固,7#楼30层工字钢搭设。




安厦·带湖雅苑

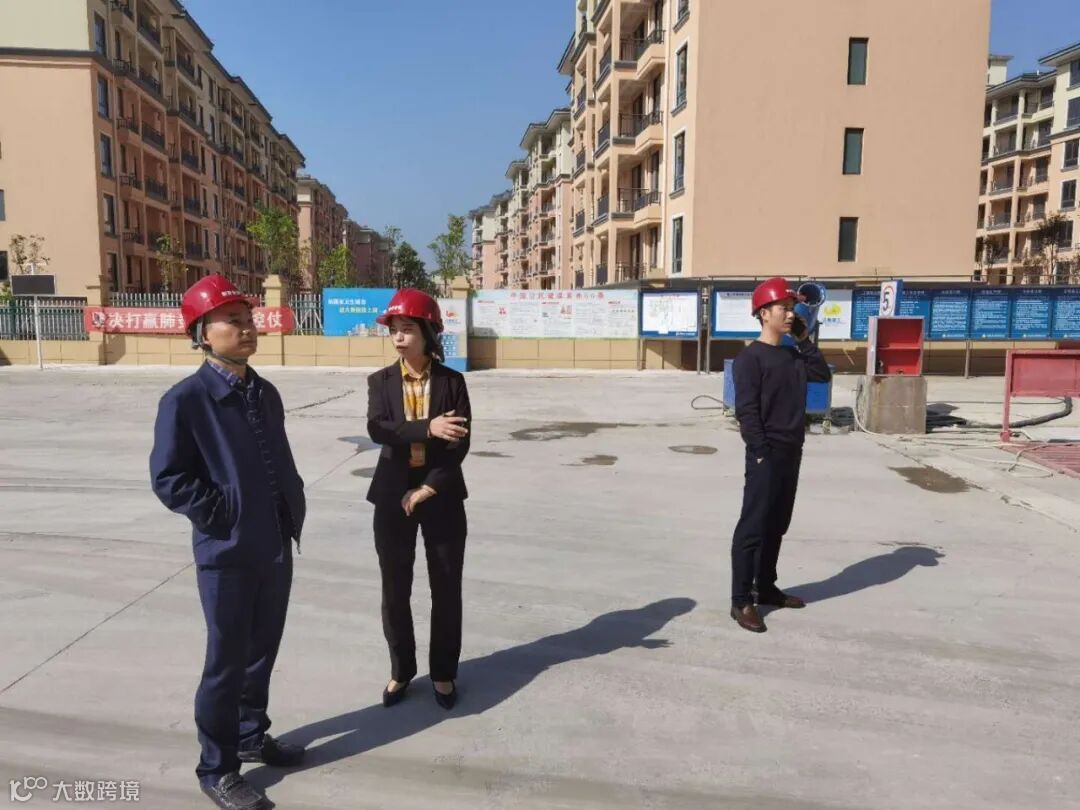

1.集团周总经理莅临带湖雅苑就项目建设进展和楼盘销售情况进行了解并作指导性意见。


本周项目现场

1、1#33层顶板钢筋绑扎完成

2、3#楼屋面外架搭设

3、4号楼东单元32层墙柱钢筋绑扎外架搭设;西单元311025日浇筑。

4、5#26层顶板钢筋绑扎完成,1025日浇筑

5、6#29层墙柱钢筋绑扎,外架悬挑搭设完成

6、7#31层内架搭设顶板铺设。

7、9#30层顶板钢筋绑扎完成等待浇筑。

8、10#26层顶板钢筋绑扎完成。

宾馆15层顶板钢筋绑扎完成。

2#楼33层墙体砌筑完成,33层构造柱浇筑,屋面清理完成,抹灰17层施工,24层附框安装,烟道33,外保温吊线、灰饼、拍浆、挂网完成

118#26层砌筑完成,26层构造柱浇筑完成,抹灰18层完成,26层附框安装,烟道26层安装完成,斜砌26层。

12、1#23层砌筑,22层构造柱浇筑,抹灰10层,烟道23层安装;3#23层砌筑,22层构造柱浇筑完成,斜砌20层施工,附框安装18层,烟道安装22层,5层抹灰施工。

13、5#18层砌筑,16层构造柱浇筑,斜砌15层施工

14、7#20层墙体砌筑完成,19层构造柱浇筑,斜砌19

15、16#3户砌筑完成

16、4#楼东单元15层砌筑完成,构造柱12层浇筑;西单元18层砌筑,构造柱10层浇筑

17、6#16层砌筑构造柱12层浇筑

18、9#16层砌筑,烟道安装17层,构造柱12层浇筑

19、10#15层砌筑,烟道17层安装,构造柱6浇筑
