【国资集团】安厦地产工作周报(9.7-9.13) 安厦进度信息
2020-09-13
1
导读:集团公司党委书记、董事长胡保才,党委副书记、总经理黄海,党委委员、副总经理高瑜,集团总工程师刘怡金本周至安厦带湖雅苑、智谷雅苑调研项目总体情况,安厦公司董事长刘荣富陪同调研,随后在智谷雅苑售楼部召开座









line-block;">

安厦工作

进度周报

2020.8.31-2020.9.6

智谷雅苑/带湖雅苑/



安厦本周主要工作内容

  周例会主要内容

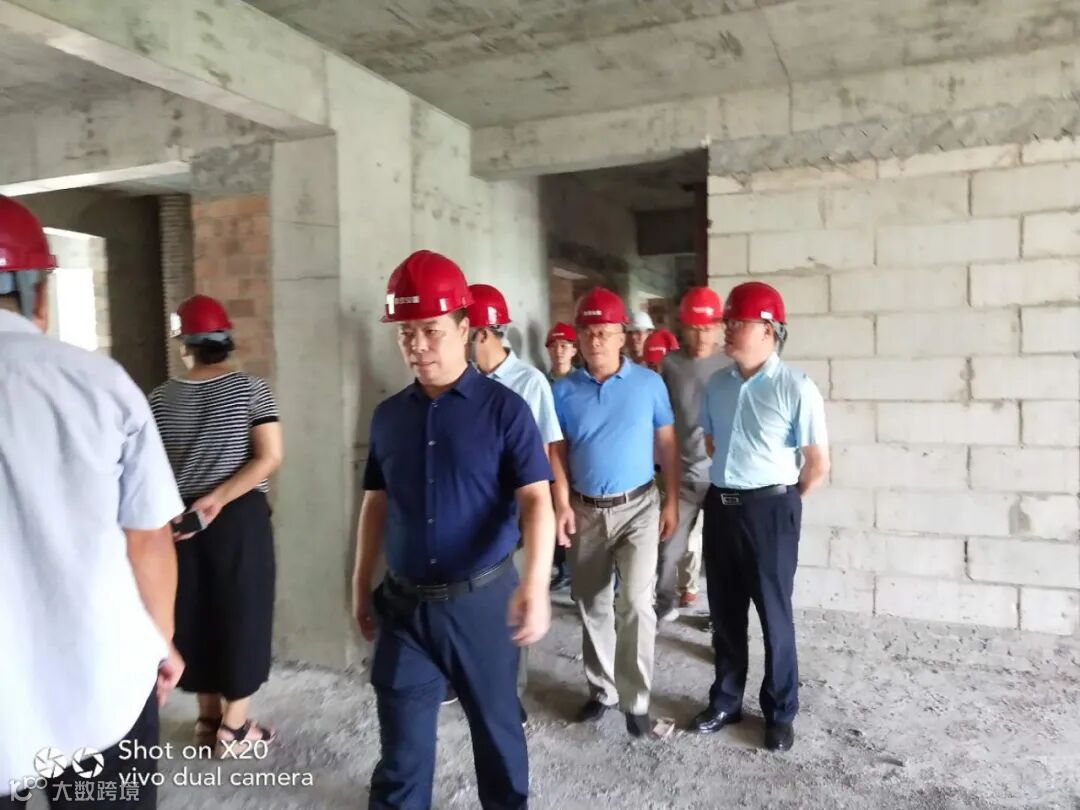

9月7日上午,集团公司党委书记、董事长胡保才,党委副书记、总经理黄海,党委委员、副总经理高瑜,集团总工程师刘怡金先后到安厦带湖雅苑、智谷雅苑调研项目总体情况,安厦公司董事长刘荣富陪同调研,随后在智谷雅苑售楼部召开座谈会,安厦公司相关人员依次进行了汇报。


在建项目

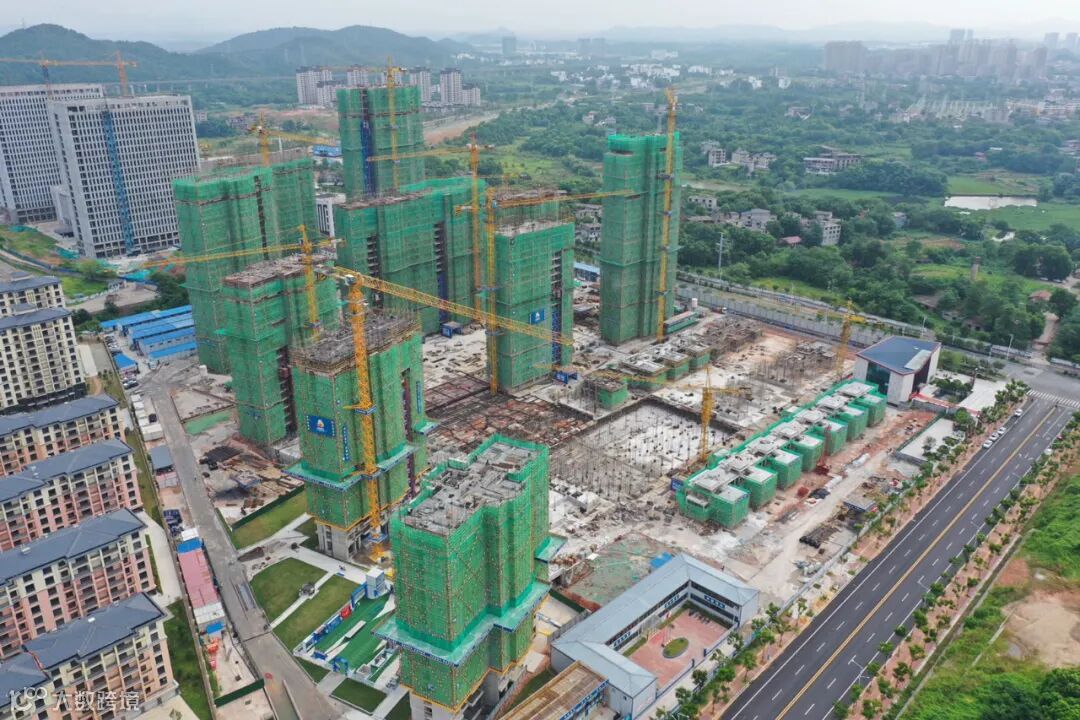

安厦·智谷雅苑

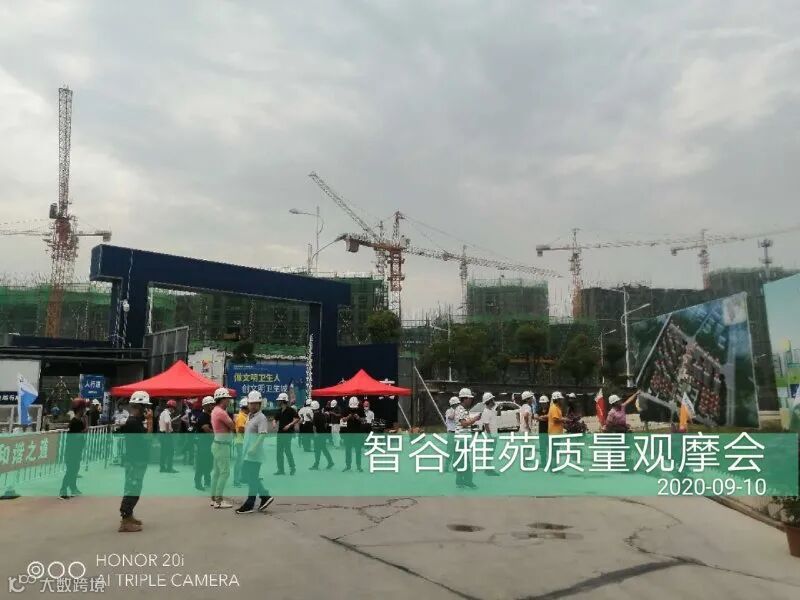

1.本周市住建局组织各县、区住建局、高铁试验区交通建设局及有关在建项目负责人到智谷雅苑进行“质量标化工程”观摩会。



本周项目现场

东地块:

1、土方工程完成100%,桩基工程总1813/1813  (100%)。

2、36#竣工。

3、40#楼西单元22层模板安装,东单元22层墙柱钢筋绑扎,43#楼26层支模架搭设

4、塔吊安装完成9台(共9台)。

5、42#楼12层支模架搭设,41#楼东、西单元3层墙柱钢筋绑扎。

6、46#楼20层顶板钢筋绑扎,47#楼23层顶板浇筑

7、别墅48#、49#、50#、51#、52#、53#、55#、56#、57#、58#、59#、60#、61#、62#、63#、65#楼负一层顶板浇筑完成;别墅51#楼2层顶板浇筑,56#楼2层浇筑

8、45#楼西单元13层顶板钢筋绑扎,东单元13层顶板钢筋绑扎

西地块:

1、土方工程完成100%,桩基工程600/600(100%)。

2、9#楼封顶,12#楼24层顶板模板铺设,13#楼21层墙柱封模,15#楼19层支模架搭设

3、1#楼18层墙柱钢筋绑扎,2#楼西单元20层工字钢搭设,东单元19层封模,3#楼27层墙柱钢筋绑扎,7#楼24层模板加固。

4、6#楼24层顶板钢筋绑扎,5#楼15层墙柱钢筋绑扎 ,11#楼25层顶板钢筋绑扎,8#楼26层顶板浇筑,10#楼25层墙柱钢筋绑扎。

5、塔吊安装13台(共13台)。

6、16#楼、17#楼、18#楼、19#楼、22#楼、25#楼、26#楼封顶,20#楼6层顶板钢筋绑扎,21#楼6层顶板模板安装,23#楼6层顶板支模架搭设。

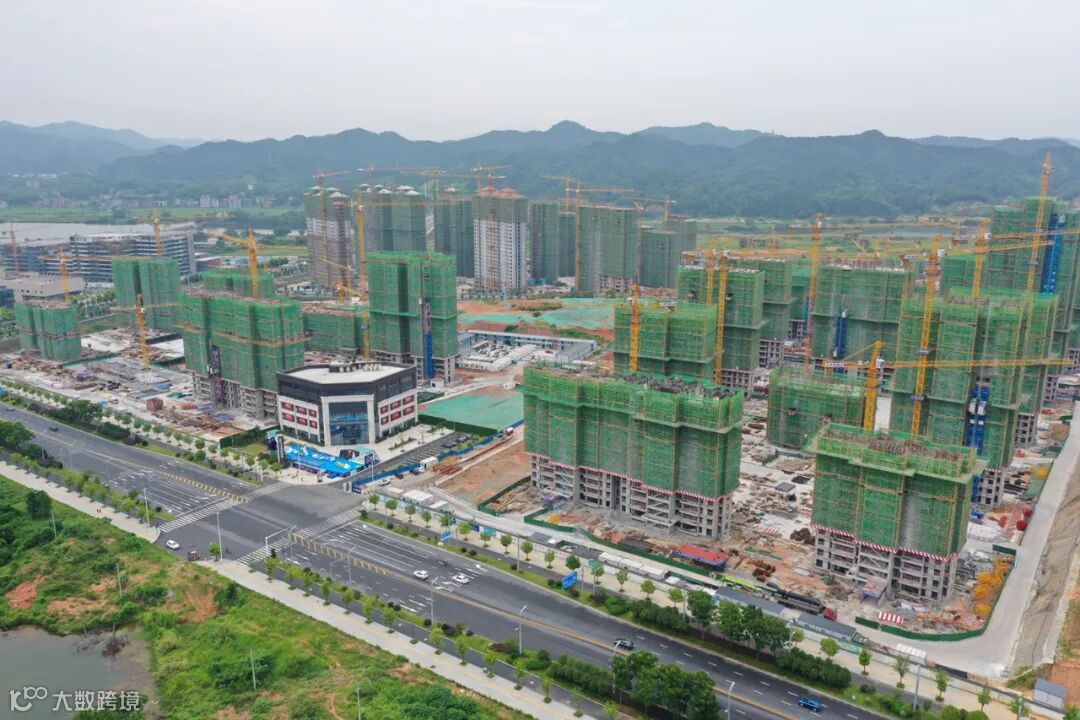

安厦·带湖雅苑



1.刘总至带湖雅苑项目检查指导工作。


本周项目现场
1、1#楼29层顶板钢筋绑扎
2、3#楼31层梁板模板支设完成,梁板钢筋绑扎
3、4号楼东单元26层墙柱合模;西单元25层墙柱合模
4、5#楼22层顶板钢筋绑扎
5、6#楼25层梁板钢筋绑扎。
6、7#楼26层外架搭设,墙柱钢筋绑扎
7、9#楼25层梁板9月12日浇筑。
8、10#楼23层墙柱钢筋绑扎。
9、宾馆14层梁板模板支设完成,梁板钢筋绑扎。
10、2#楼31层墙体砌筑,29层构造柱浇筑,斜砌23层,抹灰11层施工,22层附框安装,烟道34层
11、8#楼26层砌筑完成,26层构造柱浇筑完成,抹灰18层完成,19层附框安装,烟道26层安装完成,斜砌21层

12、1#楼23层砌筑,13层构造柱浇筑,斜砌11层,抹灰5层,附框8层安装,烟道23层安装;3#楼21层砌筑,20层构造柱浇筑,斜砌17层施工,附框安装18层,烟道安装22层,5层抹灰施工。

13、5#楼14层砌筑,6层构造柱浇筑,斜砌5层

14、7#楼15层墙体砌筑,12层构造柱浇筑,斜砌11层

15、16#楼3户砌筑完成

16、4#楼栋单元9层砌筑,西单元8层砌筑

17、6#楼8层砌筑构造柱3层浇筑

18、9#楼8层砌筑,烟道安装17层

19、10#楼3层反坎浇筑,烟道17层安装
