本报讯 阿布扎比消息---

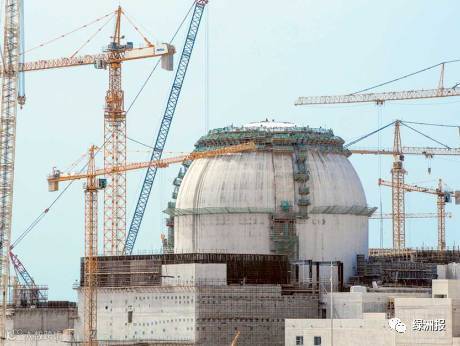

阿布扎比Barakah核电站四座反应堆正在建设中。按计划,Barakah核电站Barakah核电站将于2020年正式建成投产,届时,该核电站发电量将满足阿联酋电力需求的四分之一,每年节省碳排放1200万吨。
Barakah核电站在2012年动工,并计划在2020年完成,总投资890亿迪拉姆(约合242亿美元),设计使用寿命长达60年。
第一个核反应堆原计划在今年5月前准备就绪,其余三座反应堆每年都要逐步推进,直到2020年Barakah核电站全面竣工。
负责监督Barakah核电站的建造和运营的阿联酋核能公司(Enec)说,四个反应堆中的第一个Barakah核电站已经完成94%,其余三个反应堆已完成78%。
去年7月份,阿联酋核能公司(ENEC)与韩国水电与核电公司(KHNP)签署了一项为阿联酋Barakah核电站提供运营支持服务的协议(OSSA)。根据该协议,KHNP将为ENEC负责运营Barakah核电站的子公司—Nawah能源公司(Nawah)派驻经验丰富的核电厂工作人员。KHNP和Nawah将共同努力以确保目前正在阿布扎比西部地区建设的四个1400兆瓦核电机组的安全运行。据ENEC透露,目前四个核电机组的完工率已经达到了66%。
根据协议,这四台机组均为APR1400压水堆,由韩国电力公司(Kepco)牵头的韩国联队提供。
Barakah四台机组装机容量共计5600MWe,然而阿联酋计划共需20,000MWe核电容量才能满足每年以9%的速度增长的能源需求。Enec称,到2020年总装机发电容量必须达到40,000MWe。届时,Barakah已投运,核电基载电量将占电力需求的25%,可再生能源有望占比7%,阿联酋自有天然气占比50%,剩下的则来源于进口天然气。
