问:什么是振冲地基?振冲地基的具体施工方法,流程是什么?

答:振冲地基法是指利用振冲器的强力振动和高压水冲加固土体的方法。该法是国内应用较普遍和有效的地基处理方法,适用于各类可液化土的加密和抗液化处理,以及碎石土、砂土、粉土、黏性土、人工填土、湿陷性土等地基的加固处理。

1 范围

本标准规定了振冲法的施工要求、方法和质量控制标准。本标准适用于处理砂土、粉土、粉质黏土、素填土和杂填土等地基。对于处理饱和黏性土和黄土地基,应在施工前通过现场试验确定其适用性。不加填料振冲加密适用于处理黏粒含量不大于10%的中砂、粗砂地基。不宜用于湿陷性黄土地基。

2 规范性引用文件

下列文件中的条款通过本标准的引用而成为本标准的条款。凡是注日期的引用文件,其随后所有的修改单(不包括勘误的内容)或修订版不适用于本标准。凡是不注日期的引用文件,其最新版本适用于本标准。

GB503002013建筑工程施工质量验收统一标准

GB502022002 建筑地基基础工程施工质量验收规范

JGJ79 建筑地基处理技术规范

3 术语

3.1 振冲碎石法 是利用振冲器水冲成孔,分批量以砂石骨料形成桩体,桩体 与原地基构成复合地基,减少地基的沉降和沉降差。本工艺有以 紧密的桩体材料置换一部分地基土的振冲置换作用。

3.2 振冲挤密法 是利用振冲器和水冲过程,使砂土结构重新排列挤密而不必 另加砂石填料的方法,仅适用于处理松砂地基。

4 施工准备

4.1 技术准备

4.1.1 熟悉图纸,解决技术疑问。

4.1.2 熟悉工程地质资料。

4.1.3 经审批后的复合地基施工组织设计、施工方案。

4.1.4 根据图纸定好桩位点、编号、施工顺序、水电线路和临 时设施位置。

4.2 物资准备

4.2.1 定位用木桩、线绳、石灰等。

4.2.2 填料可用坚硬、不受侵蚀影响的碎石、卵石、角砾、圆 砾、矿渣以及砾砂、粗砂、中砂等,含泥量不大于5%,有机质含量不大于5%。

4.2.3 填料粒径为:30kW 振冲器 20mm80mm 55kW 振冲器 30mm100mm75kW 振冲器 40mm150mm

4.3 施工设施准备

4.3.1 施工机械 主要施工机械:振冲器、起重机、装载机等。 起重机根据振冲器大小选用12t16t 起重机。

4.3.2 工具用具 主要工具用具:铁锹、手推车等。

4.3.3 监测装置 全站仪、经纬仪、水准仪、钢卷尺、塔尺、钢钎等。

4.4 作业条件准备

4.4.1 工程地质勘察报告、基础施工图纸、施工组织设计应齐 全。

4.4.2 建筑物地面上所有障碍物和地下管线、电缆、旧基础等 均已全部拆除或搬迁。沉管振动对临近建筑物及厂房内仪器设备 有影响时,已采取有效保护措施。

4.4.3 施工场地已进行平整,对桩机运行的松软场地已进行预压处理,周围已做好有效的排水措施。

4.4.4 桩轴线控制及水准基点桩已经设置并编号,且经复核; 桩孔位置已经放线并已标志定位或撒石灰。

4.4.5 已进行成孔、夯填工艺和挤密效果试验,确定有关施工 工艺参数(分层填料厚度、留振时间、振冲电流和振冲后的干密 度、打桩次序),并对试桩进行了测试,承载力挤密效果等符合设 计要求。

4.4.6 供水、供电、运输道路、现场小型临时设施已经设置就 绪。

4.4.7 要选择和确定钻机的进出路线,制定施工方案,做好技 术交底。

5 施工工艺

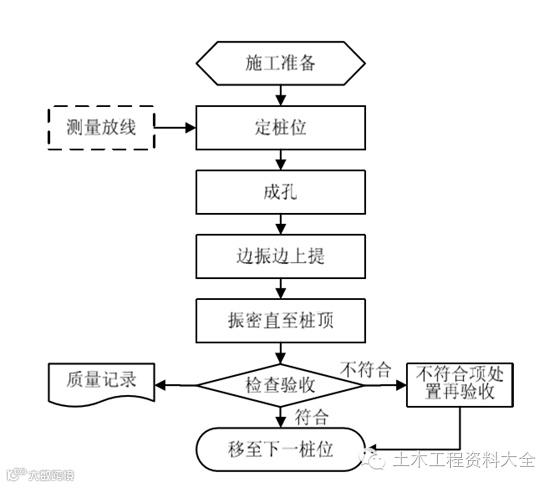

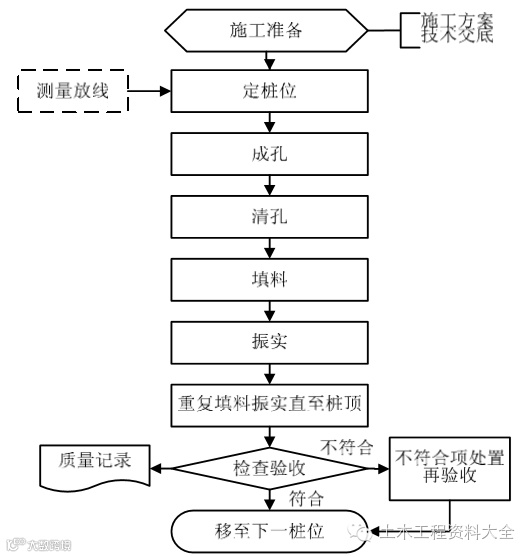

5.1 施工工艺流程 振冲碎石法工艺流程见图1 振冲挤密法工艺流程见图2

5.2 操作要求

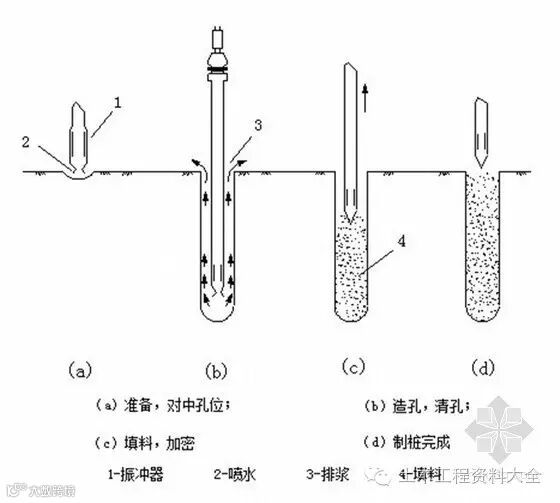

5.2.1 振冲碎石法 a) 定桩位:施工时应先按桩位图测放桩位且经监理或业主复 合验收合格后,方可进行下一步施工。 b) 成孔:将振冲器对准孔点,以 1m/min2m/min 速度徐徐沉入土中,每沉入 0.5m1.0m,在该段高度悬留振冲 5s10s 进行扩孔,待孔内泥浆溢出时再继续沉入,使形成 0.8m1.2m 的孔洞,当下沉达到设计深度时,应清孔。再将振冲器以 1m/min 2m/min 的匀速沉至设计深度以上 30cm50cm,然后以 3m/min 5m/min 的匀速提出孔口,再用同法沉至孔底,如此反复 12 次,达到扩孔的目的。 c) 清孔:清孔时应将振冲器沉至设计深度时,流振并减少射水压力(一般保持 0.1MPa)以便排出泥浆进行清孔。 d) 填料:成孔并清孔后,立即往孔加料,每次填料高度不宜大于 0.5me) 振实:把振冲器沉入孔内填料中进行振密至密实电流达到规定值为止。再提出振冲器加料,沉入振冲器振密,反复进行直至桩顶。在振密过程中,宜小水量补给喷水,以降低孔内泥浆密度,利于填料下沉,便于振捣密实。在砂性土中制桩时,亦可采用边振边加料的方法。

5.2.2 振冲挤密法 a) 定桩位:施工时应先按桩位图测放桩位且经监理或业主复 合验收合格后,方可进行下一步施工。 b) 成孔:当振冲器到达设计加固深度以上 0.3m0.5m 时,减小水压,继续使其下沉至加固深度以下0.5m处,留振10s15sc) 边振边上提振密直至桩顶:以 1m/min2m/min 速度上提振冲器,每提升 0.3m0.5m,留振 10s15s,并观察电机工作电流变化,当电流达到规定值时,再继续上提、留振,直至地面。5.3 季节性施工5.3.1 冬期施工应将表层冻土破碎后造孔。每班施工完毕,应将供水管和振冲器内积水排净,以免冻胀损坏。5.3.2 雨季施工要作好防汛防雨措施,现场作好排水措施和防止坑内积水。

6 质量控制标准

6.1 主控项目 6.1.1 地基承载力及密实电流遵照GB50202-2002中第 4.4 条规定。 6.6.2 填料粒径按本标准第 4.2.3的规定。

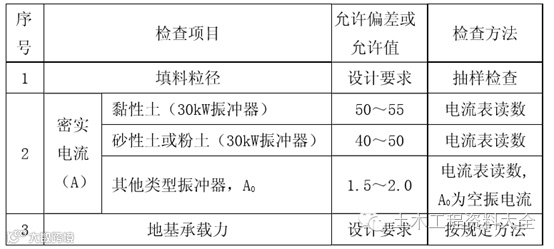

6.6.3 振冲地基主控项目质量检验标准见表2

振冲地基主控项目质量检验标准

6.2 一般项目

振冲地基质量一般项目允许偏差见表3

振冲地基质量一般项目的允许偏差

7 产品防护

7.1 基础底面以上应预留0.7m1.0m 厚的土层,待施工结束后,将表层挤松的土挖除,或分层夯实密实后,立即进行下道工序施工。 7.2 冬季施工,应采取防冻措施,防止桩头受雨水淋湿或冻结。

 8 环境因素及危险源控制措施

8.1 环境因素控制措施

加强现场泥浆管理,防止泥浆对附近环境的污染。

8.2 危险源控制措施

8.2.1 振冲机操作时,应安放平稳,防止成孔时,突然倾倒或 锤头突然下落,造成人员伤亡或设备损坏。

8.2.2 成孔时作业区域内,不得有人员走动或进行其他作业。

9 质量记录

执行本标准应形成以下质量记录:

 A1016  振冲地基工程检验批质量验收记录

04-B1008  施工组织设计(施工方案)报批表

04-B1019  施工技术交底记录

B1023  隐蔽工程验收记录

04-B1024  工序交接、中间交接、单位之间交接检查记录

C1113  振冲地基施工记录表

C1117  桩位放线测量记录

C1413  石子检验报告

【声明】内容源于网络
0
0
AI土木通
作为深耕土木行业10年的权威资源平台,构建了覆盖建筑工程、道路桥梁、水利工程等领域规范图集与资料的共享​,以​“让每个土木人都能零门槛驾驭AI”​为使命,开启智能建造新纪元!
内容 5703
粉丝 0
AI土木通 作为深耕土木行业10年的权威资源平台,构建了覆盖建筑工程、道路桥梁、水利工程等领域规范图集与资料的共享​,以​“让每个土木人都能零门槛驾驭AI”​为使命,开启智能建造新纪元!
总阅读10.4k
粉丝0
内容5.7k
