混凝土分层浇筑
工艺说明:
浇筑混凝土时必须分层进行,并限制其分层的厚度。可采用测杆检查分层厚度。混凝土分层浇筑,测杆每隔浇筑高度刷红蓝标志线,测量时直立在混凝土上表面上,以外露测杆。
混凝土二次振捣
工艺说明:

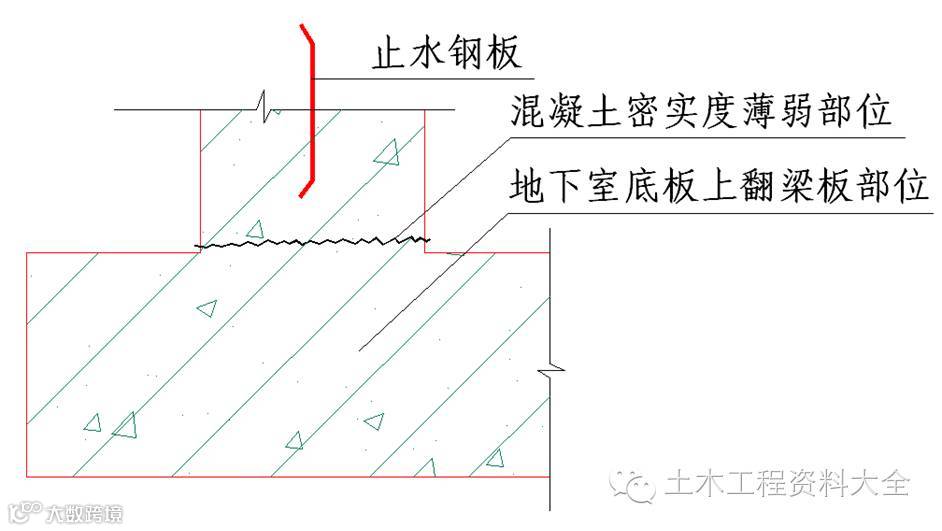

地下室底板或顶板翻边部位砼振捣时,该部位砼要求在一次振捣的基础上,在其坍落度达到3-5cm时,再进行砼二次振捣,确保该处混凝土密实。
框架结构竖向施工缝
工艺说明:
框架结构的竖向施工缝宜留在次梁中间的1/3范围内。

墙(柱)水平施工缝
工艺说明:

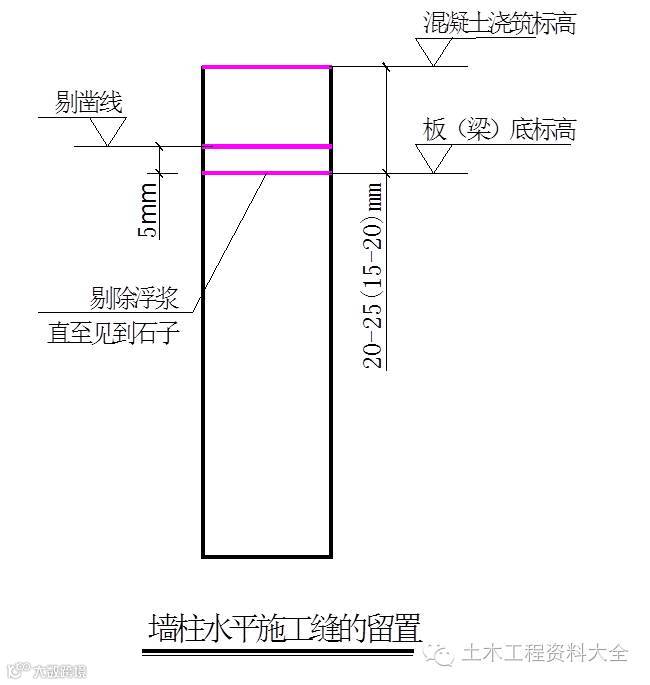

墙(柱)水平施工缝浇筑高度在3m以下时,施工缝留置在楼板底向上15-20mm(含10-15mm的软弱层);浇筑高度在3m以上时,施工缝留置在楼板底向上25-30mm(含10-15mm的软弱层);即待剔除软弱层后,施工缝处于楼板底向上5mm处。

剪力墙结构楼梯施工缝
工艺说明:

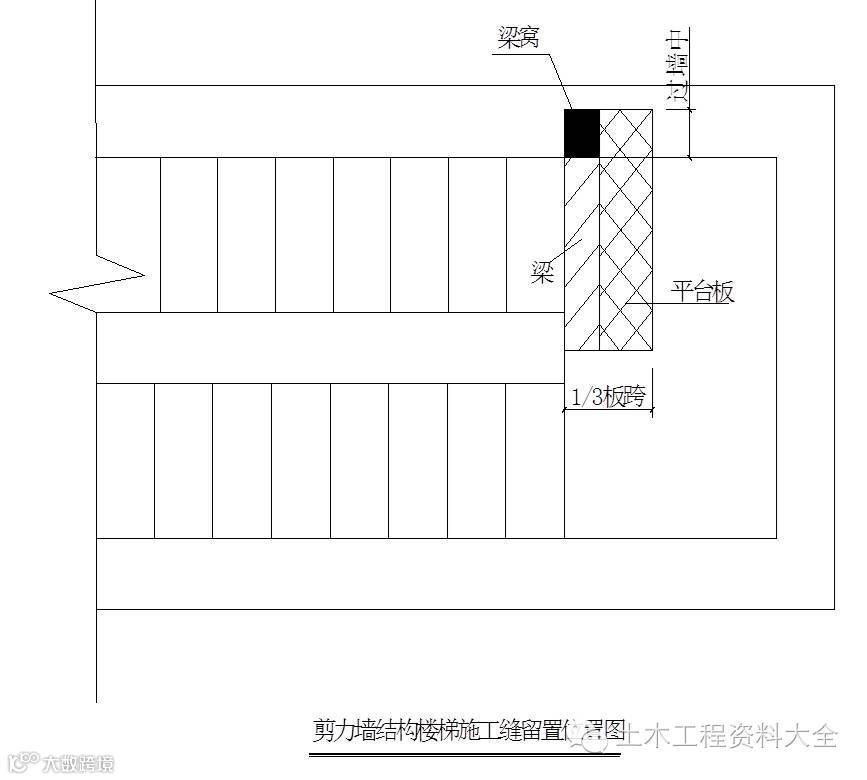

剪力墙结构(框架结构楼梯两侧有剪力墙)的楼梯施工缝设置:楼梯休息平台板施工缝留置在1/3处,楼梯梁两端预留梁窝,预留位置过墙中,休息平台板同样过墙中。
框架结构楼梯施工缝
工艺说明:
框架结构楼梯两侧无剪力墙的楼梯施工缝留置在楼梯上跑自休息台往上1/3的地方。

混凝土施工缝处理
工艺说明:
为减少外墙施工缝,可以将外墙施工缝留设至板底,将梁的位置留设梁豁,施工缝处加钢丝网,梁的位置也可用聚苯板填塞。

施工缝清理

工艺说明:

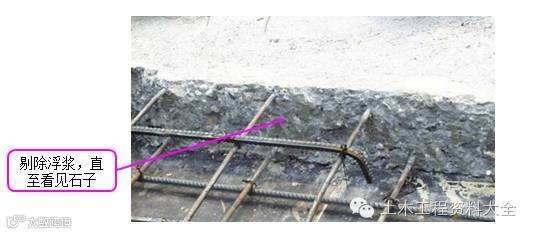

施工缝处碎渣等应清理干净,外露钢筋插铁所沾灰浆、油污应清刷干净,并充分湿润和冲洗干净。浇筑混凝土前,在施工缝处铺一层与混凝土内成分相同的减石子砂浆30-50mm,使接槎处理到位,接缝平实。

柱下部水平施工缝
工艺说明:

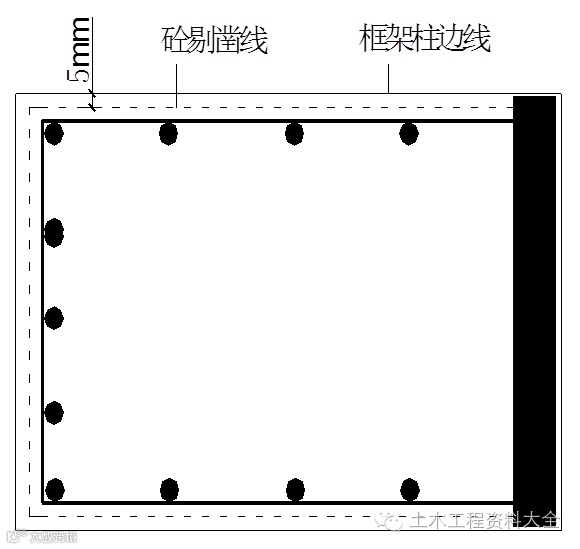

柱下部水平施工缝应距柱边线内5mm弹一道切割线,用无齿锯进行切割,切割深度为5mm。

墙、柱子顶面水平施工缝
工艺说明:

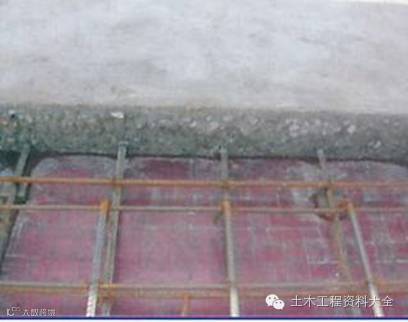

柱子顶面水平施工缝应按标高线往上5mm再弹一道线,沿线用无齿锯进行切割,切割深度为5mm。墙体顶部水平施工缝应按标高线往上5mm再弹一道线,沿线用无齿锯进行切割,切割深度为5mm。

混凝土养护
工艺说明:

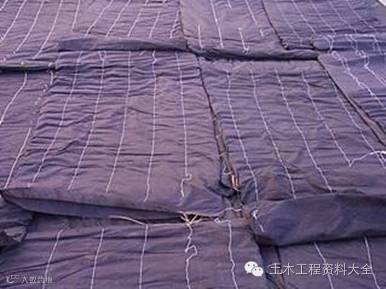

对已浇筑完毕的混凝土,应在12h后加以覆盖和浇水。楼板夏季高温时宜用黑色塑料布覆盖严密,并保持塑料布内有凝结水,或用麻袋片覆盖增加浇水次数并要保证表面湿润,严防混凝土裂纹的出现。

楼板冬期养护
工艺说明:

楼板保温通常采用1层塑料布和若干层保温被(具体厚度和层数通过热工计算确定)。塑料布起到保温和保湿双层作业,保温被主要为保温作用。注意保温被铺设时应相互搭接。另外,墙体钢筋之间的空隙是保温覆盖容易忽略的部位,应重点控制。

大体积混凝土测温传感器埋设
工艺说明:
大体积混凝土应该测量构件上、中、下等不同部位的温度。因此埋设测温传感器是较为先进的方式之一。传感器借助辅助的钢筋固定在构件内的不同部位,然后将测温导线甩出构件以外,并用塑料布缠裹,避免污染。注意传感器与辅助钢筋间应用绝热材料隔开,防止钢筋导热造成测温不准。

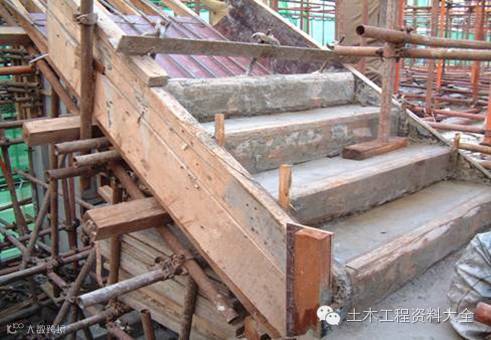

楼梯踏步
工艺说明:

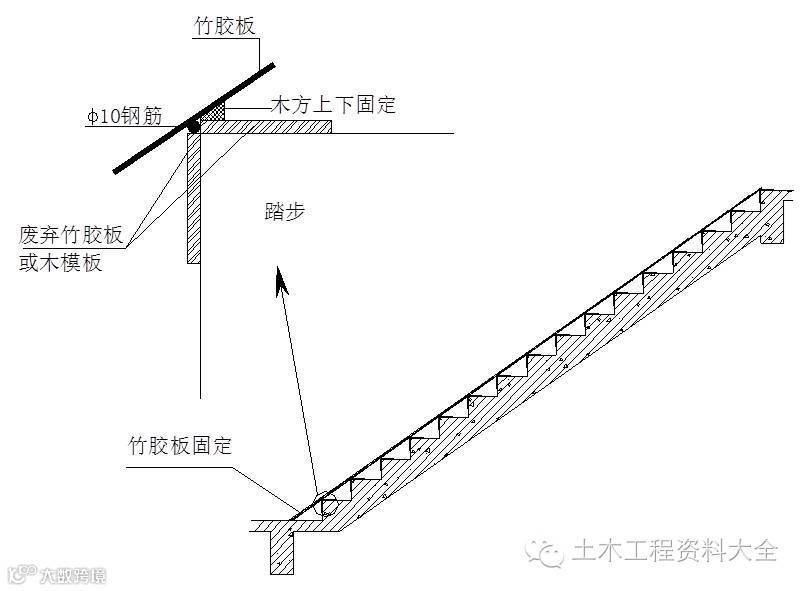

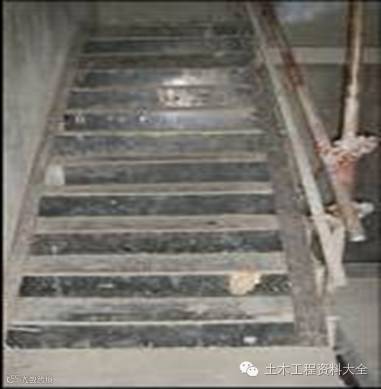

楼梯踏板可采用废旧的竹胶板或木模板保护,楼梯角处用ø10的圆钢防止破损。

门窗洞口、预留洞口、墙体及框架柱
工艺说明:
门窗洞口、预留洞口、墙体及柱阳角在表面养护剂干后采用废旧的竹胶板或木模板做护角保护。
