外窗二次企口防渗精品亮点做法

外窗二次企口防渗精品亮点做法 AI土木通
2017-06-21
2
导读:一、 工艺简介外窗二次企口防渗做法是一种在外窗洞口抹灰与保温施工时, 分别通过措施控制形成一次、二次企口的做

一、 工艺简介

外窗二次企口防渗做法是一种在外窗洞口抹灰与保温施工时, 分别通过措施控制形成一次、二次企口的做法。该做法可避免窗榜 因抹灰过厚而产生开裂问题,有效解决外窗安装时企口被保温层吃 掉的问题,从而确保了外墙防渗漏措施的有效实施。

二、 工艺原理

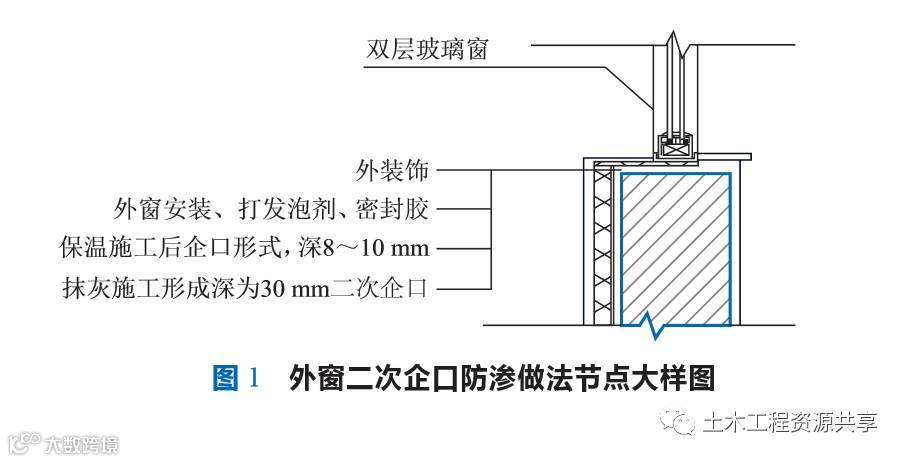

结构施工完成后,通过特定构造抹灰、抹灰层厚度控制对外窗四 周部位形成一次企口。抹灰施工完成时,通过控制保温层厚度施工 做出窗口部位形成的二次企口深度,外墙保温施工完成后,窗榜部位 的保温层填充最内侧企口,窗口部位仍为企口,确保了外窗防渗漏措 施的有效实施。

三、 工艺流程

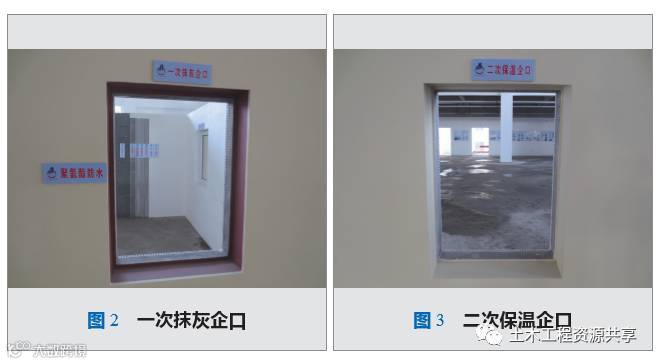

施工准备→抹灰一次企口做法→窗榜保温二次企口施工→外窗 安装→窗口外侧密封打胶。 1. 施工准备 施工准备包括确定企口做法方案确定、明确不同窗洞口企口 做法尺寸、材料与设备准备、施工人员安排,详细方案编制、培训与 交底。 2. 抹灰一次企口做法 抹灰前基层表面要保持平整洁净,无浮浆、油污,表面凹凸太大 的部位要先剔平或用1: 3 水泥砂浆补齐,表面太光的要剔毛。用水 将墙体湿润,喷水要均匀,墙体表面的吸水深度控制在 20 mm左右。 用界面剂:水泥:过筛细砂 =1: 1: 1.5 的水泥砂浆做甩浆液,要使 墙壁面布点均匀,不应有漏涂。抹灰施工按照常规做法执行,外侧抹 灰厚度控制在2 cm,内侧抹灰控制在2.5 cm,确保抹灰完成后二次企 口的深度不小于 3 cm。 3. 窗榜保温二次企口施工 (1) 外墙抹灰及窗口一次企口完成待抹灰层达到设计强度要求 后,准备进行外墙保温层施工。外墙保温施工前,对窗口四周部位详 细施工方案进行交底。

(2) 外墙大面保温施工依据相关验收规范进行,窗口四周施工 前需施工人员检查合格后方可进行窗榜保温施工。 (3) 窗榜保温施工应仔细进行,采用不小于2 cm 厚保温板填充 最内侧企口后,窗口部位仍为企口。确保保温材料与基层粘结牢固, 确保外窗防渗漏措施的有效实施。控制保温层面层罩面砂浆做完后 企口的深度为 8 ~ 10 mm。

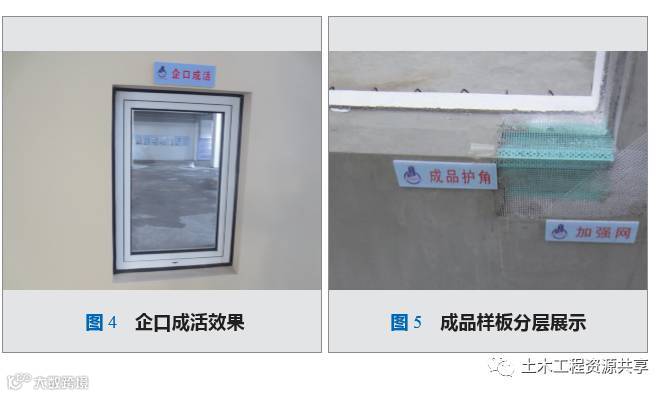

4. 外窗安装 待抹灰层达到规定要求强度及条件时,可按规范进行外窗安装。 安装时注意质量及安全控制,避免碰坏抹灰层,保证施工安全。 5. 密封打胶 外窗安装、固定并校正完成后,进行密封打胶。在外窗框上、左 右三面打发泡剂,发泡剂外墙面一侧凹进15 mm,用于密封胶嵌缝。 严控密封胶均匀、密实、平直,保证施工质量及外观效果。


【声明】内容源于网络
0
0
AI土木通
作为深耕土木行业10年的权威资源平台,构建了覆盖建筑工程、道路桥梁、水利工程等领域规范图集与资料的共享​,以​“让每个土木人都能零门槛驾驭AI”​为使命,开启智能建造新纪元!
内容 5703
粉丝 0
AI土木通 作为深耕土木行业10年的权威资源平台,构建了覆盖建筑工程、道路桥梁、水利工程等领域规范图集与资料的共享​,以​“让每个土木人都能零门槛驾驭AI”​为使命,开启智能建造新纪元!
总阅读9.5k
粉丝0
内容5.7k
