室内精装修——泥水部分

室内精装修——泥水部分 AI土木通
2017-03-26
2
导读:工序/工艺质量控制要点一、材料控制常用分类室内精装修泥水施工中常用的主材有四种:①抛光砖;②釉面砖(瓷片、仿


工序/工艺

质量控制要点

一、材料控制

常用分类

室内精装修泥水施工中常用的主材有四种:①抛光砖;②釉面砖(瓷片、仿古砖);③石材;④马赛克;

材料验收要点

1、对于瓷砖、石材类,原则上要求每批次材料送检,但现场可根据具体情况进行12次的送检。检测数据中重点关注材料的放射性(必须单独送检)、吸水率、平整度等性能指标;2、色差[1234]

1)任何一批材料进场时,在空地上铺开10m22m视线范围内,判断材料是否色差。

2)不同批次之间的材料易发生色差问题。建议同一房间的瓷砖,使用同一批次材料。——对不同批次材料的管理,可采取的措施有:提前知会、甲方合同中限定批次数量、对不同批次做好备货工作等;

3、材料运输过程中,注意瓷砖表面的石蜡,经叠加后产生的背面石蜡污染的问题;

4、平整度[1234]

1)瓷砖类:±0.2%,且最大不超过2mm

2)石材类:最大不超过0.3mm

其他控制要点

1)石材厚度:用于干挂工艺的石材,花岗岩厚度≥35mm;砂岩材料厚度≥50mm;(经验值:室内安装时,花岗岩≥25mm,砂岩≥35mm);

2)釉面砖(瓷片、仿古砖)使用前,需浸泡2小时以上;

3)大理石铺贴前,需排版;

二、施工工艺

工作面交接

关注重点:

1)墙面强度是否满足,墙面防水施工质量是否引发墙砖空鼓等;

2)墙面空鼓、裂缝;

3)结构楼面板的防水质量;(4)冷热水管连通后的管线打压记录;

5)门窗安装的进出位、水平位;

6)提供贴砖标高控制线;(7)地面的给水管线保护措施合理,避免外露破损;

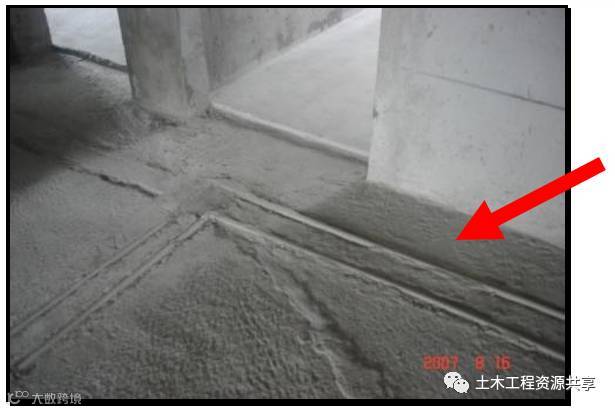

说明:地面给水管线设计在楼面板上,未做有效的保护措施;

墙地面排砖

1)每面墙不宜超过2列非整砖;

2)非整砖的宽度不宜小于原砖的1/3[5](除地面设计有波打线之外);

3)非整砖宜铺贴在阴角或家具下面,原则上排放在视觉不明显处,且要求放在两侧,禁止放中间;

4)主立面压侧立面,阳面压阴面;

参考做法示意图:

说明:非整砖约为1/2砖,且放在阴角;

错误示意图:

说明:阴角出现约100mm宽的非整砖,不美观;

贴砖控制线

1)墙砖贴砖前,在抹灰墙面做好灰饼;

2)每隔13排,在结合层上弹出纵横或对角的控制线;

3)对于墙面有非方正型的大于90度的阴阳角时,贴砖必须吊垂线控制;

4)厨卫间墙贴砖顺序:墙砖(最下一排砖暂不贴)地砖墙面最下排砖;

标准做法示意图:

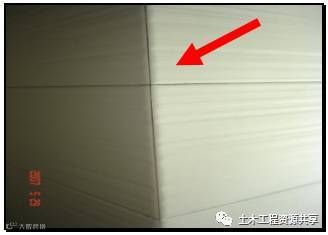

说明:墙砖在铺贴之前,已在抹灰层弹出贴砖控制线;

平整度和坡度

1)每贴一行釉面砖,要用靠尺板校正、找平;

2)设有排水地漏的厨房、卫生间的排水坡度为1%;

3)地砖铺贴,禁止出现积水、倒坡问题;

4)注意L型平面的排水和坡度设计;

卫生间铝合金门框

1)门框在室内安装时,要注意室内墙面的完成面高度,门框宜凸出墙面装饰完成面12mm(例如;若墙面贴砖完成面厚度为10mm,宜考虑门窗凸出抹灰完成面为12mm)。

标准做法示意图一:

说明:卫生间内的墙砖的完成面正好高出门框(内侧)23mm,收口较为美观;

标准做法示意图二:

说明:卫生间门框凸出抹灰完成面的高度约15mm

墙面阳角

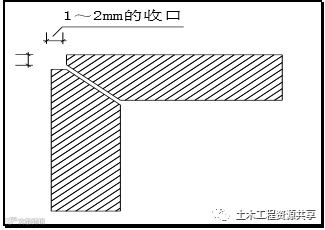

1)釉面砖采取预留12mm45度倒角方式;

2)抛光砖和石材(20mm厚)预留23mm45度倒角方式,禁止采用原边收口;

釉面砖标准做法示意图:

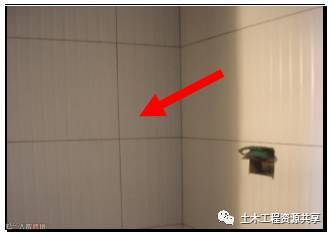

说明:釉面砖的阳角收口美观,上下砖的阳角缝顺直;

釉面砖错误示意图:

说明:阳角收口不竖直,倒角不美观;

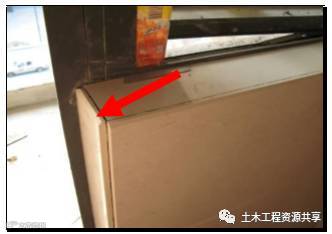

抛光砖、石材的参考做法示意图:

说明:采用磨边卡角形式收口,较美观;

不推荐做法示意图:

说明:收口处没采取倒角形式,且顶砖与侧砖压向很随意,不美观;

地漏周边

1)地漏收口宜采用四边倒八字角方式,较为美观;

地漏参考做法示意图:

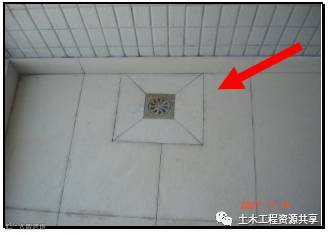

说明:采取倒八型收口,美观且实用

不推荐做法示意图:

说明:地漏周边的排水坡度不易控制

水电管线收口

1)室内开关插座预留线盒不宜凹陷抹灰层过深,宜控制在10mm以内;

2)室内的开关插座预留严格按装修图纸定位尺寸预留,偏差小于3mm,并排开关建议采用联体开关;

3)厨卫间、阳台等部位的给水管线管口:

a)在贴砖墙面时,宜高出抹灰面层510mm,给水口的丝口比瓷砖完成面低05mm,不宜过深;

b)涂料墙面时,宜与抹灰面层齐平;

标准做法示意图:

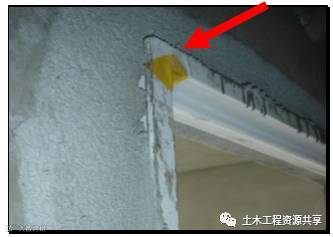

说明:管口凸出抹灰面10mm,确保在墙砖粘贴后与其齐平。

错误做法示意图:

说明:管口未齐平瓷砖面层,可能影响后期的角阀安装。

门槛石

1)入户门槛石,宜高出室内完成面15mm

2)厨卫间门槛石表面,宜高出厨卫间完成面15mm,且与室内的完成面宜齐平;

3)门槛石与室内木门框的关系:门槛石顶紧门框,或门框压门槛石;

4)多水房间(卫生间、厨房,或阳台)的门槛石采用湿贴法;

5)门槛石与墙根或门框两边,要用水泥砂浆填塞密实;

标准做法示意图一:

说明:门槛石与墙体、卫生间门框间的缝隙,采用水泥砂浆填塞密实

标准做法示意图二:

说明:室内门框压门槛石;

门框根部收口

1)多水房间的木门门框下部100mm高位置,宜采用石材替换处理,避免木门框发霉变黑现象;

客厅踢脚线

1)厅房涂刷腻子、涂料时,或阳台、露台部位的外墙贴砖,宜预留地面踢脚线高度150mm不施工;

2)地面采用地砖时,注意地砖对墙面的返潮,宜在踢脚线位置涂刷防水层,防水层高度宜为100mm,水平方向100mm

3)若时间允许,踢脚线宜在地面砖铺贴完成20天以后施工;

标准做法示意图:

说明:墙面腻子没施工至楼地面,预留踢脚线安装位置;

错误做法示意图:

说明:涂料施工至楼面,未预留踢脚线安装高度,影响后续工序;

浴缸位的墙地砖

1)卫生间设计有浴缸时,根据浴缸的尺寸,预留出墙面、地面的瓷砖暂时不贴,待浴缸安装完成后,再进行收口;

2)浴缸安装后,建议裙边不固定,方便检修;

3)浴缸采用瓷砖收口过程中,做好成品保护措施;

材料勾缝

1)勾缝材料,采用专用勾缝剂+108胶,地面采用白水泥勾缝;

2)瓷砖勾缝前,必须清理缝内砂浆或杂物;

3)勾缝完成后,要保持12天的养护,避免勾缝材料开裂脱落;

4)墙面勾缝工序,可安排在厨卫间洁具安装前进行;

5)地面勾缝工序,可安排在室内卫生清洁打扫前进行;

三、质量标准

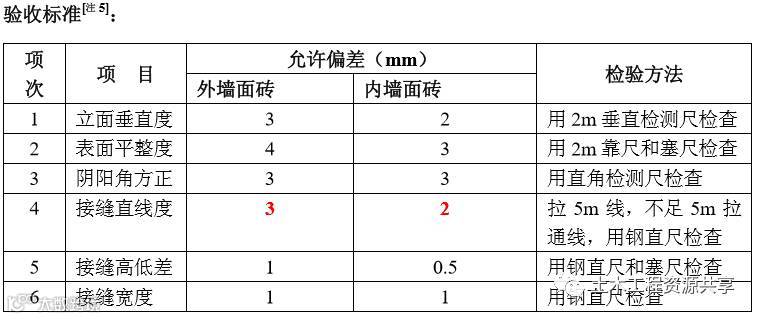

验收标准

瓷砖空鼓验收标准:

1)墙砖砖角禁止出现空鼓、中间部位的空鼓长度小于50mm

2)地砖单块空鼓面积不超过20%,整体不超过3%,在地砖的砖角处禁止出现空鼓,地砖中间部位的空鼓长度小于50mm

3)踢脚线禁止出现空鼓;


【声明】内容源于网络
0
0
AI土木通
作为深耕土木行业10年的权威资源平台,构建了覆盖建筑工程、道路桥梁、水利工程等领域规范图集与资料的共享​,以​“让每个土木人都能零门槛驾驭AI”​为使命,开启智能建造新纪元!
内容 5703
粉丝 0
AI土木通 作为深耕土木行业10年的权威资源平台,构建了覆盖建筑工程、道路桥梁、水利工程等领域规范图集与资料的共享​,以​“让每个土木人都能零门槛驾驭AI”​为使命,开启智能建造新纪元!
总阅读11.4k
粉丝0
内容5.7k
