一、 工艺做法及特点简介
1.对钢筋砼框架结构,梁柱节点是结构的重要部分,强节点弱杆 件是抗震设计的一贯原则。根据混凝土结构设计规范要求,梁柱节 点部位箍筋的安装为强制性条文要求,对核心区箍筋的间距、绑扎质 量要求严格。但在施工时,由于梁柱节点处钢筋纵横交叠,箍筋绑 扎难度很大,经常会出现框架节点处钢筋绑扎不到位、间距不均匀致 使绑扎成型与设计图纸不完全吻合。为了解决此施工难题,提高节 点核心区钢筋绑扎质量,采取把节点处柱箍筋提前组合成箍筋笼,限 位后整体绑扎梁钢筋,有效解决了该施工难点。
2. 把常规的单个式箍筋组合成定型箍筋笼,有效保证了节点箍 筋间距,避免梁钢筋绑扎及沉粱时箍筋位置移动造成箍筋间距不均 的问题;传统的大梁钢筋绑扎工艺为先支一侧梁模板,楼板模板不 固定,待钢筋绑扎完成后,再封另一侧梁模板和楼板模板。通过箍筋 笼限位后,梁钢筋由传统的原位绑扎变为架立绑扎,消除了与模板作 业的交叉影响,施工质量和施工安全得到保障,施工进度得到大幅提 高; 施工操作工艺简单,便于操作人员掌握实施。
3. 本梁柱节点核心区钢筋绑扎施工工艺适用于钢筋砼框架结构 梁高大于600 mm 的梁柱节点绑扎施工,在施工中主体结构工程质 量得到保障,效果较好。
二、 施工工艺原理

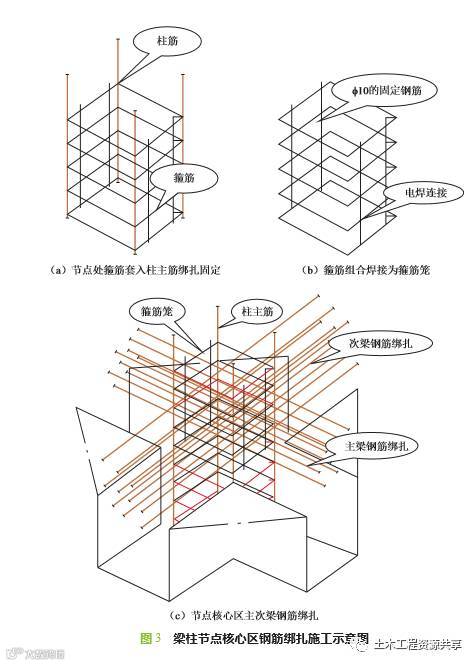

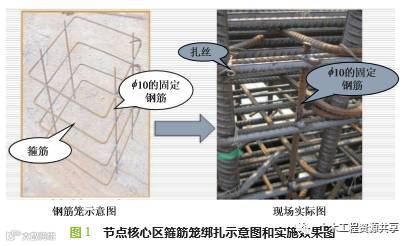

把箍筋套上框架柱主筋,用扎丝将箍筋暂时固定在框架节点顶 面,然后用4 根直径10 mm 短钢筋把梁柱节点核心区柱箍筋点焊形 成定型箍筋笼;把框架梁上下纵筋在箍筋笼之间穿过框架柱,再架立 绑扎框架梁箍筋;梁钢筋绑扎成型后,解开扎丝,节点核心区箍筋笼 连同框架梁钢筋一同缓慢沉入梁柱模板,然后检查绑扣和保护层偏 差情况,如有偏差进行调整。 节点核心区箍筋笼绑扎实施效果如图 1 所示。

三、 施工工艺流程

1. 施工工艺流程

2. 梁柱节点核心区钢筋绑扎施工示意图

四、 施工操作要点
1.梁板模板支设 根据梁板模板支设方案,搭设梁底支撑和板底满堂支撑,顶端使 用可调托撑调平,先铺梁底板,定位后装梁侧模板,梁单侧模板暂不 封闭。然后铺设安装楼板模板,与梁侧模板拼装成整体,转入柱模板 安装和支撑架体加固,板上工作面在清理后交钢筋班组。如图4 所 示。
2. 节点核心区箍筋安装 箍筋在钢筋加工台加工成型,运至每个柱子附近,按照设计图 纸,把单个箍筋套入柱主筋,使用扎丝绑扎固定,箍筋位置应高出楼 板模板。注意箍筋开口处应间隔错开。
3. 组合箍筋笼 用 4 根直径10 mm 短钢筋把梁柱节点核心区柱箍筋点焊形成 定型箍筋笼;为避免影响主梁钢筋穿过,短钢筋布设于次梁方向。
4. 穿设梁钢筋 先穿设主梁钢筋,在粱底筋下部垫50×100 mm 木方 (一般在 1/3 梁跨处),使梁整体架立。在穿设主梁骨架钢筋后,套主梁箍筋。 同样注意箍筋开口处应间隔错开。如图 5 所示。
5. 梁钢筋绑扎 进行梁钢筋绑扎,先完成主梁钢筋绑扎,然后进行次梁钢筋绑
扎。注意在梁底绑扎保护层垫块。如图 6 所示。
6. 模板清理 梁钢筋绑扎完成后,清理绑扎过程中产生的杂物和垃圾 (如散落 的扎丝、纸屑、垫块等),做好梁钢筋下放的准备。如图 7 所示。
7. 梁钢筋下放 梁钢筋绑扎完成经检查无误后,人工配合塔吊进行梁钢筋下放。 吊点分别布置于节点两侧主梁1/4 跨处,轻吊后松开节点箍筋笼绑 扣,抽掉梁底木方,信号工指挥塔吊把主梁慢慢下放至梁模板内 (节 点处箍筋笼随梁钢筋同步下放到位)。梁钢筋下放顺序为先主梁、后 次梁,由楼层一端开始,顺序进行。如图 8 所示。
8. 检查调整 下放完成后检查钢筋间距、绑扣、保护层等是否存在偏差,如有 偏差进行调整。
9. 质量控制 钢筋品种、规格、质量必须符合设计规定及相应标准,重点检查 出厂合格证、产品质量证明书、试验报告。节点核心区箍筋与竖向加 固钢筋每道交接处必须焊接牢固,且焊接中不得烧伤箍筋。箍筋临 时固定绑扣必须绑扎牢固,不得脱落。
