一、 施工工艺流程

1.施工流程:根据图纸确定样板尺寸→模板制作→模板、钢筋安 装并检查验收→混凝土浇筑→拆模→成型。

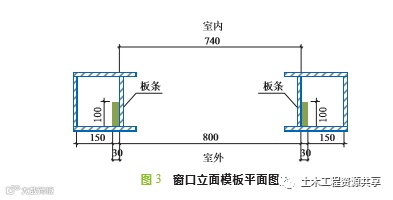

2. 制作施工工艺: 首先,根据图纸确定样板尺寸 (窗立面图),明确窗企口尺寸 (如 图 1),并设置排气孔。

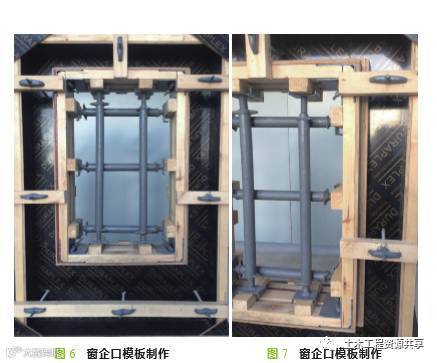

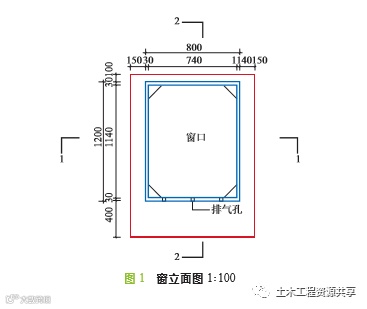

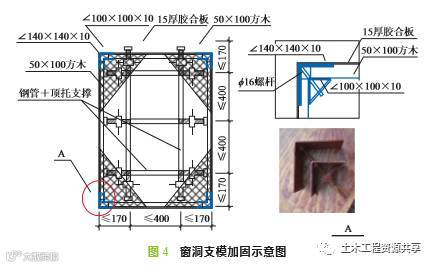

其次,模板制作。 混凝土剪力墙在配制模板时内外模板要比原设计尺寸加长 30 mm,然后再在封堵模板外侧钉一个30×100×1140 mm(窗高 1200 mm)的板条。梁底每侧缩短30 mm,梁侧模板比原设计梁侧模 板尺寸增加30 mm。在梁底外侧钉一个30×100×800 mm(窗宽 800 mm)的板条,在窗台模板靠内墙一侧留置排气孔,排气孔位置与 窗框拉结片位置一致,模板制作完成后,根据样板模扳尺寸进行放 线,确定对拉螺栓眼位置并钻孔留置对拉螺栓眼,以便模板安装时进 行加固。模板制作详图 (图 2、图 3)如下:

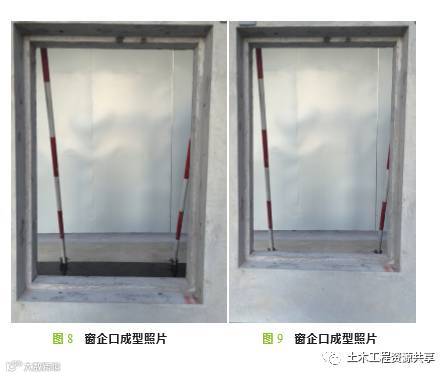

第三,模板、钢筋安装验收并检查 (如图 4)。

将制作完成的模板进行拼装,窗洞口支模加固示意图上图。

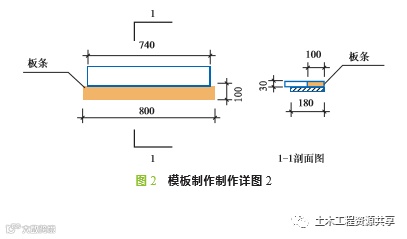

主体一次性带出企口完成后窗框安装及外墙保温施工示意图 (如图 5)。

第四,混凝土浇筑。根据设计图纸中混凝土标号要求,主体结构 浇筑混凝土,施工过程中要求控制好塌落度,并振捣密实,通过排气 孔观察混凝土的密实度、并将模内气泡排出。待混凝土强度达到要 求后进行拆模。

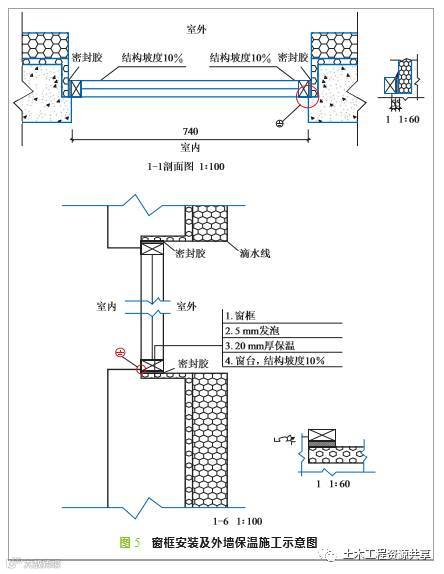

二、 施工效益与经济效益分析 1. 施工效益:同比窗企口二次成型,主体一次性将窗企口带出, 在主体阶段通过模板带出,施工方便,垂直度、平整度较好,尺寸准 确,成型美观。有效的解决了窗企口二次抹灰施工导致的空鼓、裂缝及尺寸不统一的现象。主体混凝土企口一次带出的强度要远高于二 次抹灰企口的强度,便于窗框安装时膨胀螺栓固定牢固。混凝土企 口一次带出,与主体结构连为一体,比二次抹灰施工企口更加有效的 解决了二次抹灰时接茬处开裂及渗漏等质量通病问题。 2.经济效益:同比二次抹灰窗企口施工,主体窗企口混凝土一次 带出,只需承担2.5 cm 的混凝土材料费和模板条费用,该费用远低 于抹灰所需的材料费和人工费。且不会出现因二次抹灰产生质量通 病导致的二次维修费用。 (后附实例照片)


【声明】内容源于网络
0
0
AI土木通
作为深耕土木行业10年的权威资源平台,构建了覆盖建筑工程、道路桥梁、水利工程等领域规范图集与资料的共享​,以​“让每个土木人都能零门槛驾驭AI”​为使命,开启智能建造新纪元!
内容 5703
粉丝 0
AI土木通 作为深耕土木行业10年的权威资源平台,构建了覆盖建筑工程、道路桥梁、水利工程等领域规范图集与资料的共享​,以​“让每个土木人都能零门槛驾驭AI”​为使命,开启智能建造新纪元!
总阅读12.2k
粉丝0
内容5.7k
