厕卫间整体装饰精品亮点做法

厕卫间整体装饰精品亮点做法 AI土木通
2017-07-16
1
导读:一、 做法简介厕卫间整体装饰施工做法是在传统做法的基础上,依据房间的开间、进深、层高以及墙砖、地砖、吊顶板的

一、 做法简介

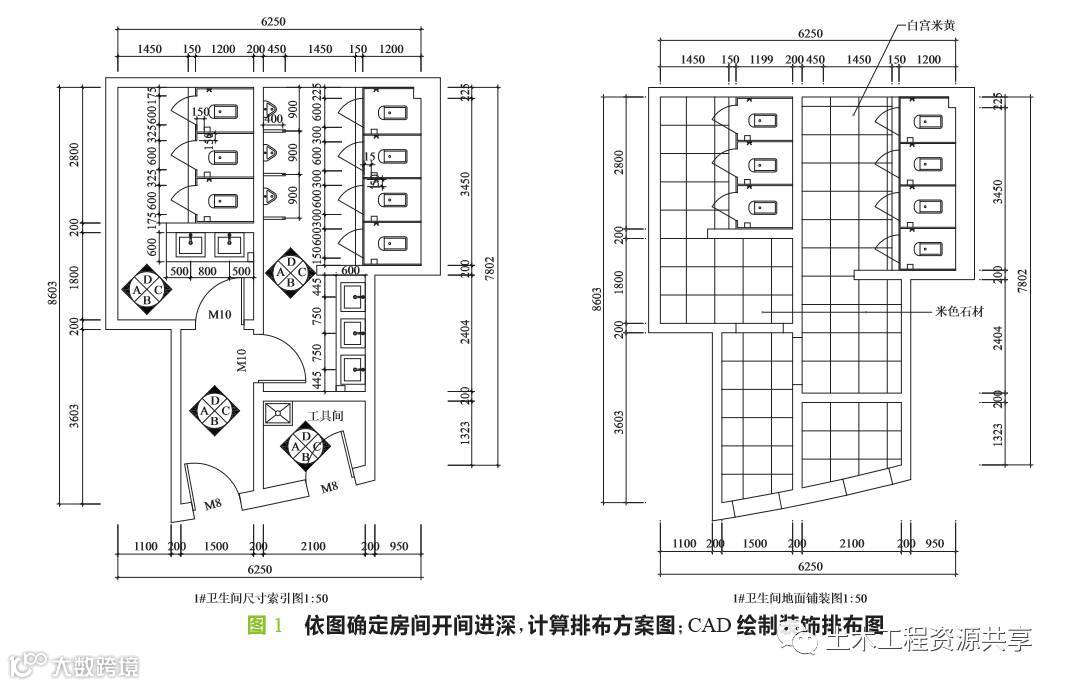

厕卫间整体装饰施工做法是在传统做法的基础上,依据房间的开间、进深、层高以及墙砖、地砖、吊顶板的规格,确定装饰排布形式。利用软 件制图,使地墙砖、吊顶的纵横向缝隙对齐成环,提供施工操作依据。施工过程中,施工人员按照排布图进行切割布砖,使用简便,可有效避免非整 砖上墙几率,避免浪费。实施通线铺装,还可使厕卫间装饰形成一个整体,效果良好,极易满足人们日益增长的审美要求。施工原理图如图1所示:

二、 工艺流程

工艺流程:准备工作→计算机软件排版制图→地面找坡→墙面 抹灰→墙地面防水→防水保护层→依据排布图弹线放样→墙砖镶贴 →地砖铺贴→嵌缝→对缝吊顶→竣工验收。

1.施工准备:施工准备包括计算开间尺寸,调整门洞口尺寸及位 置,材料与设备准备、施工人员安排、方案编制、培训与交底。

2.确定材料:确定卫生间及开水间墙地砖及吊顶材料规格,以墙 砖使用规格为300×450、地砖为300×300、顶棚铝扣板为600×600 为例,普通硅酸盐水泥不低于32.5,过筛中砂含泥量不大于3%,黑 色专用嵌缝剂。

3. 放样:在图纸审查阶段即开始策划,利用计算机软件,根据房 间的开间、进深尺寸及窗口位置,调整窗口两侧为整片砖为准,为了 使墙砖的缝隙更加清晰,墙砖与墙砖之间设置3 mm 缝隙,适当调整 门洞口的位置使门洞两侧的墙砖不小于15 cm。制定墙砖、地砖排布 图,依据排布图在完成抹灰工程的墙体上放样。

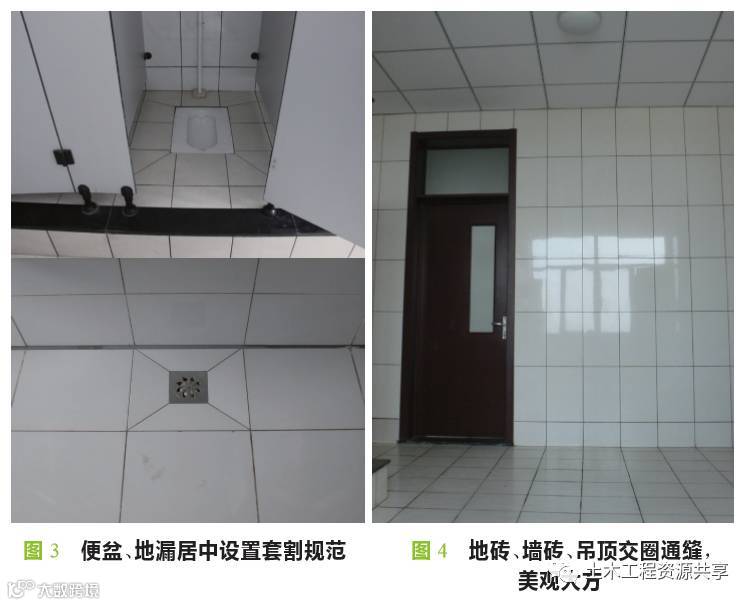

4.墙砖施工:在已经完工的抹灰基层上分格弹控制线,确定水 平及竖向缝隙位置,确保窗口两侧为整砖且中间为整砖,面砖提前 2 小时浸泡,及时取出晾干,面砖粘贴自下而上挂线操作保证墙面 的水平度及垂直度,粘贴砂浆饱满,无空鼓现象,面砖缝隙宽度使用 3 mm 成品塑料卡控制,嵌入墙内的电线盒要套割面砖,大小合适,墙 角如有宽度不足15 cm 部位要破砖,即贴两块大小相等的墙面砖确 保墙面美观,一天以后用嵌缝剂嵌缝,并擦拭干净。

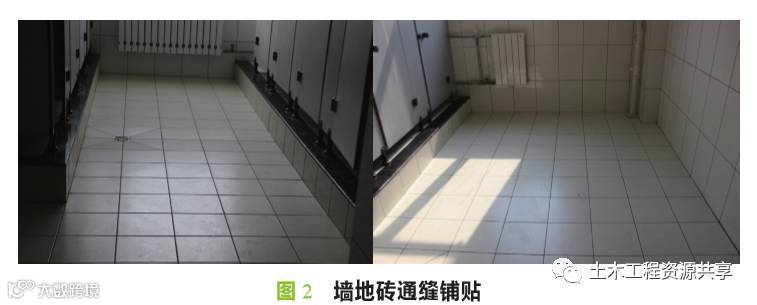

5.地砖施工:地面防水保护层达到强度,进行地砖铺贴,弹 500 标高控制线,确定地漏位置,找好地面坡度,对齐墙面粘贴缝隙拉线 铺贴,粘结层采用1: 2.5 砂浆铺贴,使用橡胶锤砸实,在地漏、蹲便器 周边破瓦找坡确保流水坡度,完活 72 小时嵌缝,并擦拭干净。

6. 吊顶施工:吊顶施工必须在地面完成7 日后进行,所用脚手架 底部用不小于1 cm 厚橡胶皮包裹防止划伤地面。在已完工的墙面砖弹好吊顶标高线,做好边龙骨,经计算在混凝土顶板做不大于1 米 间距的主龙骨吊杆,安装主龙骨,主龙骨接头采取对接,相邻的接头 要错开。对齐两侧墙面砖缝隙拉线安装次龙骨,次龙骨间距300 cm, 通线平直,安装调整吊顶铝板,使吊顶的缝隙与墙面的缝隙对正。


【声明】内容源于网络
0
0
AI土木通
作为深耕土木行业10年的权威资源平台,构建了覆盖建筑工程、道路桥梁、水利工程等领域规范图集与资料的共享​,以​“让每个土木人都能零门槛驾驭AI”​为使命,开启智能建造新纪元!
内容 5703
粉丝 0
AI土木通 作为深耕土木行业10年的权威资源平台,构建了覆盖建筑工程、道路桥梁、水利工程等领域规范图集与资料的共享​,以​“让每个土木人都能零门槛驾驭AI”​为使命,开启智能建造新纪元!
总阅读9.5k
粉丝0
内容5.7k
