一、 做法与特点

剪力墙结构在施工过程中容易出现外 部剪力墙接茬不齐,主要原因是混凝土浇筑 过程中模板底部出现涨模从而导致混凝土 成型后连接处不平整。此施工工艺是在下 层混凝土浇筑时通过预埋球预留螺杆,用于 固定上层剪力墙模板,从而可以避免外墙接 茬不平整及跑漏浆等质量通病的出现,此工 艺不仅可以减少支模时架设底部支座的工 作,而且会减少周转材料的投入。

二、 施工工艺流程

1. 工艺流程 完成下层模板支设和钢筋绑扎工作→ 将预埋球固定于钢筋上→浇筑混凝土→外 模板拆除→预埋球外侧旋入螺杆 (如图1 所 示),将上层模板底部固定于螺杆之上→上 层混凝土浇筑。

图 1 预埋球应用示意

2. 操作要点

(1) 完成下层模板支设和钢筋绑扎工 作。 下层结构剪力墙模板支设完成且所有 钢筋绑扎完毕。

(2) 将预埋球固定于钢筋上。 在预埋球较细的一端 (里端)旋入带丝 的螺杆,旋入长度约1 cm 左右。根据剪力墙模板加固需要,用扎丝把旋入预埋球的螺 杆固定于梁或剪力墙钢筋上,保证预埋球粗 端紧靠外侧剪力墙或梁模板(如图 2 所示)。

图 2 预埋球预埋安放示意

(3) 进行下层混凝土浇筑工作。

(4) 外模板拆除。 下层外模板拆除,并随时进行预埋球 丝口清理(有积灰情况)。

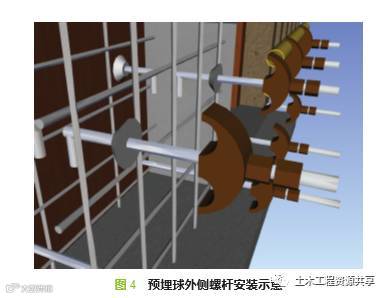

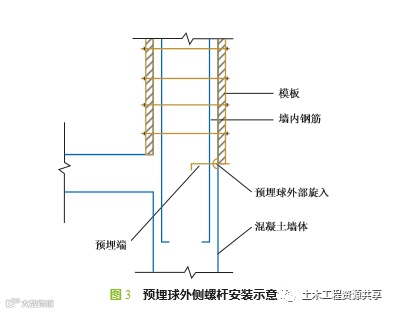

(5) 旋入两端带丝的螺杆,进行上层墙 板的支设工作(如图 3、图 4、图 5 所示)。

(6) 进行上层混凝土浇筑工作。


【声明】内容源于网络
0
0
AI土木通
作为深耕土木行业10年的权威资源平台,构建了覆盖建筑工程、道路桥梁、水利工程等领域规范图集与资料的共享​,以​“让每个土木人都能零门槛驾驭AI”​为使命,开启智能建造新纪元!
内容 5703
粉丝 0
AI土木通 作为深耕土木行业10年的权威资源平台,构建了覆盖建筑工程、道路桥梁、水利工程等领域规范图集与资料的共享​,以​“让每个土木人都能零门槛驾驭AI”​为使命,开启智能建造新纪元!
总阅读8.5k
粉丝0
内容5.7k
