精工品质·人居典范
SSGF新建造技术
SSGF新建造技术是碧桂园集团推行的全新建造工艺,“SSGF”囊括了自愈合防水、爬架、铝模、全现浇外墙、高精度墙面、预制墙板、楼层节水系统、全穿插施工、高压水枪拉毛、PVC墙纸、整体卫浴、PC预制墙板等12项核心工艺,能缩短工期6~8个月。
01
一、项目概况

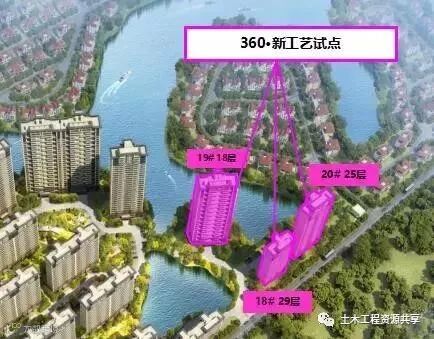

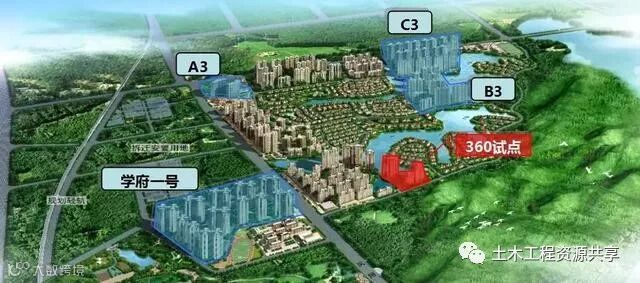

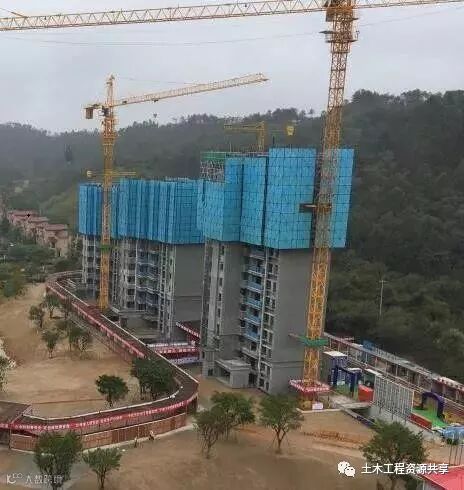

项目概况

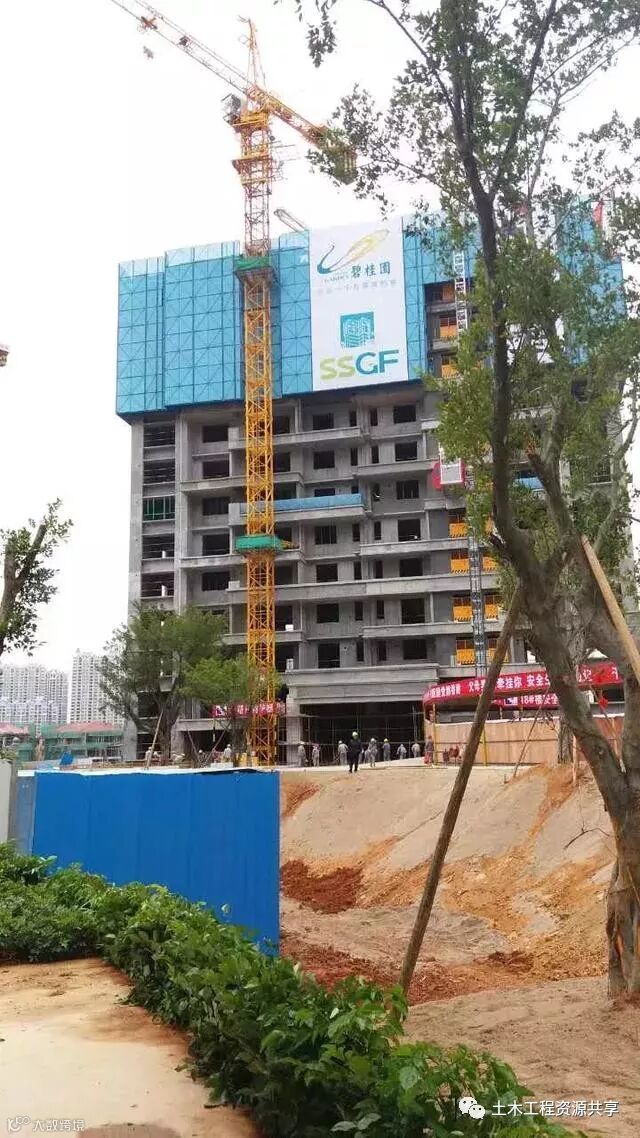

项目实拍

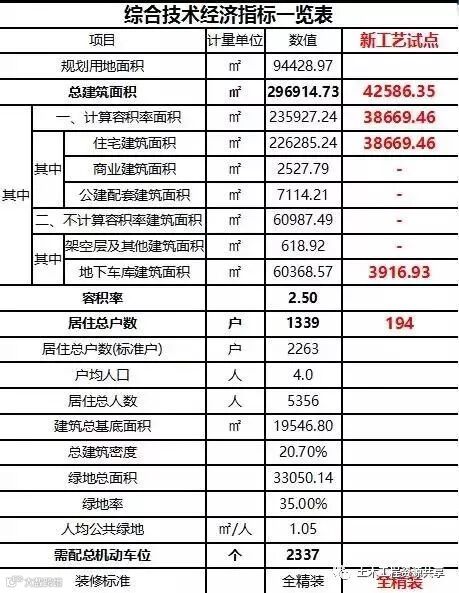

指标
基本概况
1、工期:360天
2、工艺:新建造体系施工工艺
3、交付:完美交楼
02
二、工艺的选择

新工艺

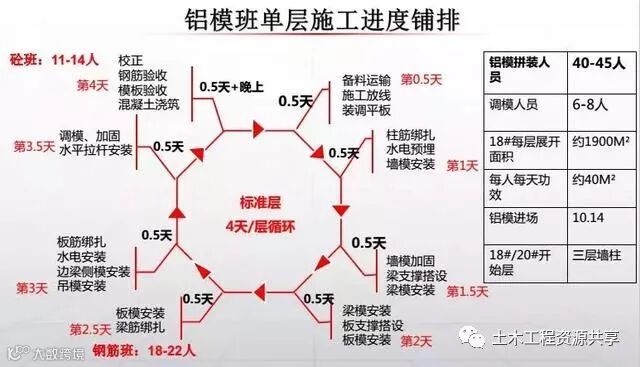

工法样板

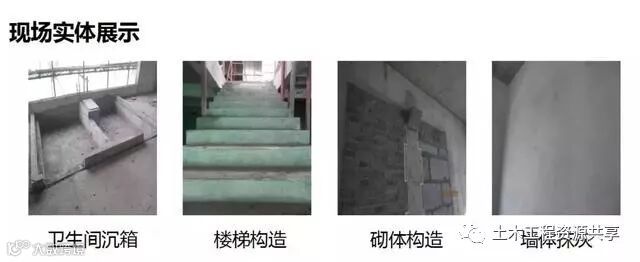

现场实拍

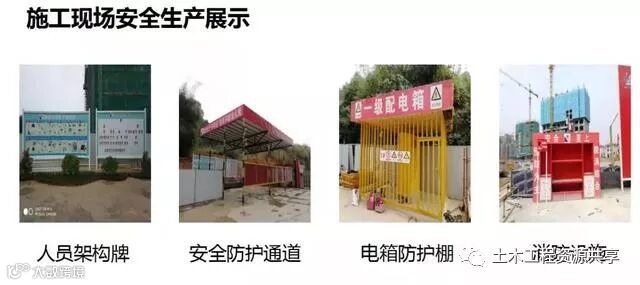

文明施工要点

工法样板展示

生产展示

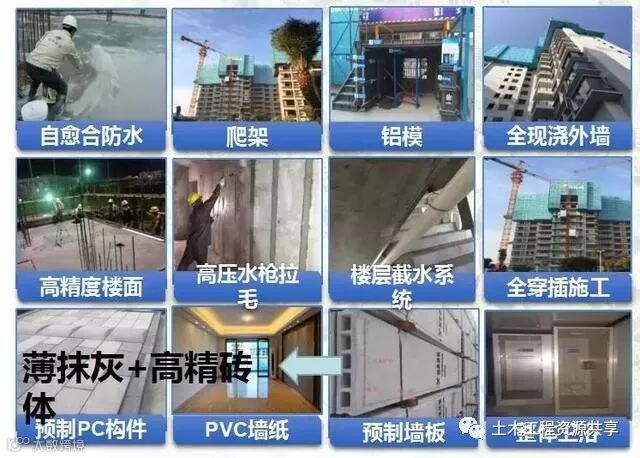

工艺选择:
1、铝模2、爬架3、全外墙现浇 4、高精砖体5、薄抹灰 6、全穿插施工7、楼层截水系统 8、高压水枪拉毛
未采用工艺原因:

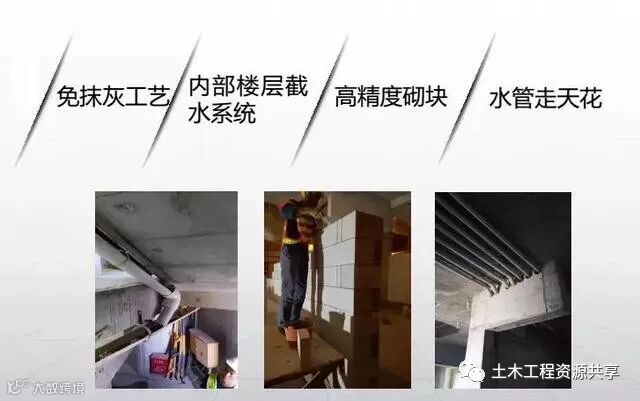

1、高精度地面:高精度地面难度大,费时长,造价较高,而且装修标准高(必须做吊顶),目前项目装修标准低,造价成本增加。
2、预制墙板:墙板可能产生的后遗症暂未可预估,拟采用高精砖体配合薄抹灰代替。
新建造体系详解
总目录

全穿插施工策划
一 新技术、新工艺
1
新建造体系示意图

示意图
1
新建造体系示意图

示意图
2

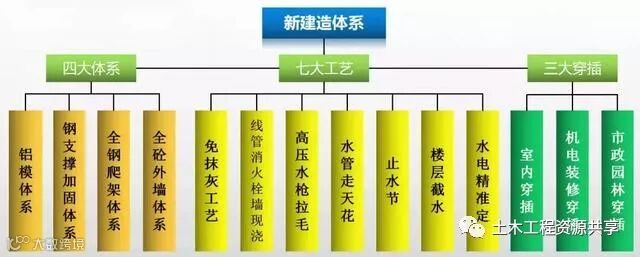

四大体系

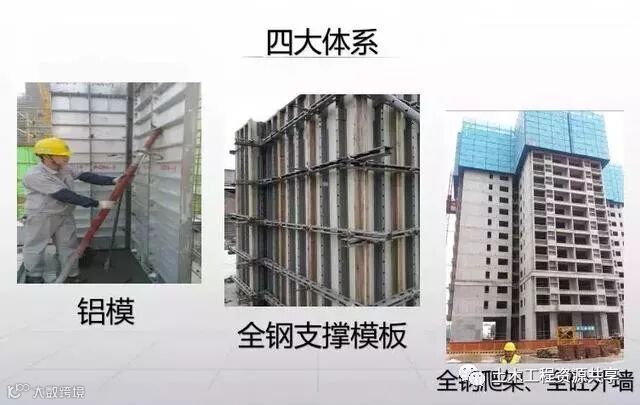

四大体系
3

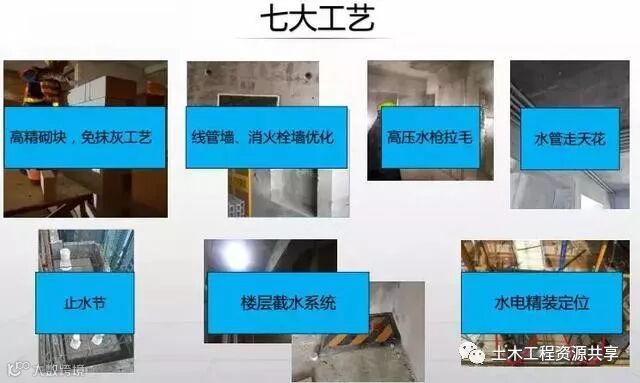

七大体系

新工艺
4

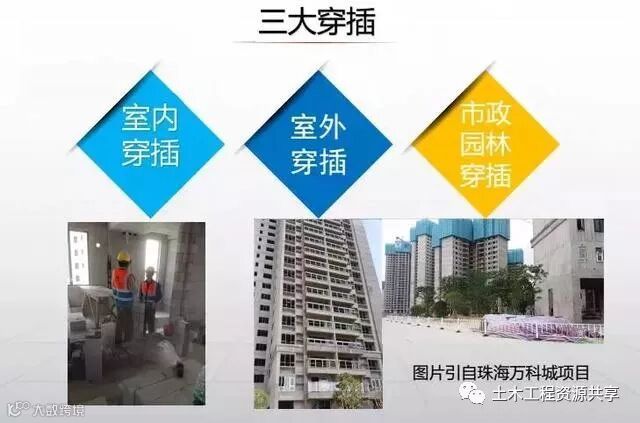

三大穿插

穿插施工
二 全穿插阐述

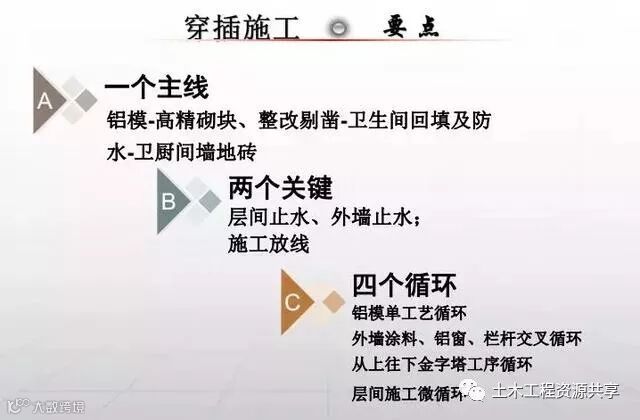

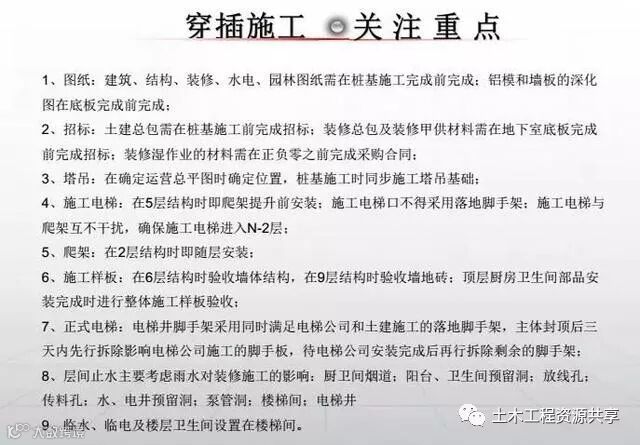

阐述

说明
穿插施工立面展示图

立面展示
内部全穿插的五大工序

穿插的五大工序

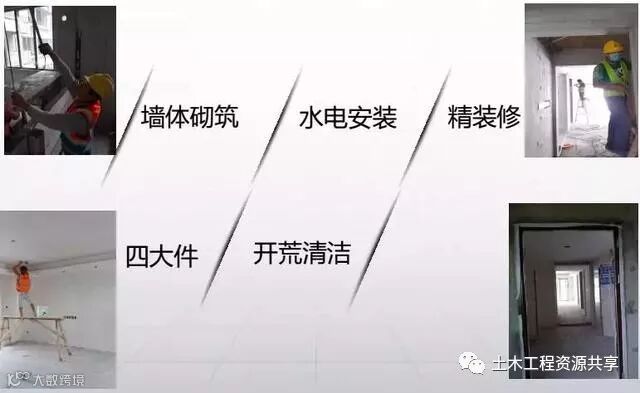

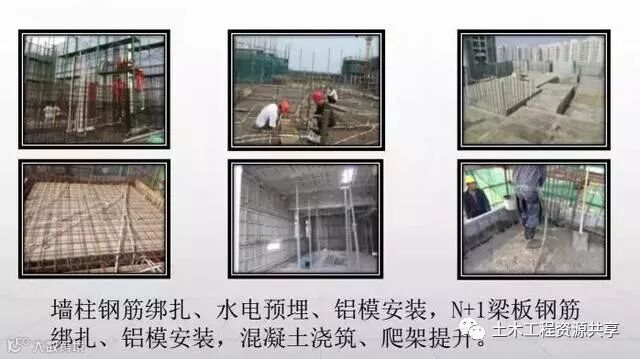

内墙全穿插施工 四大工艺

四大工艺

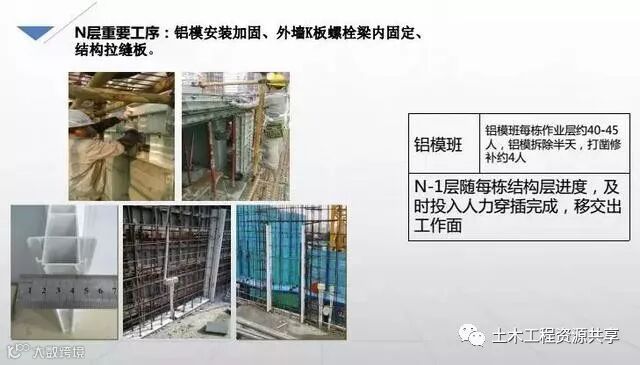

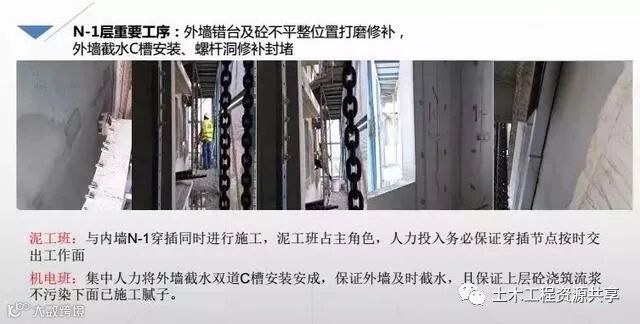

外墙全穿插施工的四大工序

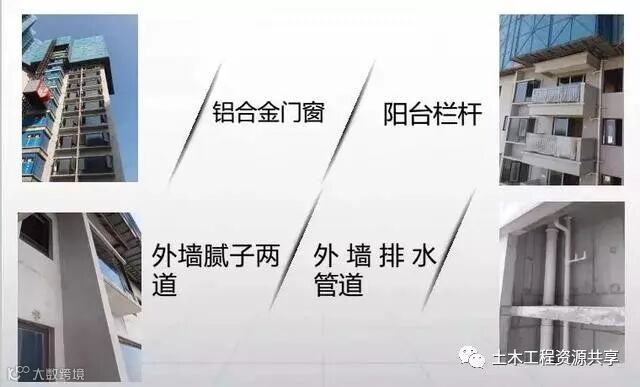

四大工序

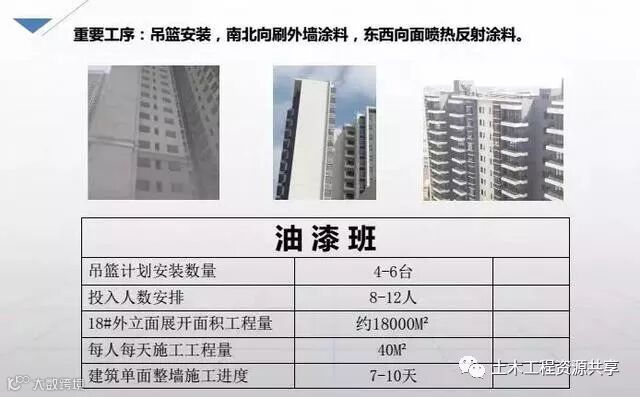

外墙全穿插施工

外墙全穿插施工
三 内墙穿插施工

示意图

施工流程

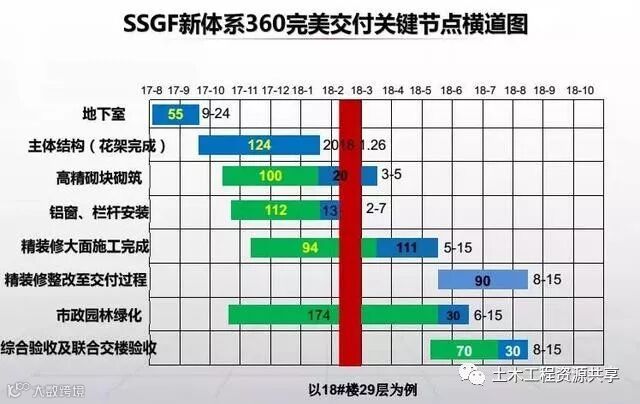

进度计划
四 外墙穿插施工

流程展示

工序流程

工序流程

工序流程

工序流程

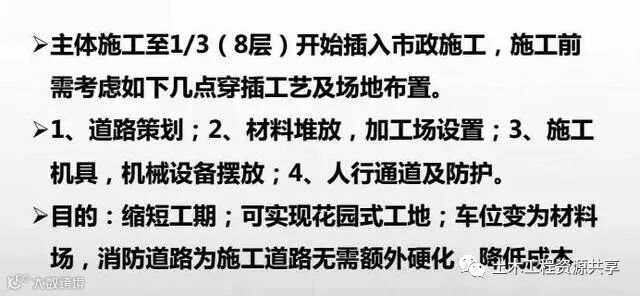

五 市政园林穿插施工

示意图

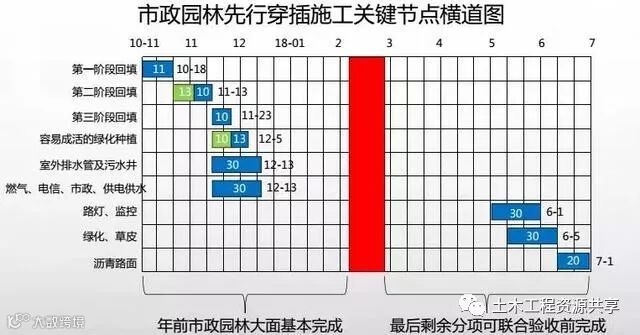

节点计划

实施

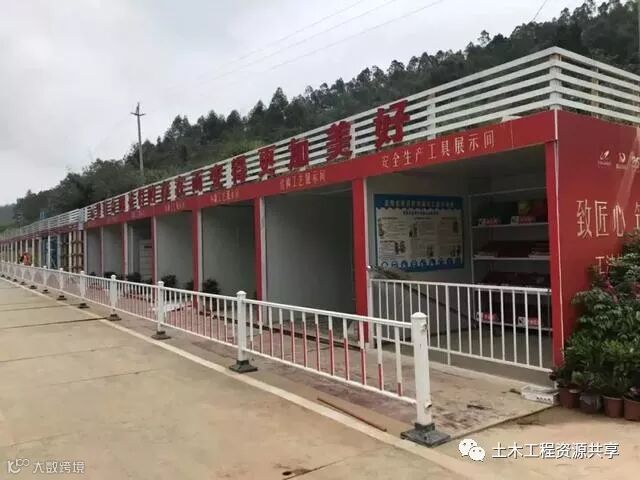

现场实拍

现场实拍
六 全穿插施工汇总

节点示意

简述
现场局部实景展示
