构造柱怎么设置马牙槎”,为了给大家展示整理更详尽的内容,小编把这个问题丰富为:构造柱设置要求和马牙槎施工工艺,希望能帮到你一点。

构造柱设置要求
1、当填充墙水平长度超过5m或墙端部没有混凝土柱时,应在墙中间及墙端部设置构造柱。
2、无门窗的外墙、女儿墙及支承在悬臂梁和悬臂板上的墙体,应设置间距不大于3m的构造柱。
3、宽度大于2m的洞口两侧应设置构造柱。

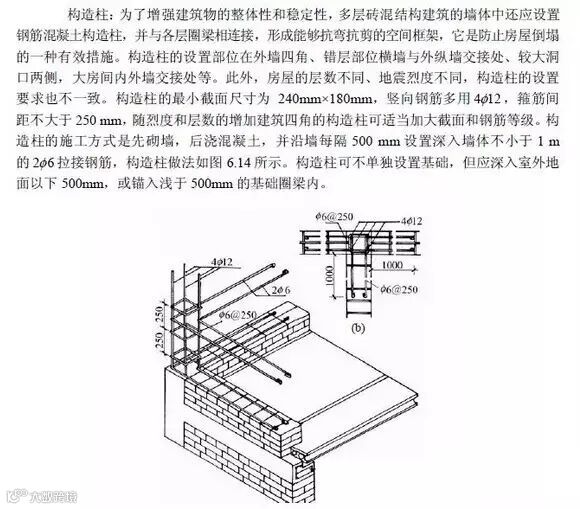

4、 构造柱的截面不小于墙宽×200㎜,纵向钢筋不小于4Ф12,箍筋不小于Ф6@200㎜。
5、当填充墙体与构造柱、承重墙或结构柱相连时,应设不小于2Ф6@500㎜(或相近的砌体整皮数距离)拉结筋拉结。拉结钢筋锚入柱、墙内应不小于200 ㎜,伸入填充墙内不应小于1000 ㎜。后置拉结筋必须锚固可靠,锚固长度应不小于100㎜。
6、构造柱的柱顶、柱脚应在主体结构中预埋不小于4Ф12的钢筋,接驳长度不小于500㎜

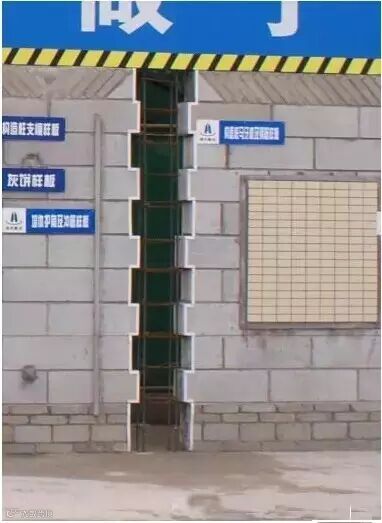

7、构造柱的钢筋绑扎完成后,先砌墙,在留出马牙槎后,再浇捣混凝土,混凝土强度等级≥C20,每个马牙槎的高度不超过300㎜(或相近的砌体整皮数距离)。

马牙槎是什么?
马牙槎是砖墙留槎处的一种砌筑方法

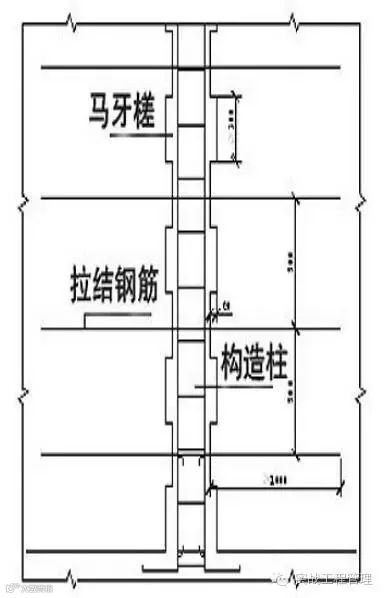

构造柱施工时,应先砌筑填充墙,再浇捣构造柱;各种构造柱与填充墙连接处应砌成马牙槎。马牙槎从每层柱脚开始,应先退后进,进退相差1/4砖。各种构造柱与填充墙的连接面全高范围均应设置拉结筋。

规定是每隔300的高度增加300高60宽的马牙槎,在施工具体实施之前,建筑师需要事先计算好马牙槎的尺寸以及数目。

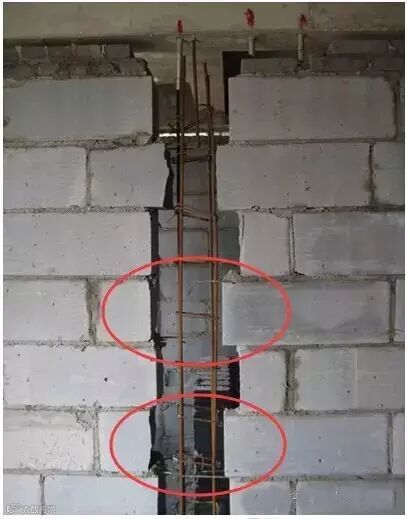

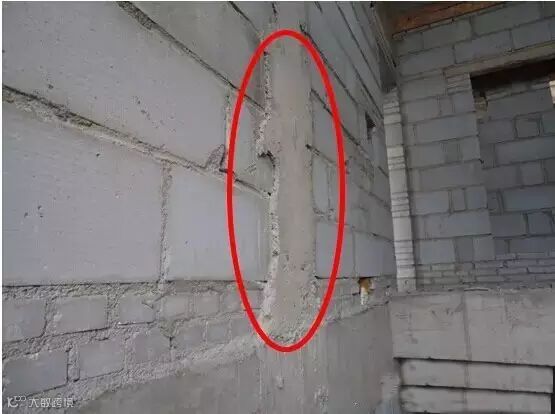

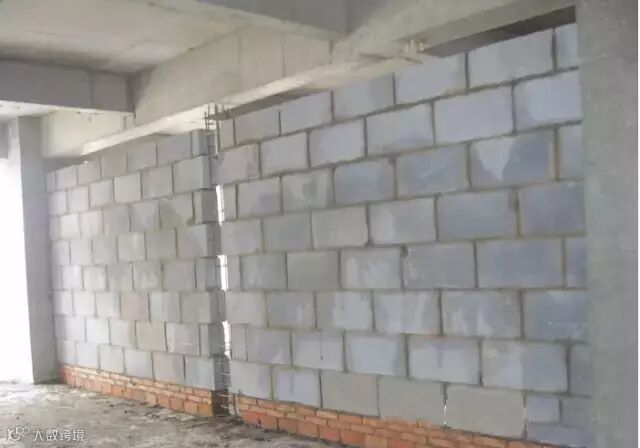

马牙槎槎口砌筑要先退后进,槎口宽窄一致,槎口砌块切割时应使用钢锯,禁止使用瓦刀砍切,值得一提的是,构造柱模板安装要严密,固定牢固并在槎口采取加胶条或海绵条的防漏浆措施,以免最终出现如下情况↓
