【施工技术】五层转换层施工细节全过程,现场大图直播

【施工技术】五层转换层施工细节全过程,现场大图直播 AI土木通
2017-12-31
2
导读:您好!感谢您关注土木工程资料共享平台,微信号:Tomu-Arc更多建筑资料尽在“土木工程资源共享”。资料分享:需要规范、图集等资料请在菜单栏“规范图集”、“土木专栏”中对应的位置进行下载。咨询客服微信

主体楼层层数27层,1~4层为商业用房,5层为转换层,6~27层为宿舍。1层层高4.5m,2~4层层高4.1m,5层转换层为5.3m,6~27层层高3.5m,建筑总高度107.47m。

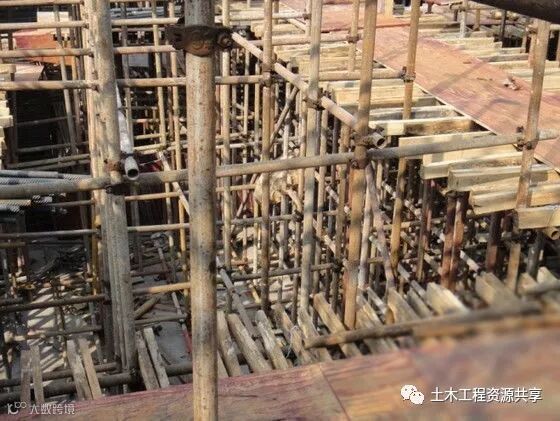

梁底支撑钢管采用48*3.0,梁底模小楞采用40*80方木200间距搭设,大楞采用双钢管并由立杆加顶托支撑,自由端长度不大于600,支撑立杆下部采用底托支撑。梁底立杆两端采用竖向剪刀撑加固。

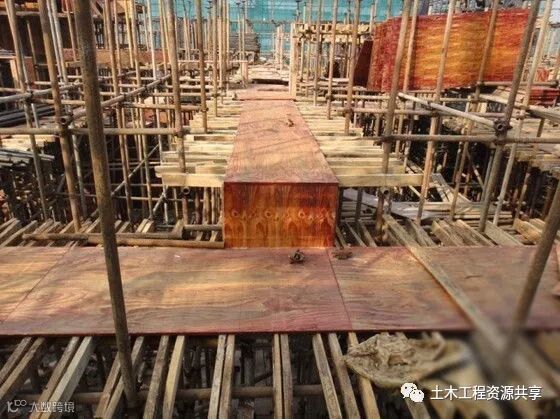

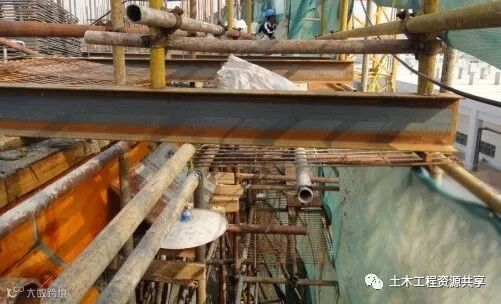

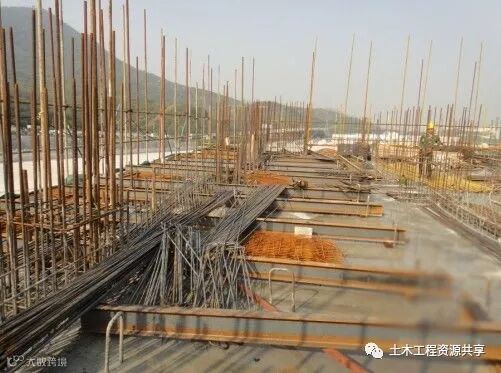

梁板支撑系统搭设好后,铺设梁底模板。

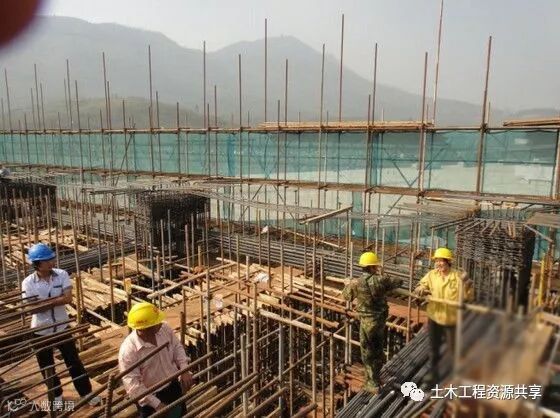

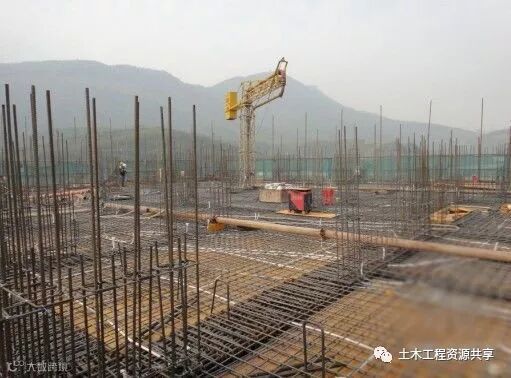

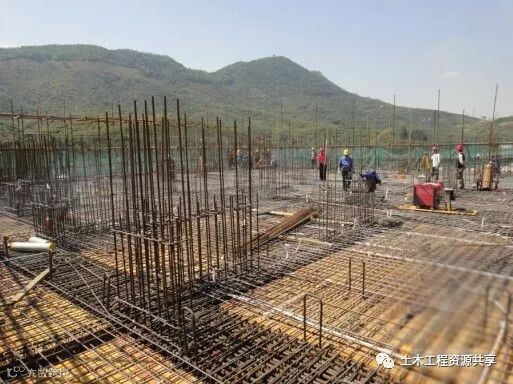

框支柱上部纵筋安装。

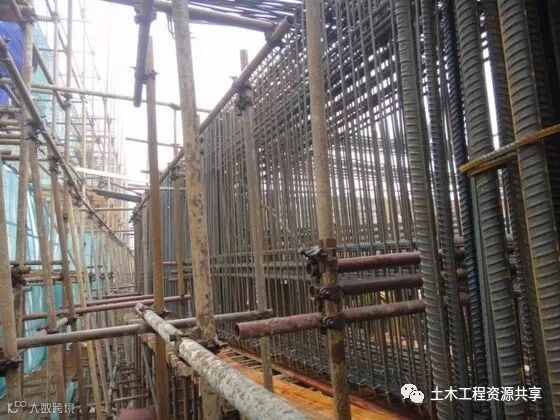

纵筋安装好后,将最开始套在框支柱下部的所有箍筋均布往上套。

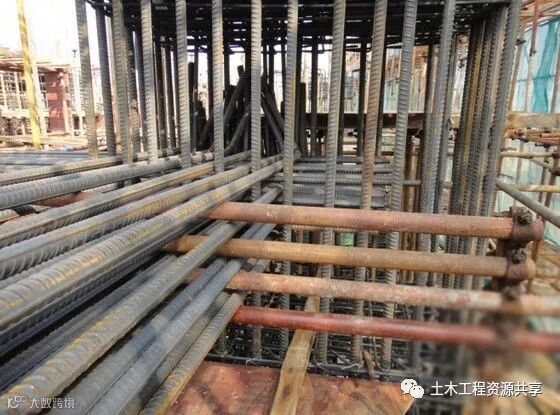

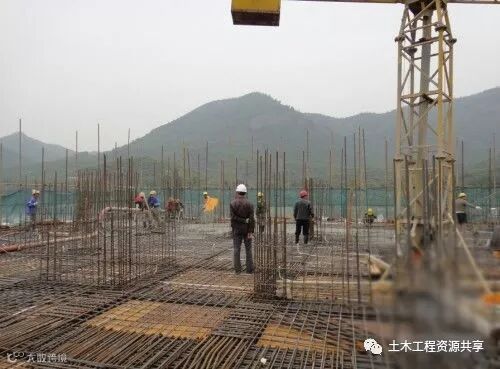

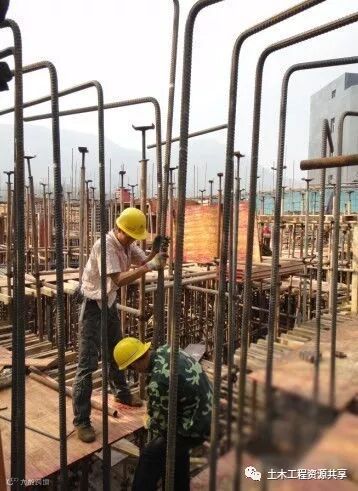

框架梁底部钢筋绑扎,因为框支梁纵筋直径都比较大,所以钢筋绑扎先采用钢管临时支架固定,待梁箍筋套上后再放至梁底位置。

细部:

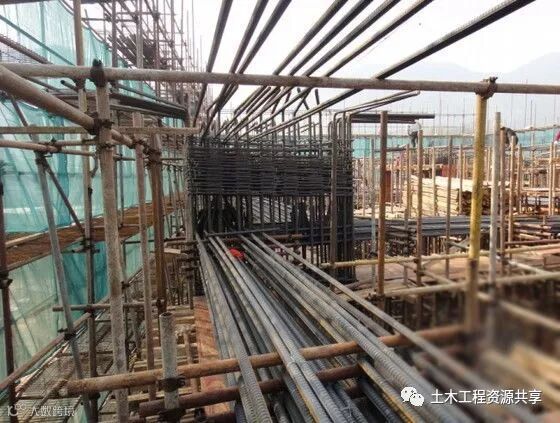

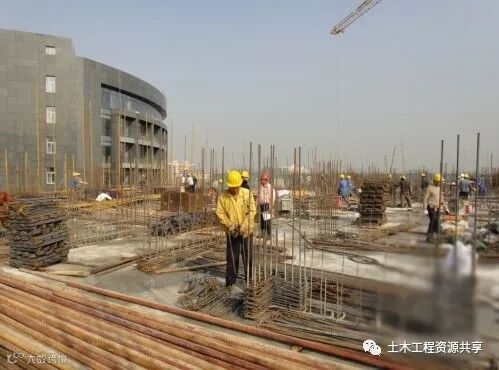

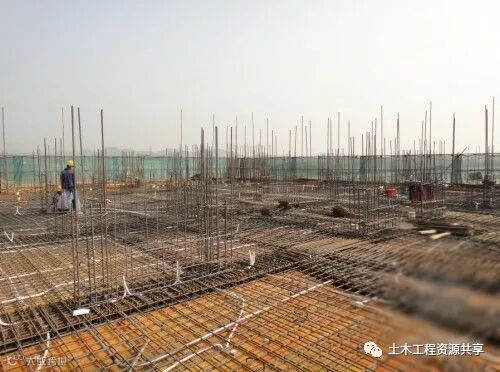

加设安装转换梁上部3排筋:

细部:

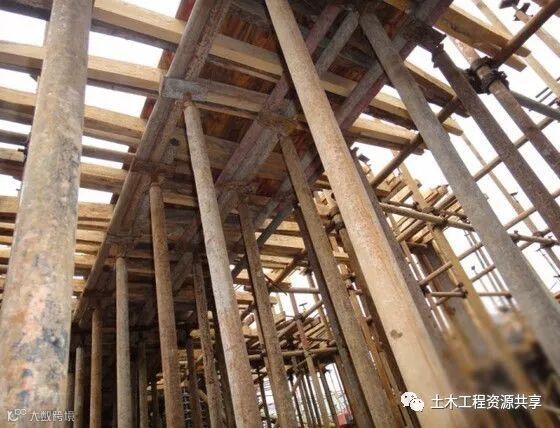

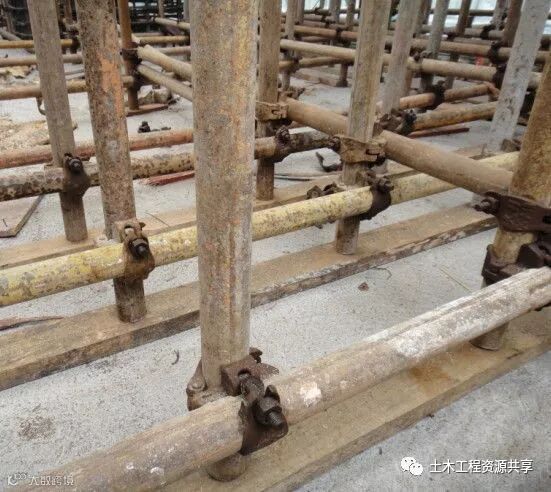

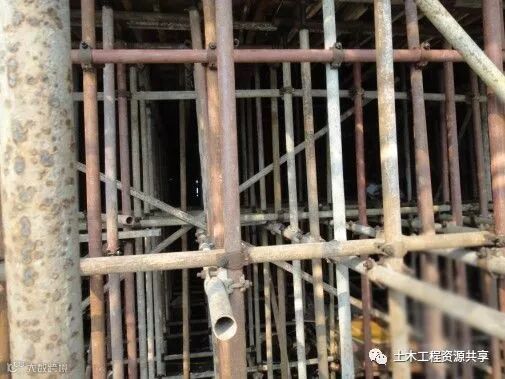

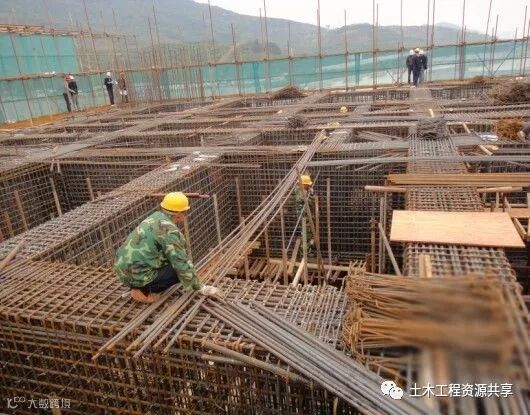

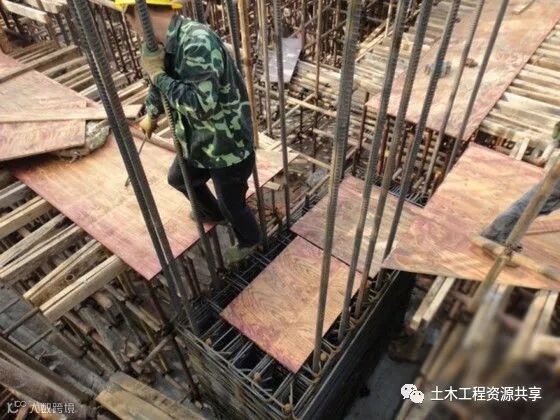

补充梁底支撑、梁下部支撑系统细部构造:

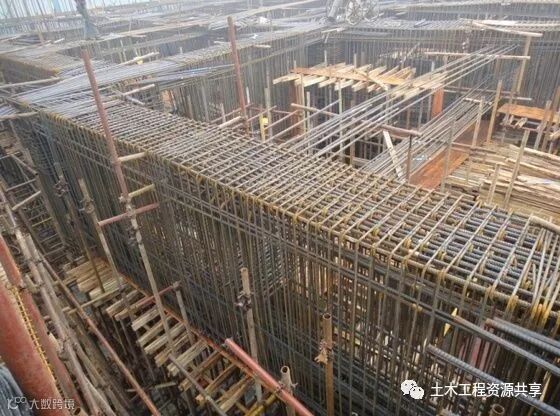

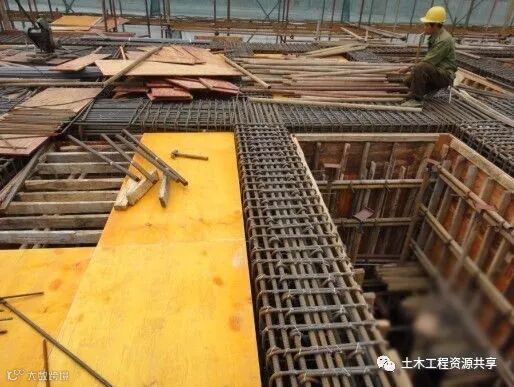

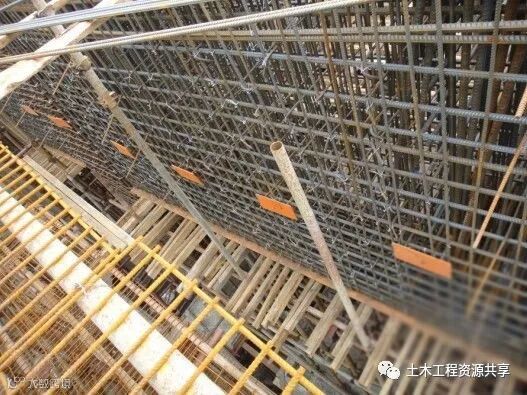

转换梁上部钢筋分层绑扎:

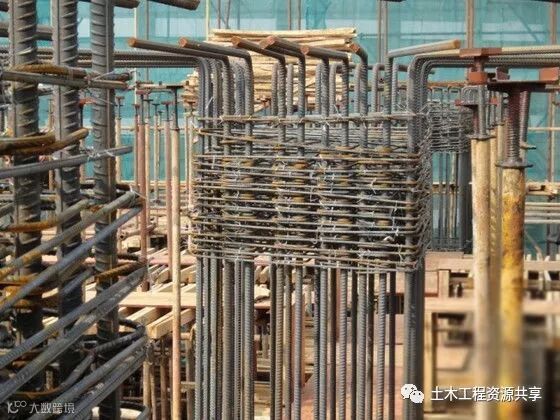

已完成9~16轴大部分转换层梁箍筋的绑扎,但是绑扎完后的框支梁与框支柱出现了一些问题,大家通过下面照片便知:

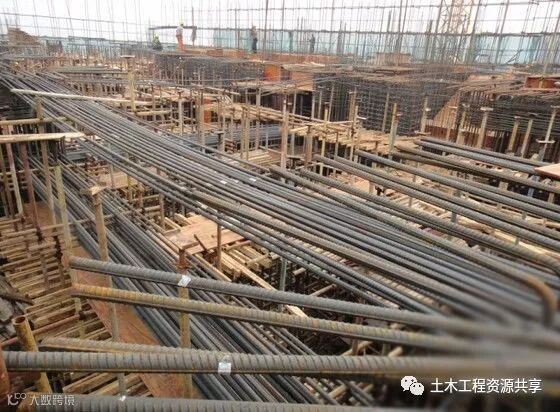

9~16轴框支梁已完成大部分框支梁穿插水平腰筋和绑扎梁拉钩:

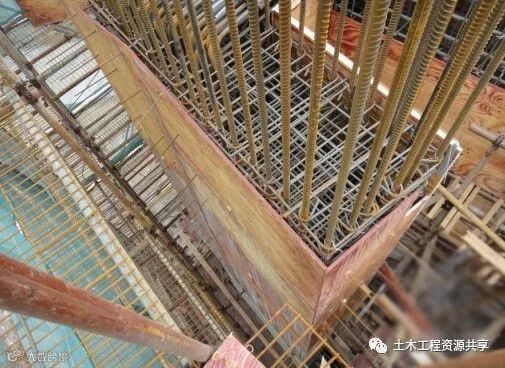

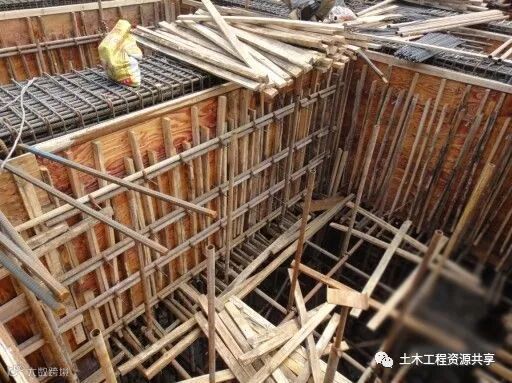

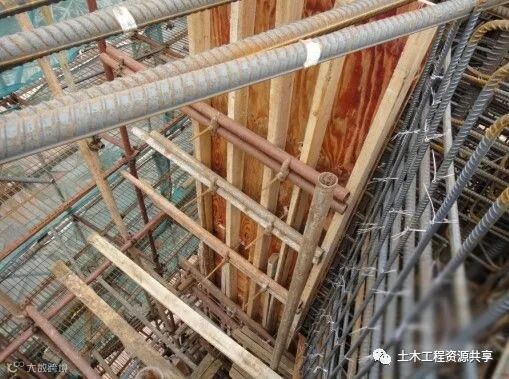

墙柱、梁开始合模板:

幕墙预埋件安装:

梁侧模板合模板,工人在钻眼穿对拉螺杆:

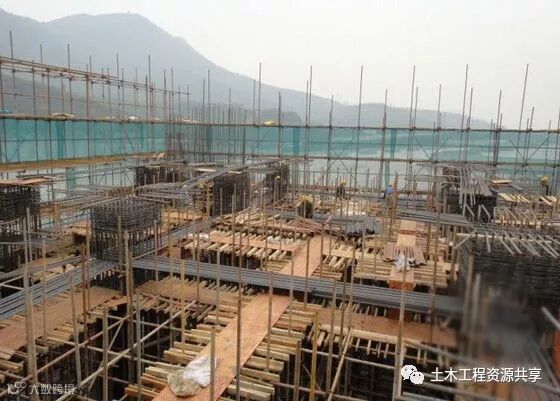

顶板支模施工:

转换层板面钢筋绑扎及抄平:

布料机架设,打砼前准备:

下部支撑系统竖向与水平剪刀撑:

浇注板面混凝土,从早上9点开盘,两台泵一起打,混凝土为C50,塌落度控制在20~21,第二天早上6点完成打砼:

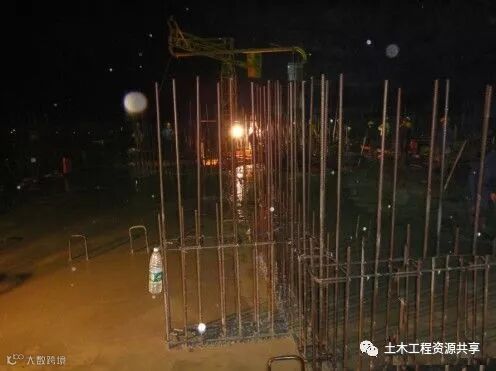

夜晚浇注混凝土:

板面悬挑工字钢安装:

工字钢细部:

第一流水段标准层墙柱钢筋绑扎:

第二流水段转换层准备浇注混凝土:

二层卸料平台:

架体上搁置二级电箱的架子:

注明:因为5层(转换层)层高5.3m,最大梁截面1300*2500mm,梁集中荷载超过20KN/m,梁最大跨度为8m,梁、板、柱混凝土等级均为C50,梁最大支撑高度为4.9m,板支撑高度为5.12m。满足重大危险工程施工,在经过专家论证后按转换层。

欢迎加入QQ群343778875(土木工程资料分享),规范、图集分享、学习、交流、探讨……

如果您觉得对您有帮助,请将此文转发给更多朋友,好东西,大家一起分享。

【声明】内容源于网络
0
0
AI土木通
作为深耕土木行业10年的权威资源平台,构建了覆盖建筑工程、道路桥梁、水利工程等领域规范图集与资料的共享​,以​“让每个土木人都能零门槛驾驭AI”​为使命,开启智能建造新纪元!
内容 5703
粉丝 0
AI土木通 作为深耕土木行业10年的权威资源平台,构建了覆盖建筑工程、道路桥梁、水利工程等领域规范图集与资料的共享​,以​“让每个土木人都能零门槛驾驭AI”​为使命,开启智能建造新纪元!
总阅读11.4k
粉丝0
内容5.7k
