【每日一课·路桥课堂】梁桥装配式施工之装配式梁桥的安装

【每日一课·路桥课堂】梁桥装配式施工之装配式梁桥的安装 AI土木通
2018-08-12
4
导读:专注为工程人共享建筑业精品资料 欢迎关注下载更多资源工作技能提升I软件及使用教程I注册类考试课件I图集规范下载资料有任何疑问,欢迎添加小tomu微信号:TomuArc咨询交流。

拱桥是公路交通中广泛使用的一种桥梁形式,拱桥与梁桥相比,在受力性能上有较大的差别,拱式结构在竖向荷载作用下,支撑处除产生竖向反力外,还产生水平力。由于拱圈存在水平推力,使拱圈的弯矩比相同跨径梁的弯矩小很多,拱圈内主要承受压力,这就使抗压性能较好而抗拉性能较差的石料和混凝土能够充分利用;同时,拱桥对基础也有较高要求。就施工技术方面,拱桥和梁桥一样主要是钢筋混凝土构件,有很多共同之处。

拱桥有支架就地浇筑施工是拱桥施工比较常见的一种施工方法,主要内容是在拱桥施工位置搭设支架、安装模板、绑扎钢筋及现场混凝土等。

拱桥的构造及安装

拱桥按其使用材料可分为木拱架、工字梁钢拱架、竹拱架、刚桁架拱架、竹木混合拱架、钢木组合拱架以及“土牛拱胎”等;按结构形式可分为排架式、斜撑式、扇形式、拱架式、组合式、叠格式、斜拉式等。

1、木拱架

木拱架一般有排架式、撑架式、扇形式、叠桁式及木桁式等。前四种在桥孔中间设有数量不等的支架,统称满布式拱架;最后一种可采用三铰木桁架形式,在桥孔中完全不设支架。

拱架的弧形木立柱等主要杆件和木桁架的各种杆件,应采用高强度、无损伤、无腐烂及湿度不大的木材制成。拱架制作、安装时,拱架的尺寸和形状要符合设计要求,立柱位置准确且保持直立,各杆件连接接头更紧密,支架基础要牢固,高拱架应特别注意横向稳定性。拱架全部安装完成后,应全面检查,确保结构牢固可靠。

2、工字梁钢拱架

工字梁钢拱架可采用两种形式:一种是有中间木支架的钢木组合拱架,一种是只有工字钢梁的活用钢拱架。只有工字梁的活用钢拱架具有结构简单、拼装方便、可重复使用等优点。它适用于施工期间需保持通航、墩(台)较高、河水较深地质条件较差的桥孔。

3、钢木组合结构

钢木组合拱架是在木支架上用工字梁代替木斜梁,以加大斜梁的跨度,减少支架用量。工字钢梁的顶面可用垫木垫成拱模弧形线,但工字梁接头处应适当留出间隙,以防桁架加载沉降后顶死。

4、钢桁架拱架

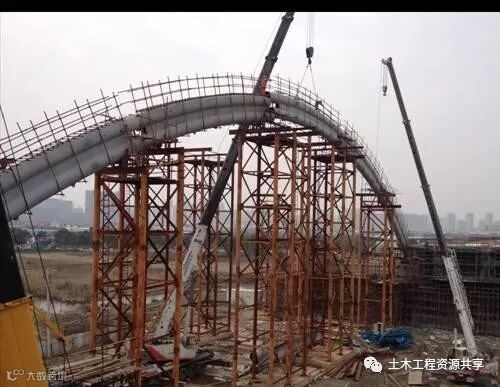

钢桁架拱架的结构类型通常有常备拼装式桁架型拱架、装配式公路钢桁架节段拼装式拱架、万能杆件拼装式拱架、装拼式公路钢桁架或万能杆件桁架与木拱盔组合的钢木组合拱架


有支架施工法

本篇将以上承式钢筋混凝土拱桥为例介绍拱桥有支架施工法

有支架就地浇筑拱圈的上承式钢筋混凝土拱桥,其上部构造的施工工序一般分为三个阶段:第一阶段:浇筑拱圈(或拱肋)及拱上立柱的底座。第二节段:浇筑拱上立柱、联结系或横梁等。第三阶段:浇筑桥面系。

前一阶段的混凝土达到设计强度的70%时才能浇筑后一阶段的混凝土,拱架在第二阶段或第三阶段混凝土浇筑前拆除,应预先对拆除拱架后拱圈的稳定性进行验算。

1、拱架安装

下面以常备装拼式桁架型拱桥悬臂拼装为例进行讲解。拱架常常采用标准节、拱顶节、拱脚节及联结杆等以钢销连接组成,再以横向连接将几片拱架连成足够宽度的拱圈,作为浇筑拱圈或拱肋的支架。拱轴曲线的曲度采用变换连接杆长度的方法得到。

(1)拱架吊运安装。安装前拱架需先按框架形式组成安装单元,其长度可包括2~3节拱架。安装时由拱脚至拱顶,两岸对称进行。拱架用门式索塔安装,中间拱架可采用直接抬吊法吊运就位。拱架运输轨道固定在塔门中间时i,两侧拱架可采用交换抬吊法吊运就位。

(2)封拱及卸吊。悬臂安装法安装拱架时,以采用低温封拱、高温卸吊的成拱方法较为适宜。卸吊应由拱顶向拱脚分次、对称、循环进行,一次放松不能过多,斜拉索的花篮螺栓一次放松不得超过5cm。吊装前应做好各项准备工作,并应进行试拼。

1、拱圈或拱肋的浇筑

(1)连续浇筑。跨径小于16m的拱圈(或拱肋)混凝土,应按拱圈全宽度自两端向拱顶浇筑,并在拱架处混凝土初凝前全部完成。

(2)分层浇筑。大跨径拱桥的拱圈或拱肋(跨径>16m),为避免拱架变形而产生裂缝以及减少混凝土的收缩能力,应采用分段浇筑的施工方法。分段长度一般为6~15m,分段位置确定的原则应是使拱架受力对称、均匀,并使拱架变形最小。

(3)箱形截面拱圈(或拱肋)的浇筑。大跨径拱桥一般采用箱形截面拱圈(或拱肋),为减轻拱架负担,一般采取分环、分段的浇筑方法。分段的方法与上述相同。分环的方法一般是分为两环或三环,分两环时,首先浇筑底板(第一环),然后分段浇筑肋墙、隔墙与顶板(第二环);分三环时,先分段浇筑底板(第一环),然后分段浇筑肋墙、隔墙(第二环),然后分段浇筑顶板(第三环)。

(4)卸拱架。采用就地浇筑混凝土的拱架,卸拱架的工作相当关键。在设计没有要求时,拱架拆除必须在拱圈混凝土强度达到85%之后进行。为了能使拱架所承受的拱圈重量能逐渐由拱圈自身来承受,拱架不能突然卸除,而应按一定的程序进行。

2、拱上建筑施工

拱上建筑施工包括立柱、横梁及桥面铺装等构件施工。主拱圈混凝土达到设计强度后方能进行拱上结构施工。应先卸除拱架、扣索等约束,施工时应严格按照设计加载程序进行,一般应根据施工验算由拱脚至拱顶均衡、对称加载。应加强施工观测,使施工过程中的拱轴线与设计共轴线尽量吻合。拱上结构的立柱、横墙的基座,在施工前应对其位置和高程复测检查,如超过允许偏差应予以调整。基座与主拱的联结应牢固。拱上腹拱圈施工时,应注意腹拱圈所产生的推力对立柱或横墙的影响,相邻腹板的施工进度应同步。

下一期精彩更新

拱桥装配式施工



猜你喜欢

1、工程葵花辞典(微信版),工程人100%需要,人手必备!

2、土木工程资源共享,一个土建类职业快速提升的平台!

3、助力2018安全生产月,这100份安全资料合集值得入手(可下载)

4、【公路工程】公路工程施工作业标准化,有这一套就够了!

5、【安全月】你可能急需的32套安全高清挂图

6、施工技术小动画视频134个,有需要的可以来下!skr!

7、做好安全技术交底,用这个靠谱!想看哪个工种点哪个,so easy!

加入我们

投稿展示或者分享资料

一起交流一起成长

扫一扫下方二维码,灵感即刻进

官方微信或qq:483972950

官方qq群:343778875

 资料下载群:61754465

官方微信群需要加官方微信即可进入!

技术交流、资料分享、特权权益服务尽在公众号、微信群、qq群,详情请咨询官方微信和qq!如果群里有其他人向你兜售等不法行为,请千万不要相信上当受骗,请认准我们官方微信和qq!


【声明】内容源于网络
0
0
AI土木通
作为深耕土木行业10年的权威资源平台,构建了覆盖建筑工程、道路桥梁、水利工程等领域规范图集与资料的共享​,以​“让每个土木人都能零门槛驾驭AI”​为使命,开启智能建造新纪元!
内容 5703
粉丝 0
AI土木通 作为深耕土木行业10年的权威资源平台,构建了覆盖建筑工程、道路桥梁、水利工程等领域规范图集与资料的共享​,以​“让每个土木人都能零门槛驾驭AI”​为使命,开启智能建造新纪元!
总阅读8.5k
粉丝0
内容5.7k
