建筑石材幕墙流程示意

建筑工艺流程

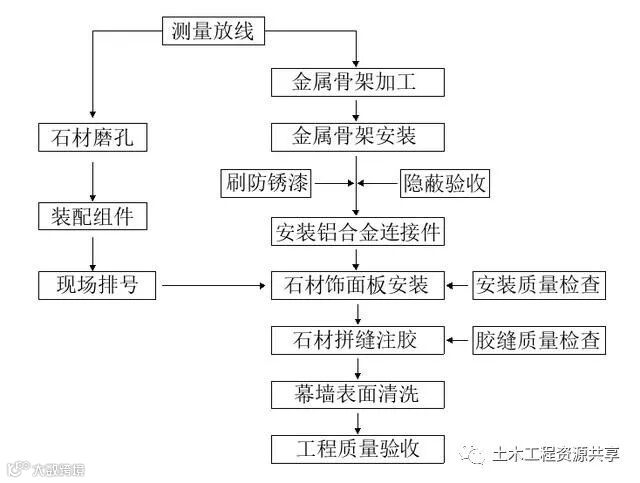

天然石材或人材石材地面,铺贴施工工序

深化图纸:

1、施工前必须对石材图纸进行深化,明确埋件、主龙骨、次龙骨、钢架的规格尺寸及间距,并附计算书。

2、核对土建门窗洞的尺寸和位置并进行调整。

3、协调泛光照明、地面景观等专业,明确石材开孔的尺寸与位置及石座落地标高。

施工放样:

1、根据土建提供测设轴线控制网,对立柱位置,分层位置进行放垂直通线和水平通线,基于该线对后置埋板进行定位。

2、再按幕墙设计中的完成面外皮尺寸要求,根据石材在横梁上的安装距离,以及横梁在立柱上的安装距离,定位立柱离墙距离。

3、根据石材立面分格的尺寸,定位横梁的上下间距,左右跨度。

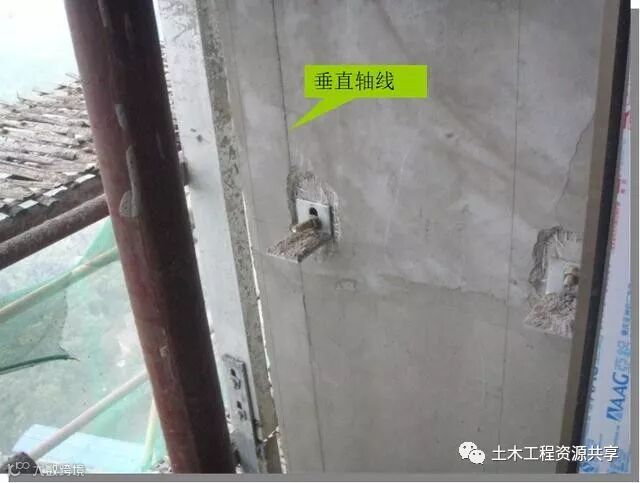

根据建筑土建提供测设轴线控制网弹垂直轴线。

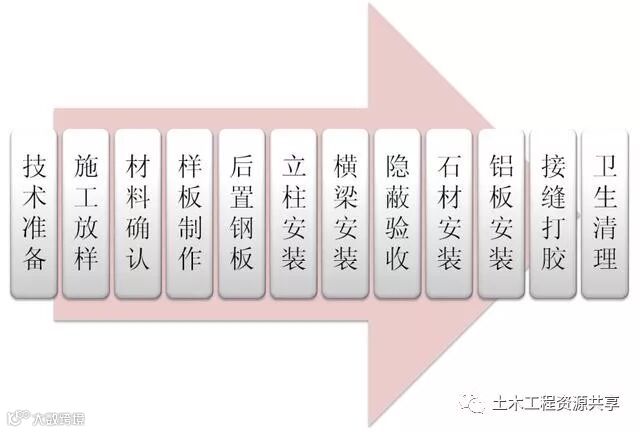

成品样板的制作:

在建筑物选定某一区域,按设计及合同要求的材料和工艺进行施工,完成后经监理、建设方验收确认,方可进行大面积施工。

通过样板的制作,也可发现施工中的问题,可调整工艺,并确定最终外墙效果。

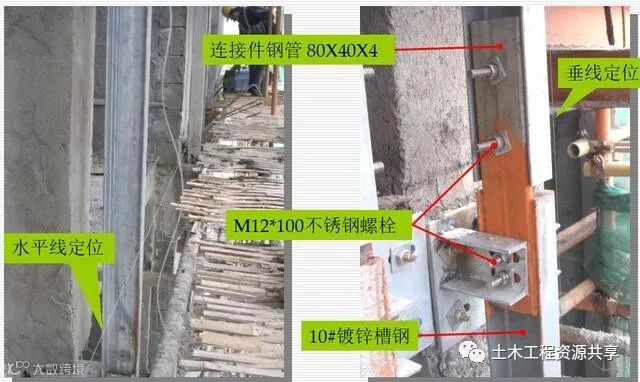

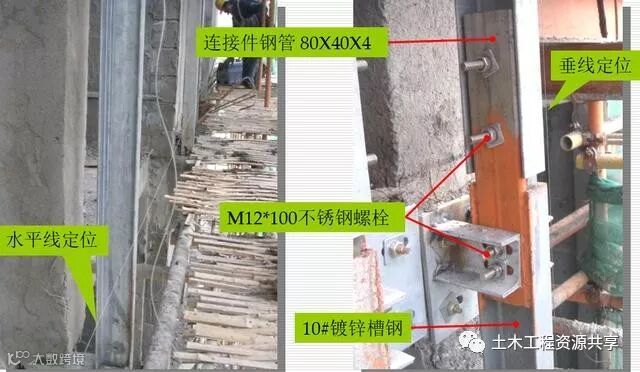

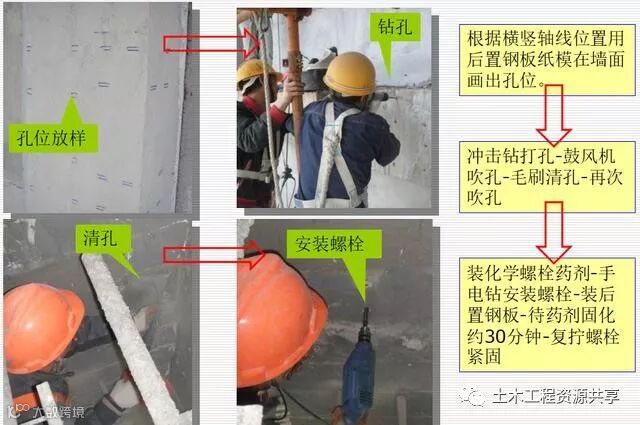

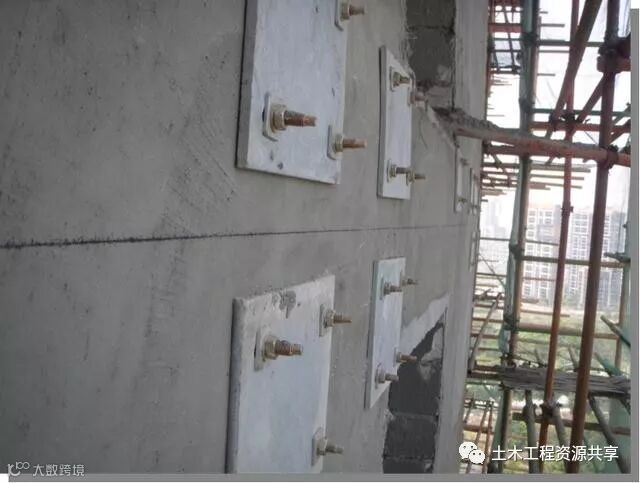

根据横竖轴线位置安装后置钢板。

规范做法:

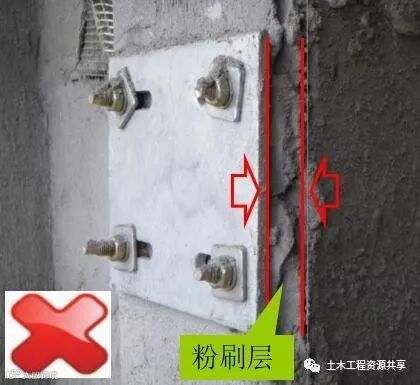

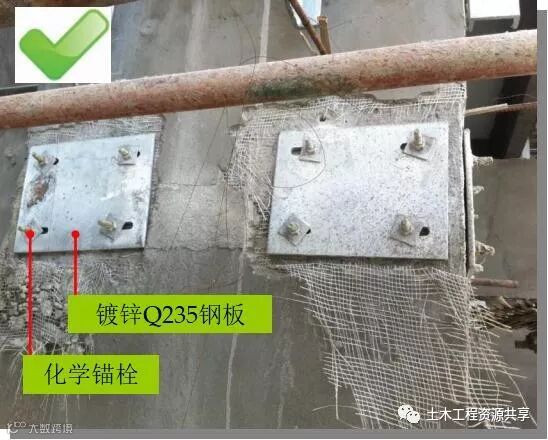

应将粉刷层清除后安装锚板,以保证螺栓植入深度。

后置锚板直接安装在粉刷层上,不符合 规范要求(粉刷层不得作为锚固基材)

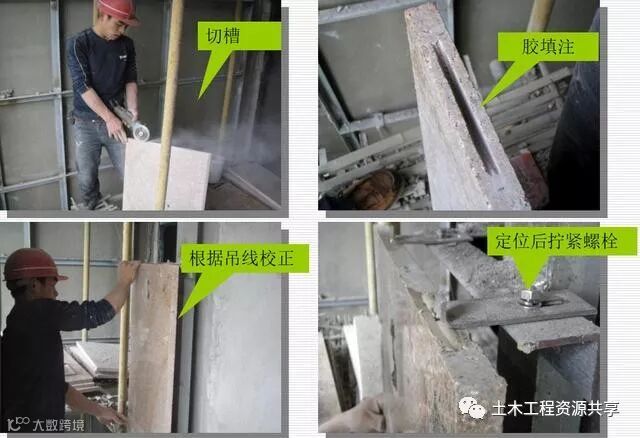

立柱安装由底层安装开始,由下及上安装,第一道安装定位放线尤其重要。通过水平拉线通视及吊垂线通视定位,先点焊,待拉线及吊线校正后,再满焊,紧固螺栓固定。

横梁安装由底层安装开始,通过水平拉线通视及吊垂线通视定位,先点焊,待拉线及吊线校正后,统一再满焊固定。横梁为镀锌角钢预制,上方须预钻孔位用于安装T形连接码件。

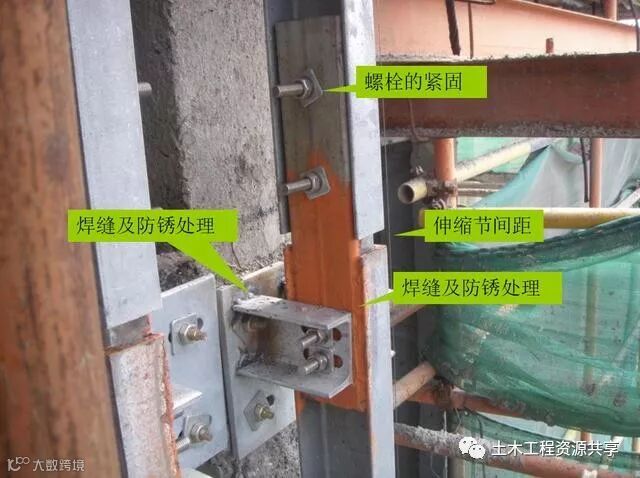

1、防锈处理前:检查焊缝长度,以及是否存在焊缝缺陷:裂纹、孔空、固体夹杂、未熔合、未焊透、形状缺陷等。

2、板材安装前:检查焊缝的防锈处理、螺栓的紧固、伸缩节间距等。

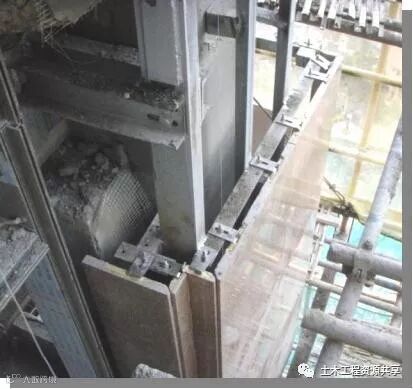

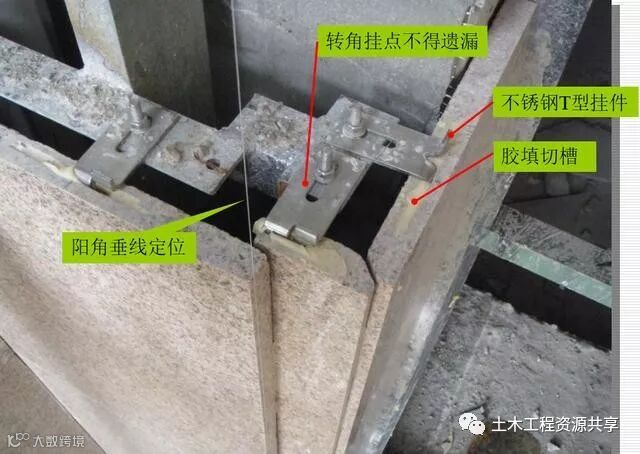

石材安装前做好准备工作,阳角吊线控制石材定位,预装T型不锈钢连接码件。

短平槽的长度≥100mm,有效槽深度≥15mm,开槽宽度为6mm~7mm;两短槽边距离石板两端部的距离≤石板厚度的3倍且≥85mm且≤180mm。

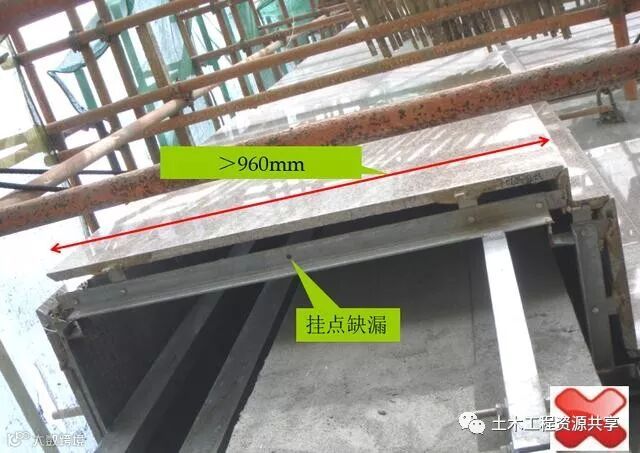

两短槽边间相距≤600mm,故当板材整长>960mm时,需在石材中间增加挂点。

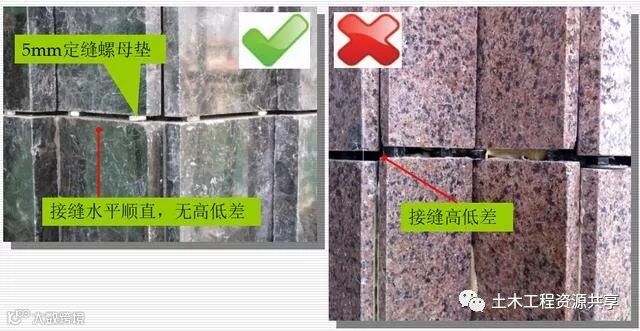

建筑石材安装应保证接缝6mm,并保持顺直,特别是相邻阴阳角的两边接缝不能有高低差,否则直接影响打胶收口的观感质量。定缝垫块应离开石材表面,往缝内放,保证为接缝施胶作业留足空间。

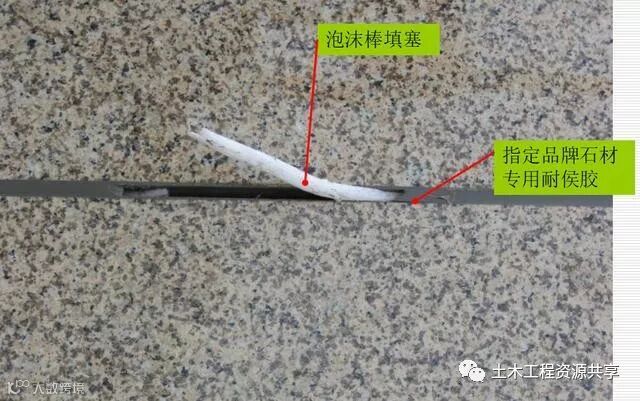

石材接缝应在表面卫生清理后,两边贴美纹纸控制缝宽,保证打胶顺直,石材拼缝内填塞泡沫棒,胶厚度控制在3mm以上。

加入我们

投稿展示或者分享资料

一起交流一起成长

扫一扫下方二维码,灵感即刻进发

官方微信:TomuArc

官方qq:483972950

官方qq群:343778875

官方微信群需要加官方微信即可进入!

技术交流、资料分享、特权权益服务尽在公众号、微信群、qq群,详情请咨询官方微信和qq!如果群里有其他人向你兜售等不法行为,请千万不要相信上当受骗,请认准我们官方微信和qq!

加入我们,不要偏离组织!!!

点击“阅读原文”,进入官方店铺!

【声明】内容源于网络
0
0
AI土木通
作为深耕土木行业10年的权威资源平台,构建了覆盖建筑工程、道路桥梁、水利工程等领域规范图集与资料的共享​,以​“让每个土木人都能零门槛驾驭AI”​为使命,开启智能建造新纪元!
内容 5703
粉丝 0
AI土木通 作为深耕土木行业10年的权威资源平台,构建了覆盖建筑工程、道路桥梁、水利工程等领域规范图集与资料的共享​,以​“让每个土木人都能零门槛驾驭AI”​为使命,开启智能建造新纪元!
总阅读9.5k
粉丝0
内容5.7k
