1)如何保护钢筋成品?

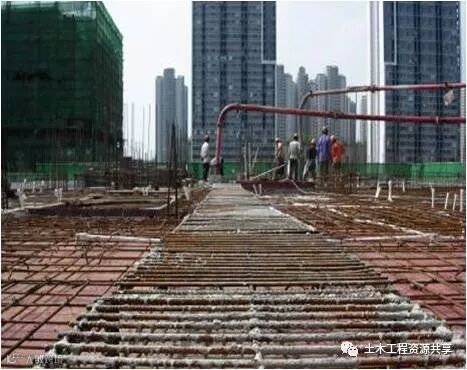

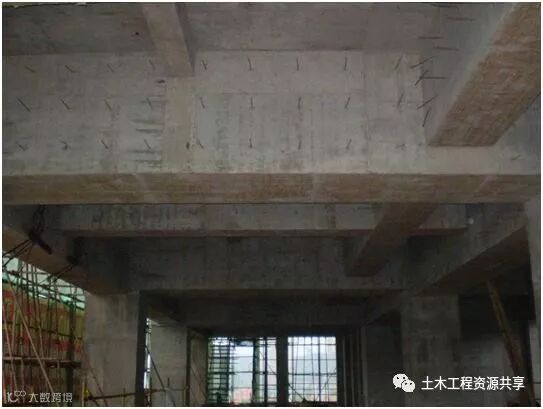

措施:

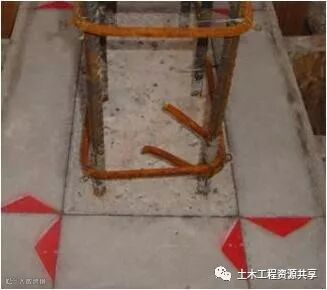

——采取钢筋网架跳板技术,确保板面负筋质量。

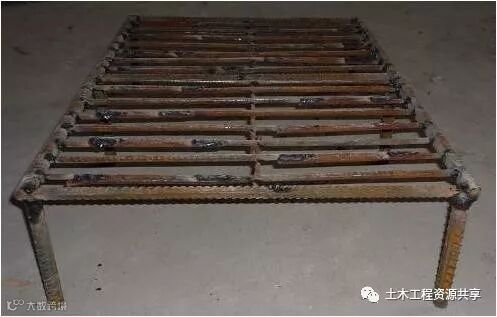

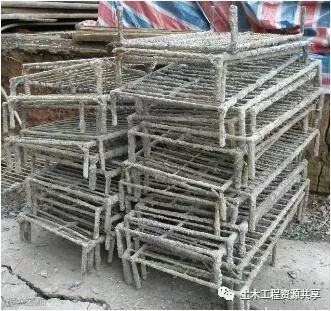

采用钢筋废料制作

浇筑混凝土前用铁跳板铺设通道

铁跳板收检

浇筑混凝土时用铁跳板铺设操作平台
2)怎样预防楼板开裂?
措施:

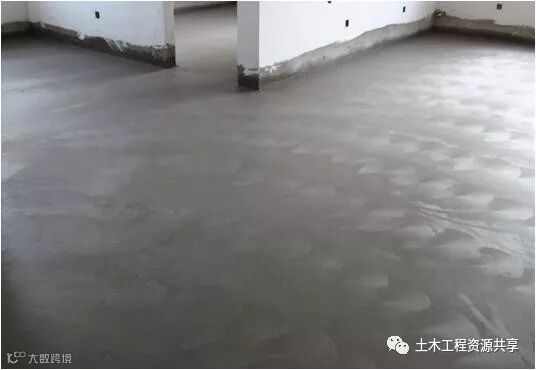

——采取二次碾压及覆膜养护技术,防止楼板开裂。

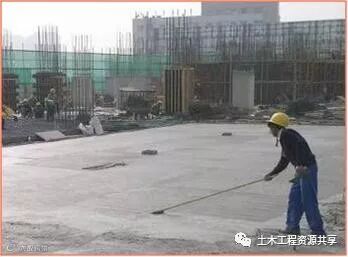

二次碾压

表面拉毛

覆膜养护
3)如何保证剪力墙不烂根、不位移?
措施:

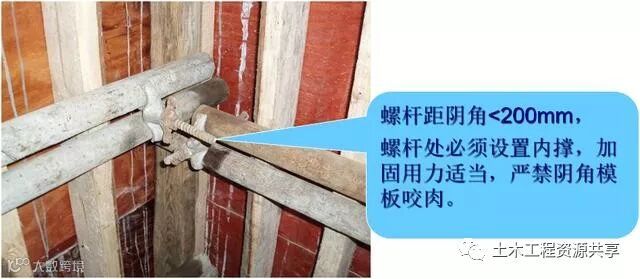

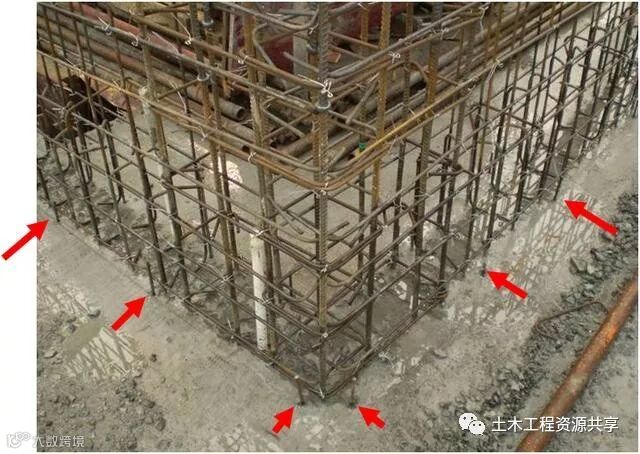

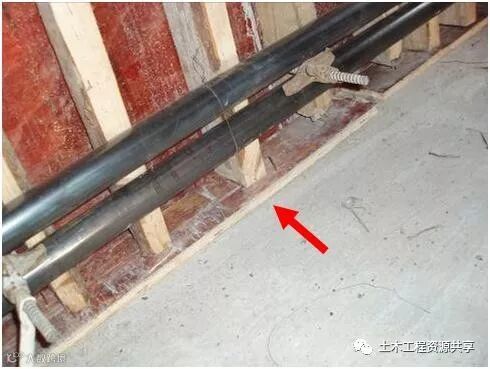

——采取定位桩、附加套模、预埋老墙螺杆方法,使柱墙根部不位移、不烂根。

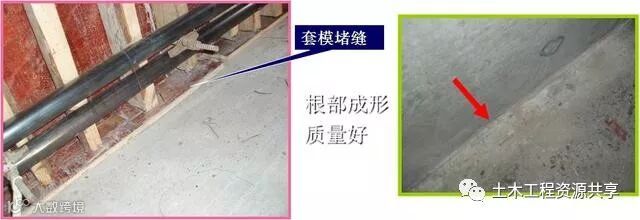

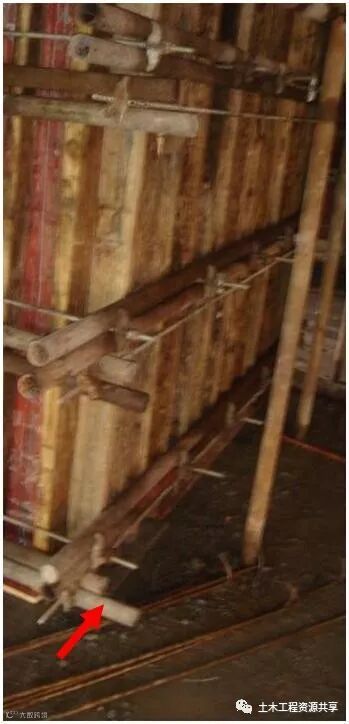

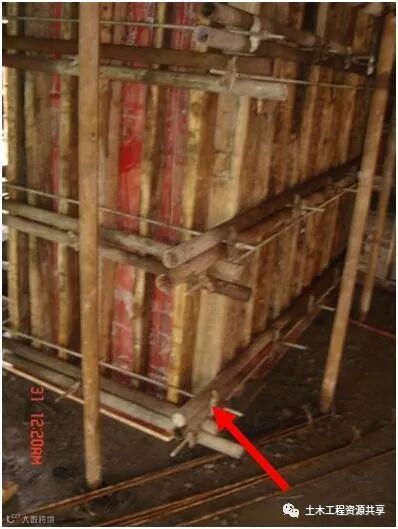

采取定位桩工艺防止柱墙根部移位

采取套模技术

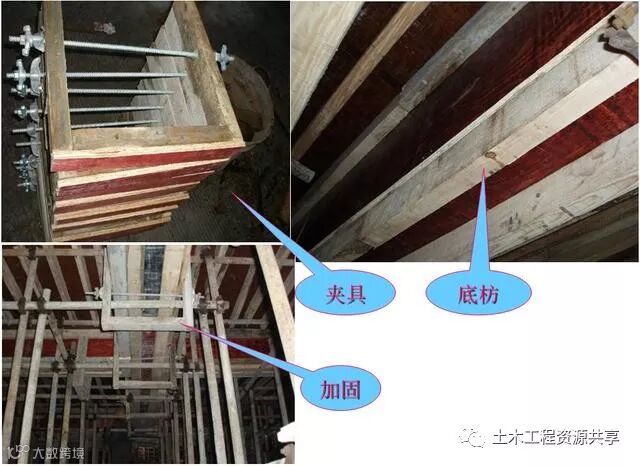

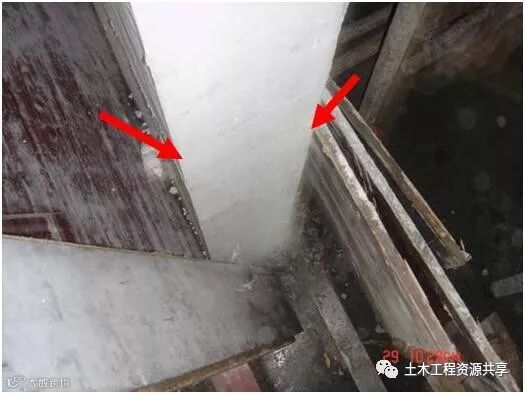

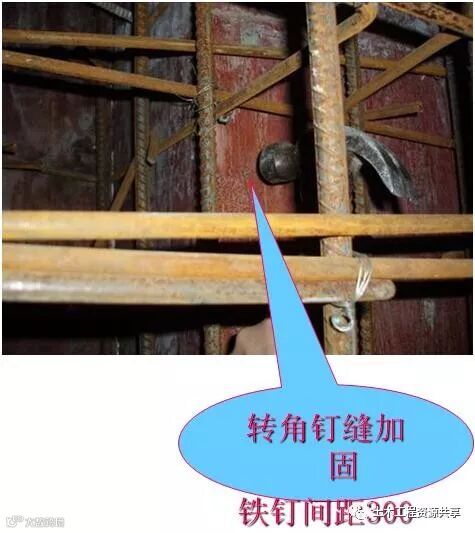

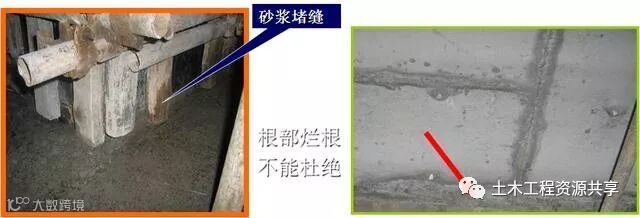

防止柱墙根部烂根

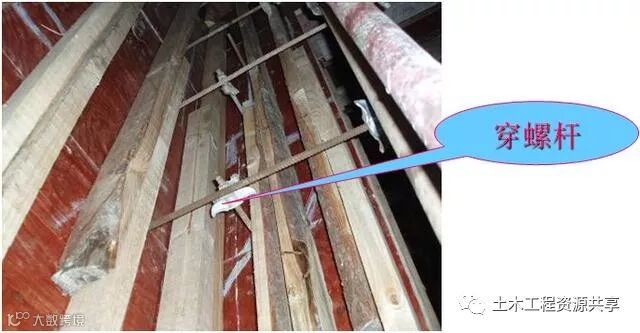

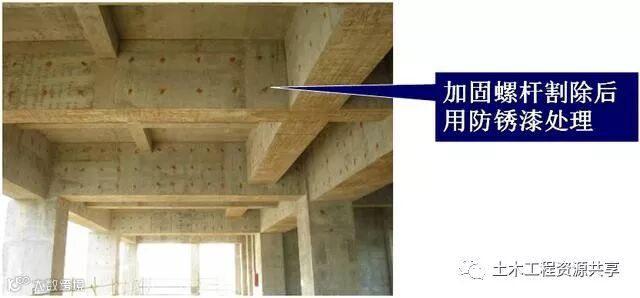

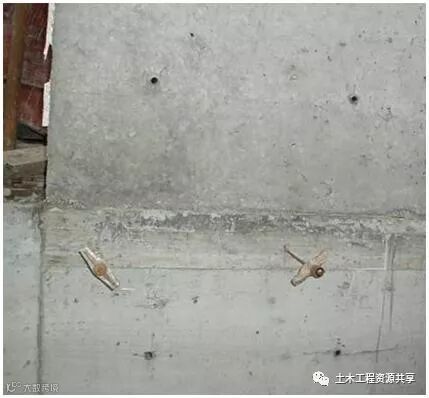

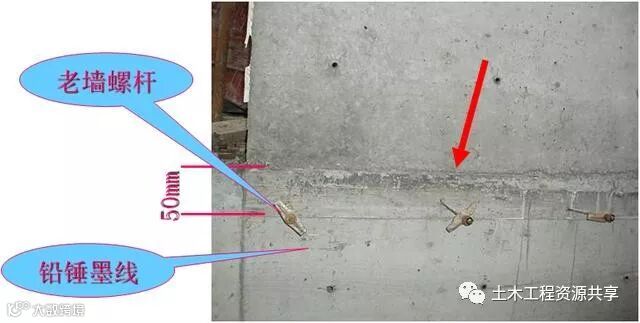

采取预埋螺杆加固技术
防止外墙漏浆、错台

4)怎样保证柱墙阳角不漏浆,线条饱满顺直?

措施:

——采取高强螺杆硬锁加固,确保柱墙成型质量

高强螺杆硬锁加固
5)怎样保证剪力墙阴角平顺,线条顺直?

措施:
——合理拼装及加固阴角模板,确保成型质量

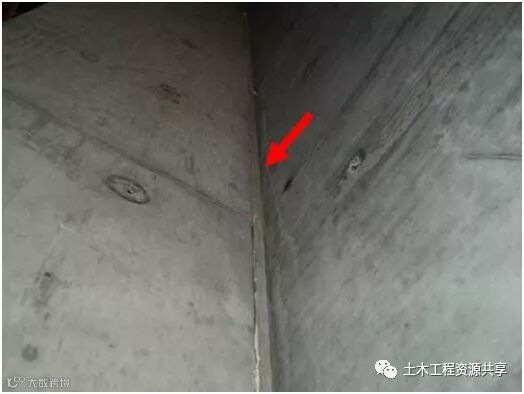

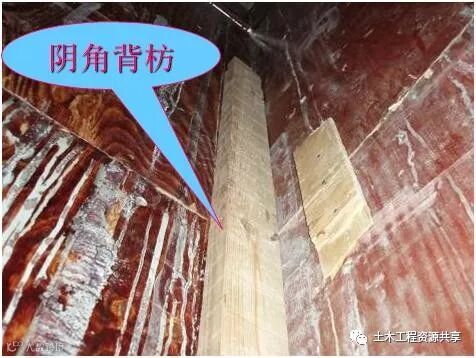

柱墙阴角模板加固

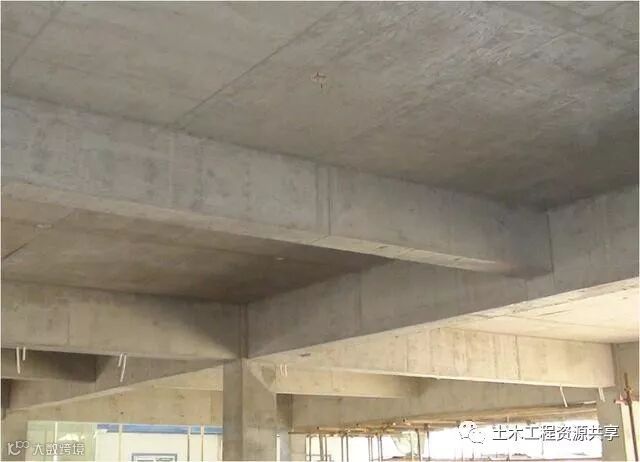

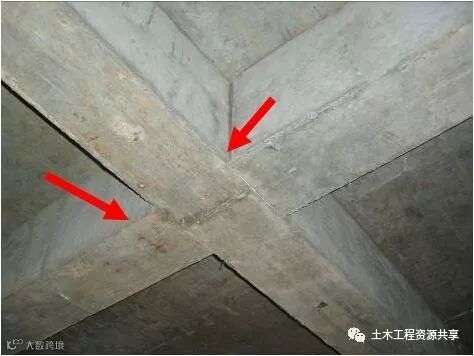

6)怎样保证梁阳角不漏浆,线条饱满顺直?

措施:
——采取木夹具加固,确保梁成型质量

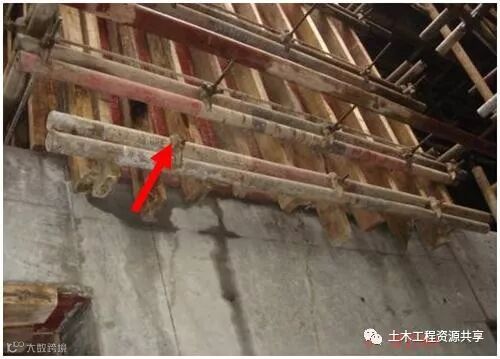

梁模加固

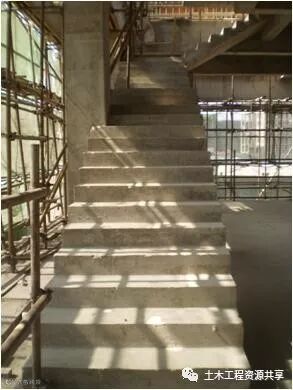

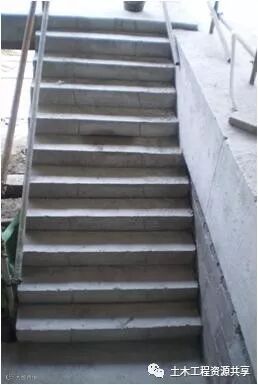

7)怎样保证楼梯踏步高度一致,棱角分明?
措施:
——重点设计楼梯支模板体系,保证楼梯成型质量

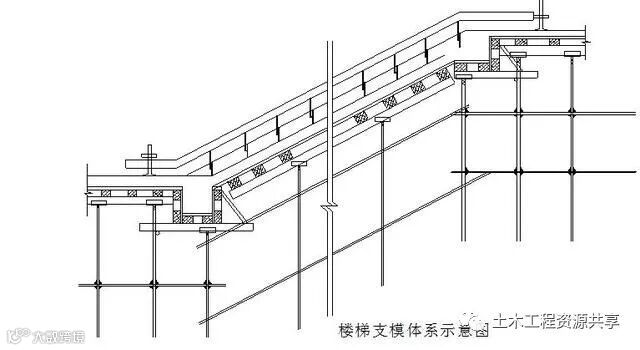

底板模板采用胶合板,钢管支撑,间距900,主、次龙骨均采用50×80木方,次龙骨顺梯段方向布置三道,主龙骨间距900。踏步板采用施工现场加工的胶合板。
底板模预检、钢筋验收后,按放好的楼梯线安装定型胶合模板,上、下点固定就位,尤其注意下口的牢固性。模板拆除时须在砼强度达到不损坏棱角。

8)如何控制筏板大体积混凝土的内外温差?
措施:

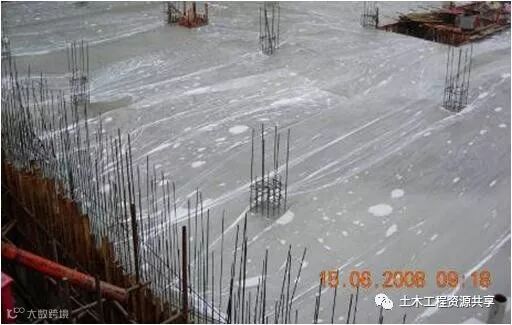

——采取蓄热保温养护措施进行转换层混凝土养护

9)转换车库梁钢筋重量大,怎样保证混凝土浇筑后不露筋?
措施:

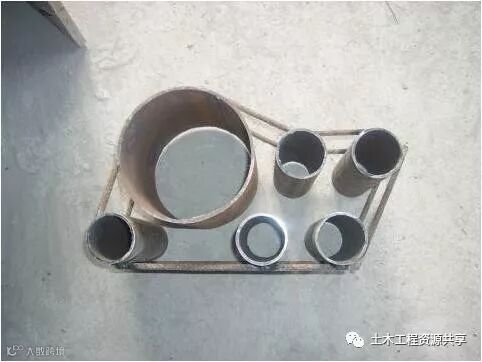

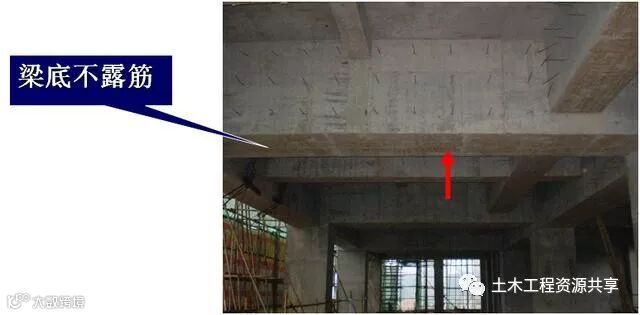

——采用钢筋穿pvc管垫铁,防止大梁底部露筋。

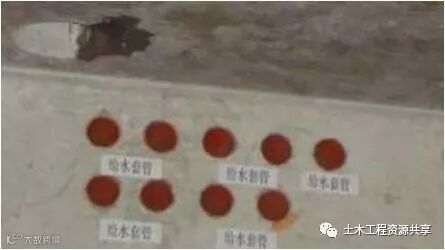

10)如何保证安装预留线盒、套管位置的准确性?

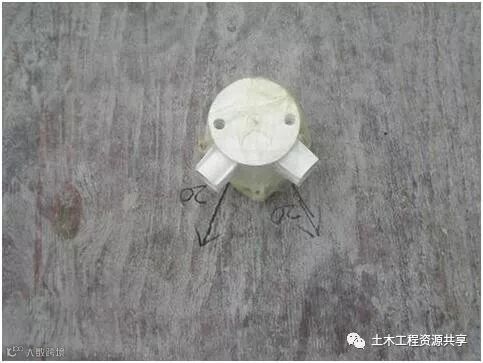

措施:

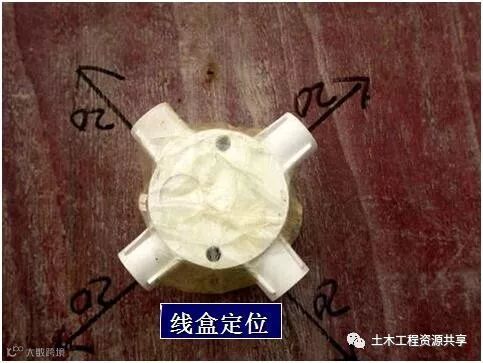

——组合安装、定位牢固。

11)如何及时有效的进行技术复核?
措施:

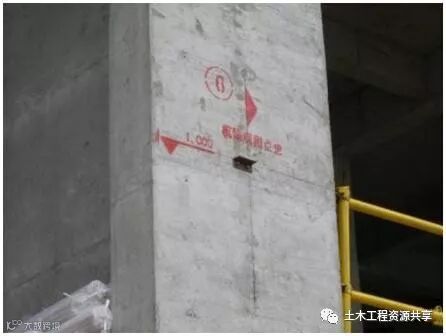

——及时收测、数据上墙。

标识标线及时上墙

平面轴线标识

沉降观测标识

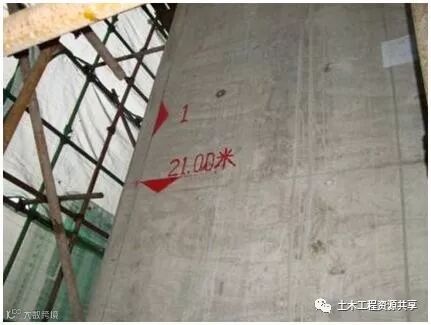

竖向轴线标识

基准标高标识
结构观感

12)如何保证二次装修砌体不出现质量通病?

措施:

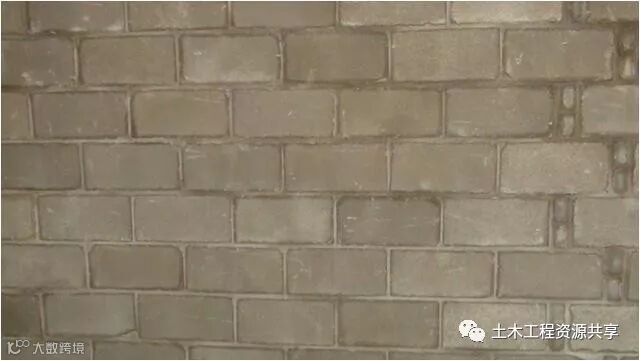

——CAD排版,深化设计,规范施工。

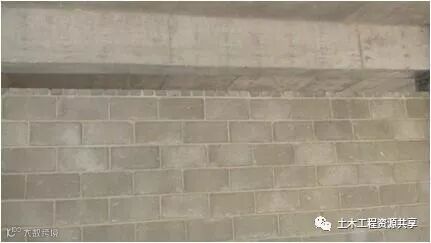

经深化设计,根据实际尺寸,通过cad进行排版,按照砖模数将砖排版,并在墙体中遇到线盒和箱体时,将线盒和箱体进行微调,避免砌筑中出现通缝、或因线盒预埋破坏砌体强度。

按照规范要求,斜顶砖于墙体砌筑完7天后砌筑。

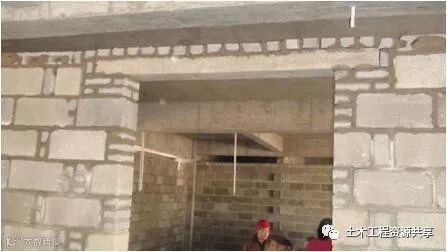

门洞口过梁安装严格按照规范要求,伸入墙体内部大于等于250
13)如何保证地热地面不开裂?

措施:

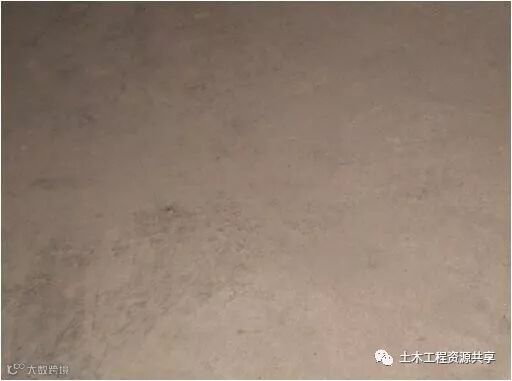

——成立QC小组,攻克技术难关,地面分层浇筑,保证地面不开裂。

地热地面施工先铺设聚苯板,覆盖锡箔纸,铺设钢丝网,然后铺设地热管线,并进行固定,然后先进行第一次混凝土浇筑,用混凝土将地热管和钢丝网进行覆盖,待基本达到终凝时,再进行面层混凝土施工。通过QC活动的开展,分层浇筑地热地面,有效地控制了地热地面的开裂。

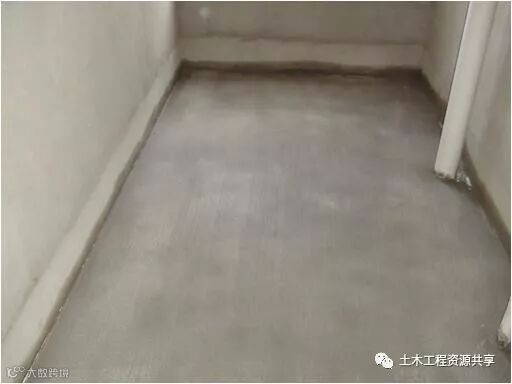

厨房麻面地热地面不开裂

客厅及卧室光面地热地面不开裂
1、《土木工程资源共享:那些你不知道的事儿........》规范、图集、施工组织、软件免费下不停;
2、《土木工程资源共享:一个土建类职业快速提升的平台》助你职场人生飞跃发展!!!

加入我们
投稿展示或者分享资料
一起交流一起成长
扫一扫下方二维码,灵感即刻进发
官方微信:TomuArc
官方qq:483972950
官方qq群:343778875
官方微信群需要加官方微信即可进入!
技术交流、资料分享、特权权益服务尽在公众号、微信群、qq群,详情请咨询官方微信和qq!如果群里有其他人向你兜售等不法行为,请千万不要相信上当受骗,请认准我们官方微信和qq!
加入我们,不要偏离组织!!!
点击“阅读原文”,进入官方店铺!
