【施工技术】这个项目“穿插功夫”不一般,节约工期158天!

【施工技术】这个项目“穿插功夫”不一般,节约工期158天! AI土木通
2018-08-29
2
导读:专注为工程人共享建筑业精品资料 欢迎关注下载更多资源工作技能提升I软件及使用教程I注册类考试课件I图集规范下载资料有任何疑问,欢迎添加小tomu微信号:TomuArc咨询交流。

点我资料免费下【重磅福利】

 根据调查
国内传统超高层住宅工程平均履约工期约630天
中建三局一公司武汉澋悦苑项目
工人们秀起“穿插功夫”、加入智慧建造元素
将履约工期缩短到472天,整整提前了158天

天哪噜!超skr的说

这到底是个怎样的项目

“穿插功夫”又有何种魔力?

一起来看看

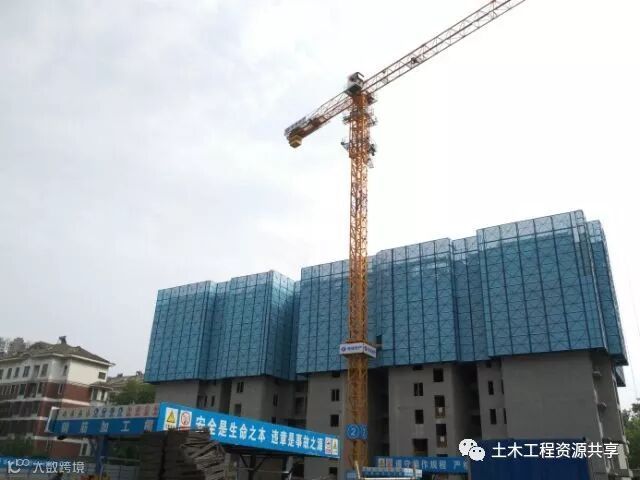

澋悦苑地处武汉硚口区古画路和古田路的狭小围合区域,项目共有7栋住宅楼,总建筑面积25.6万平方米,其中包含4栋48层的超高层塔楼。该项目以穿插施工为主线,积极探索打造“云城模式2.0版”,堪称中原地区穿插施工界的“武林高手”。

1、思路升级

  项目编制了以工序穿插建造计划为主,配套设计、招采的计划管理体系。

澋悦苑精益计划地铁图(请横屏)

  项目部分别按照设计管理流程和深化设计流程全面参与设计优化。

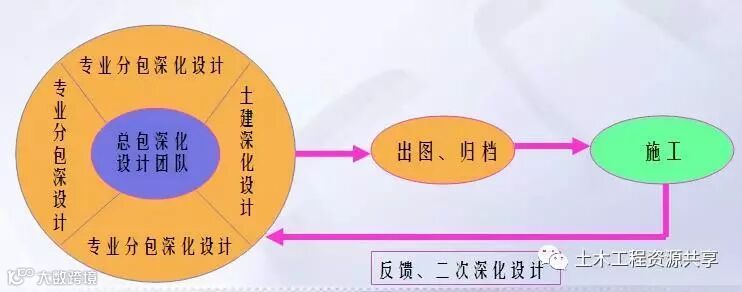

施工设计流程

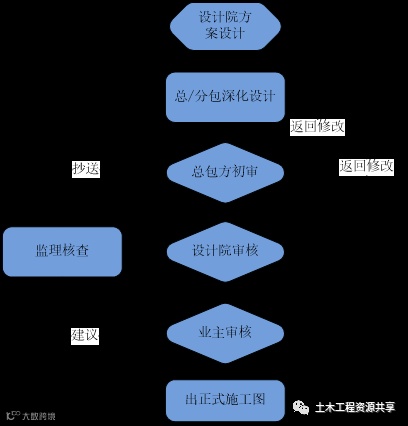

二次深化设计流程

2、建造升级

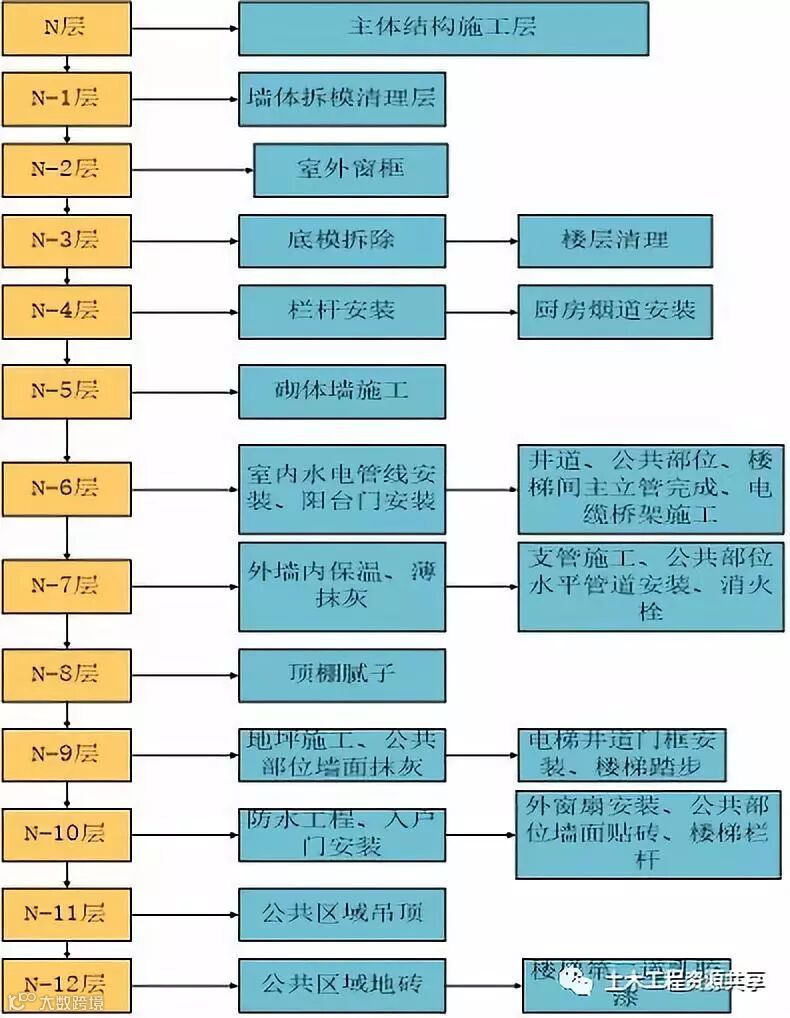

  项目部的4栋超高层采用室内“N-12”大工序穿插。

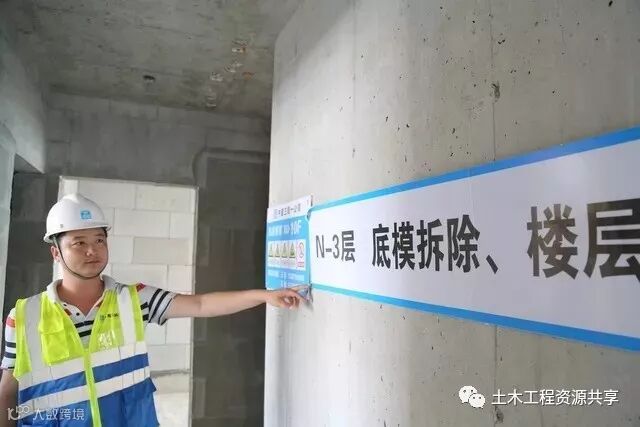

N-3层:底模拆除

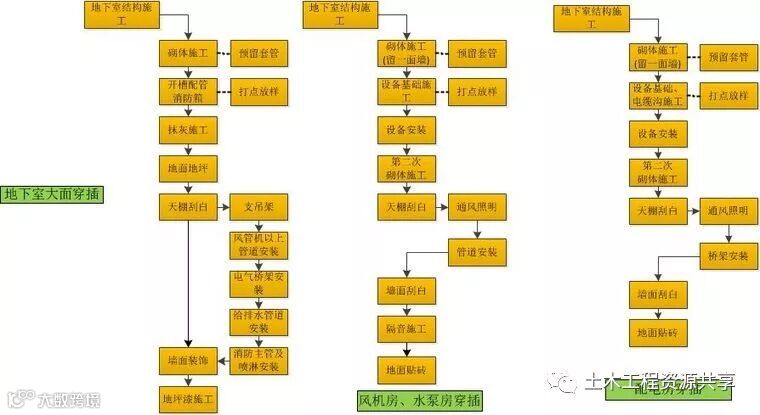

  地下室、外墙、园建也利用了穿插工艺。

地下室工序穿插模型

园建工序穿插模型

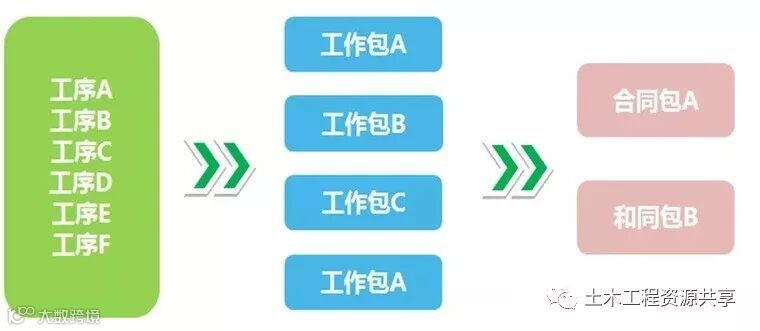

  梳理各项衔接工序所归属的工作包,并将相同工作包、工作界面进行同项归并,形成合同包。

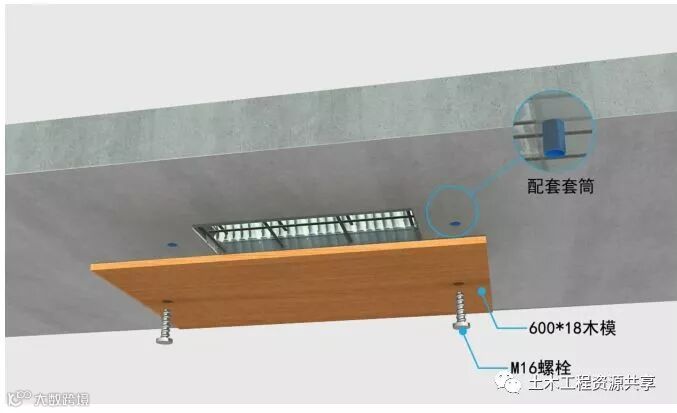

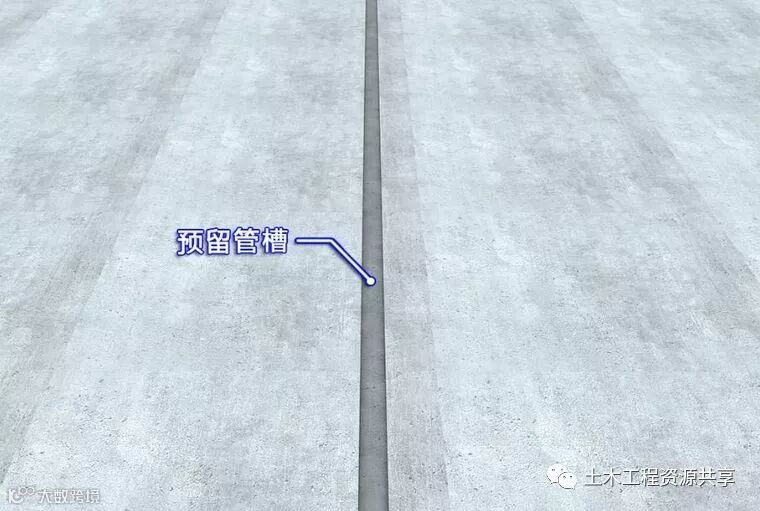

  结构施工时,提前进行预埋止水节、线盒等一体化施工工艺,减少二次吊洞、封堵、开槽等工序。

电井、水井套管预留预埋

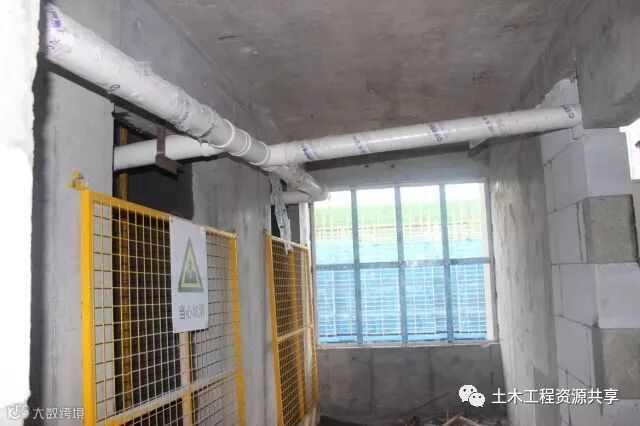

室内水管埋设

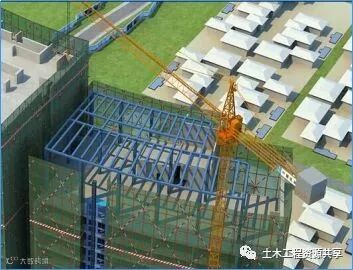

屋面花架改钢构

  采用铝模和爬架进行主体施工,保证了良好的墙面质量,达到了免抹灰效果和节约防水砂浆的双重效果。

铝模工艺

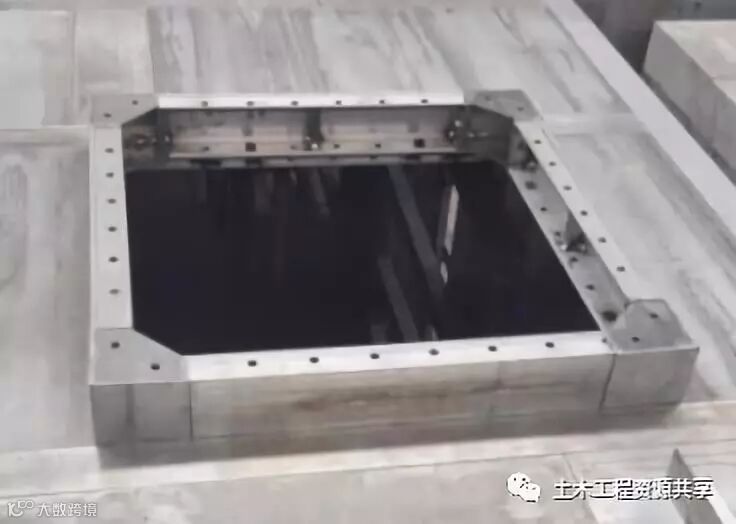

  项目采用快速零星砼浇筑技术,实现施工预留洞的快速浇筑。

  采用层间截水措施,为穿插施工提供无水作业环境。

  大规模采用铝模加附着提升脚手架施工体系,加快主体结构施工工效。

  利用BIM辅助机电进行深化设计、样板区模型展示等。

BIM技术运用

  全混凝土外墙以及全混凝土电梯井道免除抹灰环节,避免了高空作业的危险。

全砼电梯井

  作为中建三局2018年住宅工程精益建造试点示范项目启动会暨现场交流会、华中区域精益建造劳务观摩会暨2018年中劳务工作会承办项目、一公司精益建造标杆试点,澋悦苑项目以其合理化的穿插布设和精良的铝模施工质量曾获湖北省住房和城乡建设厅党组副书记、副厅长张弘的高度肯定。
猜你喜欢

1、工程葵花辞典(微信版),工程人100%需要,人手必备!

2、土木工程资源共享,一个土建类职业快速提升的平台!

3、助力2018安全生产月,这100份安全资料合集值得入手(可下载)

4、【公路工程】公路工程施工作业标准化,有这一套就够了!

5、【安全月】你可能急需的32套安全高清挂图

6、施工技术小动画视频134个,有需要的可以来下!skr!

7、做好安全技术交底,用这个靠谱!想看哪个工种点哪个,so easy!

文章来源:中建三局 版权归原作者所有

加入我们

投稿展示或者分享资料

一起交流一起成长

扫一扫下方二维码,灵感即刻进

官方微信或qq:483972950

官方qq群:343778875

 资料下载群:61754465

官方微信群需要加官方微信即可进入!

技术交流、资料分享、特权权益服务尽在公众号、微信群、qq群,详情请咨询官方微信和qq!如果群里有其他人向你兜售等不法行为,请千万不要相信上当受骗,请认准我们官方微信和qq!

【声明】内容源于网络
0
0
AI土木通
作为深耕土木行业10年的权威资源平台,构建了覆盖建筑工程、道路桥梁、水利工程等领域规范图集与资料的共享​,以​“让每个土木人都能零门槛驾驭AI”​为使命,开启智能建造新纪元!
内容 5703
粉丝 0
AI土木通 作为深耕土木行业10年的权威资源平台,构建了覆盖建筑工程、道路桥梁、水利工程等领域规范图集与资料的共享​,以​“让每个土木人都能零门槛驾驭AI”​为使命,开启智能建造新纪元!
总阅读8.5k
粉丝0
内容5.7k
