【精品工程】亮点做法图片集之淋浴器冷热水管口预埋做法

【精品工程】亮点做法图片集之淋浴器冷热水管口预埋做法 AI土木通
2018-06-17
3
导读:专注为工程人共享建筑业精品资料 欢迎关注下载更多资源工作技能提升I软件及使用教程I注册类考试课件I图集规范下载资料有任何疑问,欢迎添加小tomu微信号:TomuArc咨询交流。

2018一建、造价、消防课件购买请点

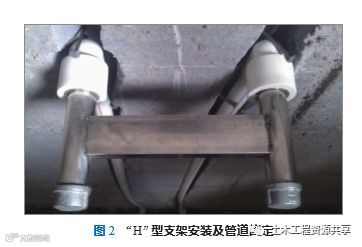

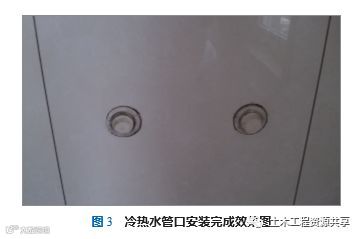

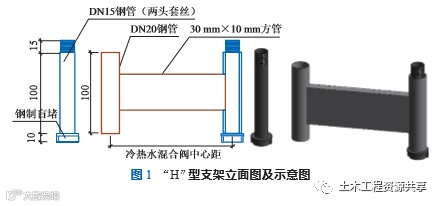

在工程中,淋浴器的冷热水混合阀常因预留管口的间距不正确、 内丝弯头歪斜等造成无法安装。为了解决该弊病,研究了该做法。 该做法中关键技术在于采用了一个“H”型支架。 做法说明:冷热水管口预埋前,根据冷热水混合阀型号制作一 个校核支架,俗称“H”型支架。该支架由30 mm×10 mm 方管+ DN20 钢管+ DN15 钢管 (两头套丝)+ 钢制盲堵四部分组成。管口 预埋时,先根据确定好的配水点的安装高度及位置,将管道热熔加 工完成。墙体暗埋冷热水管在打点固定、抹灰前,将配水点安装“H” 型支架,调整冷热水管口的安装高度及朝向,校核合格后进行加固。 水压试验经监理、建设单位验收合格后,将支架拆除,将管口进行封 堵,拆除后的支架可重复使用。如图1 “H”型支架立面图及示意图、 图 2 “H”型支架安装及管道固定、图 3 冷热水管口安装完成效果图。

猜你喜欢

最后别忘记我们的工程葵花宝典,也许那里也有你需要的:


工程葵花辞典(微信版),工程人100%需要,人手必备!


土木工程资源共享,一个土建类职业快速提升的平台!


助力2018安全生产月,这100份安全资料合集值得入手!(可下载)


【公路工程】公路工程施工作业标准化,有这一套就够了!


加入我们


投稿展示或者分享资料


一起交流一起成长


扫一扫下方二维码,灵感即刻进发

官方微信:TomuArc

官方qq:483972950

官方qq群:343778875

招聘QQ群:715924451


官方微信群需要加官方微信即可进入!


技术交流、资料分享、特权权益服务尽在公众号、微信群、qq群,详情请咨询官方微信和qq!如果群里有其他人向你兜售等不法行为,请千万不要相信上当受骗,请认准我们官方微信和qq!

加入我们,不要偏离组织!!!



【声明】内容源于网络
0
0
AI土木通
作为深耕土木行业10年的权威资源平台,构建了覆盖建筑工程、道路桥梁、水利工程等领域规范图集与资料的共享​,以​“让每个土木人都能零门槛驾驭AI”​为使命,开启智能建造新纪元!
内容 5703
粉丝 0
AI土木通 作为深耕土木行业10年的权威资源平台,构建了覆盖建筑工程、道路桥梁、水利工程等领域规范图集与资料的共享​,以​“让每个土木人都能零门槛驾驭AI”​为使命,开启智能建造新纪元!
总阅读12.7k
粉丝0
内容5.7k
