前言

在各工序大面积施工之前,明确重点功能部位的节点做法,重要工序的标准做法,显得尤为重要。只有这样才能统一施工标准,实现一次成活,一次成优。今天就给大家分享最牛样板标准化图册......

1

1

卫生间

 卫生间管道封堵

卫生间预留管道采用工具式管道预留洞封堵模板封堵,保证吊模砼成活质量。

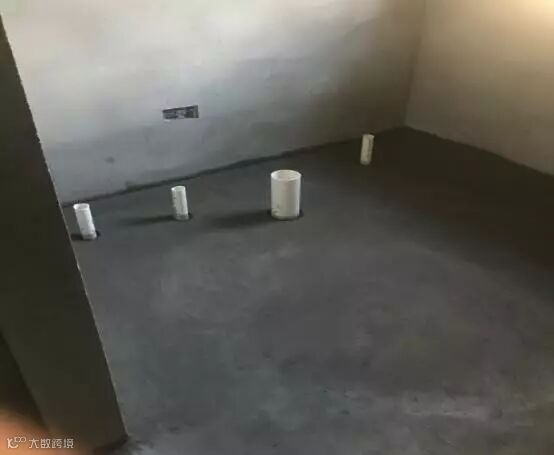

工具式管道预留洞封堵模板封堵安装☞点击:工程资料免费下载

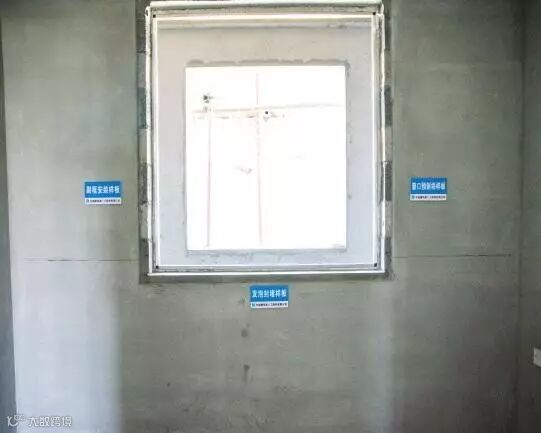

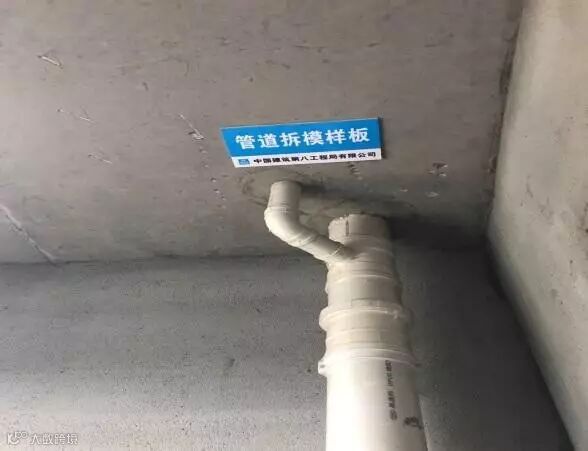

拆模后混凝土成型效果

卫生间烟道安装

卫生间烟道吊模,采用木模板加木方支撑,烟道采用防火止逆阀,安装高度为止逆阀中心线到顶棚距离=止逆阀半径+50mm。

    烟道封堵示意图

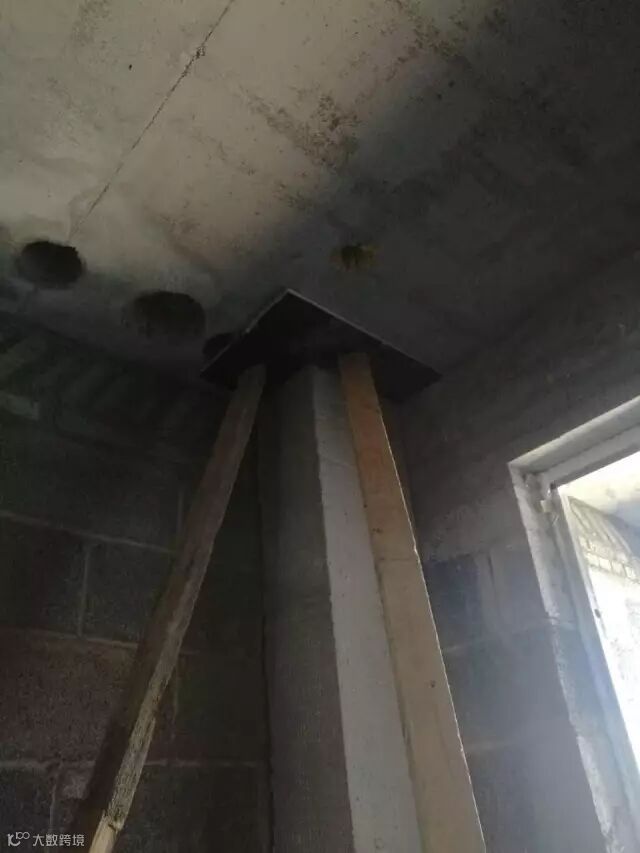

烟道支模

烟道拆模效果

烟道防火阀安装

卫生间抹灰

抹灰压实光,窗口位置内、外侧抹灰均与副框外边齐,预留用户卫生间贴砖及外墙保温工作面,门口抹灰收净口,图纸所示门口尺寸即为抹灰成活尺寸。

卫生间墙面压实光,保证防水基层施工条件

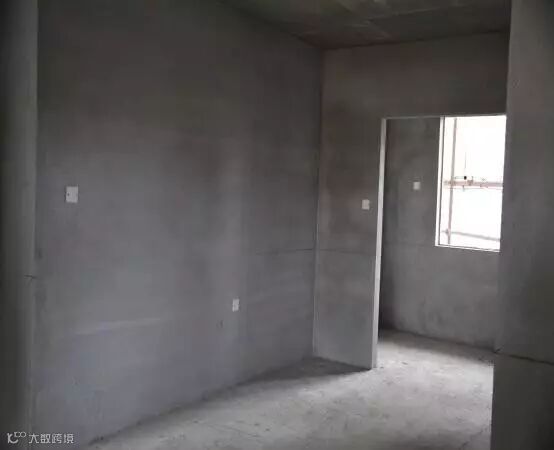

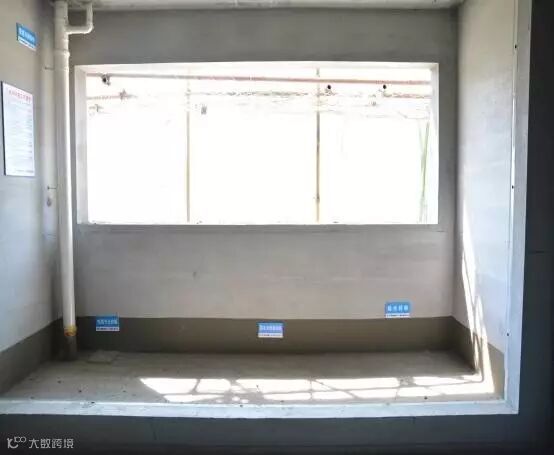

卫生间外侧抹灰与副框外齐,预留外保温工作面

卫生间内侧抹灰与副框外齐,预留贴砖工作面

卫生间门收净口

找平层

找平层压实光,保证防水基层施工条件,预留管管根处,砂浆找平层做宽10mm,深10mm凹槽,聚氨酯防水将凹槽填满,保证管根部位形成防水加强环。

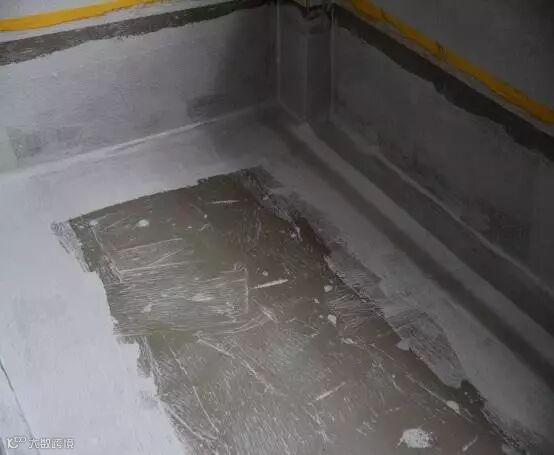

卫生间找平层压实光,保证防水基层施工条件

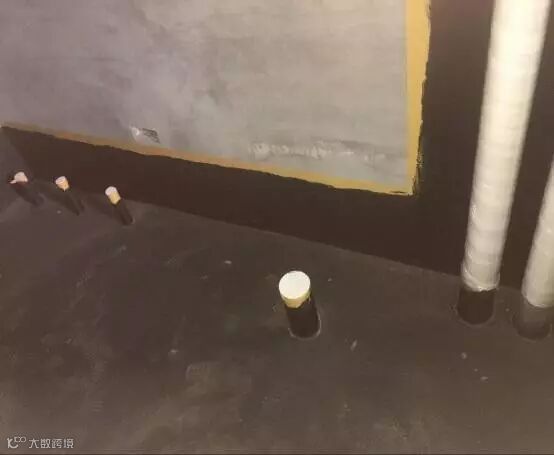

管根处设凹槽,保证管根部位形成防水加强环

倒角

阴角部位做20mm高圆弧角,保证地热地面施工完毕后将圆弧角隐蔽。

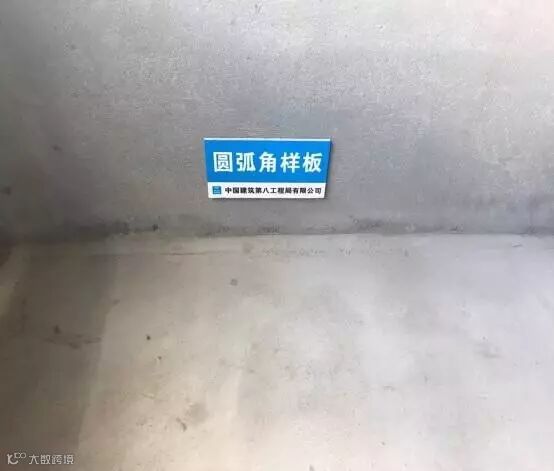

卫生间倒角示意图

20mm高倒角,地热地面施工完毕后将倒角隐蔽

☞点击:工程资料免费下载

卫生间防水

在涂刷防水前将管根300mm范围内清理干净,在建筑1m线线下750mm处粘贴分色纸,在立管处聚氨酯上返300mm, 洗浴区墙体涂刷1800mm聚氨酯,管根凹槽处用聚氨酯将凹槽填满,防水外延门口500mm,管根及阴角做无纺布附加层。

500mm宽无纺布附加层,搭接长度≥100mm

管根处做水无纺布加强层

凹槽填满聚氨酯

贴分色纸,墙体四周上返300mm

洗浴区涂刷1800mm聚氨酯

聚氨酯外延500mm

卫生间管道安装

排水管道横管与横管、横管与立管的连接应采用45°斜三通,空间受限时采用顺水三(四)通,不得采用正三通,排水立管楼板下设置阻火圈。

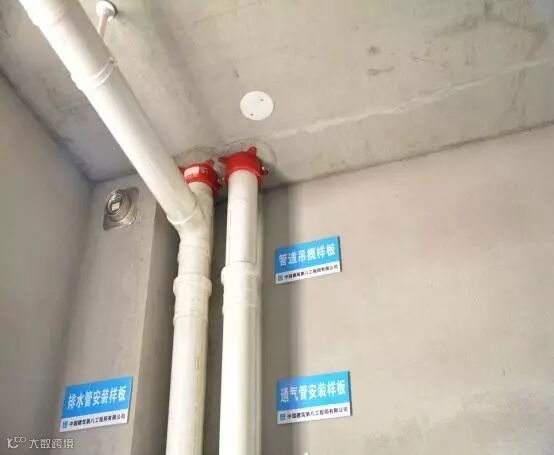

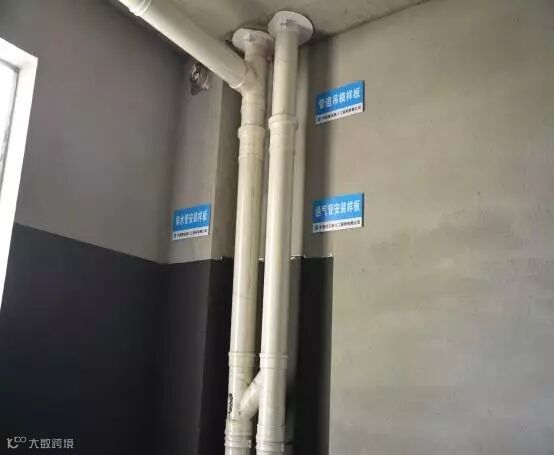

卫生间排水、通气立管

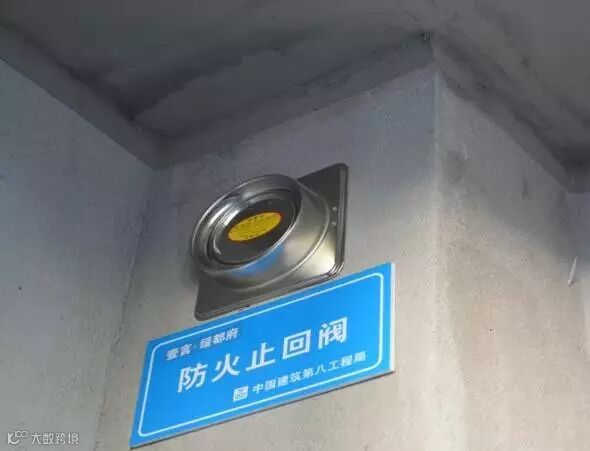

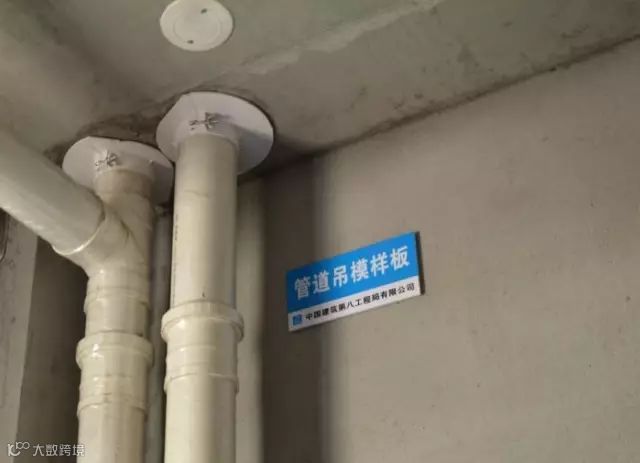

阻火圈安装样板

2

厨房

要点

1.厨房抹灰拉水平条纹。

2.厨房外门内侧抹灰与副框外齐,预留贴砖工作面,厨房门外侧抹灰与副框外齐,预留外保温工作面。

3.厨房内门口位置抹灰收净口,图纸所示门口尺寸即为抹灰成活尺寸。

厨房外门内侧抹灰与副框外齐,预留贴砖工作面

厨房外门外侧抹灰与副框外齐,预留外保温工作面

厨房门收净口

厨房窗内侧抹灰与副框外齐,预留贴砖工作面

3

阳台

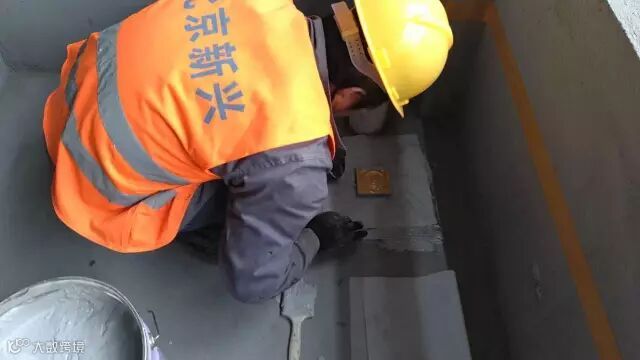

地漏安装

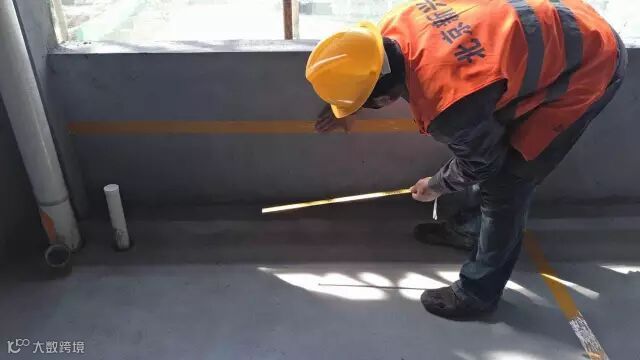

1.地漏安装高度为建筑1m线线下1050mm,确定地漏安装高度为阳台地面施工的关键。

2.找平层施工时,阳台立管、地漏根部处理方法同卫生间做法,做宽10mm,深10mm凹槽,防水在管根部形成加强环。

3.阳台地面施工前,首先深化地漏节点做法,保证地漏节点和整体面层的观感质量,防水施工完成后,利用定型模具先行施工地漏节点,将地漏周围找坡完成后再进行大面积面层施工,阳台面层施工,有个好的节点,才能施工出好的大面。

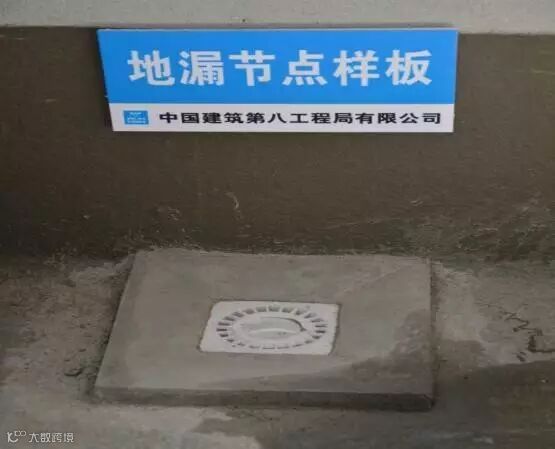

确定地漏标高,利用定型模具先行施工地漏节点,保证地漏节点和整体面层的观感质量

先施工节点,后施工大面保护层,有个好节点才有好大面,保证整体面层观感质量

抹灰

阳台抹灰内侧与副框内边齐,外侧与副框外边齐,其它墙面抹灰拉水平条纹。

开敞阳台门联窗抹灰,内侧抹灰与副框内齐,外侧抹灰与副框外齐

开敞阳台抹灰成活

阳台JS防水及反坎

管根及阴角做500mm宽无纺布附加层,搭接长度不小于100mm,JS涂刷至少在2遍以上,以达到1.5厚为准,JS在墙体四周及立管处上返300mm。

粘贴分色胶布,保证防水边界平齐

地漏及管根处附加层

阴角处设置500mm宽无纺布附加层

阳台地面成活样板

4

客厅及卧室

砌筑

砌筑墙体横竖向灰缝宽度控制在10mm,无瞎缝、通缝,机电线盒高度统一,斜砌控制在45°~60°之间,中间及端头均采用混凝土预制块,砌体下方设置3皮混凝土实心砌块,入户门、阳台门、窗洞口放置混凝土预制块,隔一布一。

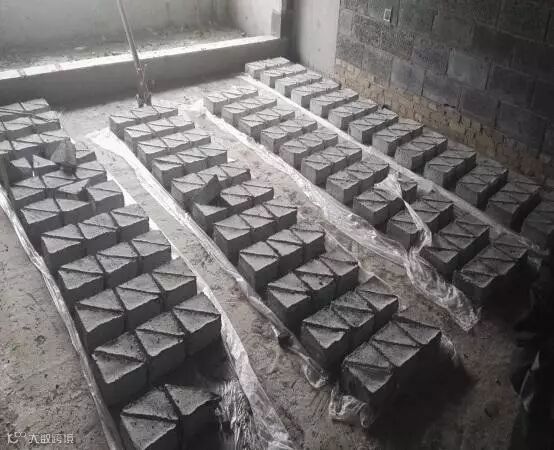

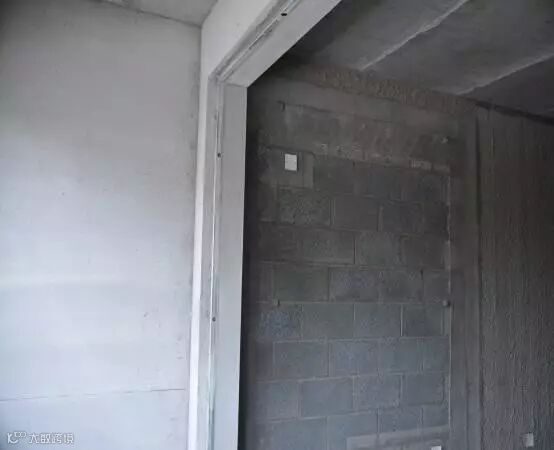

预制混凝土块

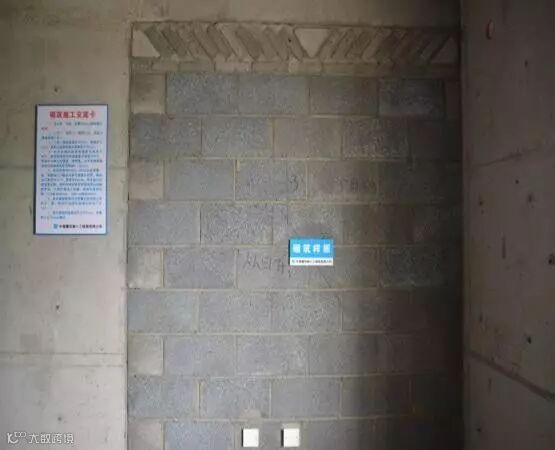

砌筑墙体成活

门洞口混凝土预制块隔一布一☞点击:工程资料免费下载

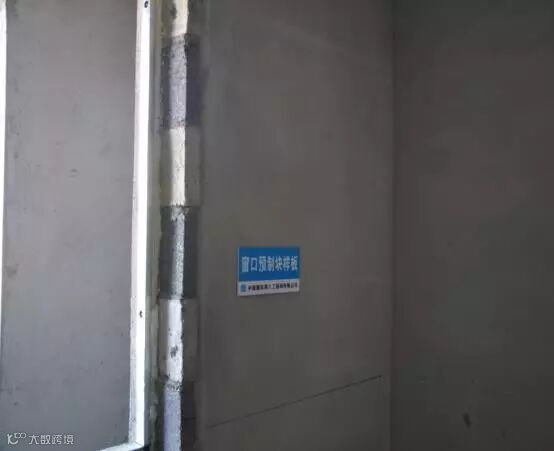

窗洞口混凝土预制块隔一布一

抹灰

1.甩浆样板,甩浆带出3~5mm毛刺,不得露底,养护至达到强度为止。

2.挂网样板,挂网分为不同基层交界处耐碱纤维网300mm宽、电箱下部两侧斜45°耐碱纤维网200mm宽、机电墙体开槽处耐碱纤维网200mm宽,墙体电盒四周耐碱纤维网100mm宽。纤维网与基层结合密实无空隙。

3.灰饼样板,灰饼尺寸为30mm*30mm,灰饼布置原则为距边界300mm,灰饼之间间距不大于1800mm,上下左右均布。

4.除卫生间、飘窗平板抹灰压实光外,其它部位抹灰均拉出水平条纹。

灰饼、挂网

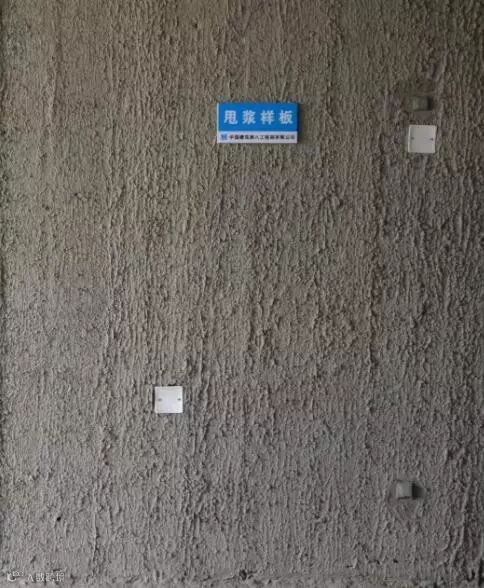

甩浆

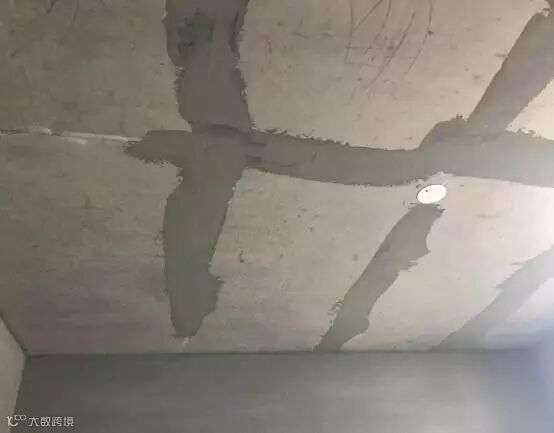

分层抹灰,打底灰划出纹理

抹灰成活面(水平条纹)

飘窗平台压实光

除厨房、卫生间外,内墙抹灰至副框内边齐

5

顶棚刮浆

要点

模板拼缝打磨平整,施工前,先对拼缝及凹陷处做基层处理,顶棚挂素混凝土浆两遍成活,沿房间四周下返50mm。

顶棚打磨

拼缝及凹陷处基层处理

刮浆两遍成活

顶棚刮浆成活样板

6

门、窗附框

要点

副框采用20×40镀锌方管,利用膨胀螺丝与混凝土实心块固定,飘窗、门联窗副框外皮尺寸为图纸洞口尺寸减20mm,其它窗口副框外皮尺寸为高度方向副框缩20mm,宽度方向副框外皮尺寸同洞口尺寸,副框安装挂自上至下挂通线。

发泡填塞密实,避免发生渗漏

副框固定成活样板

7

楼梯踏步

要点

1.扶手立柱距楼梯踏步侧面抹灰成活面净距为 50mm, 楼梯踏步设置防滑条,防滑条两侧距踢脚线成活面及扶手立柱均为 80mm 断开, 防滑条采用定型抹子及金刚砂配合施工,以保证防滑条强度。

2.踢脚线高度为 120mm,出抹灰面厚度 8mm,用墨斗弹出灰层高度控制线。

3.楼梯间做 60mm 宽, 10mm 厚滴水线,滴水线槽采用成品 10mm 宽 PVC 线槽,居中布置。滴水线施工时连续不间断开。

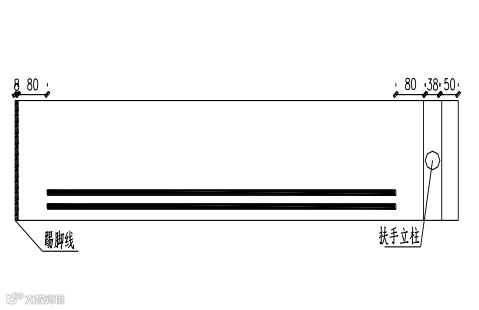

防滑条节点深化图

利用定型抹子,金刚砂抹防滑条,既美观,又实用。

防滑条平面位置深化图。

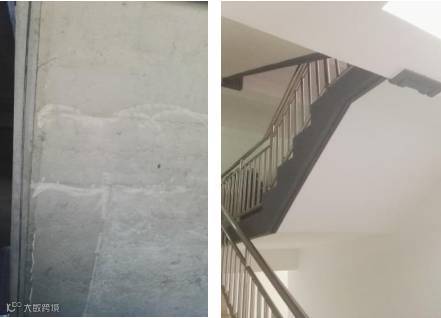

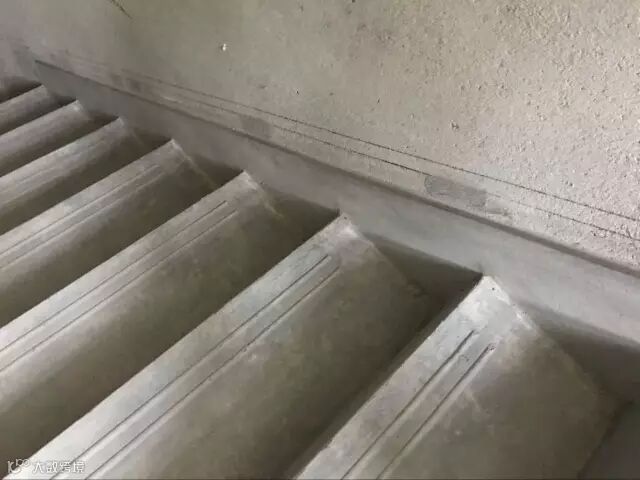

防滑条成活

墨斗弹出踢脚线,8mm厚木板条作为模具

☞点击:工程资料免费下载

踢脚线成活后,高度120mm,厚度8mm

滴水线60mm宽,滴水线槽用10mm宽成品PVC线槽,踏步侧面及滴水线刷灰色涂料

滴水线成活,连续不间断

猜你喜欢:

1、工程葵花辞典(微信版),工程人100%需要,人手必备!

2、土木工程资源共享,一个土建类职业快速提升的平台!

3、助力2018安全生产月,这100份安全资料合集值得入手(可下载)

4、【公路工程】公路工程施工作业标准化,有这一套就够了!

5、【安全月】你可能急需的32套安全高清挂图

6、施工技术小动画视频134个,有需要的可以来下!skr!

7、做好安全技术交底,用这个靠谱!想看哪个工种点哪个,so easy!

8、史上最全质量通病防治措施攻略大全,你的工程一定需要!

来源:房地产经理人联盟

加入我们

投稿展示或者分享资料

一起交流一起成长

扫一扫下方二维码,灵感即刻进

官方微信或qq:483972950

官方qq群:343778875 或648915172

规范图集下载群:61754465

官方微信群需要加官方微信即可进入!

技术交流、资料分享、特权权益服务尽在公众号、微信群、qq群,详情请咨询官方微信和qq!如果群里有其他人向你兜售等不法行为,请千万不要相信上当受骗,请认准我们官方微信和qq!

【声明】内容源于网络
0
0
AI土木通
作为深耕土木行业10年的权威资源平台,构建了覆盖建筑工程、道路桥梁、水利工程等领域规范图集与资料的共享​,以​“让每个土木人都能零门槛驾驭AI”​为使命,开启智能建造新纪元!
内容 5703
粉丝 0
AI土木通 作为深耕土木行业10年的权威资源平台,构建了覆盖建筑工程、道路桥梁、水利工程等领域规范图集与资料的共享​,以​“让每个土木人都能零门槛驾驭AI”​为使命,开启智能建造新纪元!
总阅读9.5k
粉丝0
内容5.7k
