一、施工准备

1.总体要求

路基开工前,应在全面理解设计要求和设计交底的基础上,进行现场调查和核对。

在做好现场调查后,应根据设计要求、合同和现场的实际情况,编制实施性施工组织设计及专项施工方案,并报批。

在开工前必须建立健全质量、环保、安全管理体系和质量检测体系,并对各类施工班组、施工人员进行岗前培训和技术、安全交底。

场地规划、三通一平、现场的标示标牌等。

做好现场取、弃土场的位置选择。

2.技术准备

技术交底、岗前技术培训

各种试验、检测、工序交验等表格的补充及统一,编制收集各种资料目录

测量放样:导线复测、水准复测、中线复测、横断面复测

选择代表性路段进行试验,总结施工工艺、质量控制措施。

3.施工机具及人员进场

施工机具的类型、数量满足现场要求;

各类技术人员及操作工人满足投标承诺。

4.施工场地清理

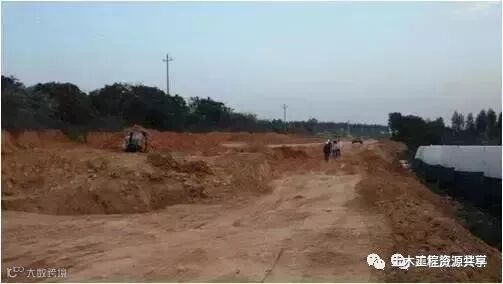

路基用地范围内的树木、灌木丛等应在清表前砍伐或移植,砍伐的树木应堆放在路基用地之外,并妥善处理。应对路幅范围内的原地面表层腐殖土、表土、草皮等进行清理,填方地段还应按设计要求整平压实。

对于路堑路段的边坡开挖线至截水沟范围的原生植被应予以保留。

二、一般路基施工

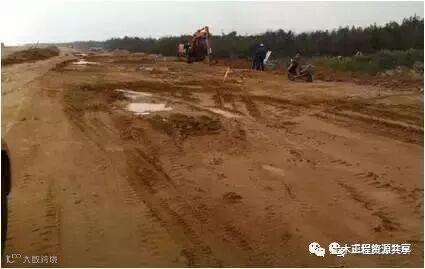

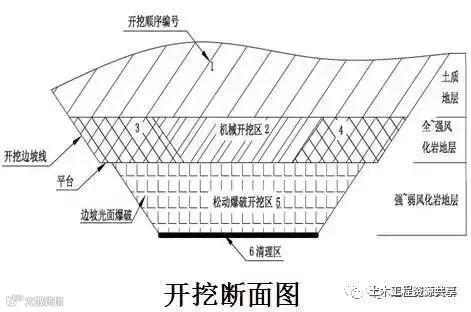

1.土质路堑开挖

①临时排水

常见问题:

标准化施工要求:完成临时排水设施,确保施工作业面不积水,截水沟应与排水系统接顺,水流通畅。

②开挖方法:

常见问题:

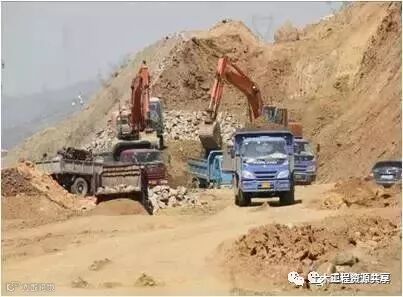

标准化施工要求:土方挖运必须自上而下顺序放坡进行,不得乱挖超挖欠挖,严禁掏底开挖,弃土下方和有滚石危及范围内的道路应设警告标志,作业时坡下严禁通行。

③边坡修整

常见问题:

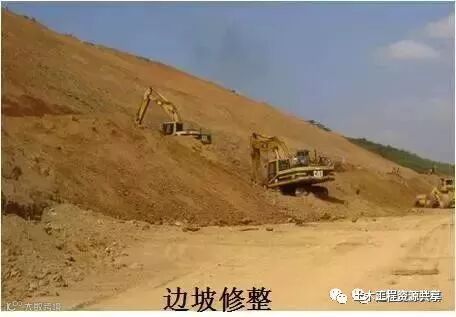

标准化施工要求:开挖高度每在3-4米时对开挖面进行一次修整,边坡自上而下层层修整,每层坡面达到设计边坡坡率要求时,方可继续施工。

④安全施工

常见问题:

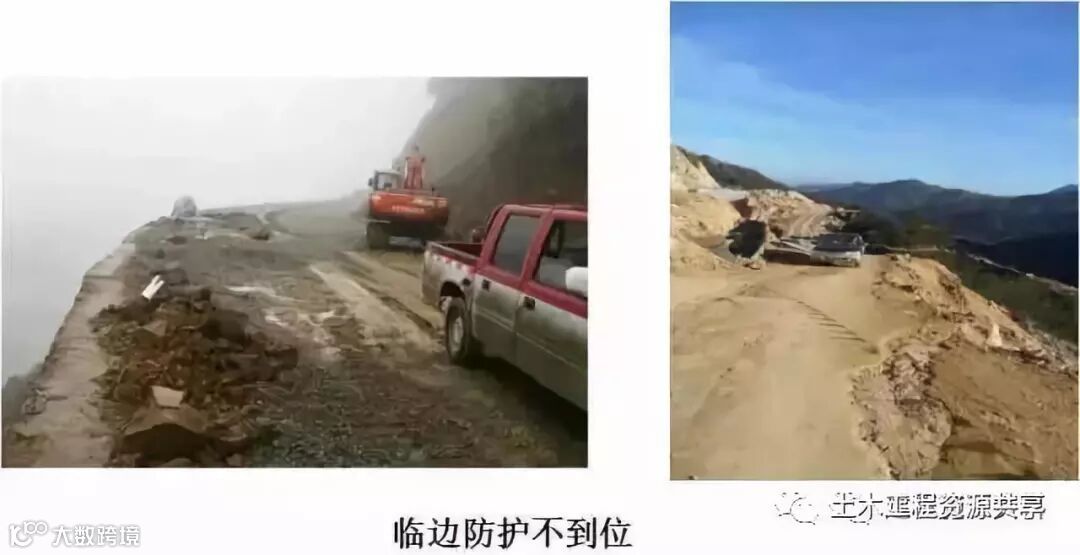

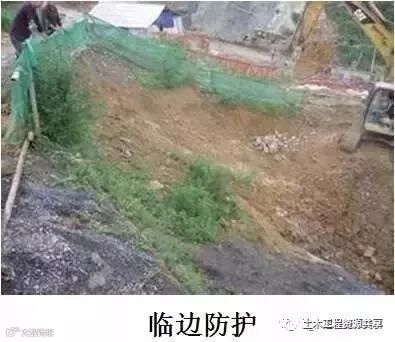

标准化施工要求:临边临崖和坑洞口等应做到有边必防护,并根据现场情况设置各类安全警示标志。

2.石质路堑开挖

①开挖方法

常见问题:点这免费下载施工技术资料

标准化施工要求:

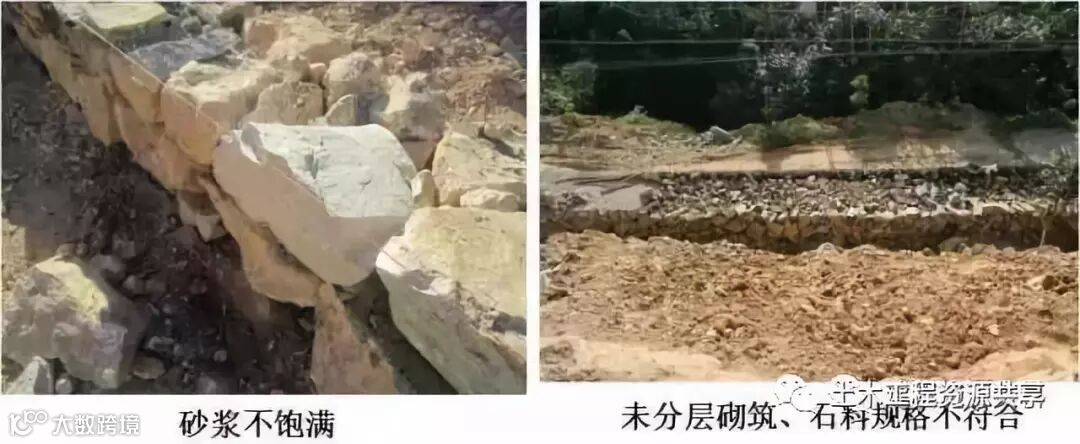

石质挖方边坡应顺直、圆滑、大面平整。边坡上不得有松石、危石。弃石及时清理。

开挖后的路床基岩面标高应符合设计标高要求,如过高,应凿平;过低,应用开挖的石屑或灰土碎石填平并碾压密实。

②安全施工

标准化施工要求:

凿打炮眼时,坡面上浮岩危石应清理;

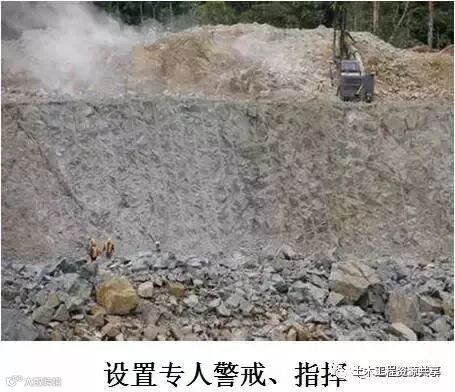

警戒区四周必须派设警戒人员。

3.填土路基施工

①填土:

常见问题

标准化施工要求:

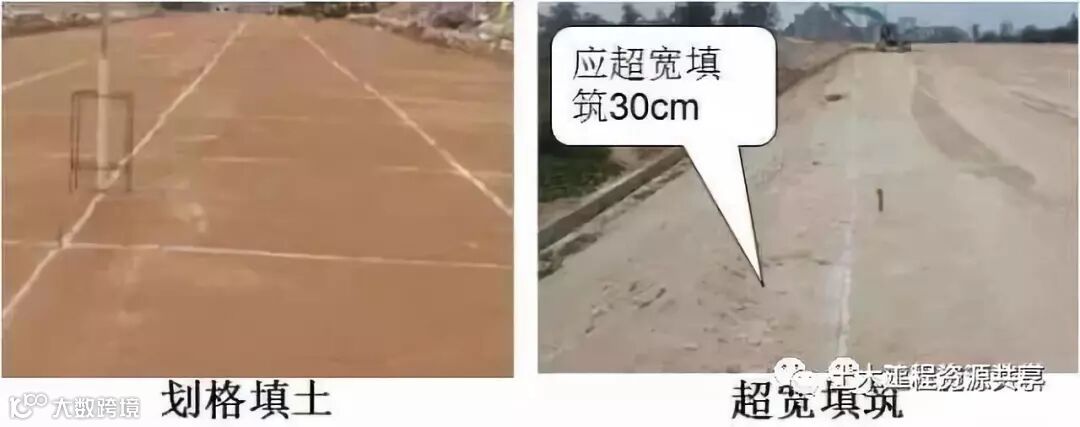

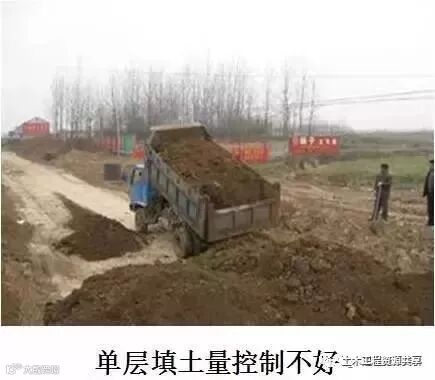

划格定量填土,采用水平分层填筑,一级公路最大松铺厚度不应超过30cm,其他公路不宜大于50㎝。

路堤填土每层宽度每侧应宽于设计宽度30㎝。

路堤边坡应修整密实、直顺、平整稳定、曲线圆滑。

②填料

常见问题:

标准化施工要求:

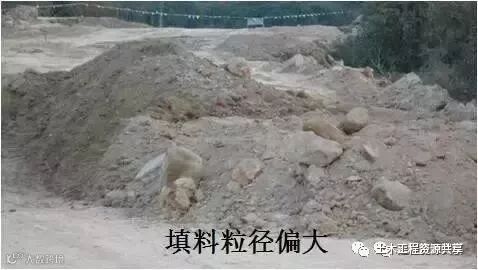

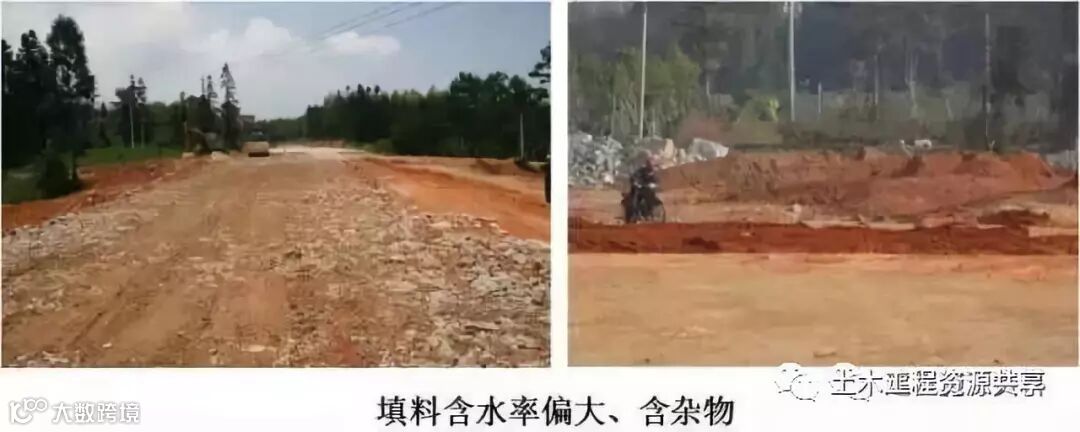

填料强度及粒径要满足规范要求;液限大于50、塑性指数大于26的土,以及含水量超过规定的土,不得直接作为路堤填料。

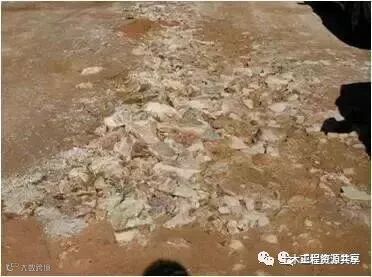

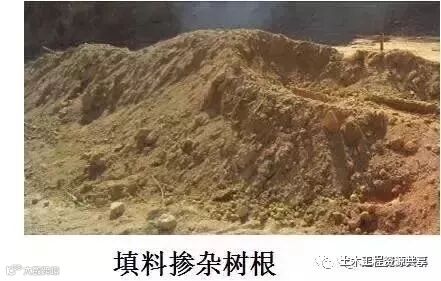

不得使用淤泥、沼泽土、冻土、有机土、含草皮土、生活垃圾、树根和含有腐朽物质的土。

性质不同的填料,应水平分层、分段填筑,分层压实。同一水平层路基全宽应用同一填料、不得混填。

③整平压实

常见问题:

标准化施工要求:

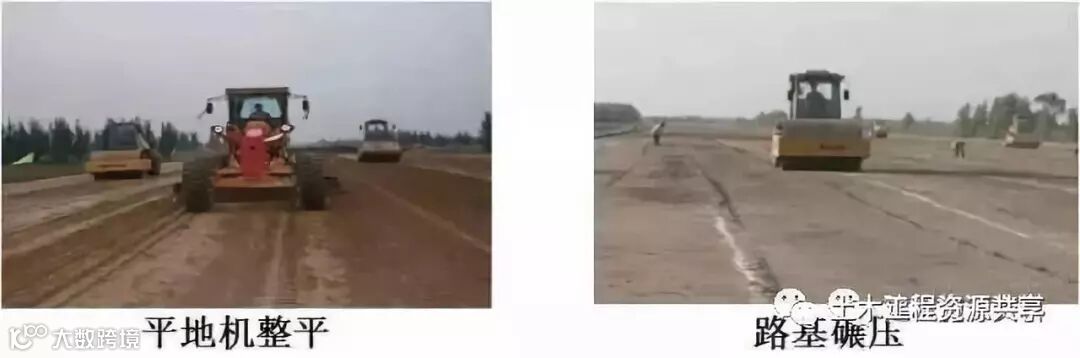

路基宽度较大的,推广采用平地机均匀整平。

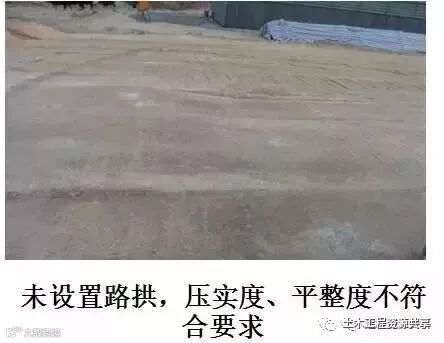

路床必须均匀、密实,路床顶最后一层压实后的厚度不应小于10㎝;路床表面必须做成与路面一致的路拱横坡度,路拱横坡度在3%左右;大面积填筑土质路堤推荐使用大型压路机。

4.填石路基施工

常见问题:

标准化施工要求:

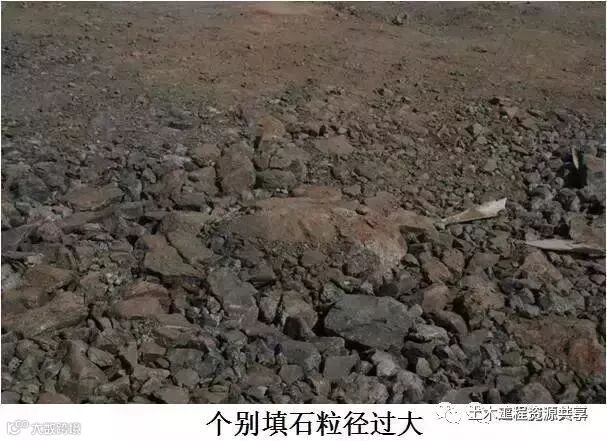

填料粒径应不大于50cm,并不宜超过层厚的2/3。路床底面以下40cm范围内,填料粒径应小于15cm。

填石路基须配备大功率重型压实机具(冲击夯)进行冲击补强,不得使用小于14T的振动压路机。

5.填挖交界处理

常见问题:

标准化施工要求:

半填半挖地段填方,应按设计要求分层填筑。

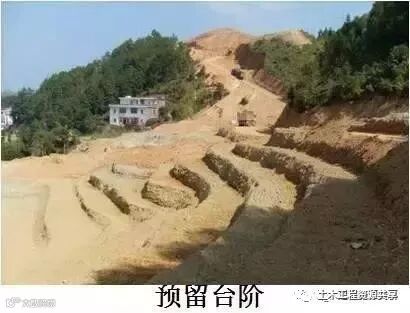

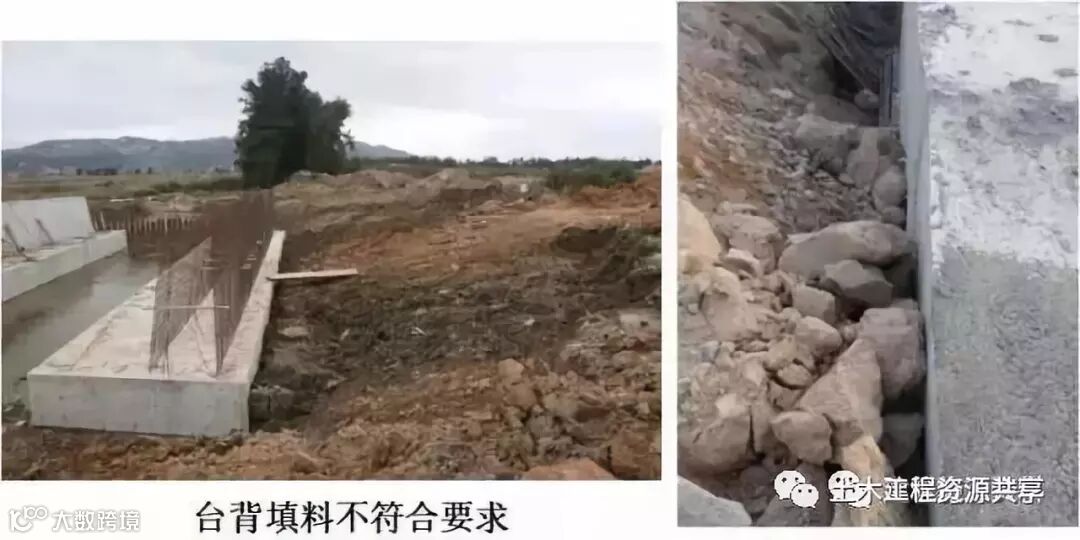

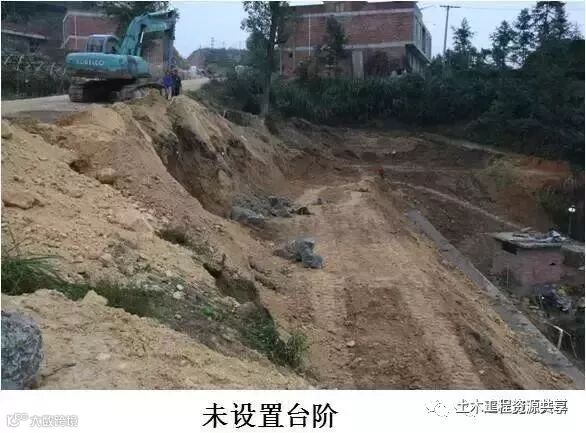

自然坡面横坡陡于1:5时,填挖交界、半填半挖路段填筑前,从填方坡脚向上挖成向内倾斜的台阶,宽度不小于2米。

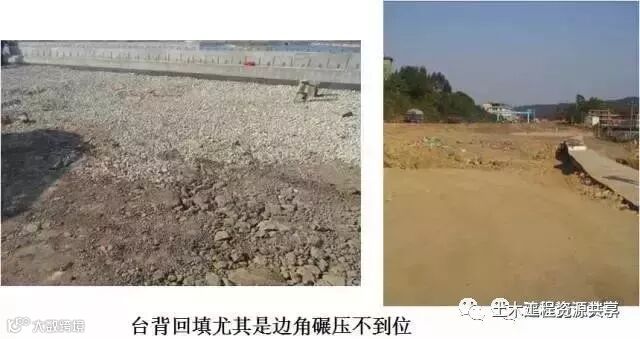

6.结构物台背回填

①填料要求:

常见问题

标准化施工要求:

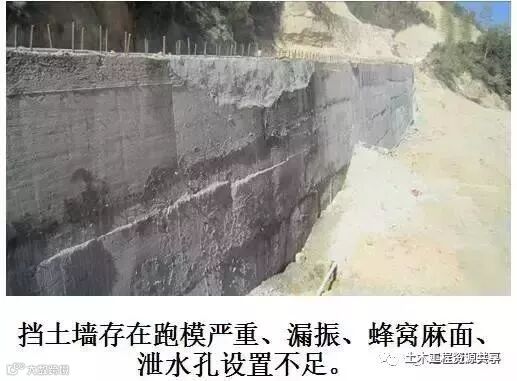

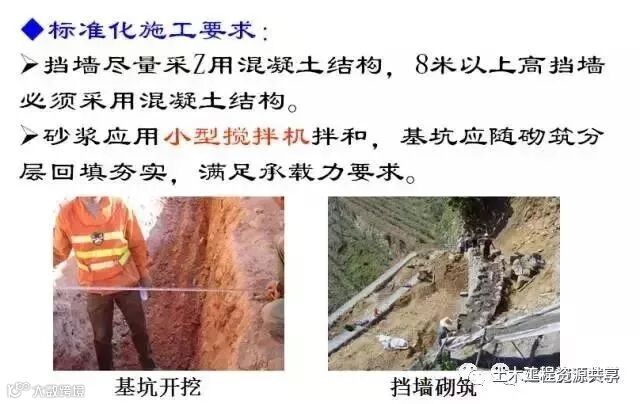

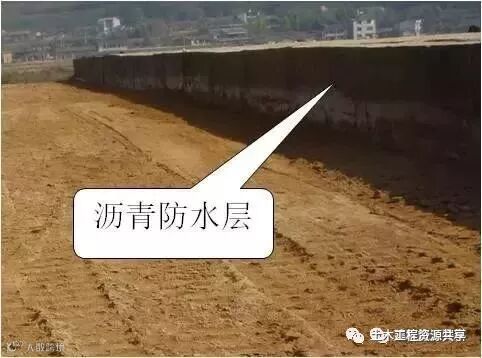

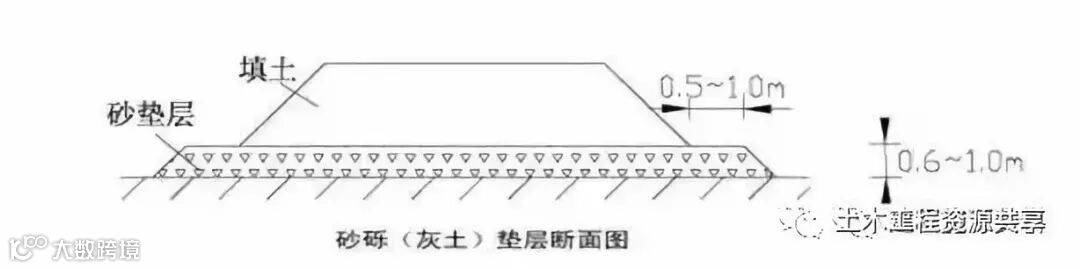

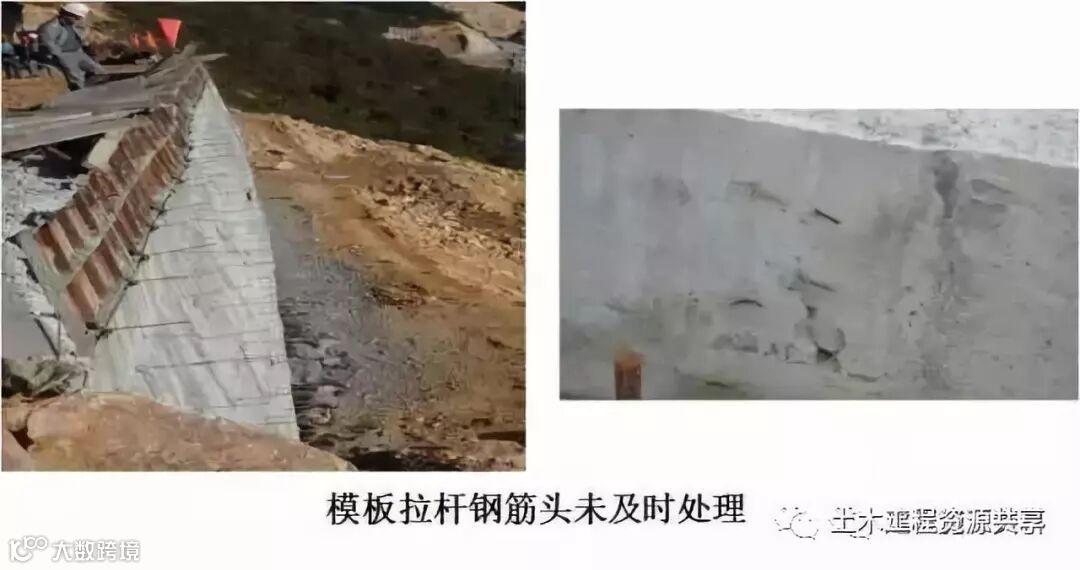

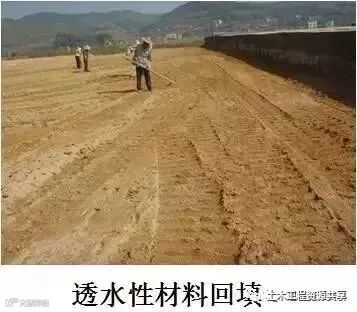

桥台、涵台、墙背回填必须采用透水性材料、无机结合料等,宜采用天然砂砾、石渣等填筑。

②碾压要求

常见问题

标准化施工要求:

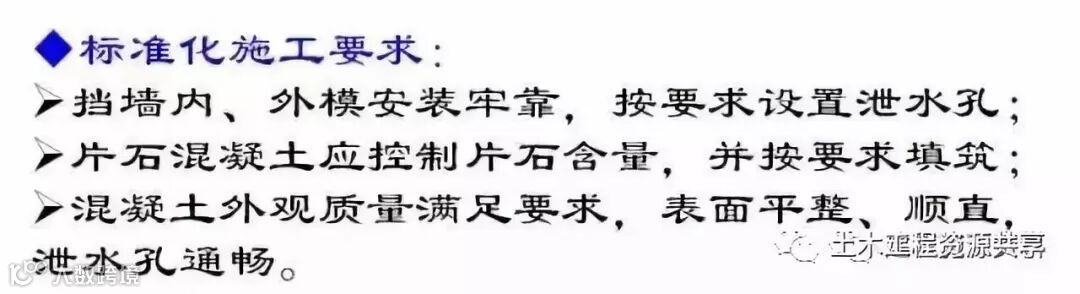

油漆标注每一层的松铺厚度标志线,分层填筑

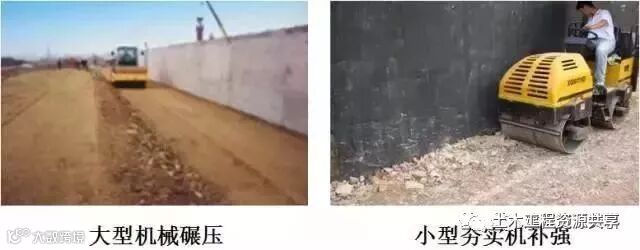

边角应采用大型压路机为主、小型压实机具配合压实。

7.雨季路基施工

①路基填筑

常见问题

标准化施工要求:

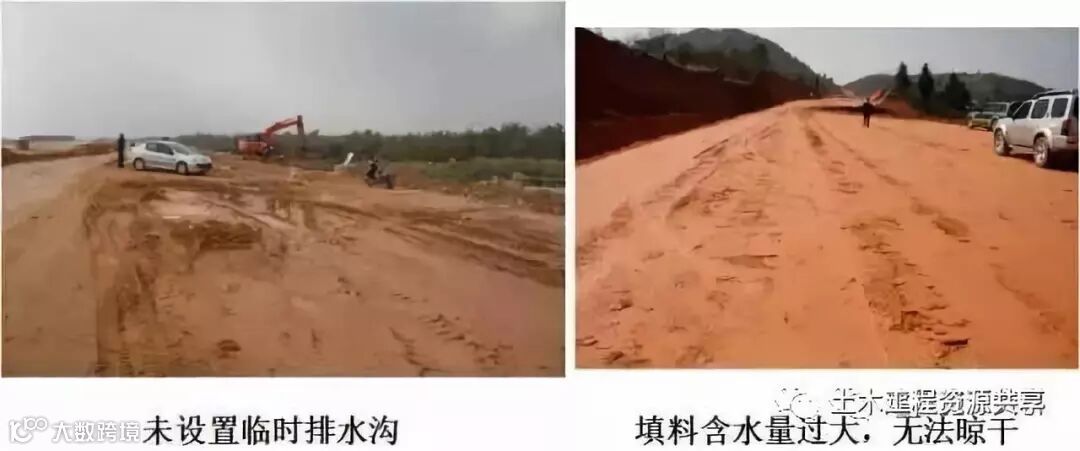

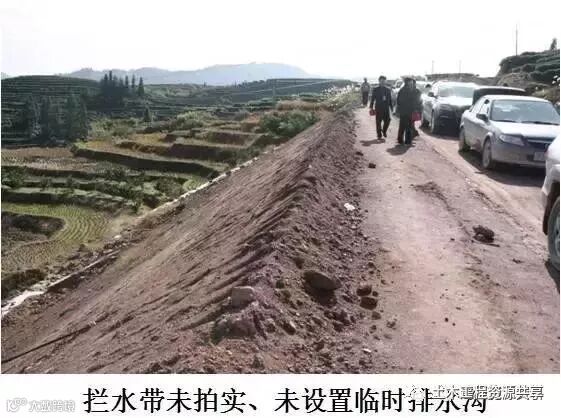

填筑路堤前,应在填方坡脚以外挖掘排水沟,保持场地不积水,如原地面松软,应采取换填等措施。

选用透水性好的碎、卵石土、砂砾、石渣和砂类土作为填料,含水量过大无法晾干的土不得用作雨季施工填料。

分层填筑,每一层的表面应做成2%-4%的排水横坡。设置拦水带、临时排水沟,防止路基积水、冲刷下边坡。

②路堑开挖

常见问题:

标准化施工要求:

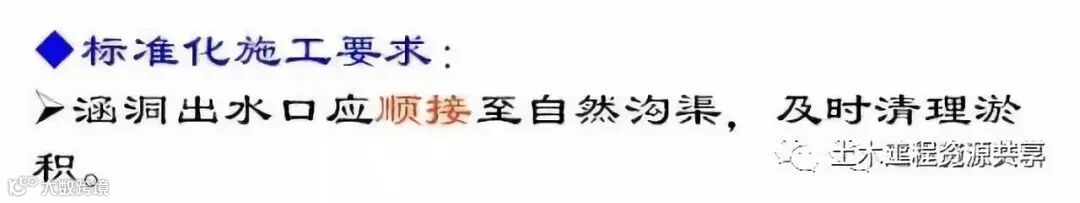

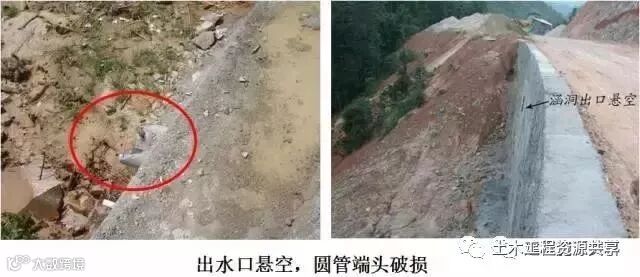

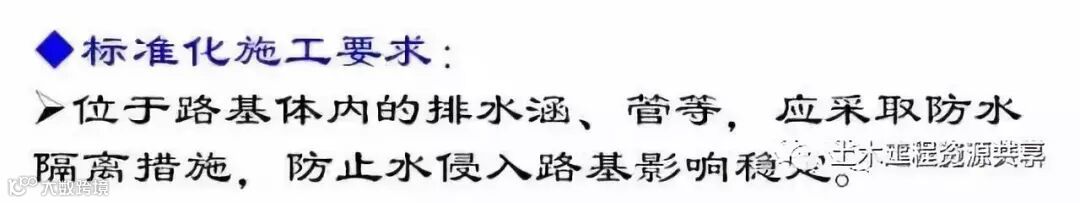

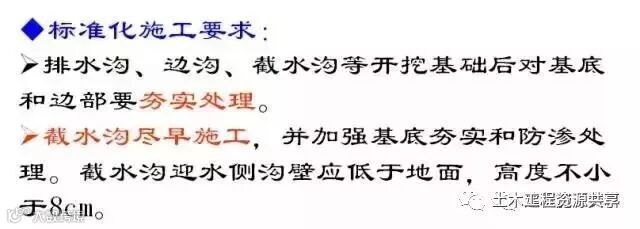

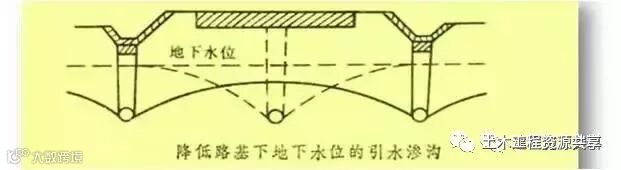

路堑开挖前,应先开挖截水沟并接通出水口。

宜分层开挖,每挖一层均应设置排水纵横坡。

三、软土路基处理

四、路基排水

五、防护及支挡工程

六、涵洞、通道

猜你喜欢:

1、工程葵花辞典(微信版),工程人100%需要,人手必备!

2、土木工程资源共享,一个土建类职业快速提升的平台!

3、助力2018安全生产月,这100份安全资料合集值得入手(可下载)

4、【公路工程】公路工程施工作业标准化,有这一套就够了!

5、【安全月】你可能急需的32套安全高清挂图

6、施工技术小动画视频134个,有需要的可以来下!skr!

7、做好安全技术交底,用这个靠谱!想看哪个工种点哪个,so easy!

8、史上最全质量通病防治措施攻略大全,你的工程一定需要!

加入我们

投稿展示或者分享资料

一起交流一起成长

扫一扫下方二维码,灵感即刻进

官方微信或qq:483972950

官方qq群:343778875 或648915172

规范图集下载群:61754465

官方微信群需要加官方微信即可进入!

技术交流、资料分享、特权权益服务尽在公众号、微信群、qq群,详情请咨询官方微信和qq!如果群里有其他人向你兜售等不法行为,请千万不要相信上当受骗,请认准我们官方微信和qq!

【声明】内容源于网络
0
0
AI土木通
作为深耕土木行业10年的权威资源平台,构建了覆盖建筑工程、道路桥梁、水利工程等领域规范图集与资料的共享​,以​“让每个土木人都能零门槛驾驭AI”​为使命,开启智能建造新纪元!
内容 5703
粉丝 0
AI土木通 作为深耕土木行业10年的权威资源平台,构建了覆盖建筑工程、道路桥梁、水利工程等领域规范图集与资料的共享​,以​“让每个土木人都能零门槛驾驭AI”​为使命,开启智能建造新纪元!
总阅读12.2k
粉丝0
内容5.7k
