大数跨境
0
0

【施工技术】中建清水混凝土施工工艺,让工程人大开眼界!

【施工技术】中建清水混凝土施工工艺,让工程人大开眼界! AI土木通
2019-03-14
3
导读:专注为工程人共享建筑业精品资料 欢迎关注下载更多资源工作技能提升I软件及使用教程I注册类考试课件I图集规范下载资料有任何疑问,欢迎添加小tomu微信号:TomuArc咨询交流。

  提示:点击上方"土木工程资源共享"关注加入 点我资料免费下【重磅福利】

    施工准备

1)钢筋规格、尺寸、各技术参数必须满足设计和规范的要求;

2)模板的选型、表面处理、强度、刚度,脱模剂的使用等都必须满足设计和施工规范的要求;

3)各种原材料、外加剂、掺合料的质量均经过复验,符合有关规定的要求;混凝土的各项技术参 数符合设计和施工方案的相关要求;

4)提前与搅拌站沟通,确保混凝土供应能满足混凝土连续浇筑的需要;

5)对清水混凝土养护的材料落实到位。

6)与混凝土厂家进行沟通,落实混凝土的原材料储备,确保水泥、砂、石子、粉煤灰、矿粉、外加剂等材料的参数保持不变,并根据本工程实际使用量一次性将原材储备到位并封样。


技术准备

1)组织相关人员实地考察、请公司清水混凝土专长的技术人员介绍清水混凝土的施工经验,学习其他项目清水混凝土施工的成功经验,取长补短,争取将一些好的做法运用到本项目清水混凝土施工中。

2)编制清水混凝土专项施工方案报,完善施工专项方案,并将审批通过的施工方案向参与施工的管理人员、操作工人进行交底。

3)组织相关人员认真学习清水混凝土施工工艺和相关规范,对施工作业人员进行专业培训,并进行有效的考核,考核合格方可进行施工作业。

4)施工前应熟悉设计图纸,明确清水混凝土范围和类型,并应确定施工工艺。

5)施工前应进行施工图深化设计,并应综合考虑各施工工序对清水混凝土饰面效果的影响。

6)现场制作清水混凝土柱、墙等样板,根据样板确定混凝土试配方案。

7)施工之前要做好钢筋原材料和试件的取样检验和试验,并且检验结果合格。


施工工艺

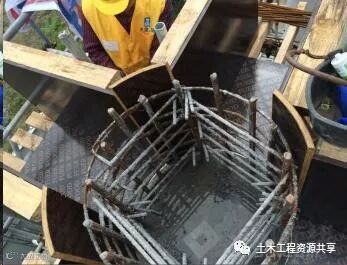

1、钢筋工程

除满足常规做法以外,还应满足

1)钢筋绑扎时采用20#镀锌扎丝,扎丝收头 位置应朝向内侧

2)施工期间备足防雨薄膜,遇雨天及时覆盖钢筋

立面钢筋采用圆形塑料垫块

平面钢筋采用清水混凝土专用点接触垫块。

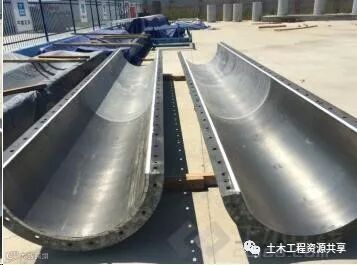

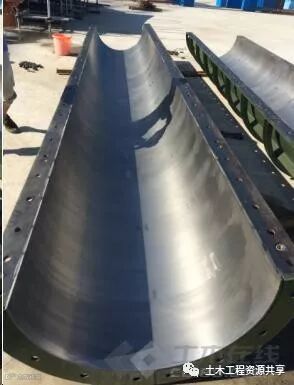

模板工程

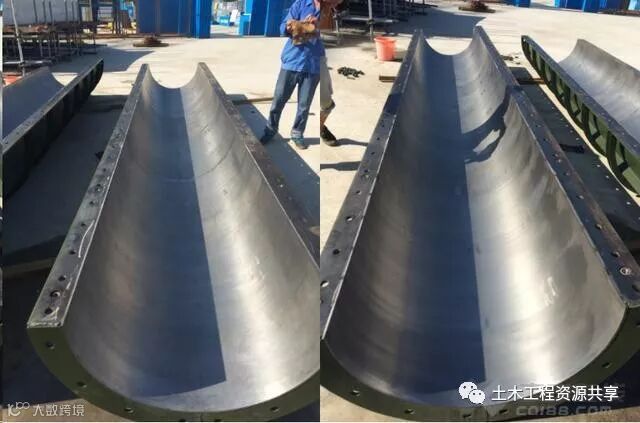

(1)严格控制加工精度,保证模板表面平整,接缝严密,钢模板周边加工采用铣边工艺。

(2) 筒体内部为混凝土成形面,不得有明显的碰伤和划痕。

(3) 接缝处应严密,纵向接缝缝隙≤0.5,高低差≤0.8,环向结合缝小≤0.5,高低差≤1.5。

(4) 内模接缝处不得焊接、打磨。

(5) 钢模组装后,内壁圆度允许偏差≤2.5,垂直度≤1.5,直线度≤1.0。

(6) 两半圆接缝处不许出现内陷或外凸现象。

(7) 模板焊缝必须满足要求。

(8) 筒体外壁应喷漆两遍。

钢模板加工前由中八进行技术交底,在加工过程中由总包组织监理单位进场检查,加工完成后模板进场前由施工单位组织监理单位一起检查验收,在模板厂进行预拼装,不合格产品坚决不予进场,重新加工直至合格。

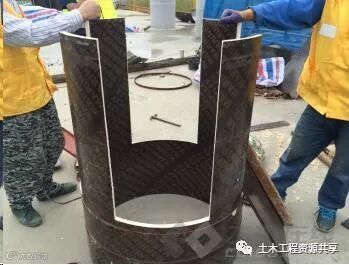

柱模安装要点

1)钢模板安装前,应检查面板清洁度;

2)脱模剂托刷应均匀,不得厚涂(涂完30min检查,发现有流挂现象应及时进行擦除);

3)应沿钢模板两个半圆边覆一条10mm宽3mm厚双面胶带,胶带应顺直,边缘距离圆边距离宜为2mm;

4)合模过程中应将每一个螺栓拧紧,每一个螺栓孔均应有螺丝,不得遗漏;


柱模安装要点

5)合模完成后,应由身材瘦的木工穿戴鞋套进入模板内部,检查接缝是否密实,内部 是否有杂物,确保模板接缝密实,内部整洁;

6)模板就位前在柱根位置周围粉一圈宽50mm,厚10~20mm与清水混凝土同配合比的水泥砂浆,用来找平和保证柱底密封;

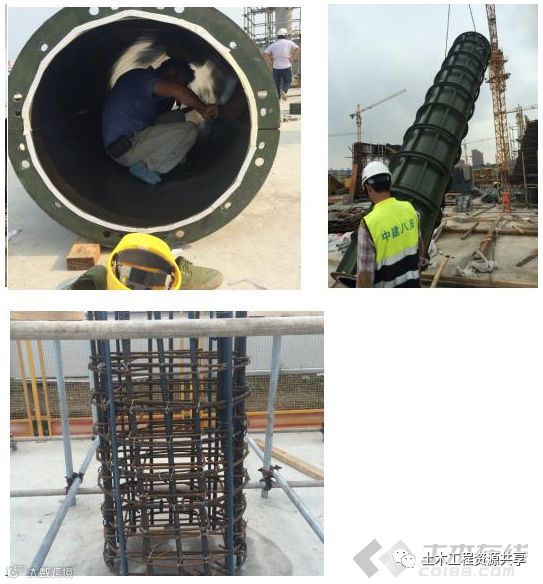

7)采用塔吊配合模板安装,安装之前应该柱钢筋外侧绑扎6~8根长4mφ25mmPVC套管,防止钢模板在安装过程中与钢筋发生碰撞对模板面板造成损伤。就位后再取出,循环使用。

8)模板就位后进行调整,确保模板垂直度和位置准确,同时调整竖向蝉缝朝向,拟定所有柱子竖向缝沿着环向轴线。(水平蝉缝间距1.9m,3.8m,5.7m)

9)调整完成后,再在柱底打一圈发泡剂,确保柱底密封不漏浆,同时用φ48×3.2钢管扣件加固,间距1500mm,保证混凝土浇筑过程中模板不发生位移、倾斜、上浮等现象。

特殊部位模板安装(梁柱接头)

清水柱先施工至梁底,混凝土面标高为梁底以上20mm,采用钢模板;

模板拆除后再施工梁柱接头部位,采用木模板。

施工梁柱接头前先用塑料薄膜将下部柱体包裹,防止柱主体污染。


柱模拆除要点

拆除前制定清水混凝土墙体、柱等的保护措施,备足保护所需物资,做好清水混凝土墙柱的保护准备工作。

拆模要有拆模令,不得私自拆模。

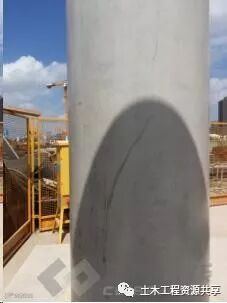

模板拆除用塔吊配合,在模板起吊移位的过程中塔吊应慢起慢放,防止模板与墙体、柱体发生碰撞,以免造成结构表面受损和模板变形。

模板拆除后,及时对模板表面进行清理,并涂刷脱模剂。

清水小组管理人员在拆模时必须全程旁站,指挥。



您的转发是对我们最大的支持

猜你喜欢:

1、工程葵花辞典(微信版),工程人100%需要,人手必备!

2、土木工程资源共享,一个土建类职业快速提升的平台!

3、助力2018安全生产月,这100份安全资料合集值得入手(可下载)

4、【公路工程】公路工程施工作业标准化,有这一套就够了!

5、【安全月】你可能急需的32套安全高清挂图

6、施工技术小动画视频134个,有需要的可以来下!skr!

7、做好安全技术交底,用这个靠谱!想看哪个工种点哪个,so easy!

8、史上最全质量通病防治措施攻略大全,你的工程一定需要!



加入我们

投稿展示或者分享资料

一起交流一起成长

扫一扫下方二维码,灵感即刻进

官方微信或qq:483972950

官方qq群:343778875 或648915172

规范图集下载群:61754465

官方微信群需要加官方微信即可进入!

技术交流、资料分享、特权权益服务尽在公众号、微信群、qq群,详情请咨询官方微信和qq!如果群里有其他人向你兜售等不法行为,请千万不要相信上当受骗,请认准我们官方微信和qq!

【声明】内容源于网络
0
0
AI土木通
作为深耕土木行业10年的权威资源平台,构建了覆盖建筑工程、道路桥梁、水利工程等领域规范图集与资料的共享​,以​“让每个土木人都能零门槛驾驭AI”​为使命,开启智能建造新纪元!
内容 5703
粉丝 0
AI土木通 作为深耕土木行业10年的权威资源平台,构建了覆盖建筑工程、道路桥梁、水利工程等领域规范图集与资料的共享​,以​“让每个土木人都能零门槛驾驭AI”​为使命,开启智能建造新纪元!
总阅读11.4k
粉丝0
内容5.7k
