【施工技术】领教了!建筑管道工程竣工验收前应进行的五大试验!

【施工技术】领教了!建筑管道工程竣工验收前应进行的五大试验! AI土木通
2020-03-20
2
导读:专注为工程人共享建筑业精品资料 欢迎关注下载更多资源工作技能提升I软件及使用教程I注册类考试课件I图集规范下载资料有任何疑问,欢迎添加小tomu微信号:TomuArc咨询交流。

提示:点击上方"土木工程资源共享"关注加入

点我资料免费下【重磅福利】

正文

建筑管道工程的一般施工程序为:“施工准备→配合土建预留、预埋→管道测绘放线→管道元件检验→管道支架制作安装→管道加工预制→管道安装→系统试验及清洗→防腐绝热→试运行→竣工验收”。其中,管道系统试验是竣工验收之前必不可少的步骤,根据规范要求有五大试验要做。

① 压力试验

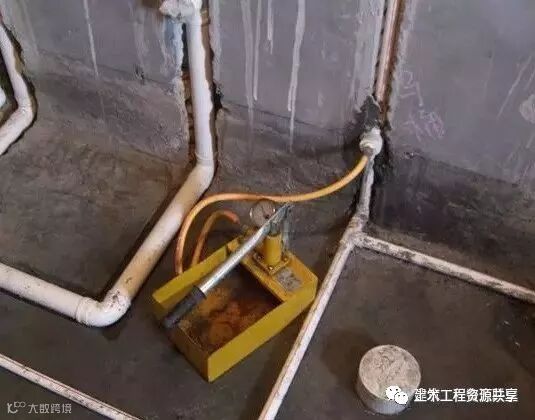

管道压力试验应在管道系统安装结束,经外观检查合格、管道固定牢固、无损检测和热处理合格、确保管道不再进行开孔、焊接作业的基础上进行。

1)试验压力应按设计要求进行,当设计未注明试验压力时,应按规范要求进行。各种材质的给水管道系统试验压力均为工作压力的1.5倍,但不得小于0.6MP;金属及复合管给水管道系统在试验压力下观测10min,压力降不应大于0.02MP,然后降到工作压力进行检查,应不渗不漏;塑料给水系统应在试验压力下稳压1h,压力降不得超过0.05MP,然后在工作压力的1.15 倍状态下稳压2h,压力降不得超过0.03MP,同时检查各连接处不得渗漏。

2)压力试验宜采用液压试验并应编制专项方案,当需要进行气压试验时应有设计人员的批准。

3)高层、超高层建筑管道应先按分区、分段进行试验,合格后再按系统进行整体试验。

② 灌水试验

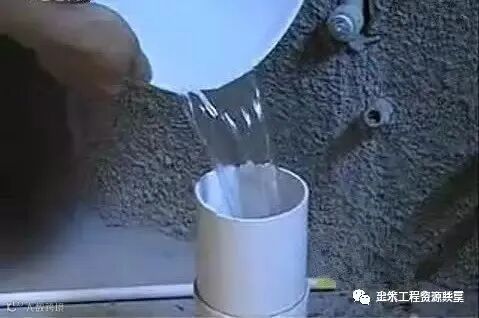

1)室内隐蔽或埋地的排水管道在隐蔽前必须做灌水试验,灌水高度应不低于底层卫生器具的上边缘或底层地面高度。灌水到满水15min,水面下降后再灌满观察5min,液面不降,管道及接口无渗漏为合格。

2)室外排水管网按排水检查井分段试验,试验水头应以试验段上游管顶加1m,时间不少于30min,逐段观察,管接口无渗漏为合格。

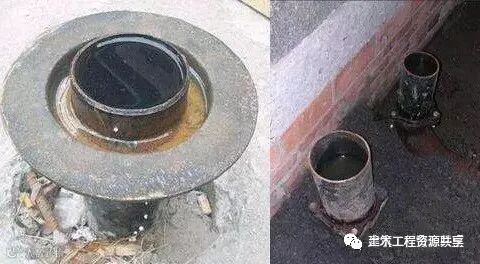

 3)室内雨水管应根据管材和建筑物高度选择整段方式或分段方式进行灌水试验。整段试验的灌水高度应达到立管上部的雨水斗,当灌水达到稳定水面后观察1h,管道无渗漏为合格。

③ 通球试验

排水管道主立管及水平干管安装结束后均应做通球试验,通球球径不小于排水管径的2/3,通球率必须达到100%。

④ 消火栓试射试验

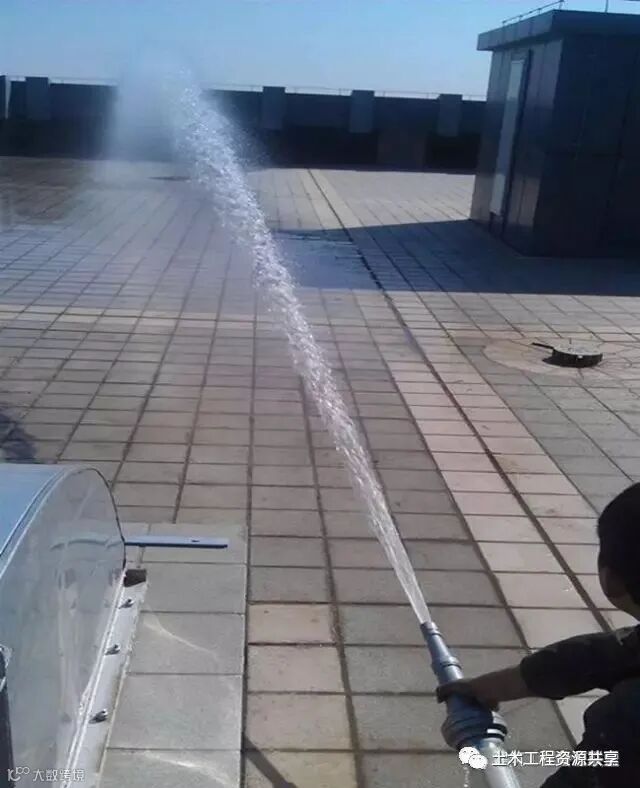

1)室内消火栓系统在安装完成后必须做试射试验。试射试验一般取有代表性的三处:屋顶(或水箱间内)取一处和首层取两处。

2)屋顶试验用消火栓试射可测得消火栓的出水流量和压力(充实水柱);首层取两处消火栓试射,可检验两股充实水柱同时喷射到达最远点的能力。

⑤ 通水试验

排水系统安装完毕,排水管道、雨水管道应分系统进行通水试验,以流水通畅、不渗不漏为合格。

【注】针对排水管道的灌水试验、通球试验、通水试验的目的分别是:检查有无渗漏、检查是否堵塞、检查通畅程度。

我相信在咱们水电这一行工作的朋友都知道现场算量的重要性,不管你是清包单位的带班的,还是总包单位的施工员,或者你的职位再高点,技术总工或者安装经理,那都是会现场算量这门技能的。说到这里相信大家已经了解了这门技能的重要性。

您的转发是对我们最大的支持

猜你喜欢:

1、工程葵花辞典(微信版),工程人100%需要,人手必备!

2、土木工程资源共享,一个土建类职业快速提升的平台!

3、助力2018安全生产月,这100份安全资料合集值得入手(可下载)

4、【公路工程】公路工程施工作业标准化,有这一套就够了!

5、【安全月】你可能急需的32套安全高清挂图

6、施工技术小动画视频134个,有需要的可以来下!skr!

7、做好安全技术交底,用这个靠谱!想看哪个工种点哪个,so easy!

8、史上最全质量通病防治措施攻略大全,你的工程一定需要!

来源:建筑工程鲁班联盟

版权归原作者所有





加入我们

投稿展示或者分享资料

一起交流一起成长

扫一扫下方二维码,灵感即刻进

官方微信或qq:483972950

官方qq群:343778875 或648915172

点击阅读原文有惊喜,喜欢就点这里
【声明】内容源于网络
0
0
AI土木通
作为深耕土木行业10年的权威资源平台,构建了覆盖建筑工程、道路桥梁、水利工程等领域规范图集与资料的共享​,以​“让每个土木人都能零门槛驾驭AI”​为使命,开启智能建造新纪元!
内容 5703
粉丝 0
AI土木通 作为深耕土木行业10年的权威资源平台,构建了覆盖建筑工程、道路桥梁、水利工程等领域规范图集与资料的共享​,以​“让每个土木人都能零门槛驾驭AI”​为使命,开启智能建造新纪元!
总阅读9.5k
粉丝0
内容5.7k
