【施工技术】模板这样支模,效率提高4~5倍,从没有爆过模!

【施工技术】模板这样支模,效率提高4~5倍,从没有爆过模! AI土木通
2020-06-21
2
导读:专注为工程人共享建筑业精品资料 欢迎关注下载更多资源工作技能提升I软件及使用教程I注册类考试课件I图集规范下载资料有任何疑问,欢迎添加小tomu微信号:TomuArc咨询交流。

提示:点击上方"土木工程资源共享"关注加入

点我资料免费下【重磅福利】

传统的支模板的工序是酱紫的
方木模板钉一起:

外面拉上柱箍,这个柱箍是用双钢管拉上对拉螺栓,每两边四根钢管两根对拉螺栓,柱子四条边,每组八根钢管四根对拉螺栓。

好木工每天能支2~3根柱子,支柱子工资比不上铺平板,每支1根柱子工资100元左右,日工资200~300元。

有没有更好更快的方法?

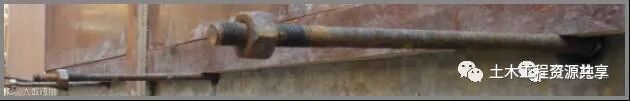

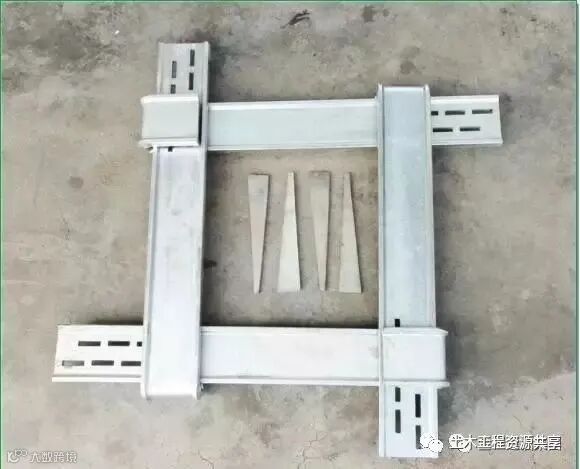

这个神器就是用来支柱子的,名叫方柱模板紧固件。

四个一组,一个勾住一个,首尾相接手拉手,用斜铁紧固。

就像这样:

模板支好的样子是这样的:

        别小看这个小东东,支模板效率能提高4~5倍,好木工每天支8~10根柱子一点问题都没有,如果每根柱子要价80元,挣钱多不说,价钱便宜活多的干不完。

追求效率的同时,质量也至关重要!!

为什么模板总是出现爆模,那是因为你没有这样支模

自从模板这样支模,再也没有爆过!

一、墙柱模板放线

1、由施工员测放控制线,并经相关人员复核,严禁直接交由班组测放。

2、根据控制线放出200mm模板控制线。

3、最后放出模板定位线。

4、离转角100mm弹大角垂直控制线。

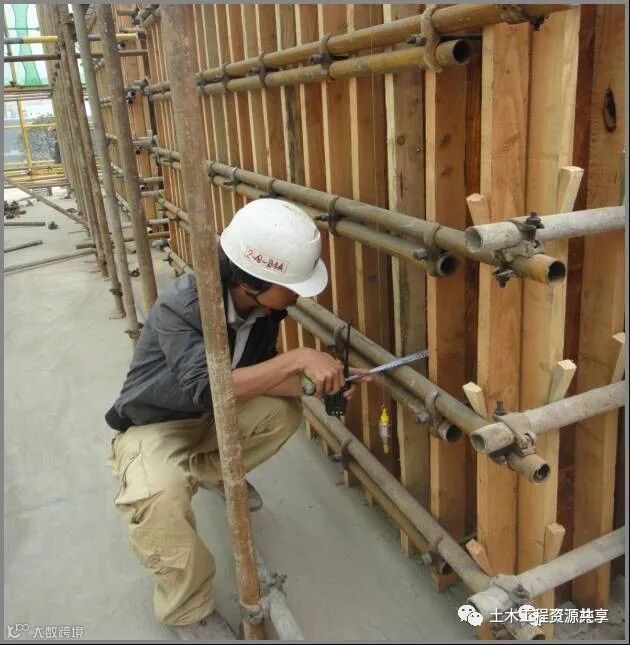

柱模板控制线
剪力墙模板控制线
二、墙柱模板加固

墙模板加固通用要求

1、严格按照施工方案安装穿墙螺杆。

2、螺杆直径≥Ф12,并采用配套的螺帽和3型卡。

3、模板拼缝处要贴海绵条并用木方压实,木方间距200mm并符合方案要求。

4、螺杆一般设置:加固螺杆纵横间距600mm(应满足方案要求);

5、离地200mm设置第一道螺杆,离板底200mm设置一道螺杆,下面2~3排要用双螺帽(根据实际需要并应满足方案要求) 。

6、为防止根部漏浆形成烂根,采用砂浆将模板底部进行封闭。

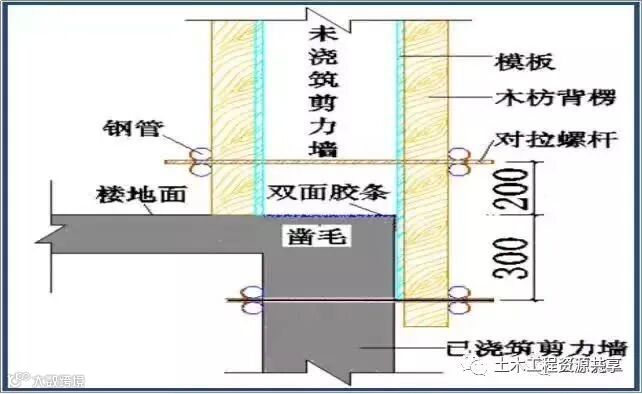

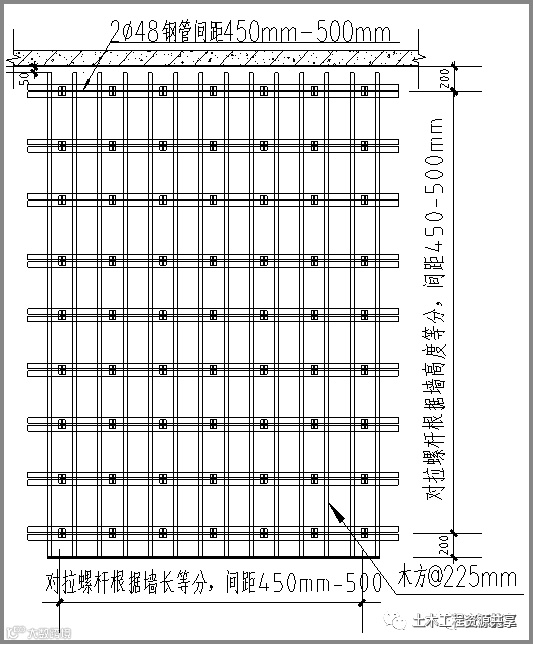

墙配模剖面图
墙配模平面图

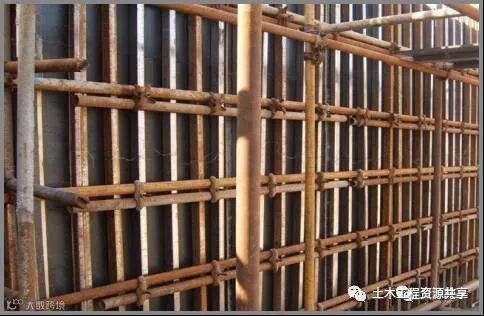

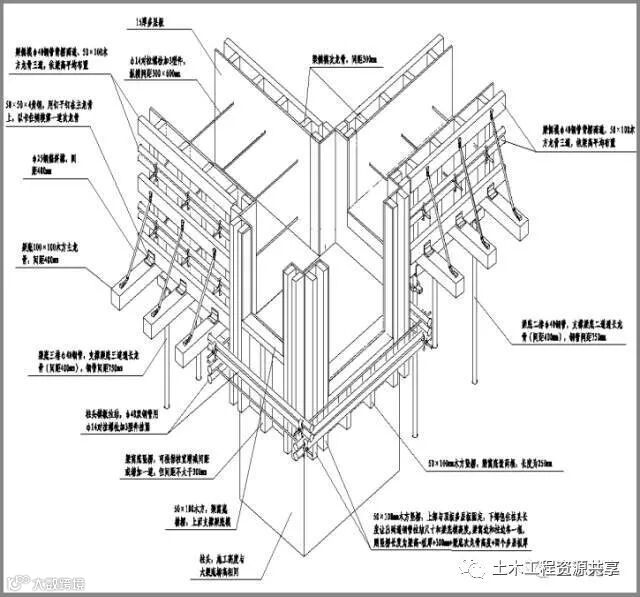

墙(柱)模板加固效果见下

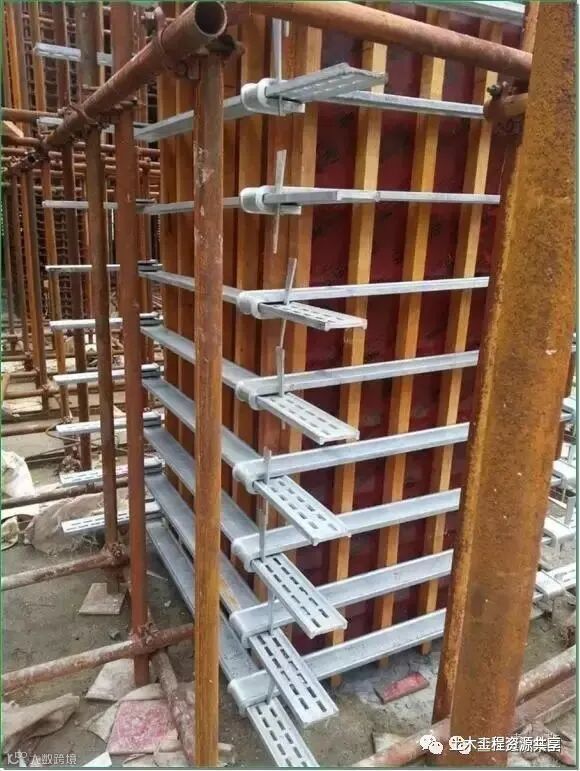

模板加固
加固效果
砂浆封闭
三、墙柱模板端头加固工艺

墙柱模板加固要求:

1、严格按照施工方案安装穿墙螺杆。

2、螺杆直径不小于Ф12(满足方案要求),并采用配套的螺帽和3型卡。

3、模板拼缝处要贴海绵条并用木方压实,木方间距200mm并符合方案要求。

4、螺杆间距设置:纵横向间距不大于600mm。

5、离地200mm设置第一道螺杆,离梁底200mm设置一道螺杆,下面2~3排要用双螺帽 (满足方案要求) 。

6、阳角部位采用端面硬拼,用钢管扣紧,再用木楔挤紧,保证阳角方正。

7、为防根部漏浆形成烂根,采用砂浆将模板底部封闭(浇筑混凝土前一天做)。

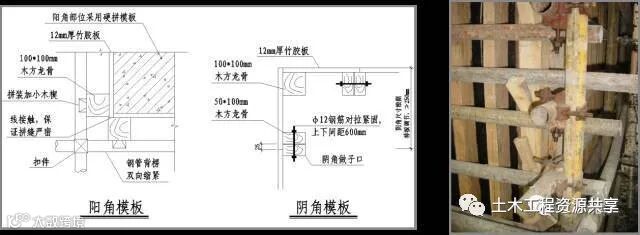

转角部位加固
墙柱端头加固效果

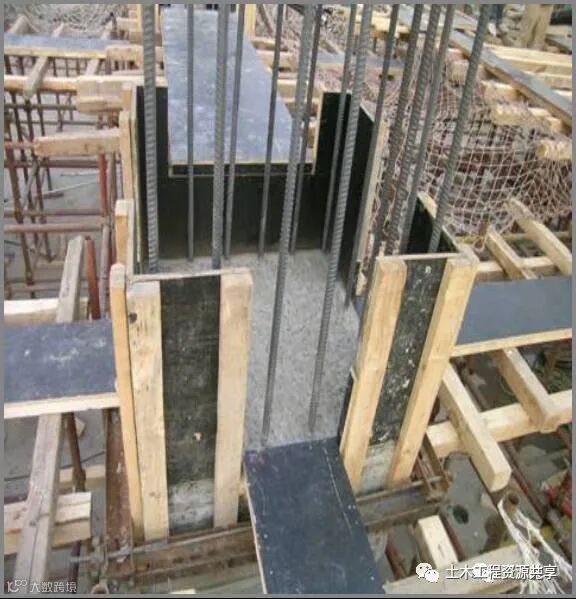

四、柱模板加固工艺

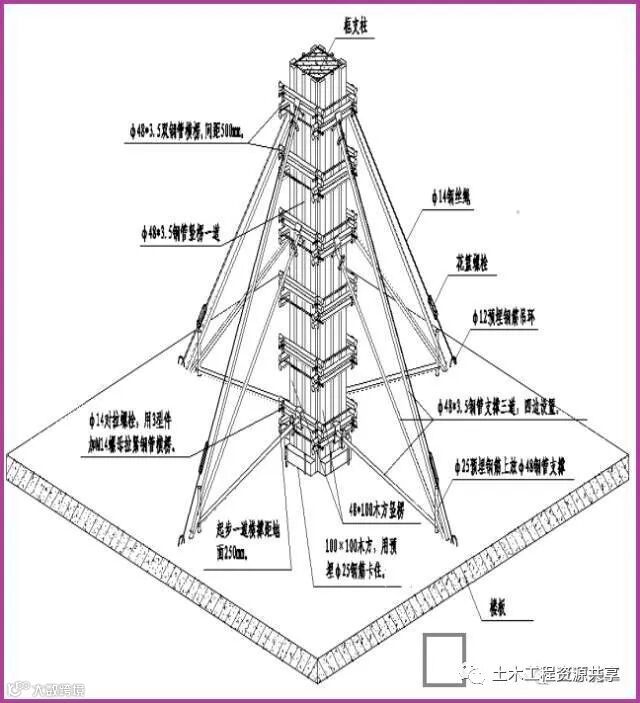

加固示意图

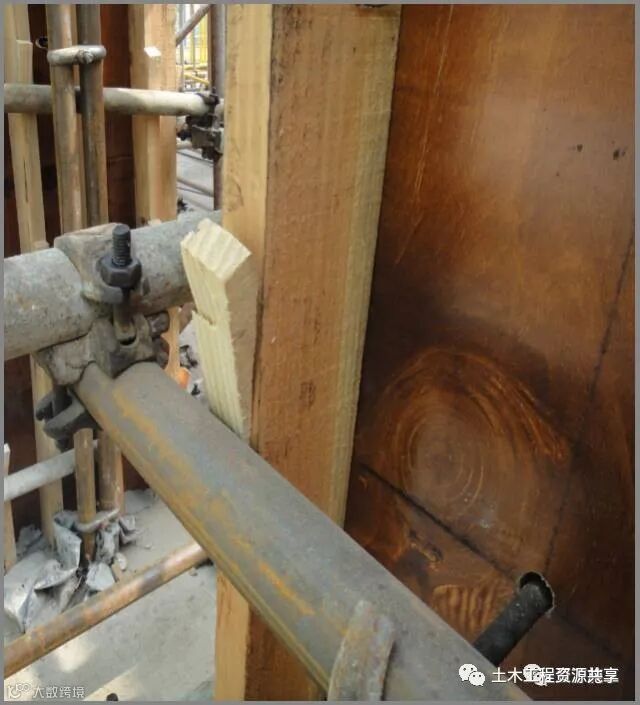

细部处理
五、 墙柱模板接茬工艺

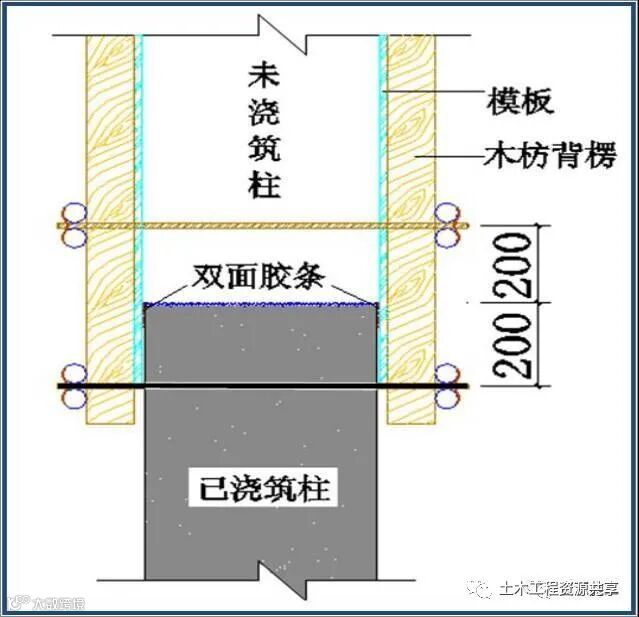

1、墙柱接茬位置模板应伸至接缝以下螺杆上,为防止漏浆,接缝位置采用双面胶条封堵,墙柱根部用水泥砂浆封堵模板。

2、当采用下层已有对拉螺杆洞对拉加固时,其距接缝位置应小于300mm;当采用预埋锁脚螺杆时,其距接缝位置150mm。

3、两种方法螺杆水平间距均为600mm,满足相应的专项施工方案。

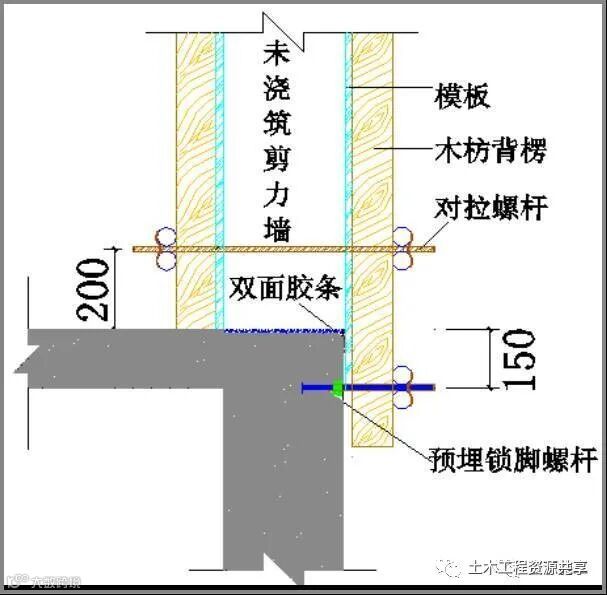

墙预埋锁脚螺杆

利用下层已有对拉螺杆洞加固
预埋锁脚螺杆
六、墙柱模板接茬、板面接缝

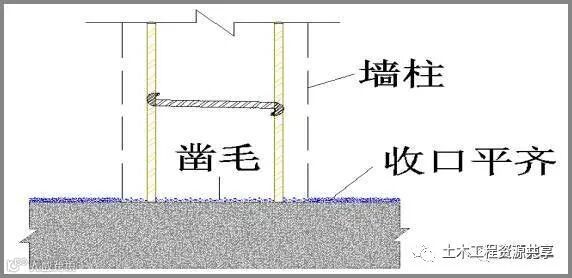

1、梁板柱分开浇筑的柱面浇筑标高必须严格控制,其收口要平齐。

2、为保证柱接茬密实,其接缝位置必须在浇筑混凝土前将浮浆凿除。

柱接茬位置

楼板面接缝
楼板面接缝封堵
七、梁模板

梁模板加固通用要求:

1、严格按照施工方案安装穿梁螺杆(当梁高小于500mm时,可采用短木方或小块层板于梁中部加撑,外边梁需用螺杆加固)。

2、模板拼缝处要贴海绵条并用木方压实。

3、根据构件截面尺寸进行模板设计,一般内楞采用木方,间距200mm并符合方案要求,外楞采用木方或钢管,如采用钢管使用双钢管,穿梁螺杆紧固,螺杆直径≥ Ф12(根据方案要求),并采用配套的螺帽和3型卡。

4、梁底支撑体系满足方案要求,梁板模板应分开编制施工方案(分转换层、标准层、普通地下室),转换层方案须作专家论证。

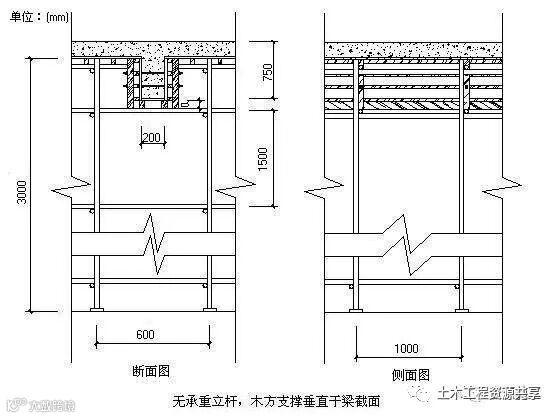

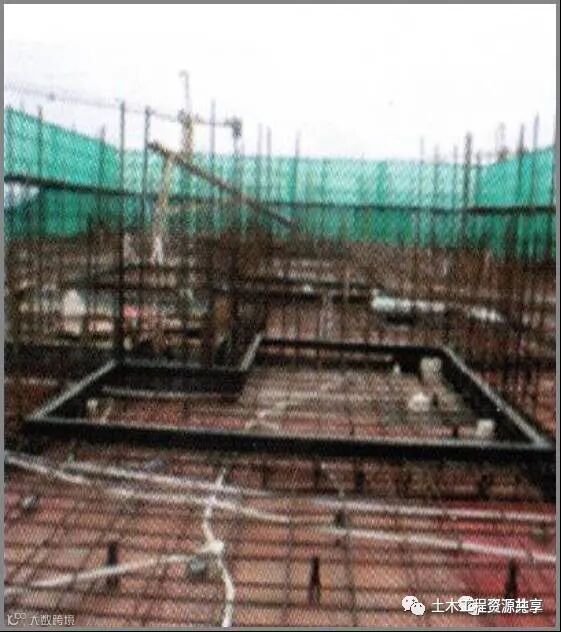

标准层模板支撑体系
八、梁柱接头模板

1、采用层板定型加工制作,严格控制加工尺寸。

2、阴阳角模板制作加固同墙柱模板。

梁柱接头模板支设
接头模板加固
九、楼梯模板

1、模板必须每层清理干净并刷脱模剂。

2、封闭式模板在楼梯踏步的中间部位预留孔洞,方便振捣混凝土,避免气泡存积。

3、模板拼装接缝需平整严密,以防止漏浆。

4、敞开式模板定位和固定木方不得少于两排。

5、楼梯宜采用封闭式模板,当使用敞开式模板时必须加固牢固,控制好每部踏步高度及宽度,保证混凝土成型效果。

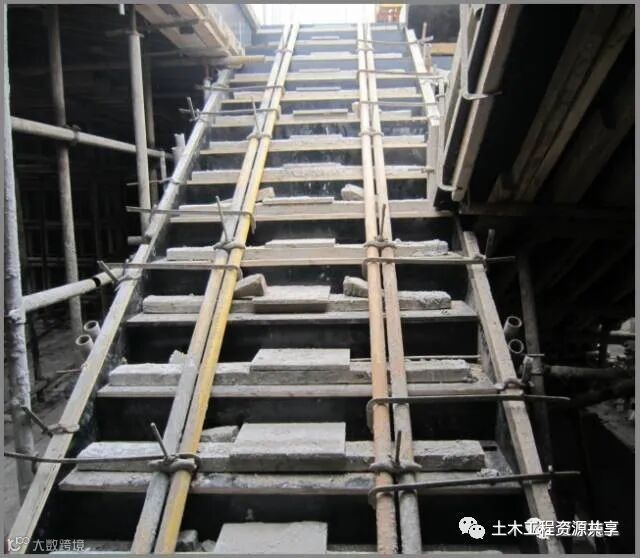

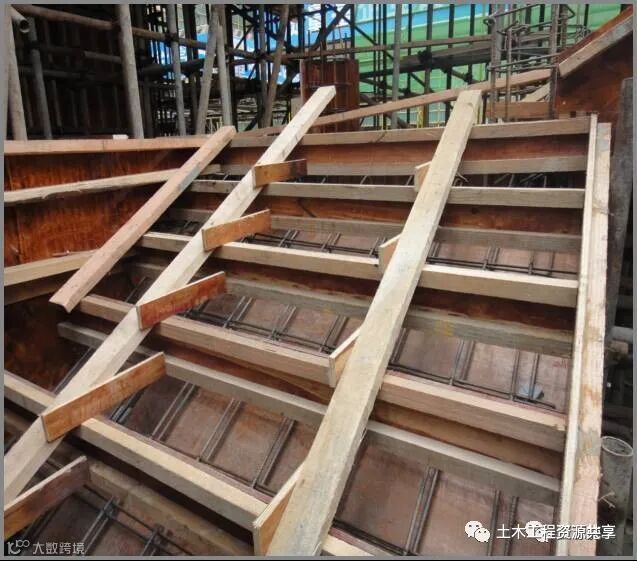

封闭式楼梯模板
敞开式楼梯模板
十、洞口模板

1、模板阴角处可用L150×150×6的角钢与木模固定,阳角处用L75×75×6的角钢与木模固定,同时洞口模板内部加支撑,保证洞口的位置及尺寸准确,模板应易拼拆、刚度好、支撑牢、不变形、不移位。

2、洞口模板侧面加贴海绵条防止漏浆,浇筑混凝土时从洞口两侧同时浇筑,避免洞口模偏位。

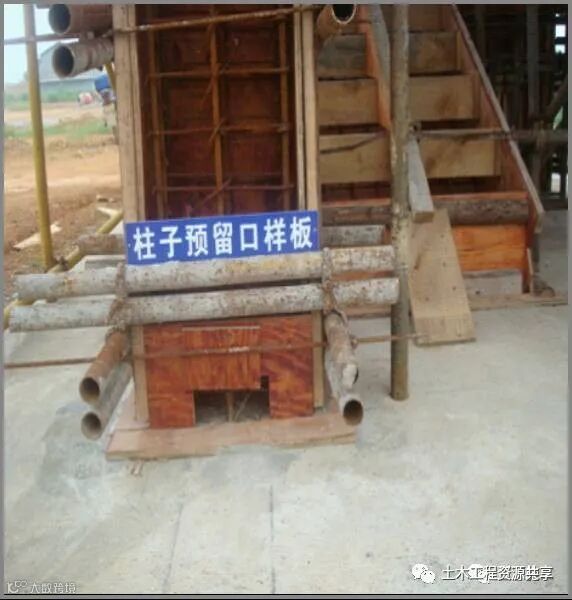

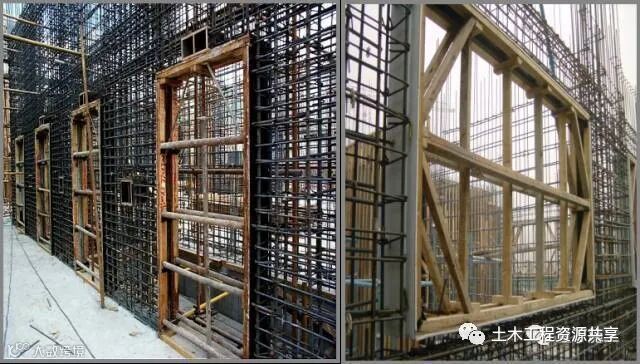

洞口模板加固
墙洞口加固平面图

3、螺杆间距设置同墙柱模板加固要求。

4、水平钢管加固贯通洞口两侧。

5、对顶采用钢管结合可调顶托配合使用。

电梯控制开关盒洞口

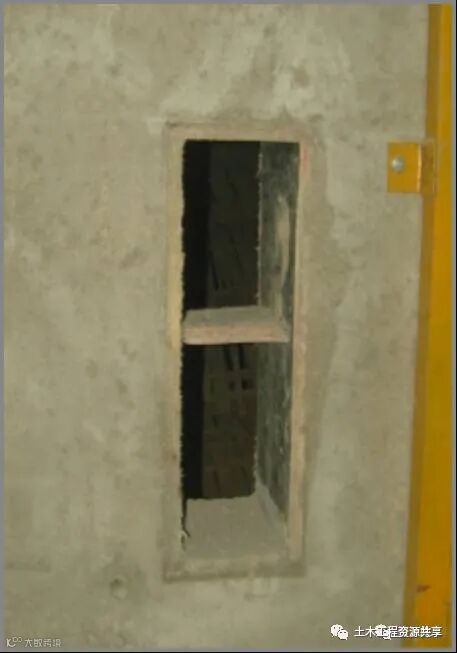

电梯控制开关盒洞口加固
加固后效果
十一、高低跨模板

1、卫生间、阳台等降3~5cm板处,采用1mm厚方钢焊接成定型模板,在板筋绑扎完成后安装固定,每次安装前敲掉混凝土残渣后刷脱模剂。

2、高低跨吊模处,严禁使用砖块、木方穿底做临时支撑,应用预制砂浆垫块,以减小渗漏隐患。

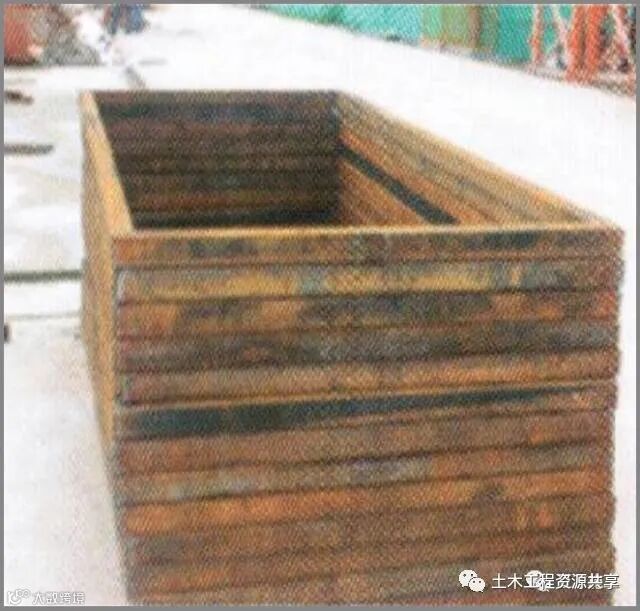

成型方钢模板
安装后效果
十二、模板支撑系统

1、严格按照施工方案搭设,立杆间距、水平杆步距、扫地杆和剪刀撑、可调顶撑等均满足规范和方案要求。

2、在支承立杆底部加设满足承载力要求的垫块,当支撑立杆置于土层上时采用长木方垫底(土层应夯实平整)。

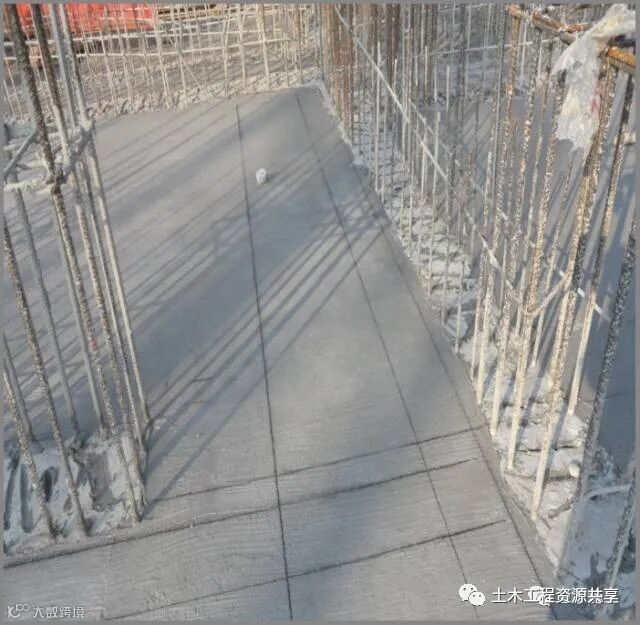

模板支撑系统

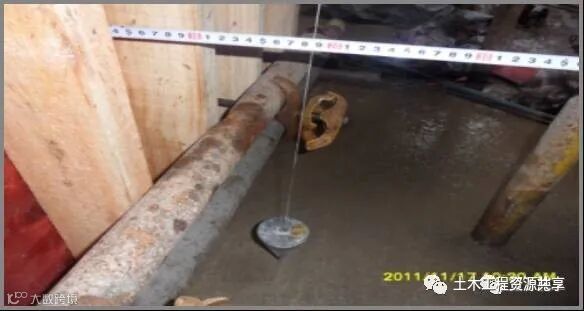

立杆底座垫块
十三、模板施工质量检查

1、模板垂直度偏差及偏位应满足规范的要求。

2、螺杆位置及间距符合方案设计要求。

3、螺帽紧固力矩必须满足40~65N·m(每个项目部可配一把力矩扳手检查)。

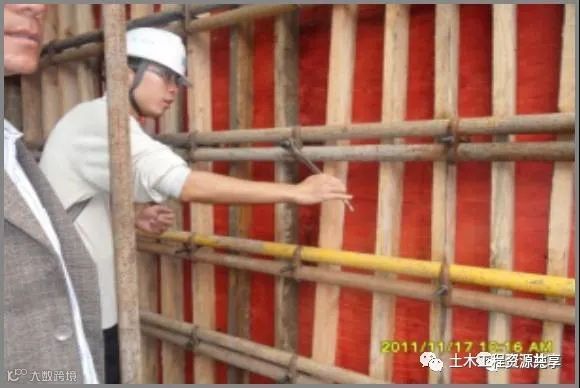

模板垂直度检查(1)
模板垂直度检查(2)
螺栓紧固检查
十四、模板施工质量保证措施

1、模板的接缝不应漏浆;在浇筑混凝土前,木模板应浇水湿润,但模板内不应有积水。

2、模板与混凝土的接触面应清理干净并涂刷隔离剂。

3、柱、墙模板底部设置清扫、检查口,有利于清理及检查柱、墙内垃圾杂物,保证柱、墙根部混凝土的质量。

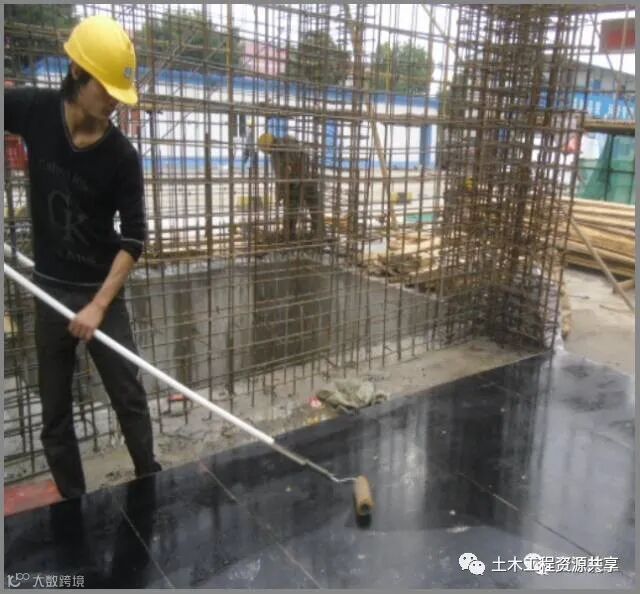

涂刷脱模剂
预留清扫口
十五、模板成品质量展示
安装完成后的模板
安装完成后的模板

您的转发是对我们最大的支持

猜你喜欢:

1、工程葵花辞典(微信版),工程人100%需要,人手必备!

2、土木工程资源共享,一个土建类职业快速提升的平台!

3、助力2018安全生产月,这100份安全资料合集值得入手(可下载)

4、【公路工程】公路工程施工作业标准化,有这一套就够了!

5、【安全月】你可能急需的32套安全高清挂图

6、施工技术小动画视频134个,有需要的可以来下!skr!

7、做好安全技术交底,用这个靠谱!想看哪个工种点哪个,so easy!

8、史上最全质量通病防治措施攻略大全,你的工程一定需要!

源自 | 网络

加入我们

投稿展示或者分享资料

一起交流一起成长

扫一扫下方二维码,灵感即刻进

官方微信或qq:483972950

官方qq群:343778875 或648915172

点击阅读原文有惊喜,喜欢就点这里
【声明】内容源于网络
0
0
AI土木通
作为深耕土木行业10年的权威资源平台,构建了覆盖建筑工程、道路桥梁、水利工程等领域规范图集与资料的共享​,以​“让每个土木人都能零门槛驾驭AI”​为使命,开启智能建造新纪元!
内容 5703
粉丝 0
AI土木通 作为深耕土木行业10年的权威资源平台,构建了覆盖建筑工程、道路桥梁、水利工程等领域规范图集与资料的共享​,以​“让每个土木人都能零门槛驾驭AI”​为使命,开启智能建造新纪元!
总阅读6.4k
粉丝0
内容5.7k
