预留预埋施工流程

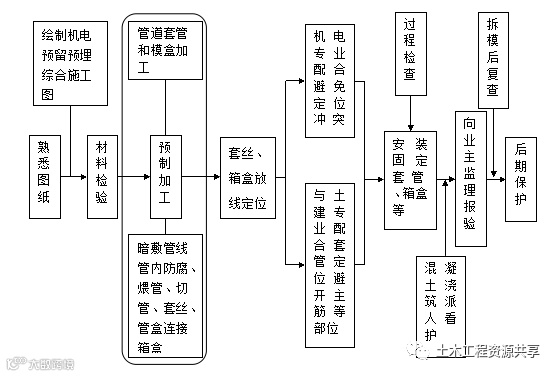

1

预留预埋施工流程图

2

套管安装工艺

1

套管制作

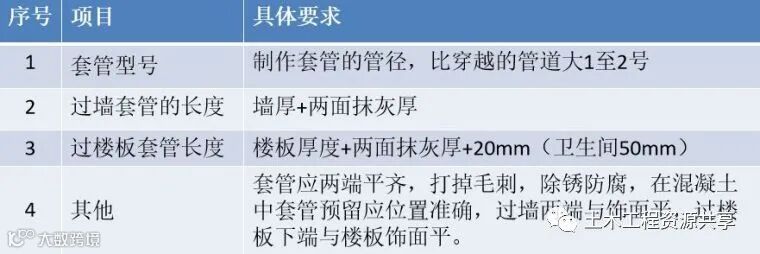

根据机电管线综合图,由专业工程师对刚性防水套管、柔性防水套管、一般填料套管进行逐层、逐部位数量统计,同时根据结构墙体的厚度确定预埋套管的长度,列出详细各种类型套管清单;预留孔洞的位置及位移偏差符合规范要求及允许偏差值内,套管要求见下表:

2

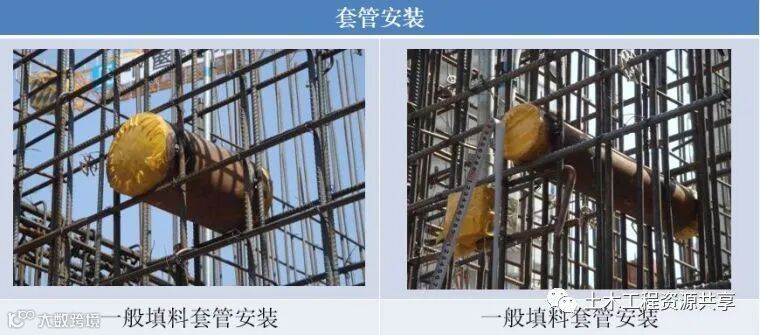

套管制作实物
3

套管选型

4

套管安装

主体结构钢筋绑扎好后,按照深化设计图标高几何尺寸找准位置,然后将刚性防水套管置于钢筋中进行加固。

使用结构钢筋或附加钢筋采取“#”型对套管进行加固,“#”型钢筋的交叉点、套管与钢筋交叉点进行焊接,使套管牢固的固定在钢筋网中。柔性防水套管对法兰的螺栓孔做好防护工作,防止混凝土将螺栓孔堵塞,不利于后期柔性防水套管的法兰压盖的安装。

5

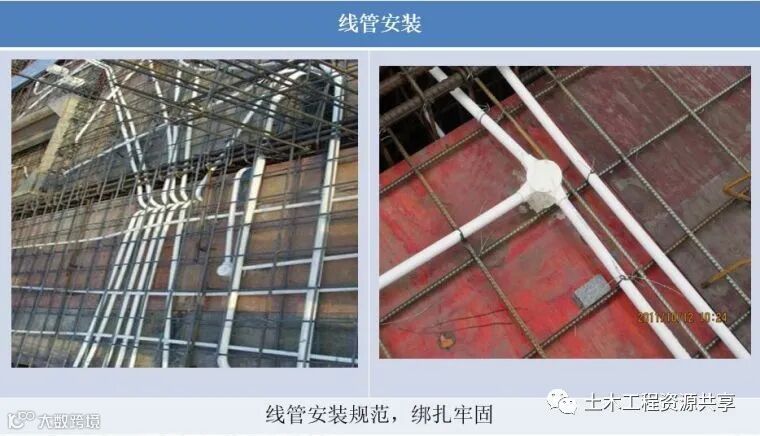

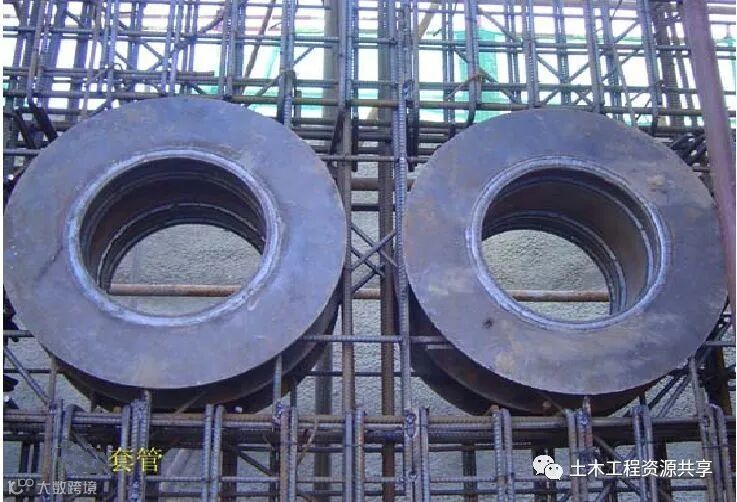

套管安装实物图

3

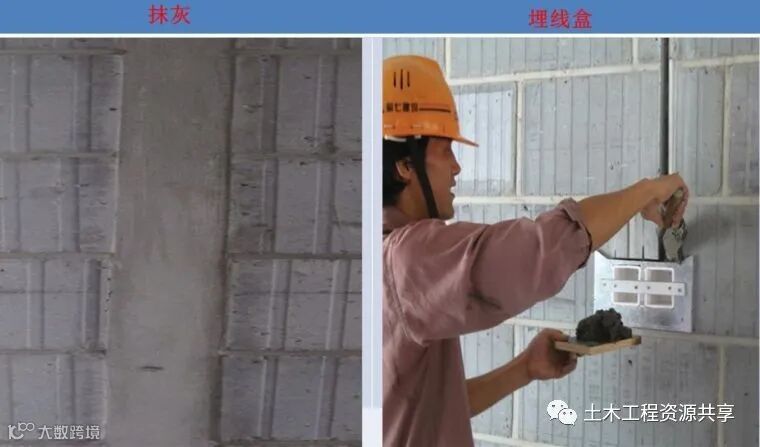

混凝土墙内线盒安装

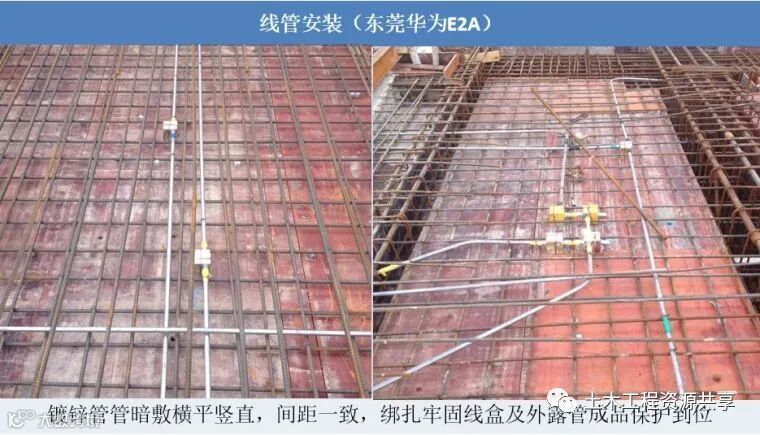

现浇混凝土墙柱上的电盒预埋施工时要控制好标高及与墙面的距离。在埋设时为了防止位置偏移,在预埋管和线盒用4根附加钢筋箍起来,再与主筋绑扎牢固。限位筋紧贴线盒,与主筋用粗铁丝绑扎,不允许点焊主筋。

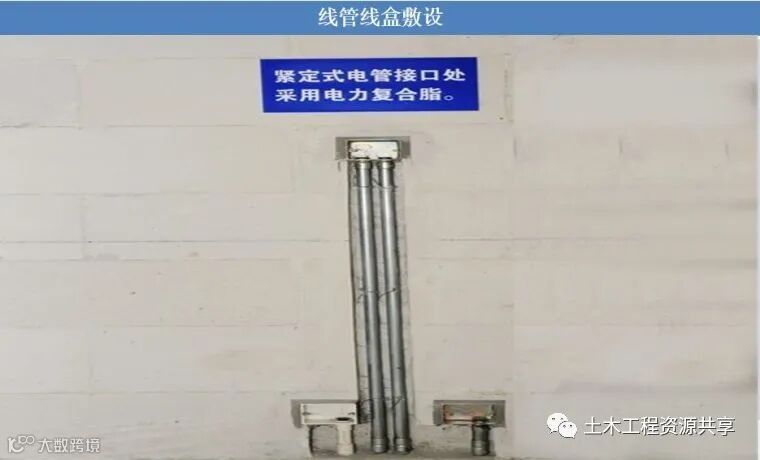

4

预埋线管要点

1

预埋线管安装要点

A、管线的排列不能紧靠在一起,至少间隙不小于20mm以上,管道交叉不能重叠三层或以上,避免影响楼板面标高。PVC线管敷设线路必须走最短路径,不能饶管。

 B、直线管每隔1m用扎丝固定绑扎一处,线盒、灯头盒接头处左右50mm固定绑扎。

 C、PVC线管管口由下往上预留的长度控制在80mm以内,方便以后做成品保护,管口由上往下预留的长度应控制在100mm以内,避免以后砌体施工弯断线管,二次配管时无法接驳.

 D、线管在墙体中间最大管径不宜超过50mm,在楼板中不宜超过25mm,线管与建筑物、构筑物表面距离不应小于15mm,线管转角角度应大于90度

2

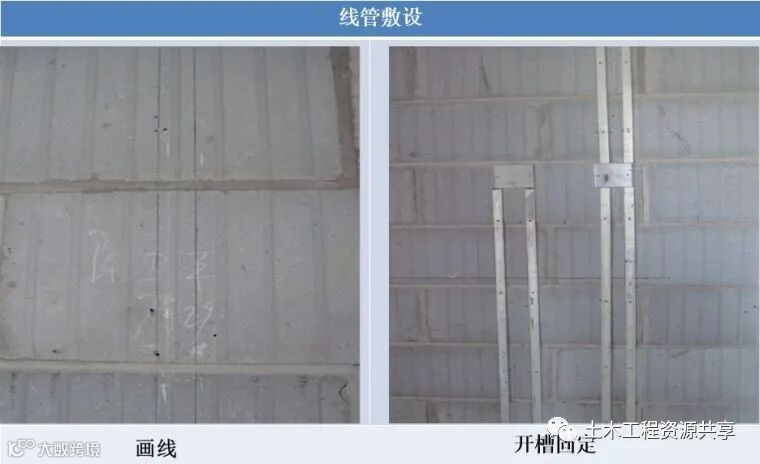

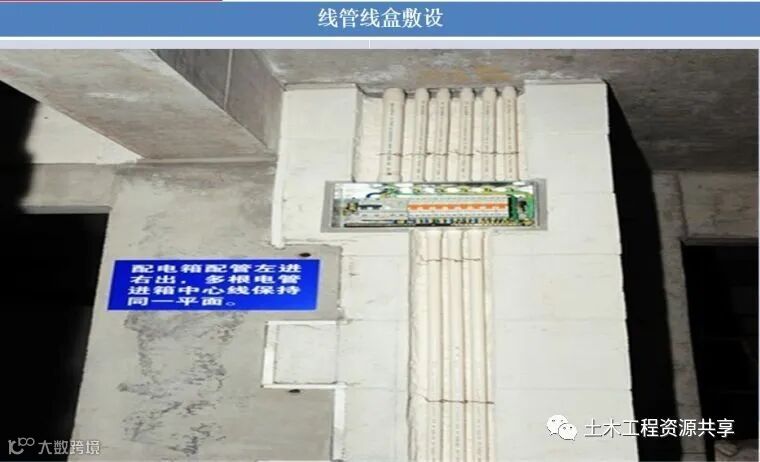

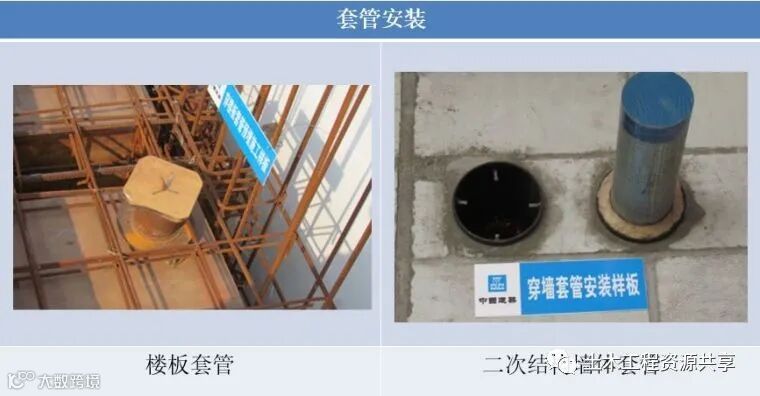

预埋线管安装实物

5

二次预埋

1

二次预埋施工要点

绝缘导管在砌体上剔槽埋设时,槽宽和槽深均比管外径大5mm~10mm,应采用强度等级不小于M10的水泥砂浆抹面保护,补槽砂浆应低于墙体表面2mm。

2

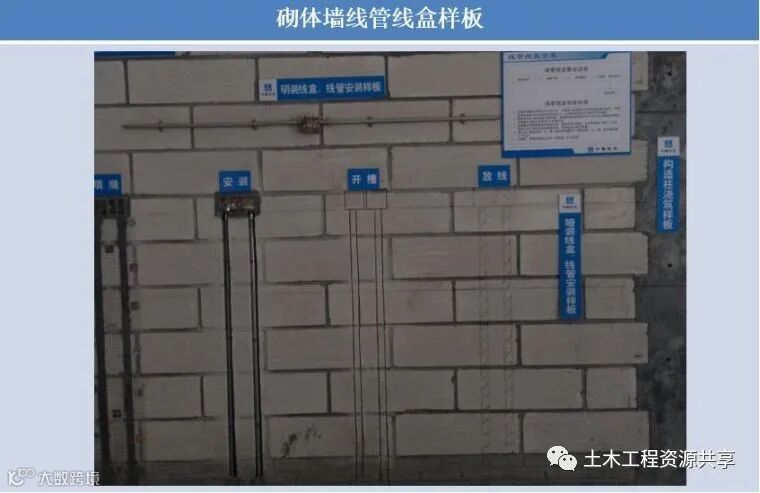

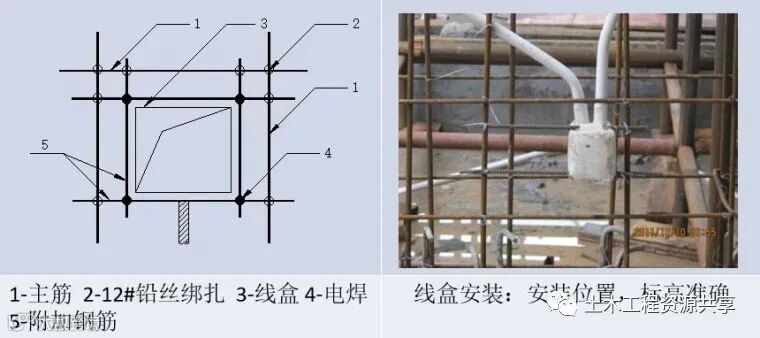

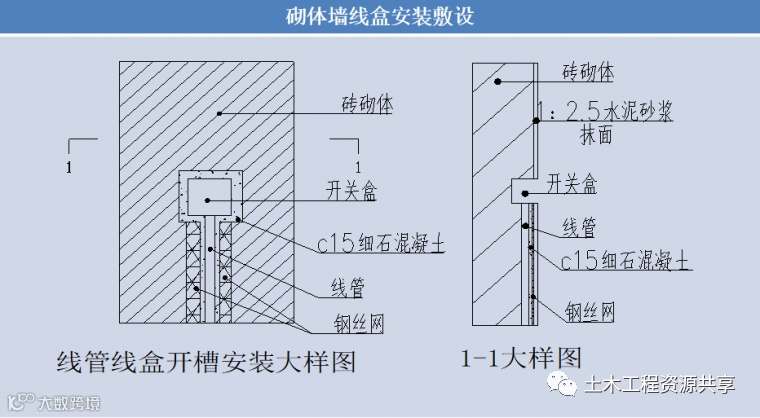

二次预埋施工样板

3

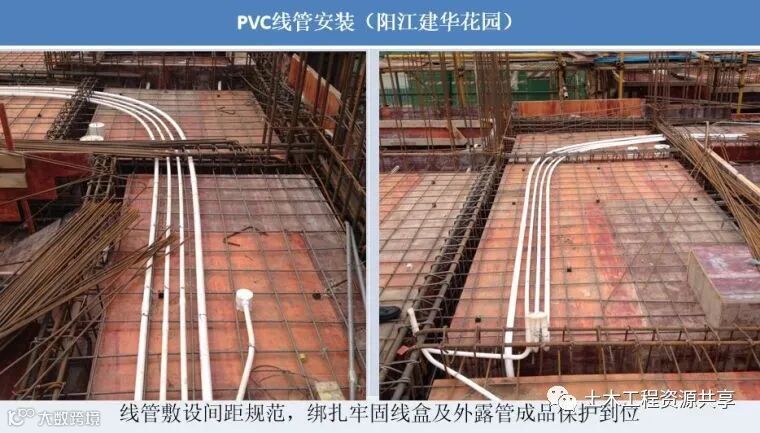

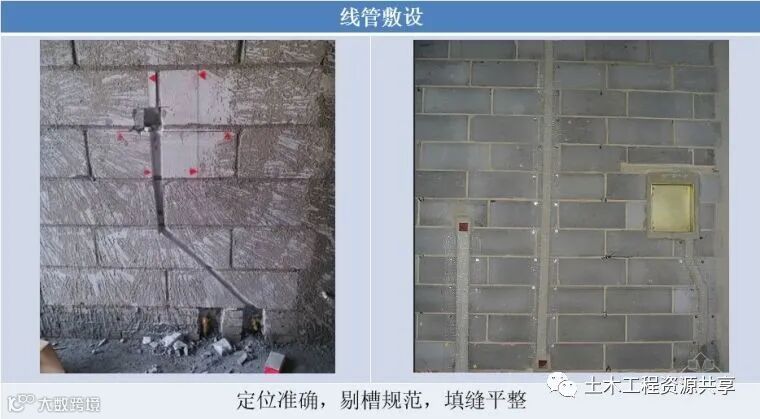

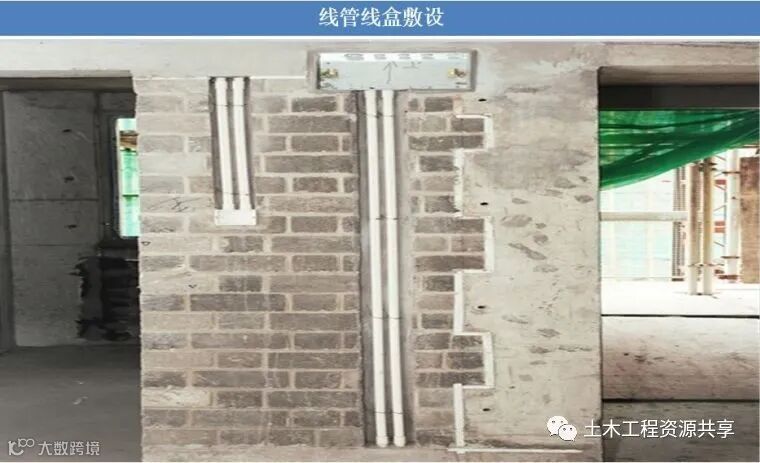

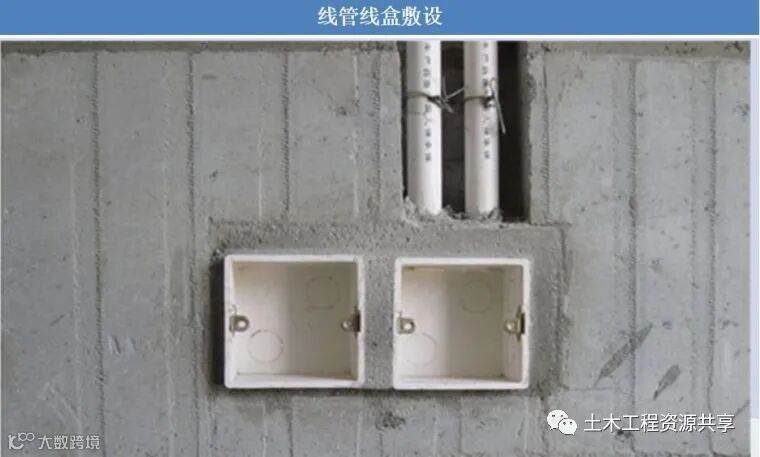

线管二次预埋实物

6

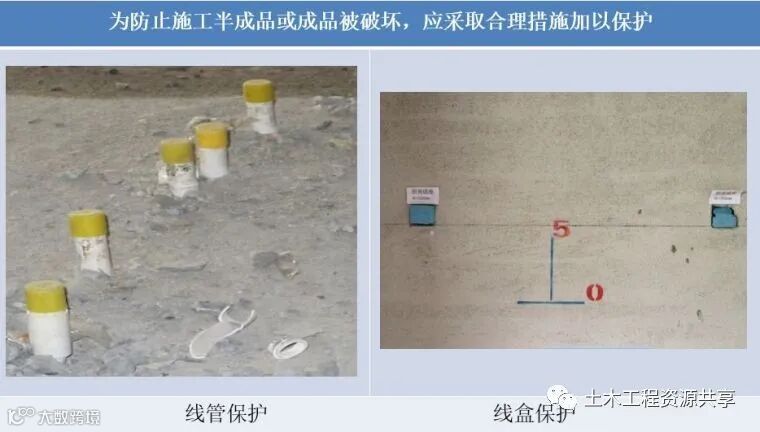

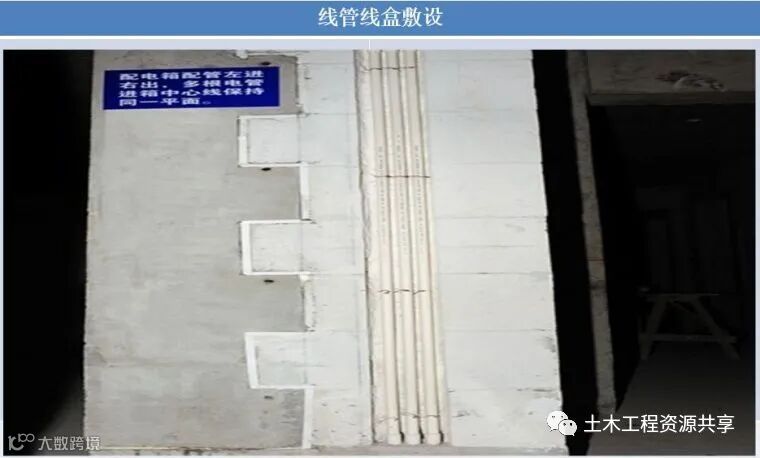

成品保护

您的转发是对我们最大的支持

猜你喜欢:

1、工程葵花辞典(微信版),工程人100%需要,人手必备!

2、土木工程资源共享,一个土建类职业快速提升的平台!

3、助力2018安全生产月,这100份安全资料合集值得入手(可下载)

4、【公路工程】公路工程施工作业标准化,有这一套就够了!

5、【安全月】你可能急需的32套安全高清挂图

6、施工技术小动画视频134个,有需要的可以来下!skr!

7、做好安全技术交底,用这个靠谱!想看哪个工种点哪个,so easy!

8、史上最全质量通病防治措施攻略大全,你的工程一定需要!

来源:建筑管理

版权归原作者所有

加入我们

投稿展示或者分享资料

一起交流一起成长

扫一扫下方二维码,灵感即刻进

官方微信或qq:483972950

官方qq群:343778875 或648915172

点击阅读原文有惊喜,喜欢就点这里
【声明】内容源于网络
0
0
AI土木通
作为深耕土木行业10年的权威资源平台,构建了覆盖建筑工程、道路桥梁、水利工程等领域规范图集与资料的共享​,以​“让每个土木人都能零门槛驾驭AI”​为使命,开启智能建造新纪元!
内容 5703
粉丝 0
AI土木通 作为深耕土木行业10年的权威资源平台,构建了覆盖建筑工程、道路桥梁、水利工程等领域规范图集与资料的共享​,以​“让每个土木人都能零门槛驾驭AI”​为使命,开启智能建造新纪元!
总阅读7.3k
粉丝0
内容5.7k
